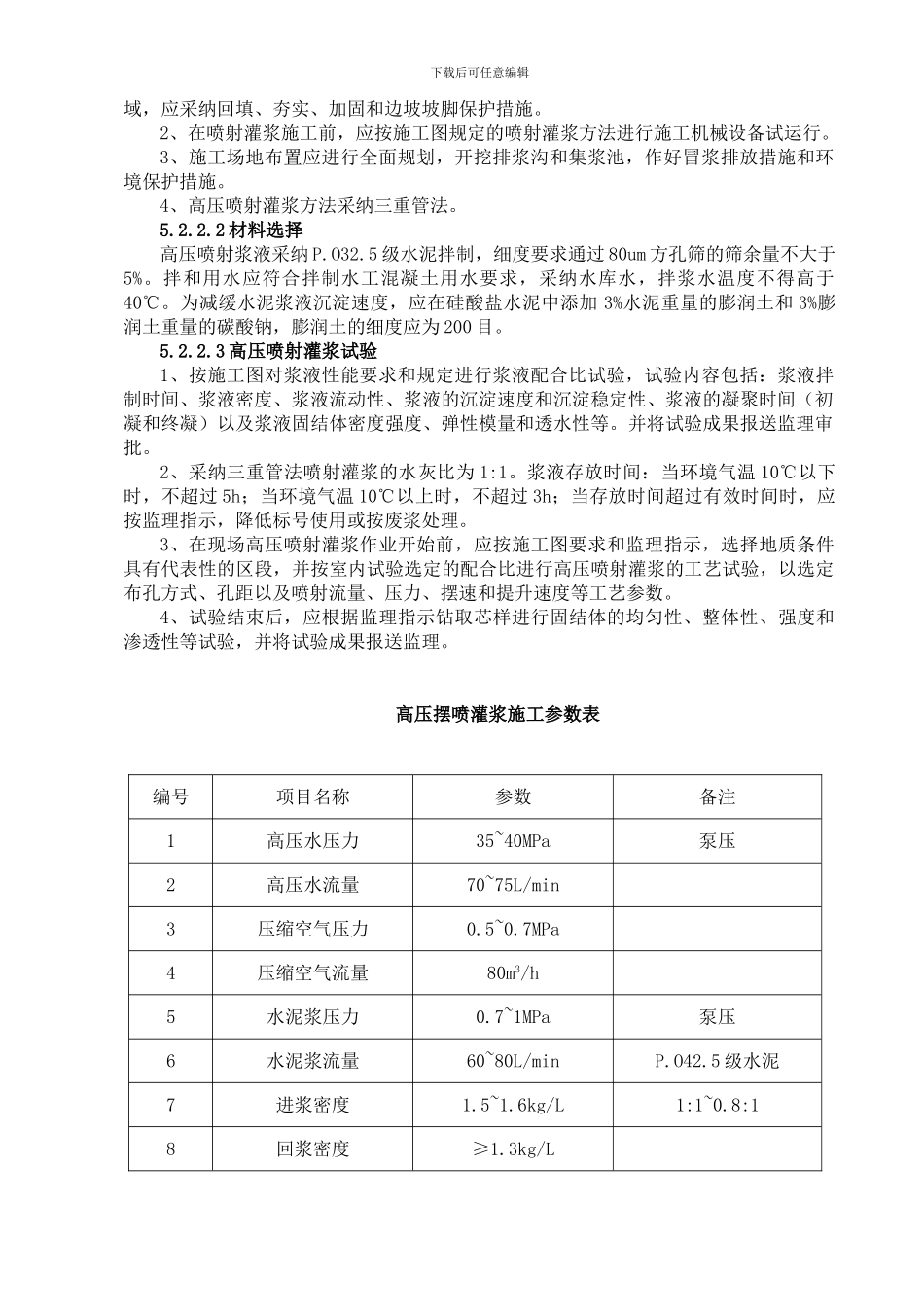

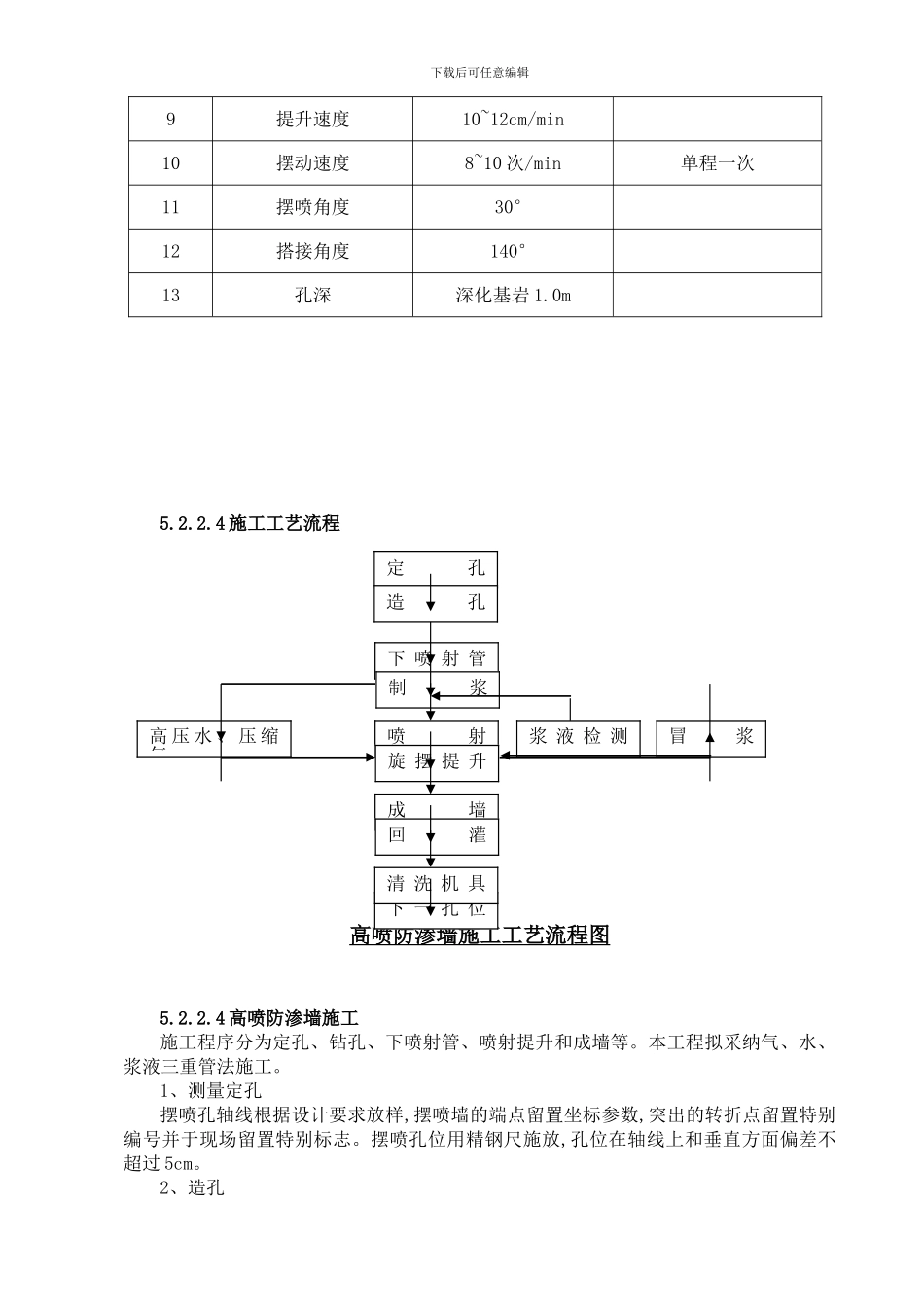

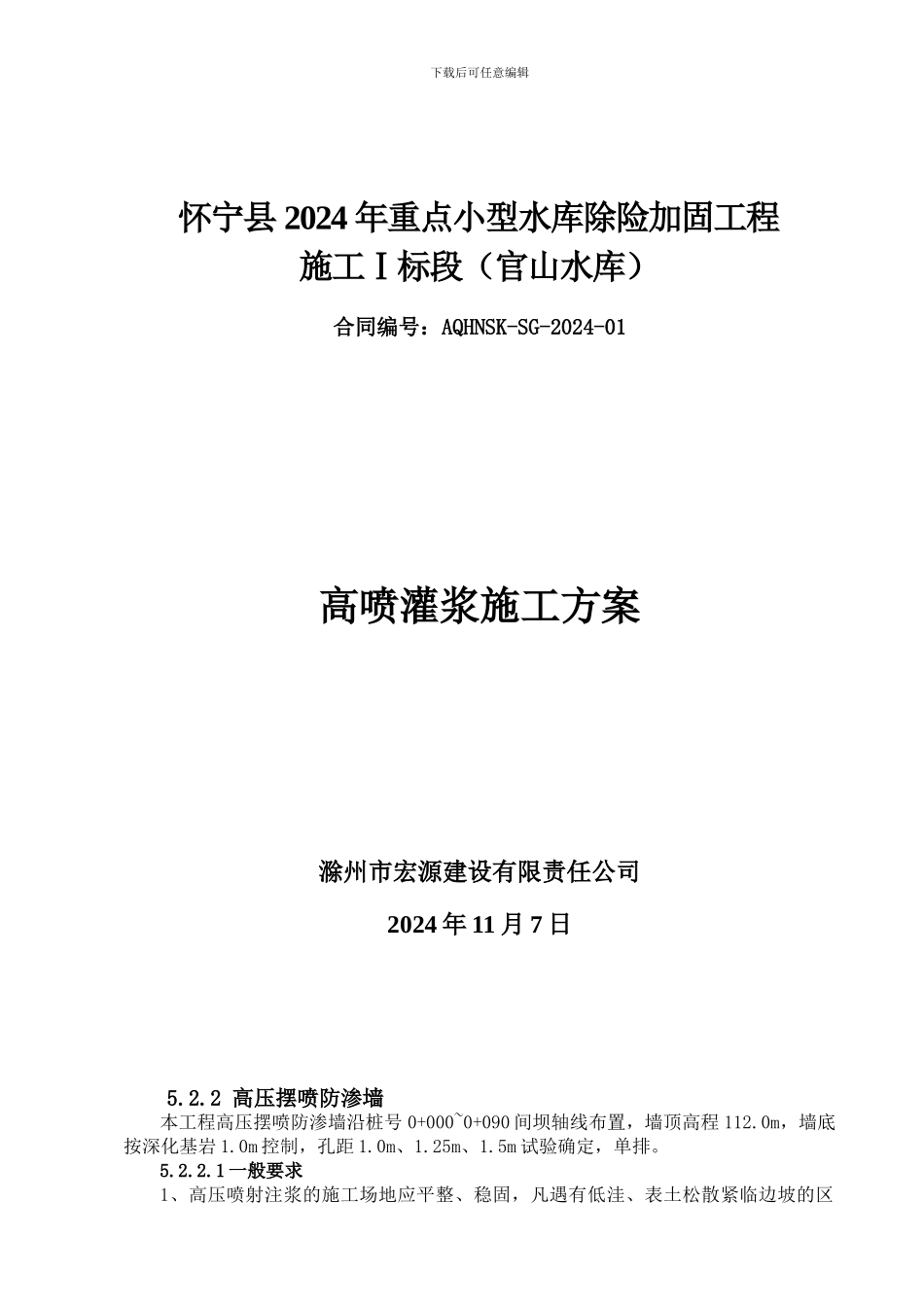

下载后可任意编辑怀宁县 2024 年重点小型水库除险加固工程施工Ⅰ标段(官山水库)合同编号:AQHNSK-SG-2024-01高喷灌浆施工方案滁州市宏源建设有限责任公司2024 年 11 月 7 日5.2.2 高压摆喷防渗墙本工程高压摆喷防渗墙沿桩号 0+000~0+090 间坝轴线布置,墙顶高程 112.0m,墙底按深化基岩 1.0m 控制,孔距 1.0m、1.25m、1.5m 试验确定,单排。5.2.2.1 一般要求1、高压喷射注浆的施工场地应平整、稳固,凡遇有低洼、表土松散紧临边坡的区下载后可任意编辑域,应采纳回填、夯实、加固和边坡坡脚保护措施。2、在喷射灌浆施工前,应按施工图规定的喷射灌浆方法进行施工机械设备试运行。3、施工场地布置应进行全面规划,开挖排浆沟和集浆池,作好冒浆排放措施和环境保护措施。4、高压喷射灌浆方法采纳三重管法。5.2.2.2 材料选择高压喷射浆液采纳 P.O32.5 级水泥拌制,细度要求通过 80um 方孔筛的筛余量不大于5%。拌和用水应符合拌制水工混凝土用水要求,采纳水库水,拌浆水温度不得高于40℃。为减缓水泥浆液沉淀速度,应在硅酸盐水泥中添加 3%水泥重量的膨润土和 3%膨润土重量的碳酸钠,膨润土的细度应为 200 目。5.2.2.3 高压喷射灌浆试验1、按施工图对浆液性能要求和规定进行浆液配合比试验,试验内容包括:浆液拌制时间、浆液密度、浆液流动性、浆液的沉淀速度和沉淀稳定性、浆液的凝聚时间(初凝和终凝)以及浆液固结体密度强度、弹性模量和透水性等。并将试验成果报送监理审批。2、采纳三重管法喷射灌浆的水灰比为 1:1。浆液存放时间:当环境气温 10℃以下时,不超过 5h;当环境气温 10℃以上时,不超过 3h;当存放时间超过有效时间时,应按监理指示,降低标号使用或按废浆处理。3、在现场高压喷射灌浆作业开始前,应按施工图要求和监理指示,选择地质条件具有代表性的区段,并按室内试验选定的配合比进行高压喷射灌浆的工艺试验,以选定布孔方式、孔距以及喷射流量、压力、摆速和提升速度等工艺参数。4、试验结束后,应根据监理指示钻取芯样进行固结体的均匀性、整体性、强度和渗透性等试验,并将试验成果报送监理。高压摆喷灌浆施工参数表编号项目名称参数备注1高压水压力35~40MPa泵压2高压水流量70~75L/min3压缩空气压力0.5~0.7MPa4压缩空气流量80m3/h5水泥浆压力0.7~1MPa泵压6水泥浆流量60~80L/minP.O42.5 级水泥7进浆密度1.5~1.6kg/L1:1~0.8:18回浆密度≥1.3kg/L下载后可任意编辑9提升速度10~12cm/min10摆动...
