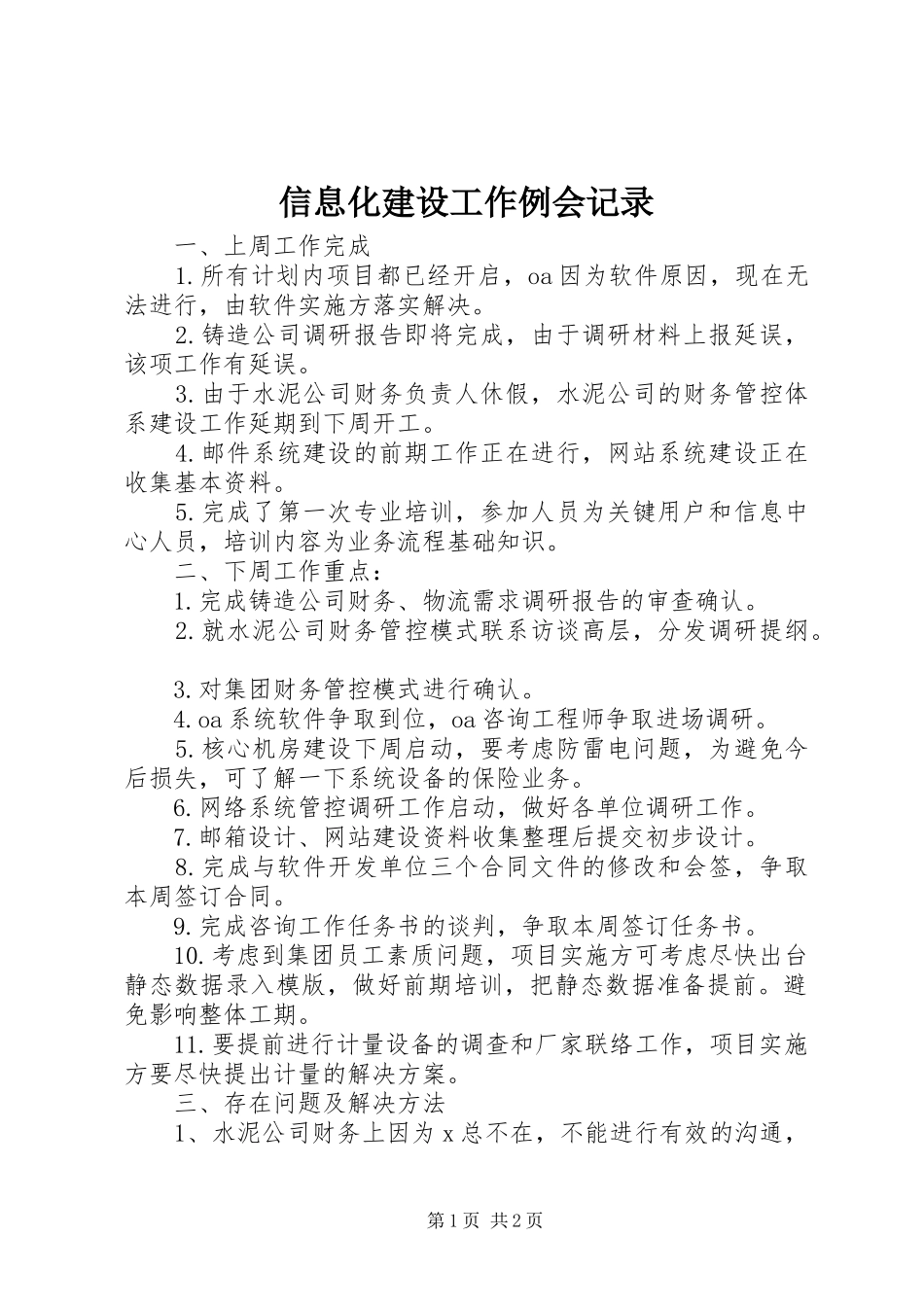

信息化建设工作例会记录一、上周工作完成1
所有计划内项目都已经开启,oa因为软件原因,现在无法进行,由软件实施方落实解决
铸造公司调研报告即将完成,由于调研材料上报延误,该项工作有延误
由于水泥公司财务负责人休假,水泥公司的财务管控体系建设工作延期到下周开工
邮件系统建设的前期工作正在进行,网站系统建设正在收集基本资料
完成了第一次专业培训,参加人员为关键用户和信息中心人员,培训内容为业务流程基础知识
二、下周工作重点:1
完成铸造公司财务、物流需求调研报告的审查确认
就水泥公司财务管控模式联系访谈高层,分发调研提纲
对集团财务管控模式进行确认
oa系统软件争取到位,oa咨询工程师争取进场调研
核心机房建设下周启动,要考虑防雷电问题,为避免今后损失,可了解一下系统设备的保险业务
网络系统管控调研工作启动,做好各单位调研工作
邮箱设计、网站建设资料收集整理后提交初步设计
完成与软件开发单位三个合同文件的修改和会签,争取本周签订合同
完成咨询工作任务书的谈判,争取本周签订任务书
考虑到集团员工素质问题,项目实施方可考虑尽快出台静态数据录入模版,做好前期培训,把静态数据准备提前
避免影响整体工期
要提前进行计量设备的调查和厂家联络工作,项目实施方要尽快提出计量的解决方案

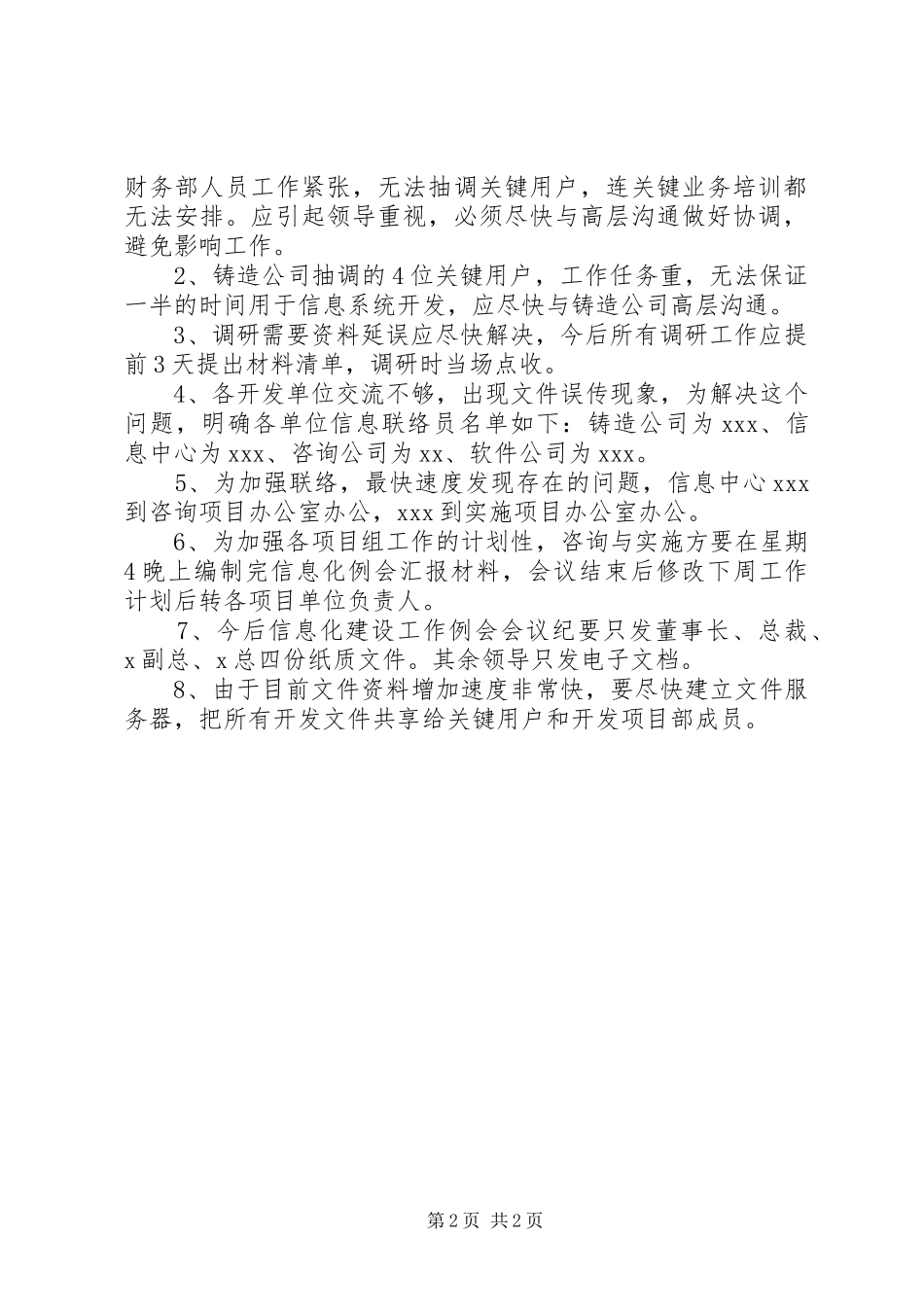

三、存在问题及解决方法1、水泥公司财务上因为x总不在,不能进行有效的沟通,第1页共2页财务部人员工作紧张,无法抽调关键用户,连关键业务培训都无法安排
应引起领导重视,必须尽快与高层沟通做好协调,避免影响工作
2、铸造公司抽调的4位关键用户,工作任务重,无法保证一半的时间用于信息系统开发,应尽快与铸造公司高层沟通
3、调研需要资料延误应尽快解决,今后所有调研工作应提前3天提出材料清单,调研时当场点收
4、各开发单位交流不够,出现文件误传现象,为解决这个问题
