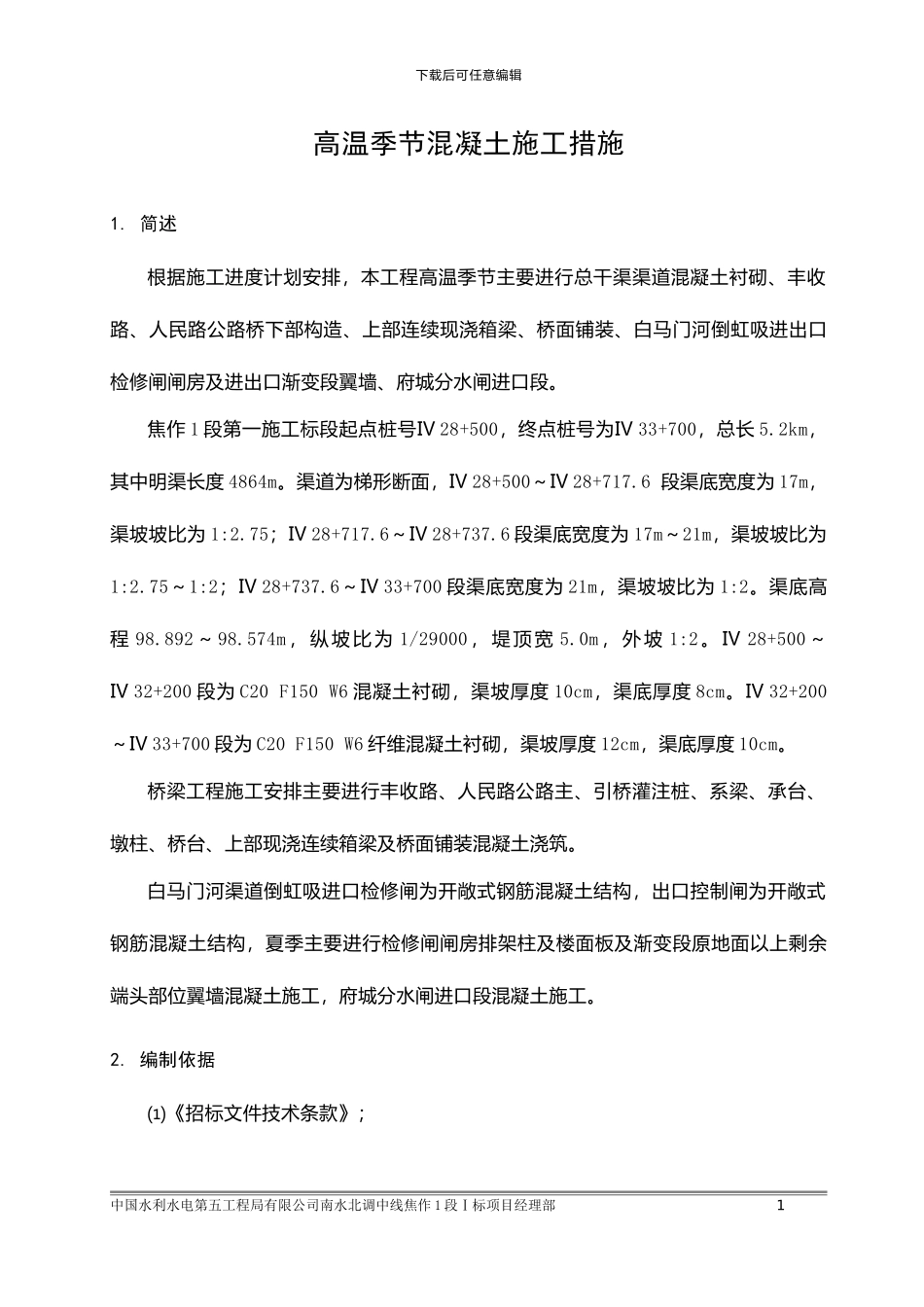

下载后可任意编辑高温季节混凝土施工措施1
简述根据施工进度计划安排,本工程高温季节主要进行总干渠渠道混凝土衬砌、丰收路、人民路公路桥下部构造、上部连续现浇箱梁、桥面铺装、白马门河倒虹吸进出口检修闸闸房及进出口渐变段翼墙、府城分水闸进口段
焦作 1 段第一施工标段起点桩号Ⅳ 28+500,终点桩号为Ⅳ 33+700,总长 5
2km,其中明渠长度 4864m
渠道为梯形断面,Ⅳ 28+500~Ⅳ 28+717
6 段渠底宽度为 17m,渠坡坡比为 1:2
75;Ⅳ 28+717
6~Ⅳ 28+737
6 段渠底宽度为 17m~21m,渠坡坡比为1:2
75~1:2;Ⅳ 28+737
6~Ⅳ 33+700 段渠底宽度为 21m,渠坡坡比为 1:2
渠底高程 98
892 ~ 98
574m,纵坡比为 1/29000 ,堤顶宽 5
0m ,外坡 1:2
Ⅳ 28+500 ~Ⅳ 32+200 段为 C20 F150 W6 混凝土衬砌,渠坡厚度 10cm,渠底厚度 8cm
Ⅳ 32+200~Ⅳ 33+700 段为 C20 F150 W6 纤维混凝土衬砌,渠坡厚度 12cm,渠底厚度 10cm
桥梁工程施工安排主要进行丰收路、人民路公路主、引桥灌注桩、系梁、承台、墩柱、桥台、上部现浇连续箱梁及桥面铺装混凝土浇筑
白马门河渠道倒虹吸进口检修闸为开敞式钢筋混凝土结构,出口控制闸为开敞式钢筋混凝土结构,夏季主要进行检修闸闸房排架柱及楼面板及渐变段原地面以上剩余端头部位翼墙混凝土施工,府城分水闸进口段混凝土施工

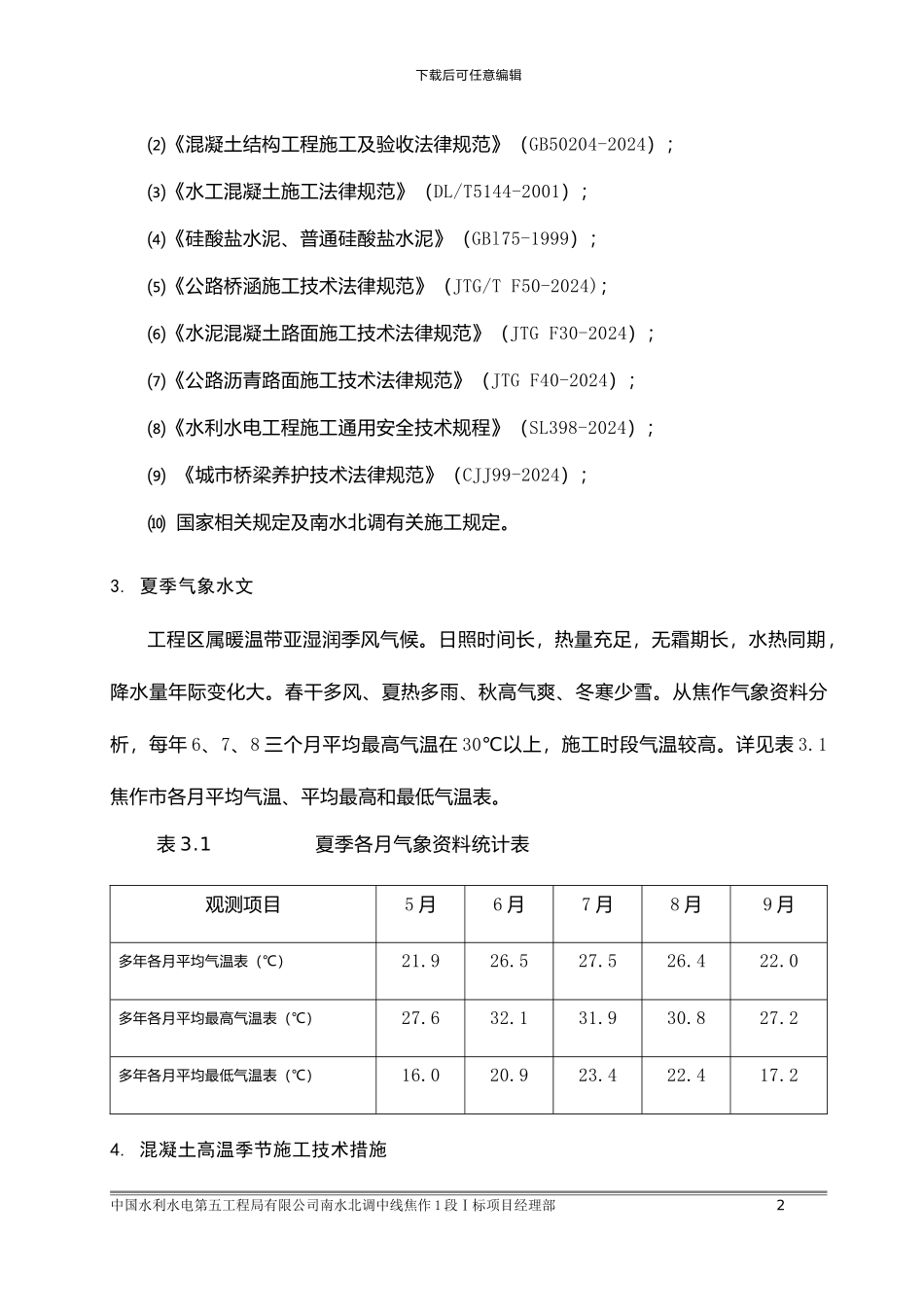

编制依据⑴《招标文件技术条款》;中国水利水电第五工程局有限公司南水北调中线焦作 1 段Ⅰ标项目经理部 1下载后可任意编辑⑵《混凝土结构工程施工及验收法律规范》(GB50204-2024);⑶《水工混凝土施工法律规范》(DL/T5144-2001);⑷《硅酸盐水泥、普通硅酸盐水泥
