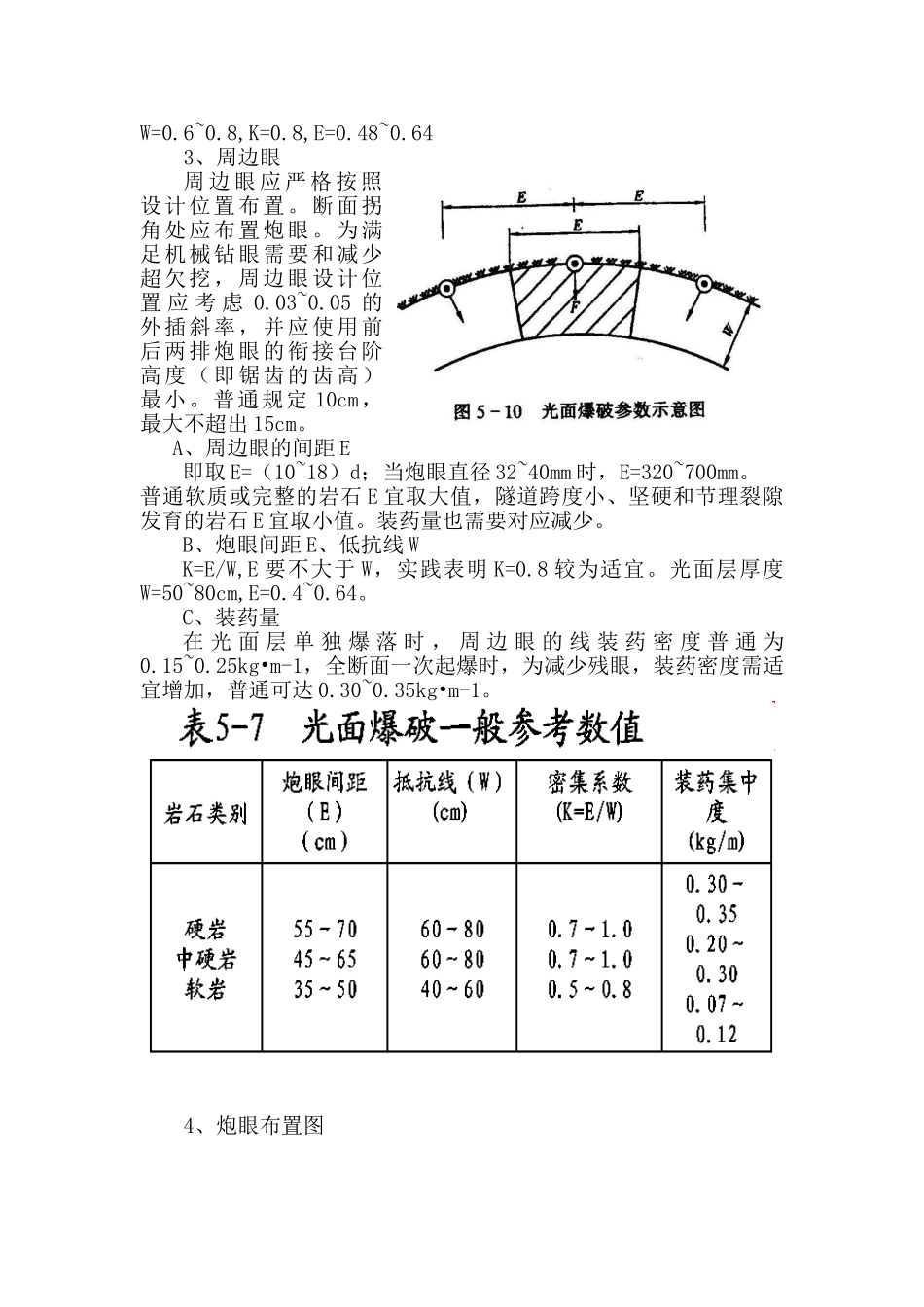

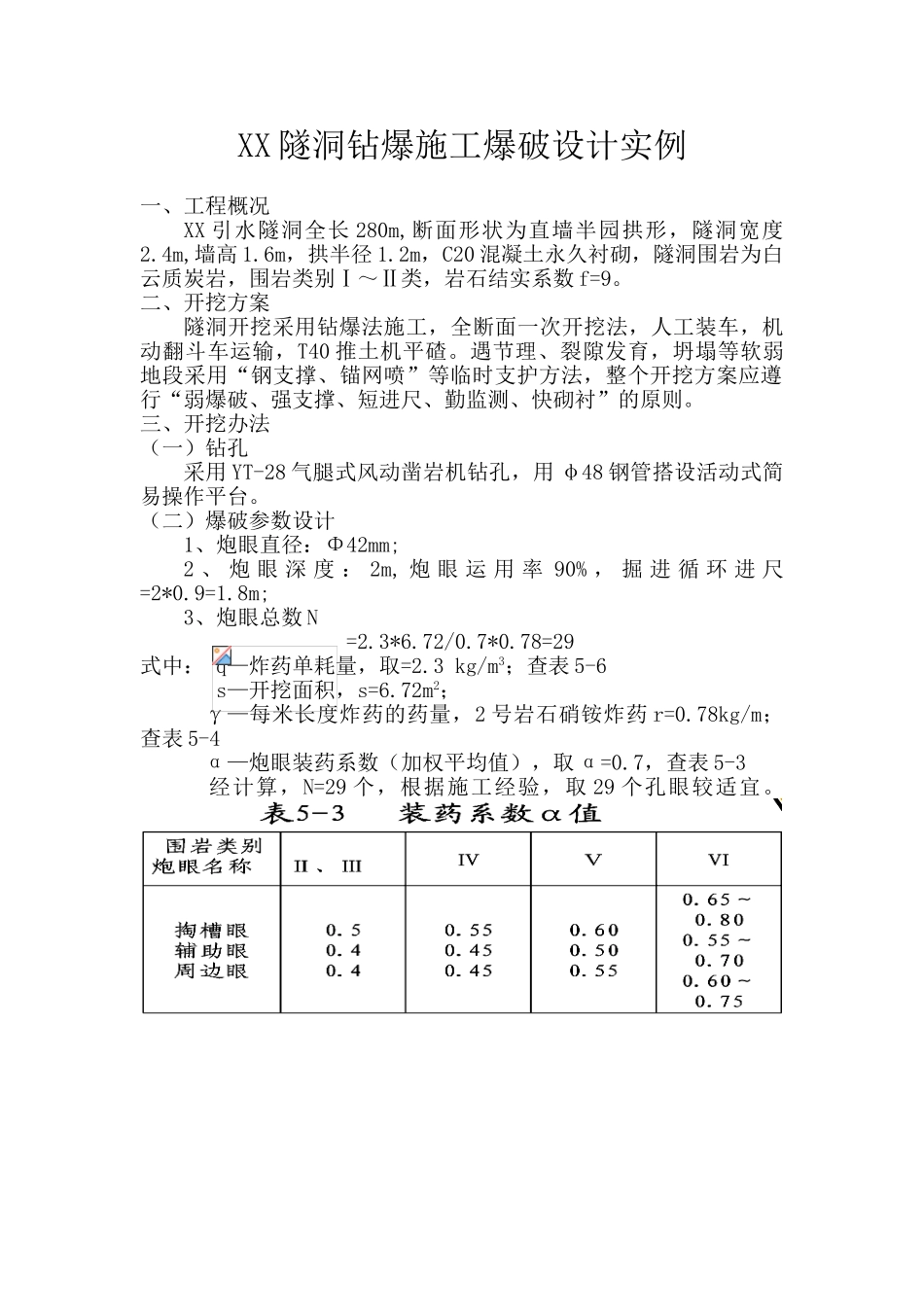

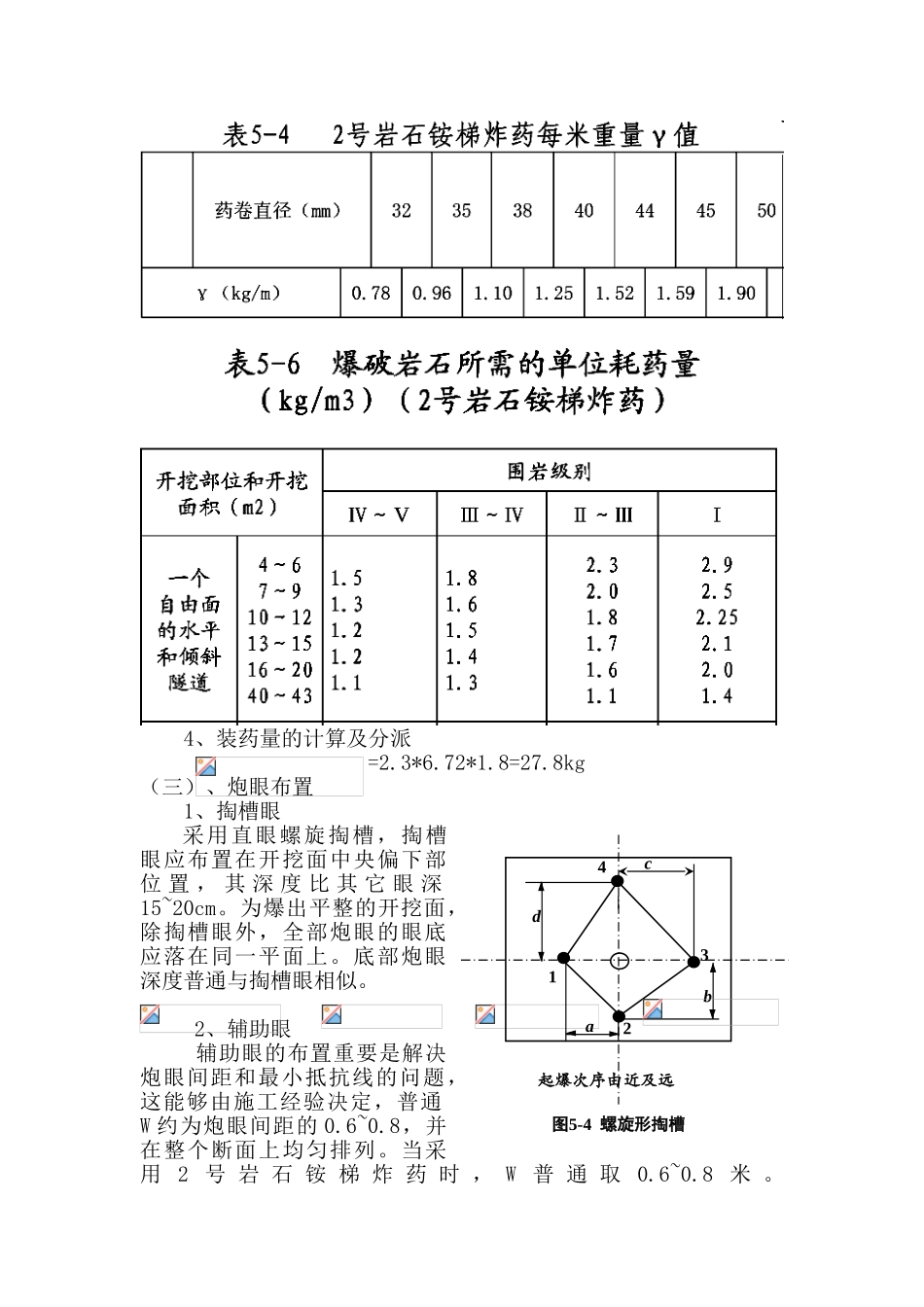

XX 隧洞钻爆施工爆破设计实例一、工程概况XX 引水隧洞全长 280m,断面形状为直墙半园拱形,隧洞宽度2.4m,墙高 1.6m,拱半径 1.2m,C20 混凝土永久衬砌,隧洞围岩为白云质炭岩,围岩类别Ⅰ~Ⅱ类,岩石结实系数 f=9。二、开挖方案隧洞开挖采用钻爆法施工,全断面一次开挖法,人工装车,机动翻斗车运输,T40 推土机平碴。遇节理、裂隙发育,坍塌等软弱地段采用“钢支撑、锚网喷”等临时支护方法,整个开挖方案应遵行“弱爆破、强支撑、短进尺、勤监测、快砌衬”的原则。三、开挖办法(一)钻孔采用 YT-28 气腿式风动凿岩机钻孔,用 φ48 钢管搭设活动式简易操作平台。(二)爆破参数设计1、炮眼直径:Φ42mm;2 、 炮 眼 深 度 : 2m, 炮 眼 运 用 率 90% , 掘 进 循 环 进 尺=2*0.9=1.8m;3、炮眼总数 N=2.3*6.72/0.7*0.78=29式中: q—炸药单耗量,取=2.3 kg/m3;查表 5-6 s—开挖面积,s=6.72m2;γ—每米长度炸药的药量,2 号岩石硝铵炸药 r=0.78kg/m;查表 5-4α—炮眼装药系数(加权平均值),取 α=0.7,查表 5-3 经计算,N=29 个,根据施工经验,取 29 个孔眼较适宜。 4、装药量的计算及分派 =2.3*6.72*1.8=27.8kg(三)、炮眼布置1、掏槽眼采用直眼螺旋掏槽,掏槽眼应布置在开挖面中央偏下部位 置 , 其 深 度 比 其 它 眼 深15~20cm。为爆出平整的开挖面,除掏槽眼外,全部炮眼的眼底应落在同一平面上。底部炮眼深度普通与掏槽眼相似。 2、辅助眼 辅助眼的布置重要是解决炮眼间距和最小抵抗线的问题,这能够由施工经验决定,普通W 约为炮眼间距的 0.6~0.8,并在整个断面上均匀排列。当采用 2 号 岩 石 铵 梯 炸 药 时 , W 普 通 取 0.6~0.8 米 。 图5-4 螺旋形掏槽abcd1234起爆次序由近及远W=0.6~0.8,K=0.8,E=0.48~0.643、周边眼周 边 眼 应 严 格 按 照设计位置布置。断面拐角处应布置炮眼。为满足机械钻眼需要和减少超欠挖,周边眼设计位置 应 考 虑 0.03~0.05 的外插斜率,并应使用前后两排炮眼的衔接台阶高度(即锯齿的齿高)最小。普通规定 10cm,最大不超出 15cm。A、周边眼的间距 E即取 E=(10~18)d;当炮眼直径 32~40mm 时,E=320~700mm。普通软质或完整的岩石 E 宜取大值,隧道跨度小、坚硬和节理裂隙发育的岩石 E 宜取小值。装药量也需要对应减少。B、炮眼间距 E、低抗线 WK=E/W,E 要不大于 W,实践表明 K=0.8 ...
