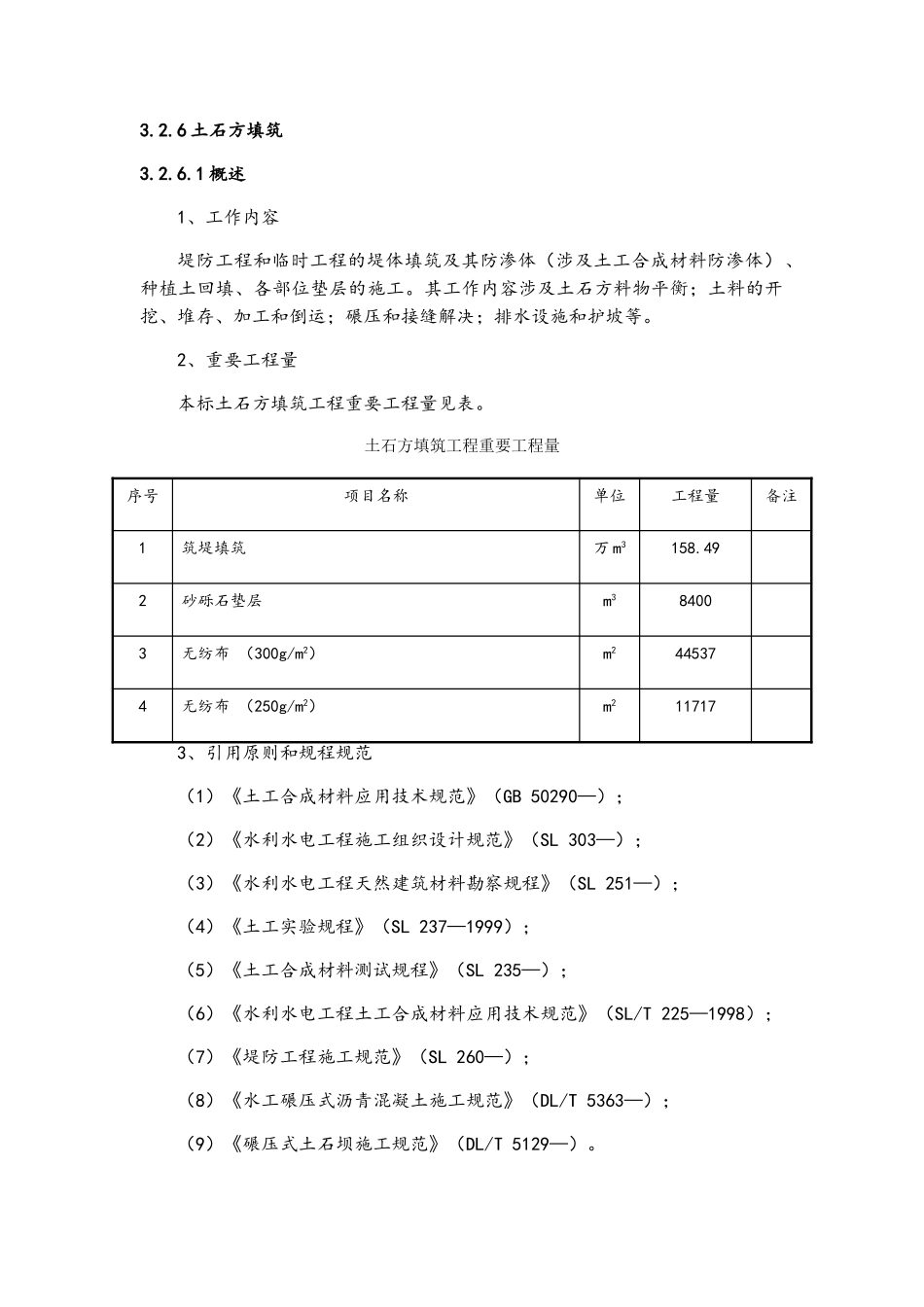

6 土石方填筑3
1 概述1、工作内容堤防工程和临时工程的堤体填筑及其防渗体(涉及土工合成材料防渗体)、种植土回填、各部位垫层的施工
其工作内容涉及土石方料物平衡;土料的开挖、堆存、加工和倒运;碾压和接缝解决;排水设施和护坡等
2、重要工程量本标土石方填筑工程重要工程量见表
土石方填筑工程重要工程量序号项目名称单位工程量备注1筑堤填筑万 m3158
492砂砾石垫层 m384003无纺布 (300g/m2)m2445374无纺布 (250g/m2)m2117173、引用原则和规程规范(1)《土工合成材料应用技术规范》(GB 50290—);(2)《水利水电工程施工组织设计规范》(SL 303—);(3)《水利水电工程天然建筑材料勘察规程》(SL 251—);(4)《土工实验规程》(SL 237—1999);(5)《土工合成材料测试规程》(SL 235—);(6)《水利水电工程土工合成材料应用技术规范》(SL/T 225—1998);(7)《堤防工程施工规范》(SL 260—);(8)《水工碾压式沥青混凝土施工规范》(DL/T 5363—);(9)《碾压式土石坝施工规范》(DL/T 5129—)

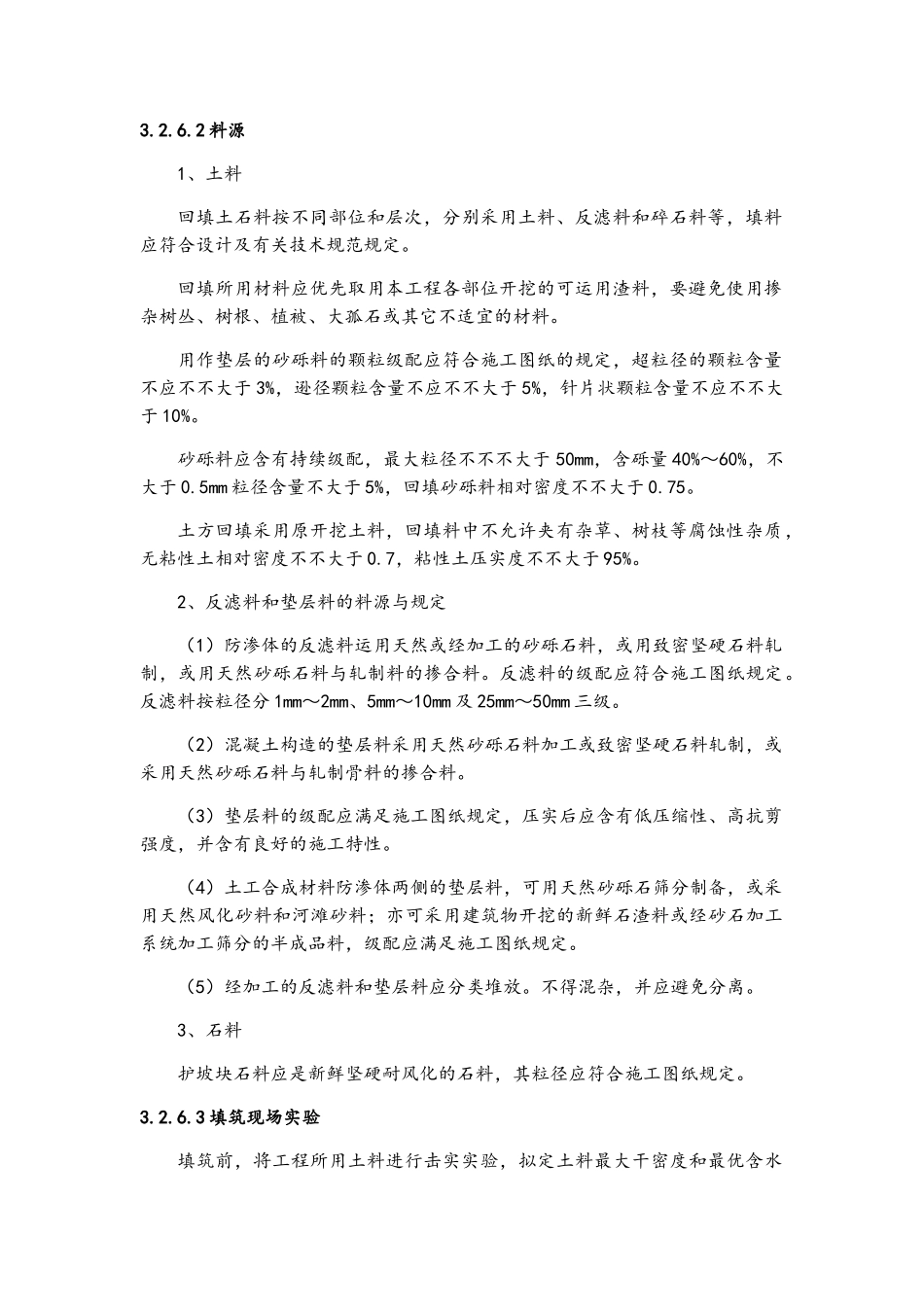

2 料源1、土料回填土石料按不同部位和层次,分别采用土料、反滤料和碎石料等,填料应符合设计及有关技术规范规定
回填所用材料应优先取用本工程各部位开挖的可运用渣料,要避免使用掺杂树丛、树根、植被、大孤石或其它不适宜的材料
用作垫层的砂砾料的颗粒级配应符合施工图纸的规定,超粒径的颗粒含量不应不不大于 3%,逊径颗粒含量不应不不大于 5%,针片状颗粒含量不应不不大于 10%
砂砾料应含有持续级配,最大粒径不不不大于 50mm,含砾量 40%~60%,不大于 0
5mm 粒径含量不大于 5%,回填砂砾料相对密度不不大于 0
土方回填采用原开挖土料,回填料中不
