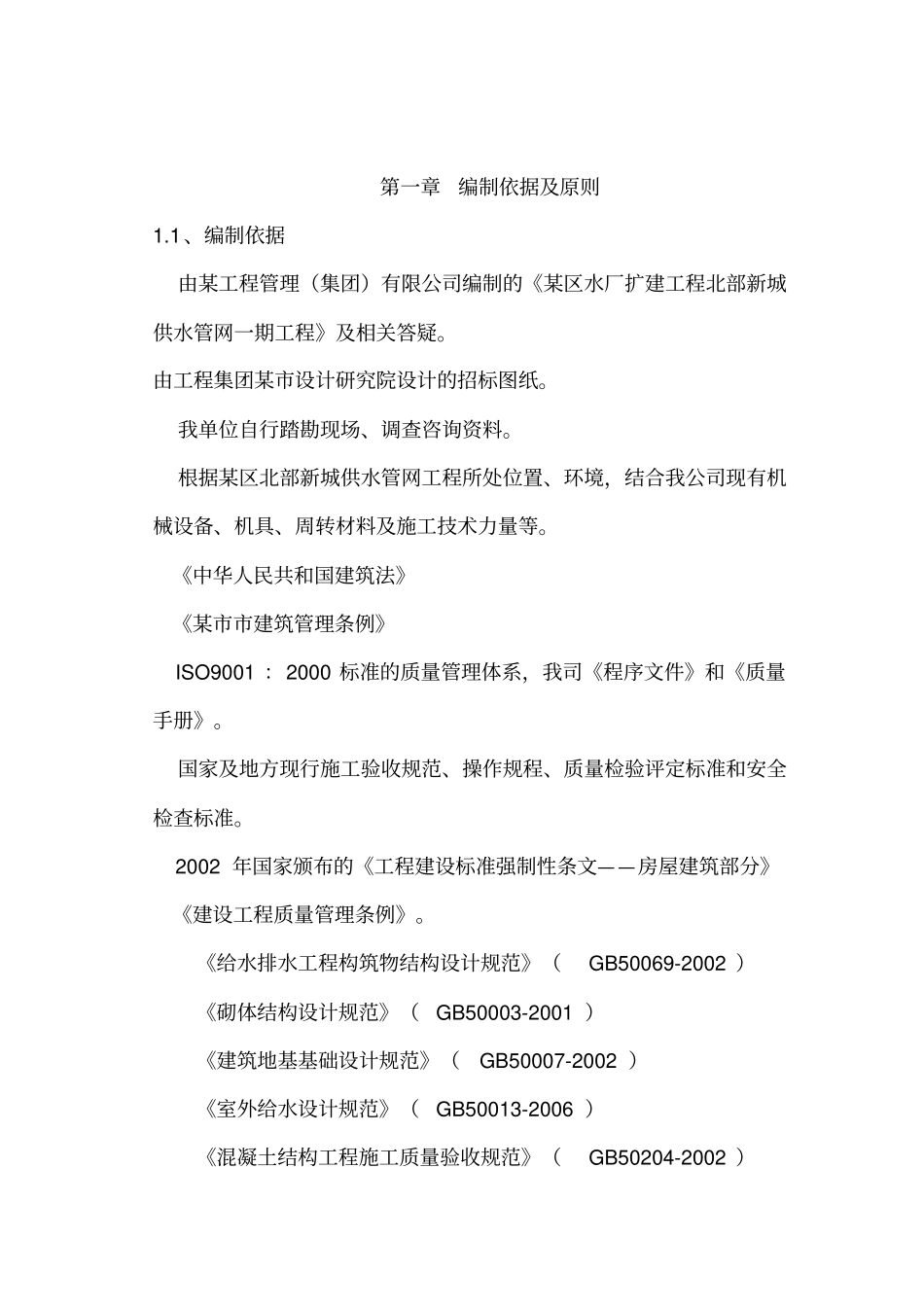

目 录第一章编制依据及原则第二章工程简况及特点第三章施工总体目标第四章 施工部署第五章施工准备第六章施工总进度计划第七章施工总平面布置第八章施工测量第九章土石方施工第十章构筑物施工第十一章道路第十二章设备安装第十三章保证工程质量的措施第十四章工期保证措施第十五章施工协调管理第十六章安全文明施工及环境保护措施第十七章管线保护方案及措施第十八章季节性施工和成品保护措施第十九章四新技术应用及成本管理第二十章服务与保修及档案资料管理附表四:拟投入本标段的主要施工设备表附表五:拟配备本标段的实验和检测仪器设备表附表六:劳动力计划表第一章编制依据及原则1.1、编制依据由某工程管理(集团)有限公司编制的《某区水厂扩建工程北部新城供水管网一期工程》及相关答疑。由工程集团某市设计研究院设计的招标图纸。我单位自行踏勘现场、调查咨询资料。根据某区北部新城供水管网工程所处位置、环境,结合我公司现有机械设备、机具、周转材料及施工技术力量等。《中华人民共和国建筑法》《某市市建筑管理条例》 ISO9001 :2000 标准的质量管理体系,我司《程序文件》和《质量手册》。国家及地方现行施工验收规范、操作规程、质量检验评定标准和安全检查标准。 2002 年国家颁布的《工程建设标准强制性条文——房屋建筑部分》《建设工程质量管理条例》。《给水排水工程构筑物结构设计规范》(GB50069-2002 )《砌体结构设计规范》(GB50003-2001 )《建筑地基基础设计规范》(GB50007-2002 )《室外给水设计规范》(GB50013-2006 )《混凝土结构工程施工质量验收规范》(GB50204-2002 )《给水排水构筑物施工及验收规范》(GBJ141-90 )《砌体工程施工质量验收规范》(GB50203-2002 )《建筑地基基础工程施工质量验收规范》(GB50202-2002 )《给水排水管道工程施工及验收规范》(GB50268-2008 )《给水排水管道工程施工及验收规范》(GB50268-2008 )1.2、编制原则1.2.1 、坚持按基本建设程序和建筑施工科学技术管理、充分应用现代网络技术,组织好人员和机械;利用好时间和空间;控制好质量和工期、安全和文明施工,使本工程能优质、按时投入使用。在施工的质量控制过程中,达到一次性验收合格。1.2.2 、在确保施工过程质量、安全、生产前提下,力争赶前,加快施工进度,尽量做到平面和立面均衡施工,综合平衡雨天和夜间施工。1.2.3 、坚持文明施工,严格控制施工噪声,加强环境保护。1.2.4 、合理地安排...
