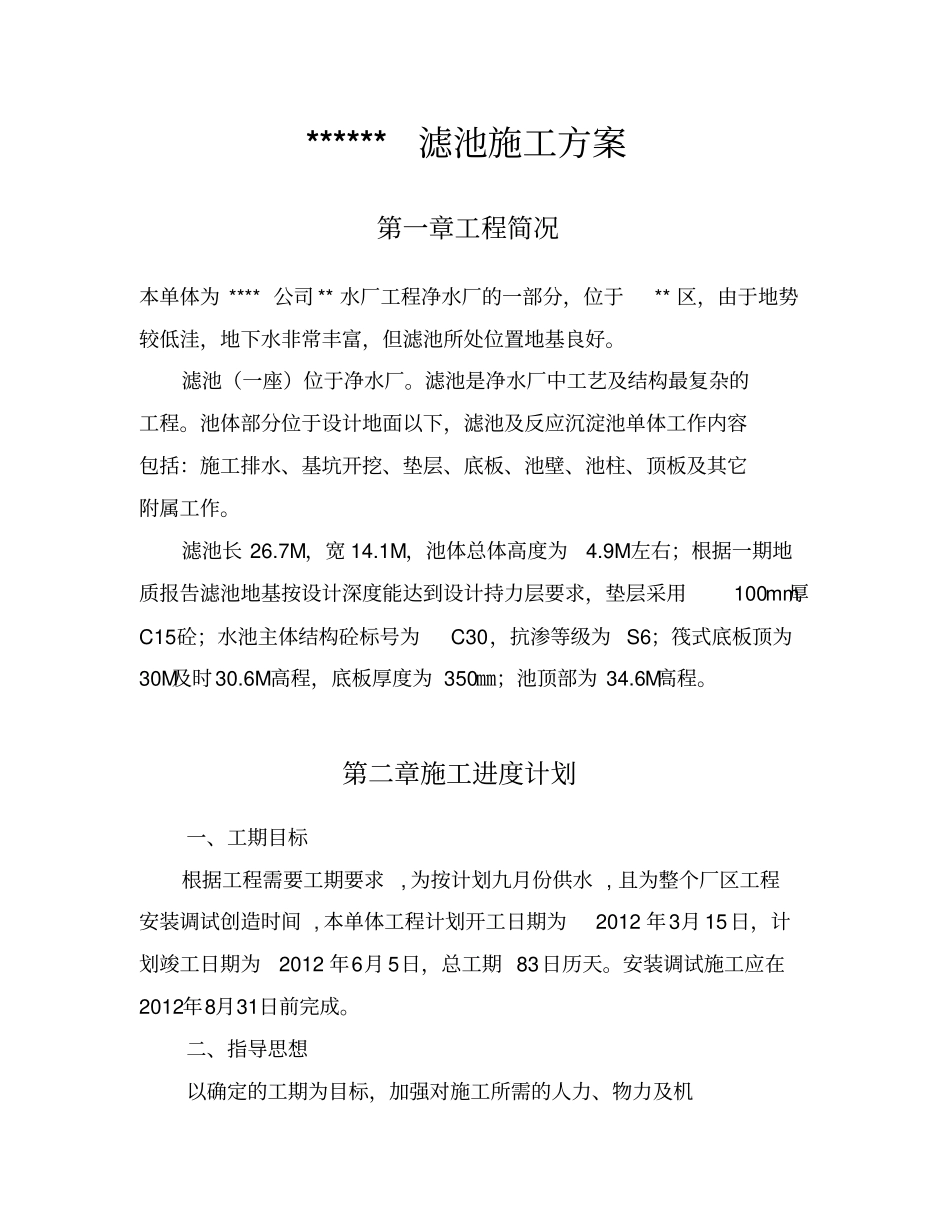

*******水厂滤池工程施工方案***********有限责任公司2012.3 ******滤池施工方案第一章工程简况本单体为 **** 公司 ** 水厂工程净水厂的一部分,位于** 区,由于地势较低洼,地下水非常丰富,但滤池所处位置地基良好
滤池(一座)位于净水厂
滤池是净水厂中工艺及结构最复杂的工程
池体部分位于设计地面以下,滤池及反应沉淀池单体工作内容包括:施工排水、基坑开挖、垫层、底板、池壁、池柱、顶板及其它附属工作
滤池长 26
7M,宽 14
1M,池体总体高度为4
9M左右;根据一期地质报告滤池地基按设计深度能达到设计持力层要求,垫层采用100mm厚C15砼;水池主体结构砼标号为C30,抗渗等级为 S6;筏式底板顶为30M及时30
6M高程,底板厚度为 350㎜;池顶部为 34
第二章施工进度计划一、工期目标根据工程需要工期要求, 为按计划九月份供水 , 且为整个厂区工程安装调试创造时间 , 本单体工程计划开工日期为2012 年3月 15日,计划竣工日期为2012 年6月 5日,总工期 83日历天
安装调试施工应在2012年8月31日前完成

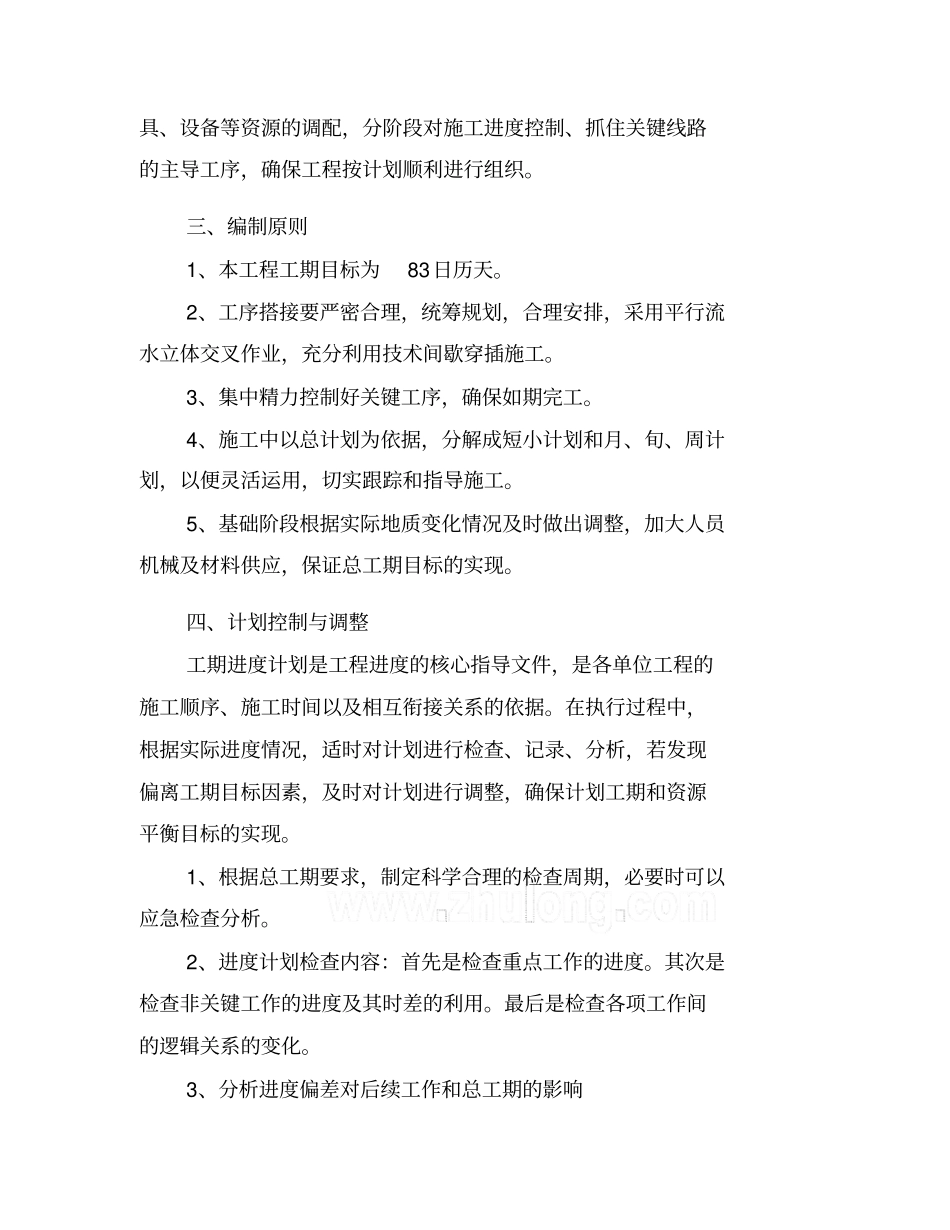

二、指导思想以确定的工期为目标,加强对施工所需的人力、物力及机具、设备等资源的调配,分阶段对施工进度控制、抓住关键线路的主导工序,确保工程按计划顺利进行组织
三、编制原则1、本工程工期目标为83日历天
2、工序搭接要严密合理,统筹规划,合理安排,采用平行流水立体交叉作业,充分利用技术间歇穿插施工
3、集中精力控制好关键工序,确保如期完工
4、施工中以总计划为依据,分解成短小计划和月、旬、周计划,以便灵活运用,切实跟踪和指导施工
5、基础阶段根据实际地质变化情况及时做出调整,加大人员机械及材料供应,保证总工期目标的实现
四、计划控制与调整工期进度计划是工程进度的核心指导文件,是各单位工程的施工顺序、施工时间以及相
