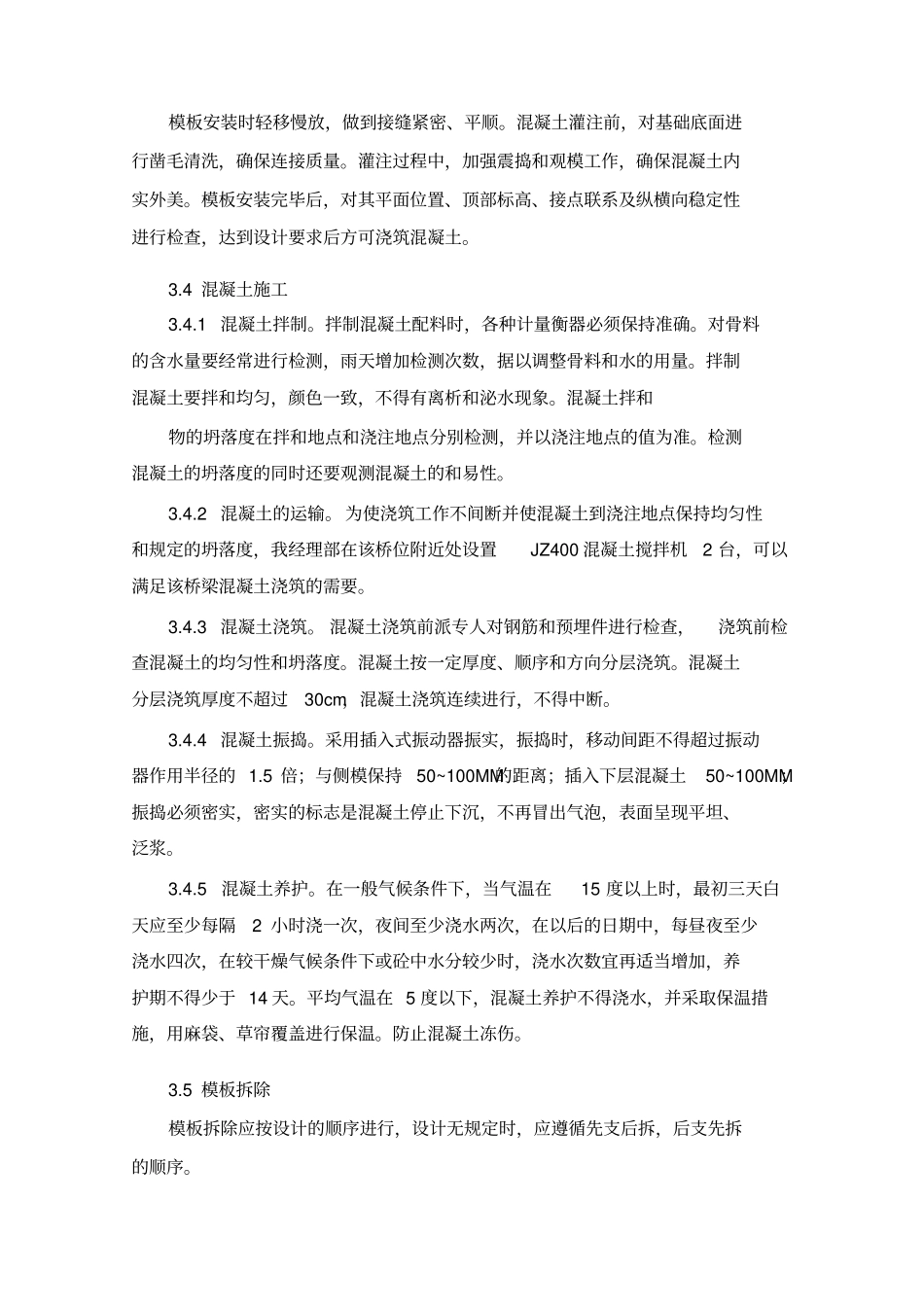

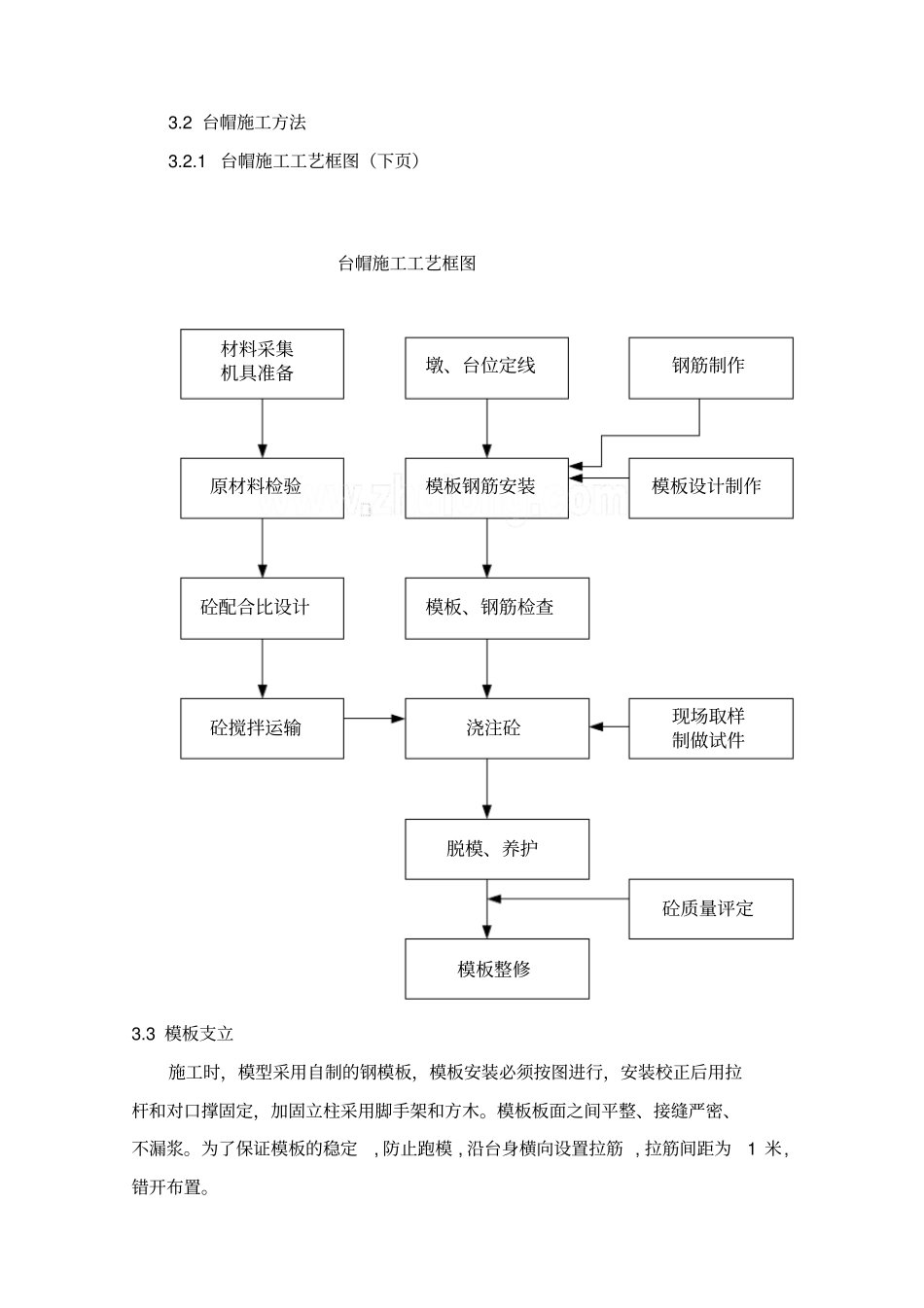

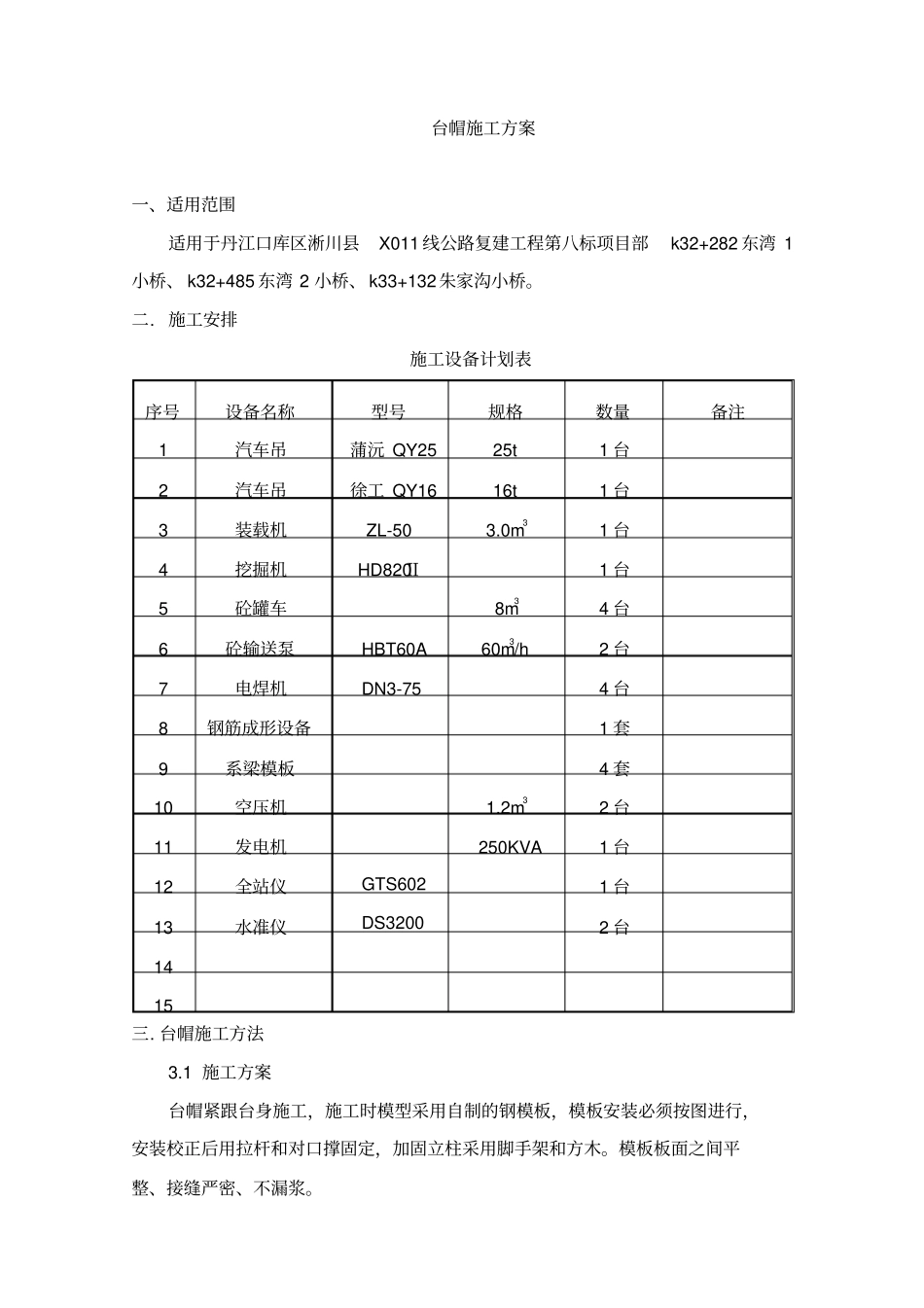

台帽施工方案一、适用范围适用于丹江口库区淅川县X011 线公路复建工程第八标项目部k32+282 东湾 1小桥、 k32+485 东湾 2 小桥、 k33+132朱家沟小桥。二. 施工安排施工设备计划表序号设备名称型号规格数量备注1 汽车吊蒲沅 QY25 25t 1 台2 汽车吊徐工 QY16 16t 1 台3 装载机ZL-50 3.0m3 1 台4 挖掘机HD820Ⅱ1 台5 砼罐车8m34 台6 砼输送泵HBT60A 60m3/h 2 台7 电焊机DN3-75 4 台8 钢筋成形设备1 套9 系梁模板4 套10 空压机1.2m32 台11 发电机250KVA 1 台12 全站仪GTS602 1 台13 水准仪DS3200 2 台14 15 三. 台帽施工方法3.1 施工方案台帽紧跟台身施工,施工时模型采用自制的钢模板,模板安装必须按图进行,安装校正后用拉杆和对口撑固定,加固立柱采用脚手架和方木。模板板面之间平整、接缝严密、不漏浆。3.2 台帽施工方法3.2.1 台帽施工工艺框图(下页)台帽施工工艺框图材料采集机具准备墩、台位定线钢筋制作原材料检验模板钢筋安装模板设计制作砼配合比设计模板、钢筋检查砼搅拌运输浇注砼现场取样制做试件脱模、养护模板整修砼质量评定3.3 模板支立施工时,模型采用自制的钢模板,模板安装必须按图进行,安装校正后用拉杆和对口撑固定,加固立柱采用脚手架和方木。模板板面之间平整、接缝严密、不漏浆。为了保证模板的稳定, 防止跑模 , 沿台身横向设置拉筋 , 拉筋间距为1 米,错开布置。模板安装时轻移慢放,做到接缝紧密、平顺。混凝土灌注前,对基础底面进行凿毛清洗,确保连接质量。灌注过程中,加强震捣和观模工作,确保混凝土内实外美。模板安装完毕后,对其平面位置、顶部标高、接点联系及纵横向稳定性进行检查,达到设计要求后方可浇筑混凝土。3.4 混凝土施工3.4.1 混凝土拌制。拌制混凝土配料时,各种计量衡器必须保持准确。对骨料的含水量要经常进行检测,雨天增加检测次数,据以调整骨料和水的用量。拌制混凝土要拌和均匀,颜色一致,不得有离析和泌水现象。混凝土拌和物的坍落度在拌和地点和浇注地点分别检测,并以浇注地点的值为准。检测混凝土的坍落度的同时还要观测混凝土的和易性。3.4.2 混凝土的运输。 为使浇筑工作不间断并使混凝土到浇注地点保持均匀性和规定的坍落度,我经理部在该桥位附近处设置JZ400 混凝土搅拌机2 台,可以满足该桥梁混凝土浇筑的需要。3.4.3 混凝土浇筑。 混凝土浇筑前派专人对钢筋和预埋件进行检查,浇筑前检查混凝土的均匀性和...
