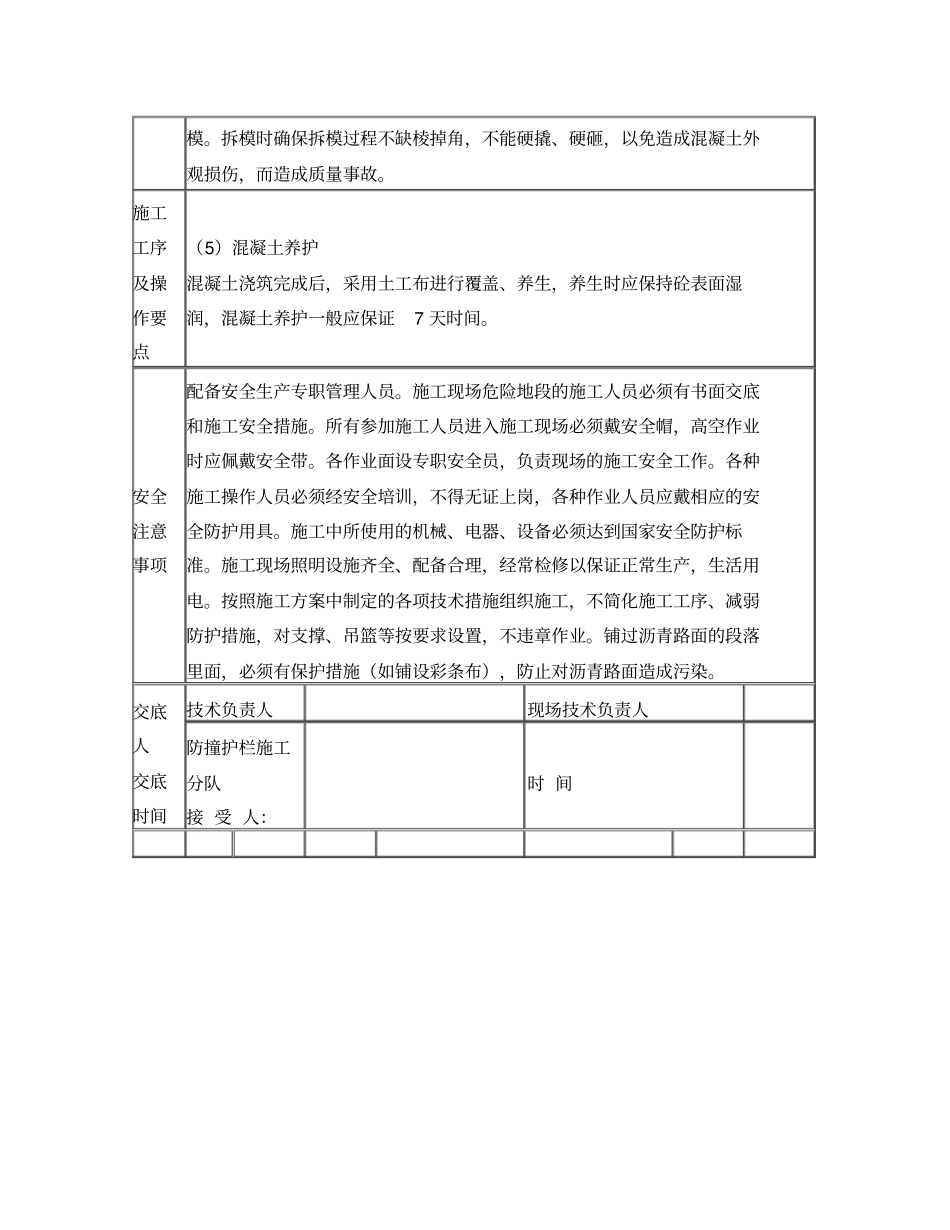

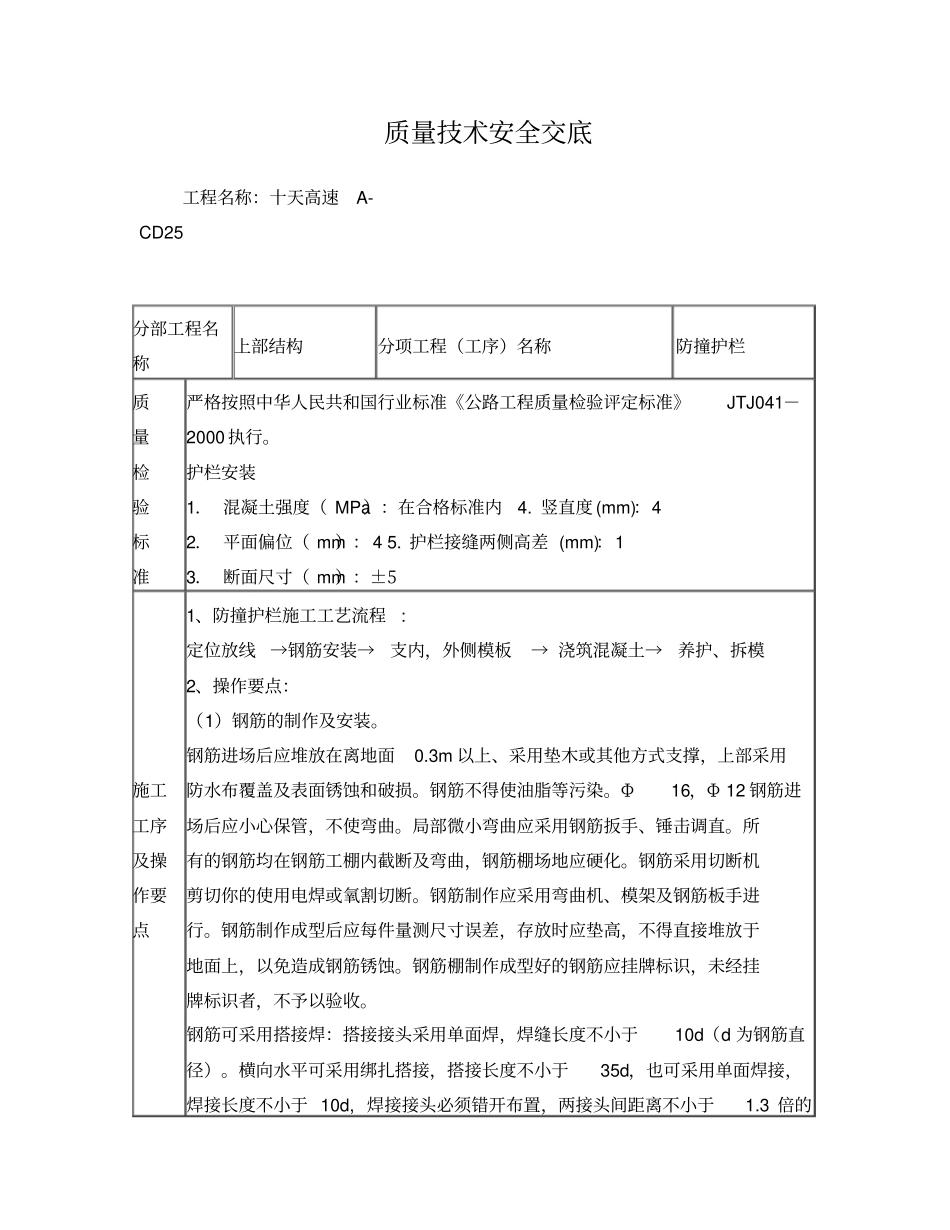

质量技术安全交底工程名称:十天高速A-CD25 分部工程名称上部结构分项工程(工序)名称防撞护栏质量检验标准严格按照中华人民共和国行业标准《公路工程质量检验评定标准》JTJ041-2000 执行
护栏安装1. 混凝土强度( MPa):在合格标准内 4
竖直度 (mm):4 2. 平面偏位( mm): 4 5
护栏接缝两侧高差 (mm):1 3. 断面尺寸( mm):±5施工工序及操作要点1、防撞护栏施工工艺流程: 定位放线→钢筋安装→ 支内,外侧模板→ 浇筑混凝土→ 养护、拆模2、操作要点:(1)钢筋的制作及安装
钢筋进场后应堆放在离地面0
3m 以上、采用垫木或其他方式支撑,上部采用防水布覆盖及表面锈蚀和破损
钢筋不得使油脂等污染
Φ16,Φ 12 钢筋进场后应小心保管,不使弯曲
局部微小弯曲应采用钢筋扳手、锤击调直
所有的钢筋均在钢筋工棚内截断及弯曲,钢筋棚场地应硬化
钢筋采用切断机剪切你的使用电焊或氧割切断
钢筋制作应采用弯曲机、模架及钢筋板手进行
钢筋制作成型后应每件量测尺寸误差,存放时应垫高,不得直接堆放于地面上,以免造成钢筋锈蚀
钢筋棚制作成型好的钢筋应挂牌标识,未经挂牌标识者,不予以验收
钢筋可采用搭接焊:搭接接头采用单面焊,焊缝长度不小于10d(d 为钢筋直径)
横向水平可采用绑扎搭接,搭接长度不小于35d,也可采用单面焊接,焊接长度不小于 10d, 焊接接头必须错开布置,两接头间距离不小于1
3 倍的搭接长度
电弧焊接和绑扎接头与钢筋弯曲处的距离不应小于10 倍钢筋直径,也不宜位于构件的最大弯矩处
钢筋搭接处,应在中心和两端用铁丝扎牢
钢筋焊接完成后若未能及时施工,必须涂刷水泥浆进行防锈处理
施工工序及操作要点(2)模板的安装对模板面板除锈、清洗、涂脱模剂
防撞护栏模板有内侧模和外侧模,先安装外侧模再安装内侧模,安装前对模板间用双面胶粘贴,以防止接缝
