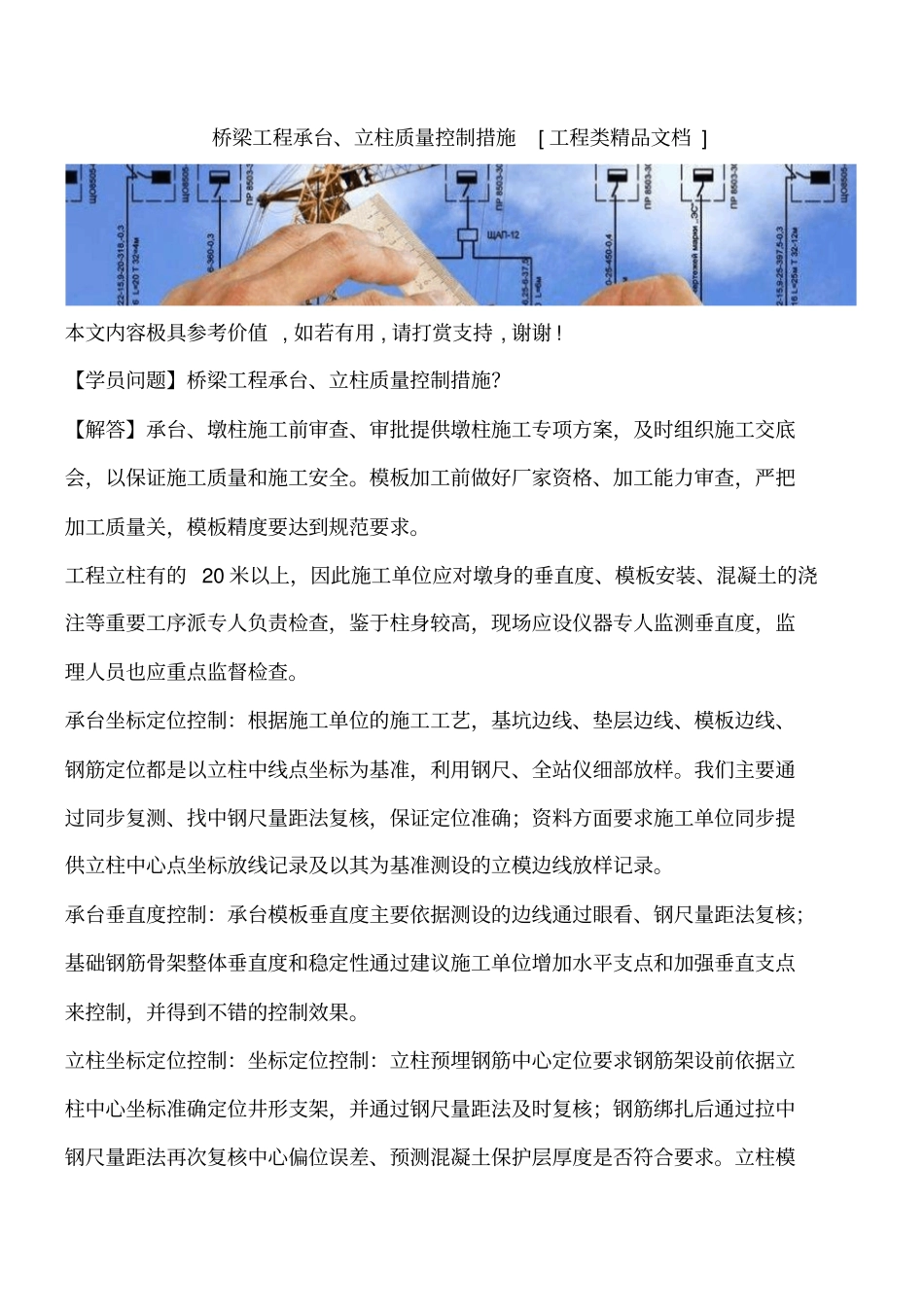

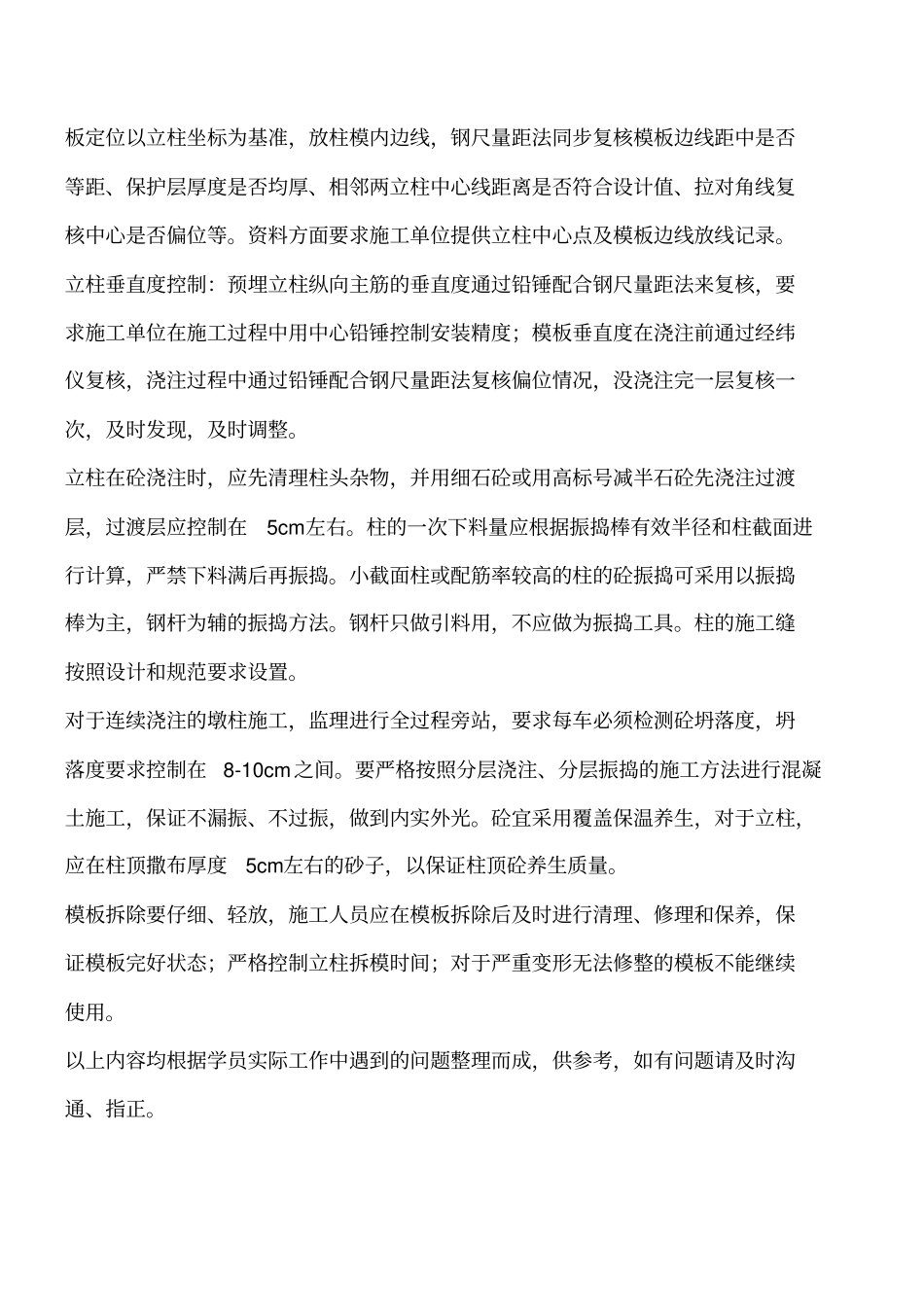

桥梁工程承台、立柱质量控制措施[ 工程类精品文档 ] 本文内容极具参考价值 , 如若有用 , 请打赏支持 , 谢谢 ! 【学员问题】桥梁工程承台、立柱质量控制措施?【解答】承台、墩柱施工前审查、审批提供墩柱施工专项方案,及时组织施工交底会,以保证施工质量和施工安全。模板加工前做好厂家资格、加工能力审查,严把加工质量关,模板精度要达到规范要求。工程立柱有的 20 米以上,因此施工单位应对墩身的垂直度、模板安装、混凝土的浇注等重要工序派专人负责检查,鉴于柱身较高,现场应设仪器专人监测垂直度,监理人员也应重点监督检查。承台坐标定位控制:根据施工单位的施工工艺,基坑边线、垫层边线、模板边线、钢筋定位都是以立柱中线点坐标为基准,利用钢尺、全站仪细部放样。我们主要通过同步复测、找中钢尺量距法复核,保证定位准确;资料方面要求施工单位同步提供立柱中心点坐标放线记录及以其为基准测设的立模边线放样记录。承台垂直度控制:承台模板垂直度主要依据测设的边线通过眼看、钢尺量距法复核;基础钢筋骨架整体垂直度和稳定性通过建议施工单位增加水平支点和加强垂直支点来控制,并得到不错的控制效果。立柱坐标定位控制:坐标定位控制:立柱预埋钢筋中心定位要求钢筋架设前依据立柱中心坐标准确定位井形支架,并通过钢尺量距法及时复核;钢筋绑扎后通过拉中钢尺量距法再次复核中心偏位误差、预测混凝土保护层厚度是否符合要求。立柱模板定位以立柱坐标为基准,放柱模内边线,钢尺量距法同步复核模板边线距中是否等距、保护层厚度是否均厚、相邻两立柱中心线距离是否符合设计值、拉对角线复核中心是否偏位等。资料方面要求施工单位提供立柱中心点及模板边线放线记录。立柱垂直度控制:预埋立柱纵向主筋的垂直度通过铅锤配合钢尺量距法来复核,要求施工单位在施工过程中用中心铅锤控制安装精度;模板垂直度在浇注前通过经纬仪复核,浇注过程中通过铅锤配合钢尺量距法复核偏位情况,没浇注完一层复核一次,及时发现,及时调整。立柱在砼浇注时,应先清理柱头杂物,并用细石砼或用高标号减半石砼先浇注过渡层,过渡层应控制在5cm左右。柱的一次下料量应根据振捣棒有效半径和柱截面进行计算,严禁下料满后再振捣。小截面柱或配筋率较高的柱的砼振捣可采用以振捣棒为主,钢杆为辅的振捣方法。钢杆只做引料用,不应做为振捣工具。柱的施工缝按照设计和规范要求设置。对于连续浇注的墩柱施工,监理进行全过程旁站,要求每车...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁工程承台、立柱质量控制措施工程类精品文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
