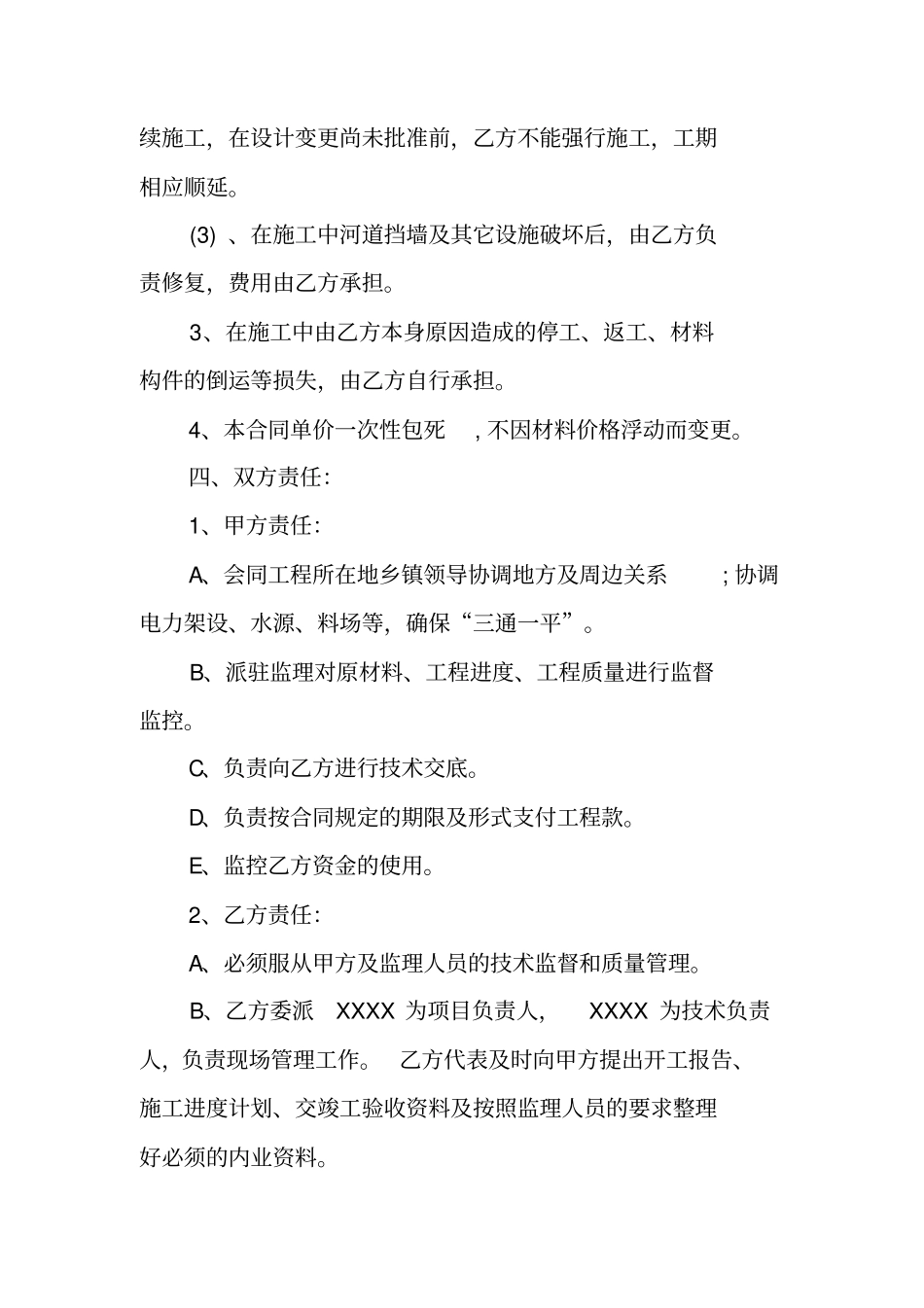

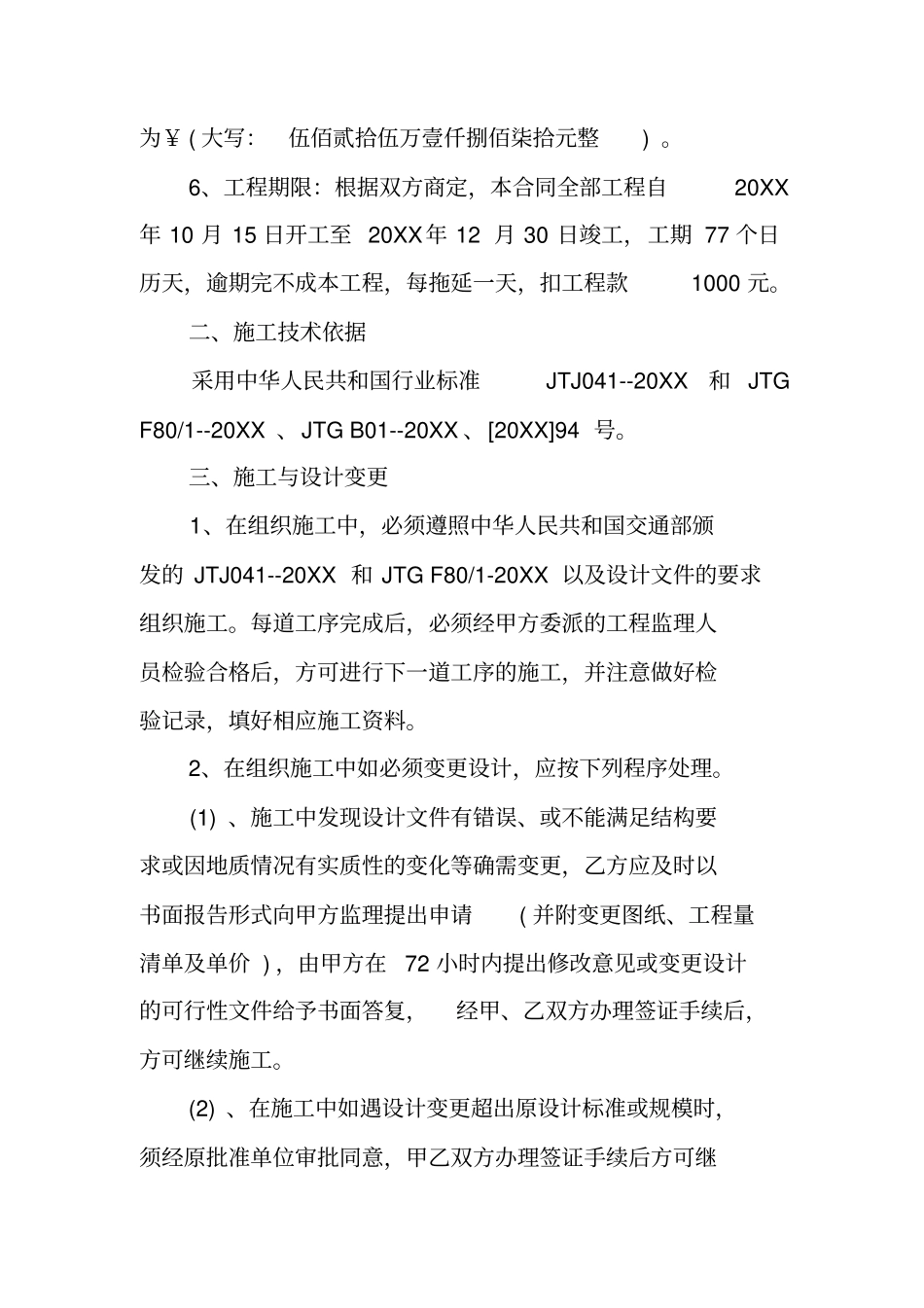

桥梁施工承包合同书随着社会发展的需求, 现在桥梁工程施工要求变得日益复杂 , 这也促使桥梁工程施工技术变得愈加复杂。你知道桥梁工程施工合同怎么写吗?以下是X 为大家整理的桥梁工程施工合同范文,欢迎参考阅读。桥梁工程施工合同范文1 发包方:⋯ ( 甲方 ) 承建方:⋯ ( 乙方 ) 根据及国家有关法规规定,结合本工程的具体情况,为明确责任,协作配合,确保工程质量、加快工程进度、提高工作效率,经双方协商,达成如下协议,并签订本协议以共同遵守执行。一、工程概况1、工程名称:广西桂林市*********桥工程2、工程地点:广西阳桂林市3、工程性质:总价承包4、承包工程范围及内容:桥长为 38 米,桥宽净16 米,设计荷载公路Ⅱ级。工程内容:净12m+2×防撞栏杆,钢筋砼空心心板桥梁一座5、工程造价:经双方商定,本承包合同全部工程造价为¥ ( 大写:伍佰贰拾伍万壹仟捌佰柒拾元整 ) 。6、工程期限:根据双方商定,本合同全部工程自20XX年 10 月 15 日开工至 20XX年 12 月 30 日竣工,工期 77 个日历天,逾期完不成本工程,每拖延一天,扣工程款1000 元。二、施工技术依据采用中华人民共和国行业标准JTJ041--20XX和 JTG F80/1--20XX 、JTG B01--20XX 、[20XX]94 号。三、施工与设计变更1、在组织施工中,必须遵照中华人民共和国交通部颁发的 JTJ041--20XX 和 JTG F80/1-20XX 以及设计文件的要求组织施工。每道工序完成后,必须经甲方委派的工程监理人员检验合格后,方可进行下一道工序的施工,并注意做好检验记录,填好相应施工资料。2、在组织施工中如必须变更设计,应按下列程序处理。(1) 、施工中发现设计文件有错误、或不能满足结构要求或因地质情况有实质性的变化等确需变更,乙方应及时以书面报告形式向甲方监理提出申请( 并附变更图纸、工程量清单及单价 ) ,由甲方在72 小时内提出修改意见或变更设计的可行性文件给予书面答复,经甲、乙双方办理签证手续后,方可继续施工。(2) 、在施工中如遇设计变更超出原设计标准或规模时,须经原批准单位审批同意,甲乙双方办理签证手续后方可继续施工,在设计变更尚未批准前,乙方不能强行施工,工期相应顺延。(3) 、在施工中河道挡墙及其它设施破坏后,由乙方负责修复,费用由乙方承担。3、在施工中由乙方本身原因造成的停工、返工、材料构件的倒运等损失,由乙方自行承担。4、本合同单价一次性包死, 不因材料价格浮动而变更。四、双方责任:1...
