桥梁梁板预制及运输安装[ 工程类精品文档 ] 本文内容极具参考价值 , 如若有用 , 请打赏支持 , 谢谢
一、场地建设1
场地确定前施工单位应将梁场布置方案报业主、总监办审批, 方案内容应包含各类型梁板的台座数量、模板数量、生产能力、存梁区布置及最大存梁能力等
在软土地基路段,为防止发生张拉台座不均匀沉降、开裂事故,影响预制梁板的质量,张拉台座不得采用重力式台座,必须釆用钢筋混凝土框架式台座
在使用过程中,监理和施工单位必须定期对台座进行复测检查,非软基区域的台座,每 3 个月复测 1 次,软基区域的台座,每月须复测1 次,并建立观测数据档案,分析台座沉降情况,发现异常,及时处理
预制梁底模宜使用不锈钢面板
注意处理好底座和侧模间的漏浆问题
二、技术措施1
小箱梁整体钢筋骨架(分为底腹板和面板) 、T 梁整体钢筋骨架(分为肋板和面板)应先利用胎模定位分块、分节加工,再吊装就位
同时对吊装设备、工艺应进行专项设计,防止吊装时局部集中受力,导致骨架变形,影响安装质量
在先张法施工中,为防止钢绞线滑丝、断丝造成安全事故,应在钢绞线上设置卡扣,待放张后方可移走
防撞墙预埋钢筋必须拉线放样和校正,并釆取防锈措施,为解决浇筑混凝土出现较严重的变形,应采取辅助加强定位措施
预制梁板拆模后,须及时做好标识,标识内容应包括桥名、梁号、方向、梁长、生产曰期、责任人等

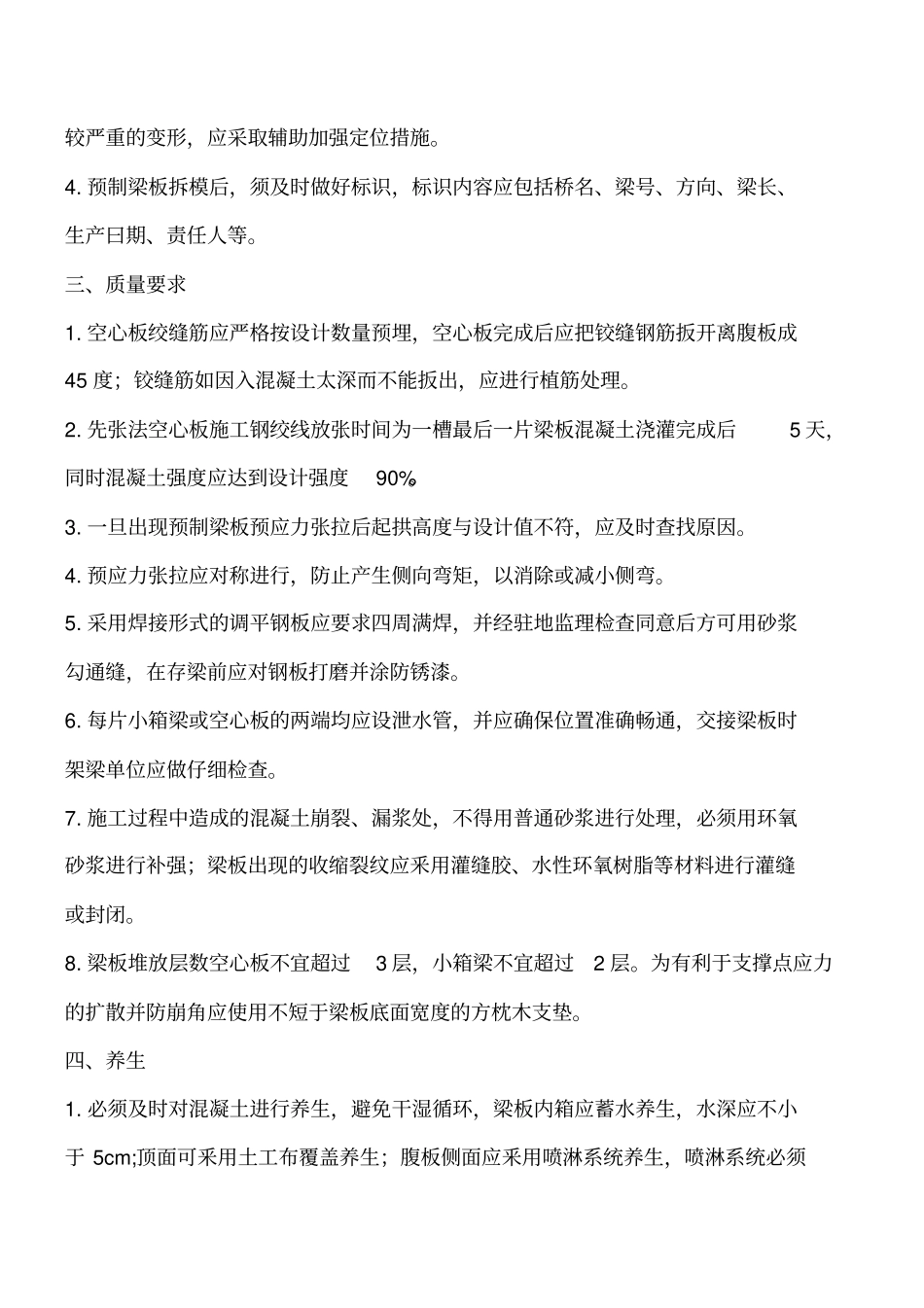

三、质量要求1
空心板绞缝筋应严格按设计数量预埋,空心板完成后应把铰缝钢筋扳开离腹板成45 度;铰缝筋如因入混凝土太深而不能扳出,应进行植筋处理
先张法空心板施工钢绞线放张时间为一槽最后一片梁板混凝土浇灌完成后5 天,同时混凝土强度应达到设计强度90%
一旦出现预制梁板预应力张拉后起拱高度与设计值不符,应及时查找原因
预应力张拉应对称进行,防止产生侧向弯矩,以
