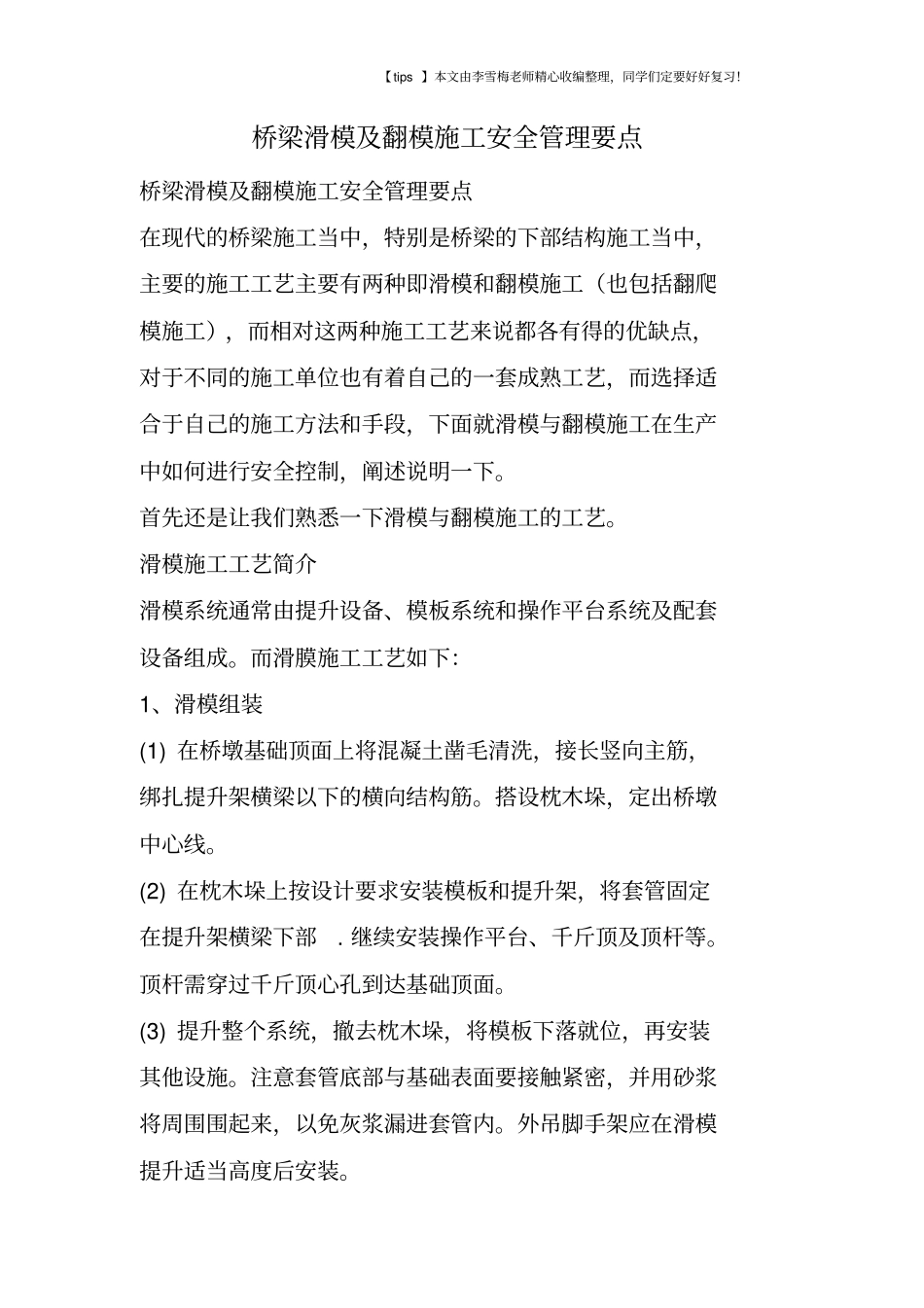

桥梁滑模及翻模施工安全管理要点桥梁滑模及翻模施工安全管理要点在现代的桥梁施工当中,特别是桥梁的下部结构施工当中,主要的施工工艺主要有两种即滑模和翻模施工(也包括翻爬模施工),而相对这两种施工工艺来说都各有得的优缺点,对于不同的施工单位也有着自己的一套成熟工艺,而选择适合于自己的施工方法和手段,下面就滑模与翻模施工在生产中如何进行安全控制,阐述说明一下
首先还是让我们熟悉一下滑模与翻模施工的工艺
滑模施工工艺简介滑模系统通常由提升设备、模板系统和操作平台系统及配套设备组成
而滑膜施工工艺如下:1、滑模组装(1) 在桥墩基础顶面上将混凝土凿毛清洗,接长竖向主筋,绑扎提升架横梁以下的横向结构筋
搭设枕木垛,定出桥墩中心线
(2) 在枕木垛上按设计要求安装模板和提升架,将套管固定在提升架横梁下部
继续安装操作平台、千斤顶及顶杆等
顶杆需穿过千斤顶心孔到达基础顶面
(3) 提升整个系统,撤去枕木垛,将模板下落就位,再安装其他设施
注意套管底部与基础表面要接触紧密,并用砂浆将周围围起来,以免灰浆漏进套管内
外吊脚手架应在滑模提升适当高度后安装
【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

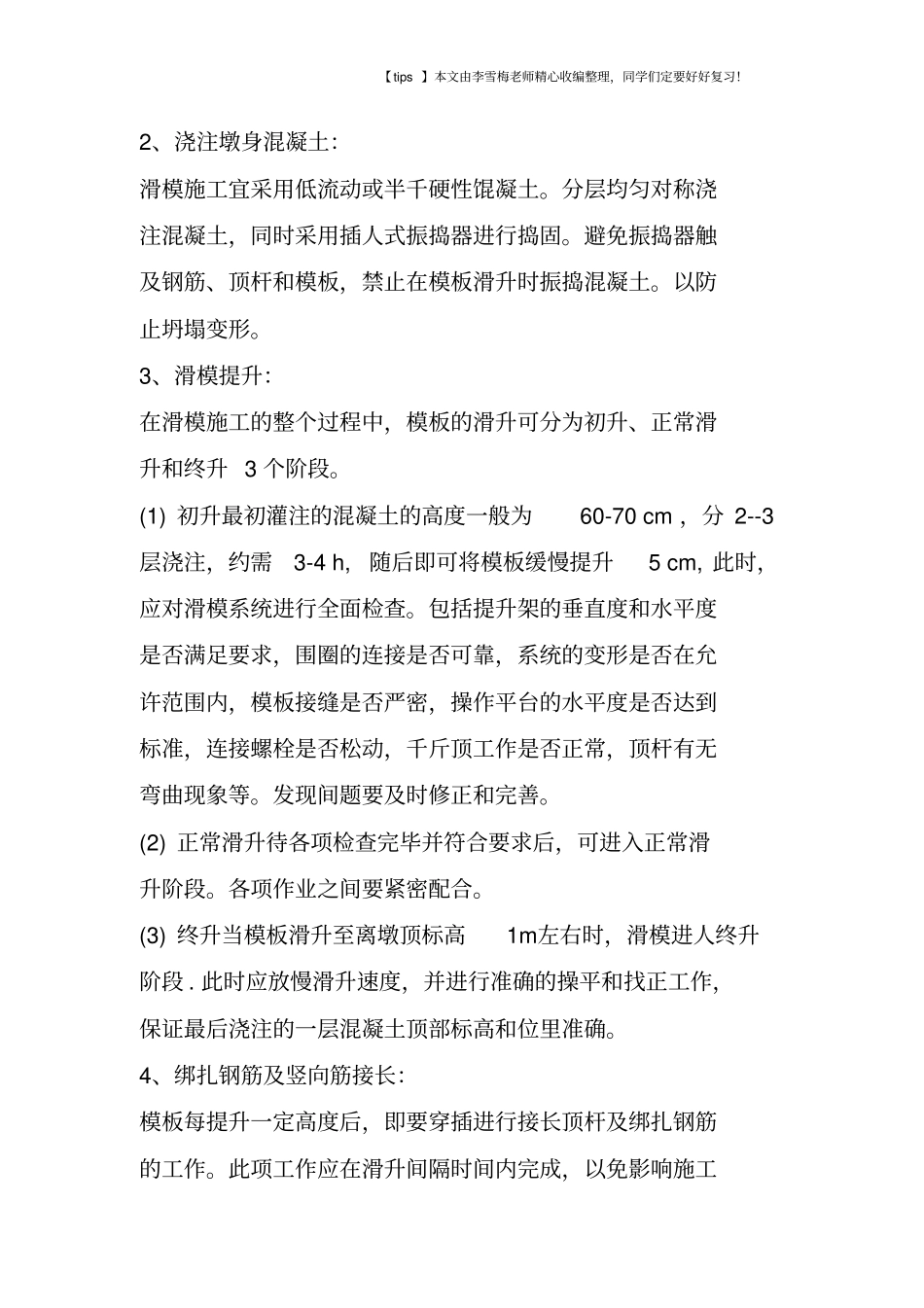

2、浇注墩身混凝土:滑模施工宜采用低流动或半千硬性馄凝土
分层均匀对称浇注混凝土,同时采用插人式振捣器进行捣固
避免振捣器触及钢筋、顶杆和模板,禁止在模板滑升时振捣混凝土
以防止坍塌变形
3、滑模提升:在滑模施工的整个过程中,模板的滑升可分为初升、正常滑升和终升 3 个阶段
(1) 初升最初灌注的混凝土的高度一般为60-70 cm ,分 2--3层浇注,约需3-4 h,随后即可将模板缓慢提升5 cm, 此时,应对滑模系统进行全面检查

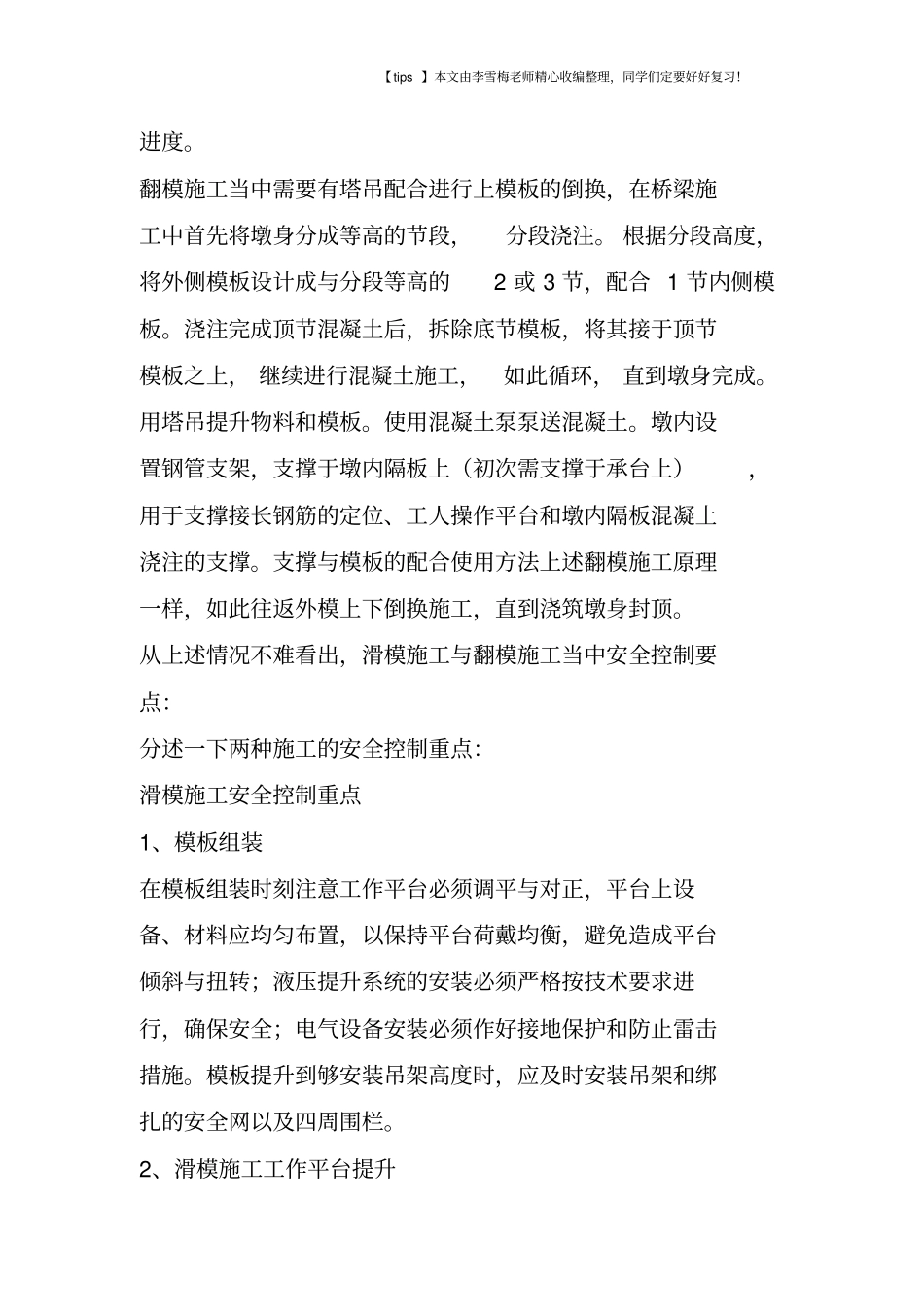

包括提升架的垂直度和水平度是否满足要求,围圈的连接是否可靠,系统的变形是否在允许范
