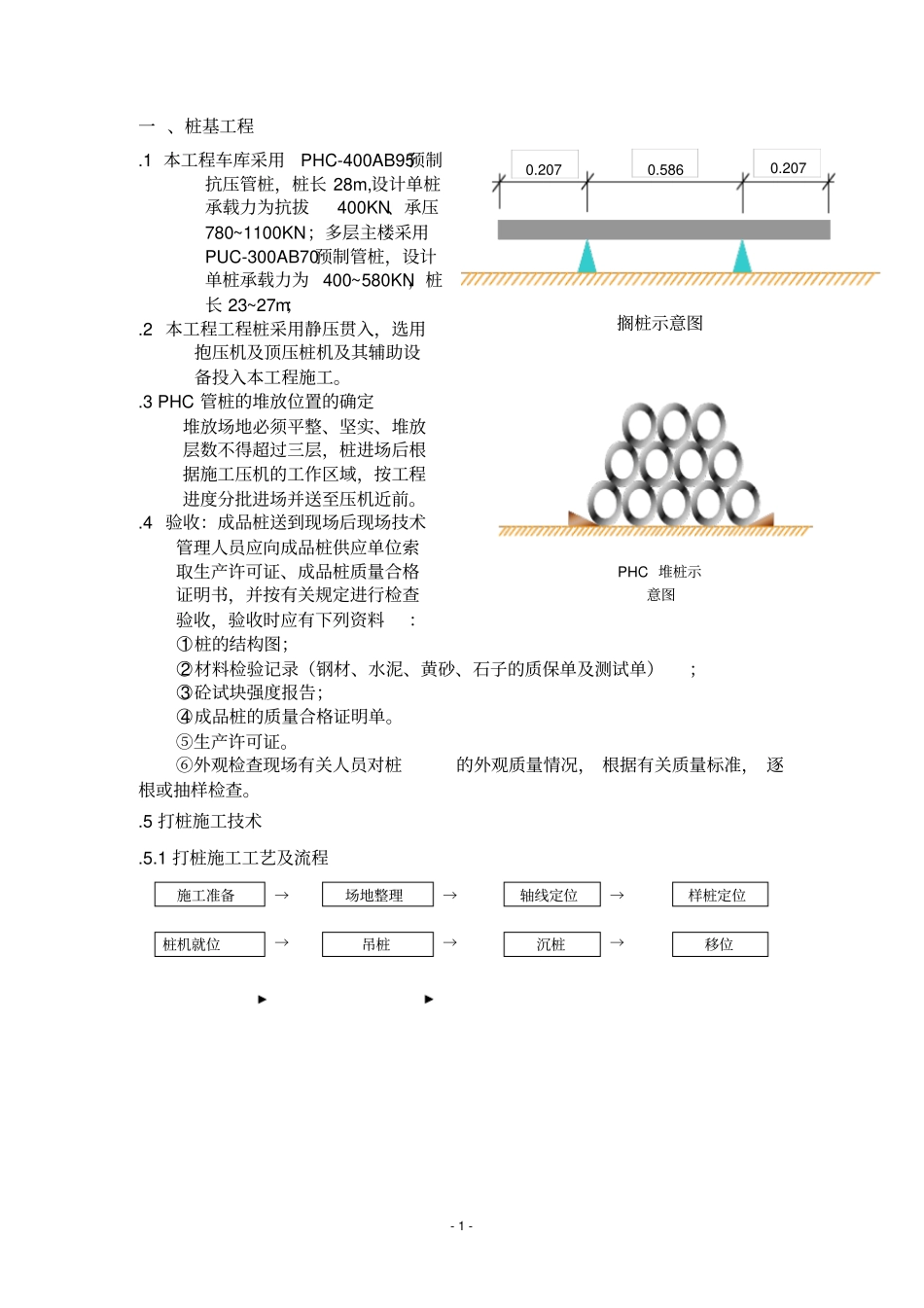

- 1 - 0.2070.2070.586搁桩示意图PHC 堆桩示意图一 、桩基工程.1 本工程车库采用PHC-400AB95预制抗压管桩,桩长 28m,设计单桩承载力为抗拔400KN、承压780~1100KN;多层主楼采用PUC-300AB70预制管桩,设计单桩承载力为 400~580KN,桩长 23~27m;.2 本工程工程桩采用静压贯入,选用抱压机及顶压桩机及其辅助设备投入本工程施工。.3 PHC 管桩的堆放位置的确定堆放场地必须平整、坚实、堆放层数不得超过三层,桩进场后根据施工压机的工作区域,按工程进度分批进场并送至压机近前。.4 验收:成品桩送到现场后现场技术管理人员应向成品桩供应单位索取生产许可证、成品桩质量合格证明书,并按有关规定进行检查验收,验收时应有下列资料:○1 桩的结构图;○2 材料检验记录(钢材、水泥、黄砂、石子的质保单及测试单);○3 砼试块强度报告;○4 成品桩的质量合格证明单。⑤生产许可证。⑥外观检查现场有关人员对桩的外观质量情况, 根据有关质量标准, 逐根或抽样检查。.5 打桩施工技术.5.1 打桩施工工艺及流程施工准备→→场地整理→→轴线定位→→样桩定位桩机就位吊桩沉桩移位- 2 - .5.2 沉桩施工工艺流测量控制网建立测放桩位桩机移位复查桩位下节桩插入下节桩打入使用材料钢筋砼管桩查合格证外观检查判定 OK 判定 OK 查合格证焊条接桩圆柱上节桩插入焊接上节桩压入测桩位移倾斜检查桩的垂直度焊缝检查隐蔽验收办理中间验收送桩控制桩顶标高判定 OK 挖土实测桩位移实测桩顶标高提交竣工资料循环- 3 - .5.3 主要工序施工技术( 1)、压桩准备工作A 场地:清除施工场地内高空、地下障碍物。B 在压桩地坪范围内进行文物、洞穴等项普探。如发现较大孔洞应挖开后回填。C 掌握可靠的地质资料,对于进行桩基设计和施工有着极重要的意义。施工前要仔细分析桩体穿过的土层排列,各土层的组成及其物理力学性能,以确定合理的技术措施。若遇到有薄层状态较好的粘性土或粉砂层,或探明有姜石、孤石,要预先作好措施,如采用冲孔、冲桩、钻孔辅助等。D 堆桩平面布置。压桩施工要充分利用施工场地,特别是在坑内压桩、二次开挖与压桩交叉施工时,还应考虑各类机械运行路线,因此要因地置宜确定堆桩平面位置。E 压桩机及其它配套机械(如发电机、喂桩用吊车等)试运转正常,易损零配件备足配全。( 2)、测量放线、抄平平面控制测量: 在拟建厂房四周布设控制点。测设时,将严格按照规范规定技术要求, 精心施测。轴线在...
