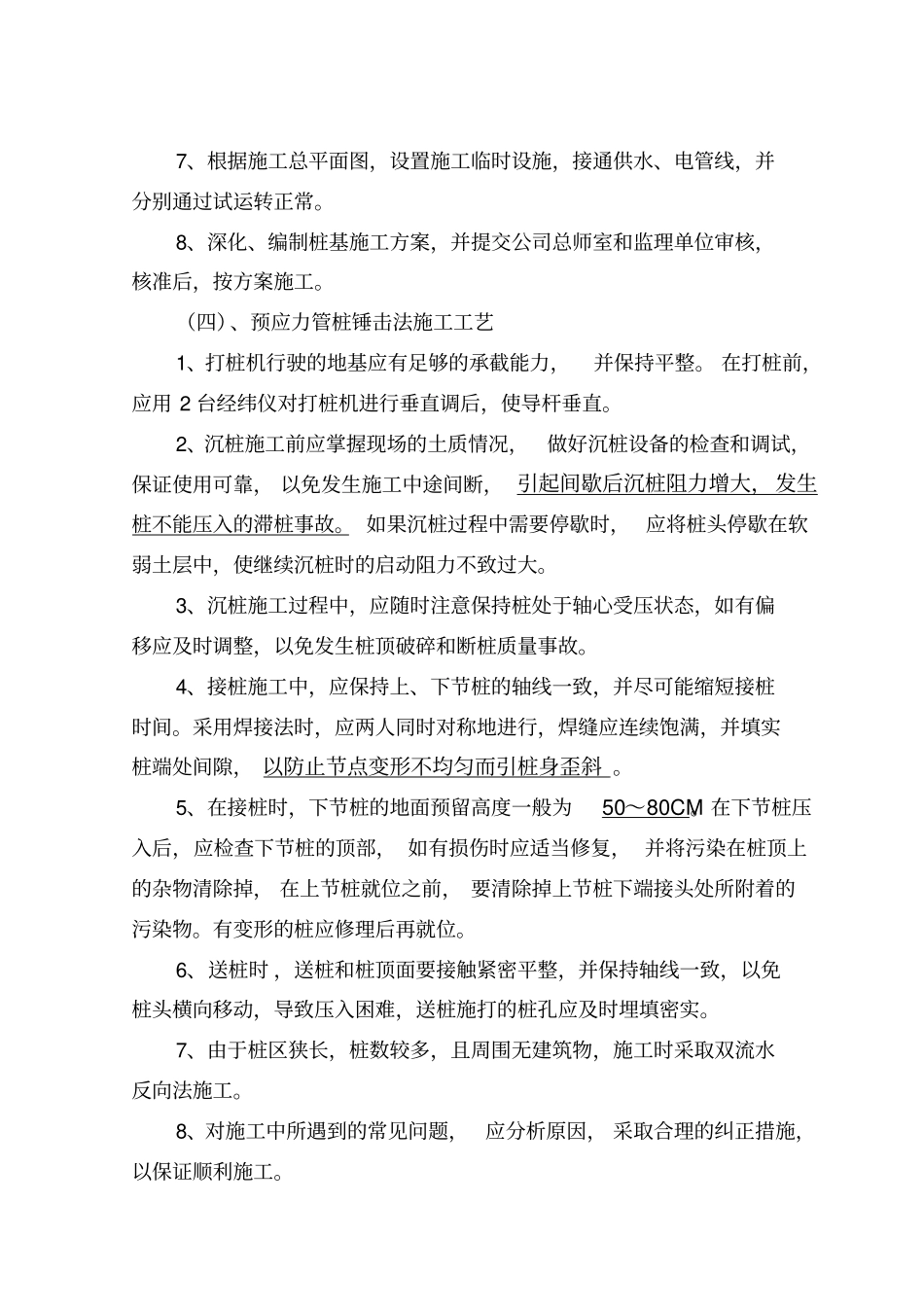

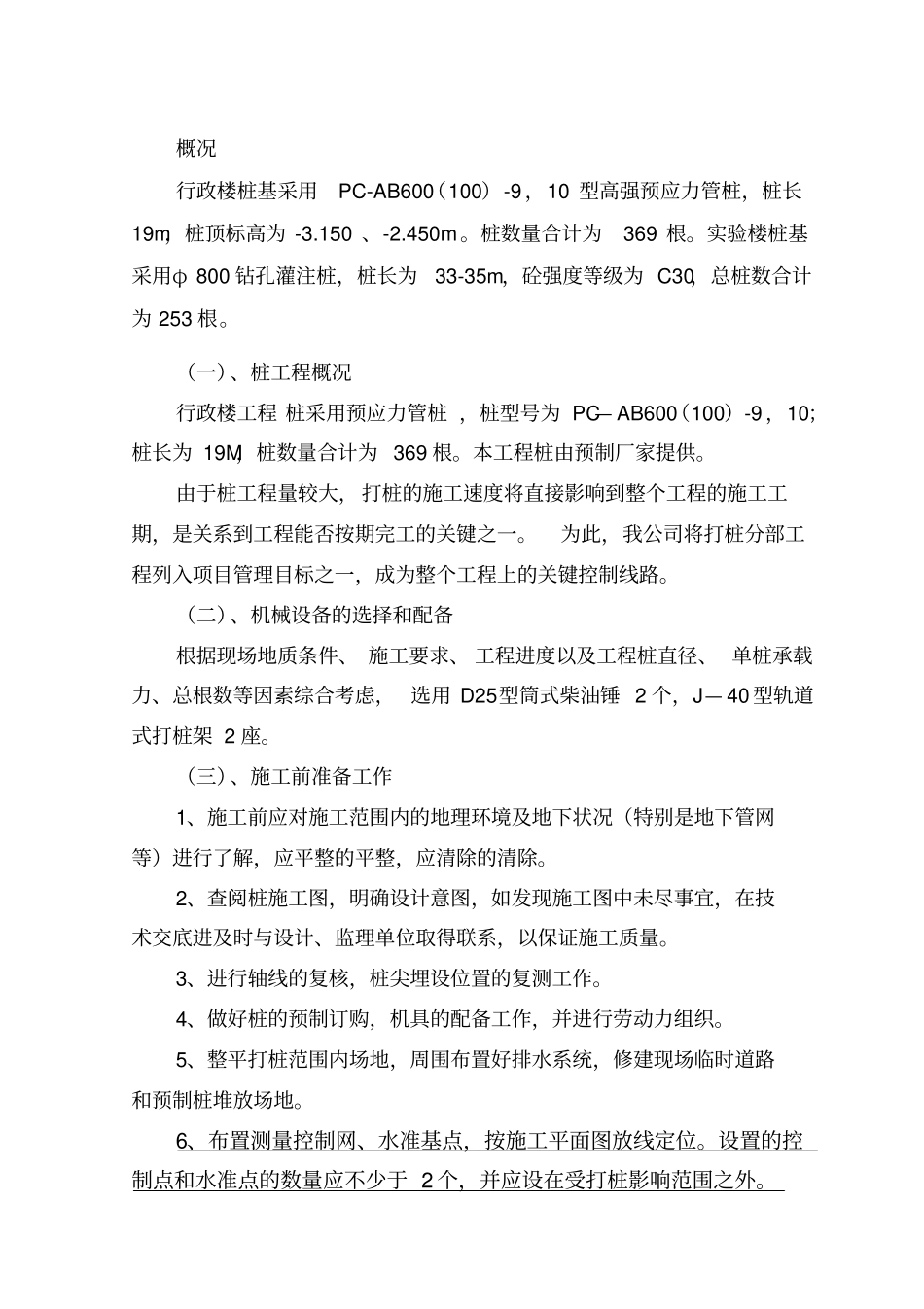

项目桩基施工安全技术方案编制人孙浩职务(称)助理工程师审核人杨兔德职务(称)工程师批准人史芳云职务(称)高级工程师批准部门(章)浙江中成建工集团有限公司技术部编 制 日 期预应力管桩的施工概况行政楼桩基采用PC-AB600(100)-9 ,10 型高强预应力管桩,桩长19m,桩顶标高为 -3.150 、-2.450m。桩数量合计为369 根。实验楼桩基采用φ 800 钻孔灌注桩,桩长为33-35m,砼强度等级为 C30,总桩数合计为 253 根。(一)、桩工程概况行政楼工程 桩采用预应力管桩 ,桩型号为 PC— AB600(100)-9 ,10;桩长为 19M,桩数量合计为 369 根。本工程桩由预制厂家提供。由于桩工程量较大,打桩的施工速度将直接影响到整个工程的施工工期,是关系到工程能否按期完工的关键之一。为此,我公司将打桩分部工程列入项目管理目标之一,成为整个工程上的关键控制线路。(二)、机械设备的选择和配备根据现场地质条件、 施工要求、 工程进度以及工程桩直径、 单桩承载力、总根数等因素综合考虑, 选用 D25型筒式柴油锤 2 个,J— 40 型轨道式打桩架 2 座。(三)、施工前准备工作1、施工前应对施工范围内的地理环境及地下状况(特别是地下管网等)进行了解,应平整的平整,应清除的清除。2、查阅桩施工图,明确设计意图,如发现施工图中未尽事宜,在技术交底进及时与设计、监理单位取得联系,以保证施工质量。3、进行轴线的复核,桩尖埋设位置的复测工作。4、做好桩的预制订购,机具的配备工作,并进行劳动力组织。5、整平打桩范围内场地,周围布置好排水系统,修建现场临时道路和预制桩堆放场地。6、布置测量控制网、水准基点,按施工平面图放线定位。设置的控制点和水准点的数量应不少于 2 个,并应设在受打桩影响范围之外。7、根据施工总平面图,设置施工临时设施,接通供水、电管线,并分别通过试运转正常。8、深化、编制桩基施工方案,并提交公司总师室和监理单位审核,核准后,按方案施工。(四)、预应力管桩锤击法施工工艺1、打桩机行驶的地基应有足够的承截能力,并保持平整。 在打桩前,应用 2 台经纬仪对打桩机进行垂直调后,使导杆垂直。2、沉桩施工前应掌握现场的土质情况,做好沉桩设备的检查和调试,保证使用可靠, 以免发生施工中途间断, 引起间歇后沉桩阻力增大,发生桩不能压入的滞桩事故。 如果沉桩过程中需要停歇时, 应将桩头停歇在软弱土层中,使继续沉桩时的启动阻力不致过大。3、沉桩施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩基施工施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
