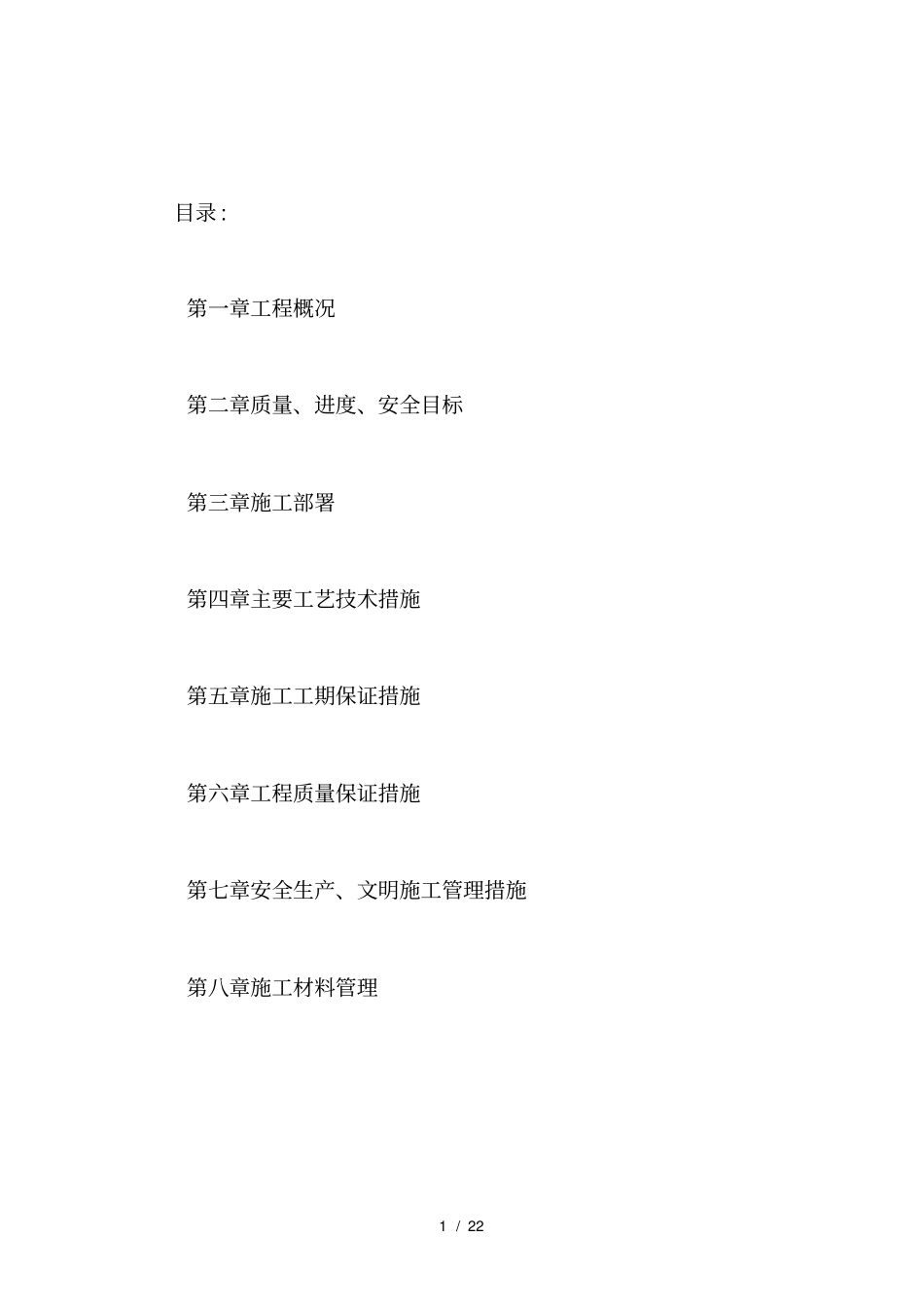

1 / 22 目录 : 第一章工程概况第二章质量、进度、安全目标第三章施工部署第四章主要工艺技术措施第五章施工工期保证措施第六章工程质量保证措施第七章安全生产、文明施工管理措施第八章施工材料管理2 / 22 桩基施工组织设计方案编制依据1 、 按 照 《 建 筑 桩 基 技 术 规 范JGJ94-94》、《 建 筑 地 基 基 础 设 计 规 范GBJ50007-2002》、《建筑地基基础工程施工质量验收规范GB50202-2002》等有关国家的法律法规及规范,进行编制

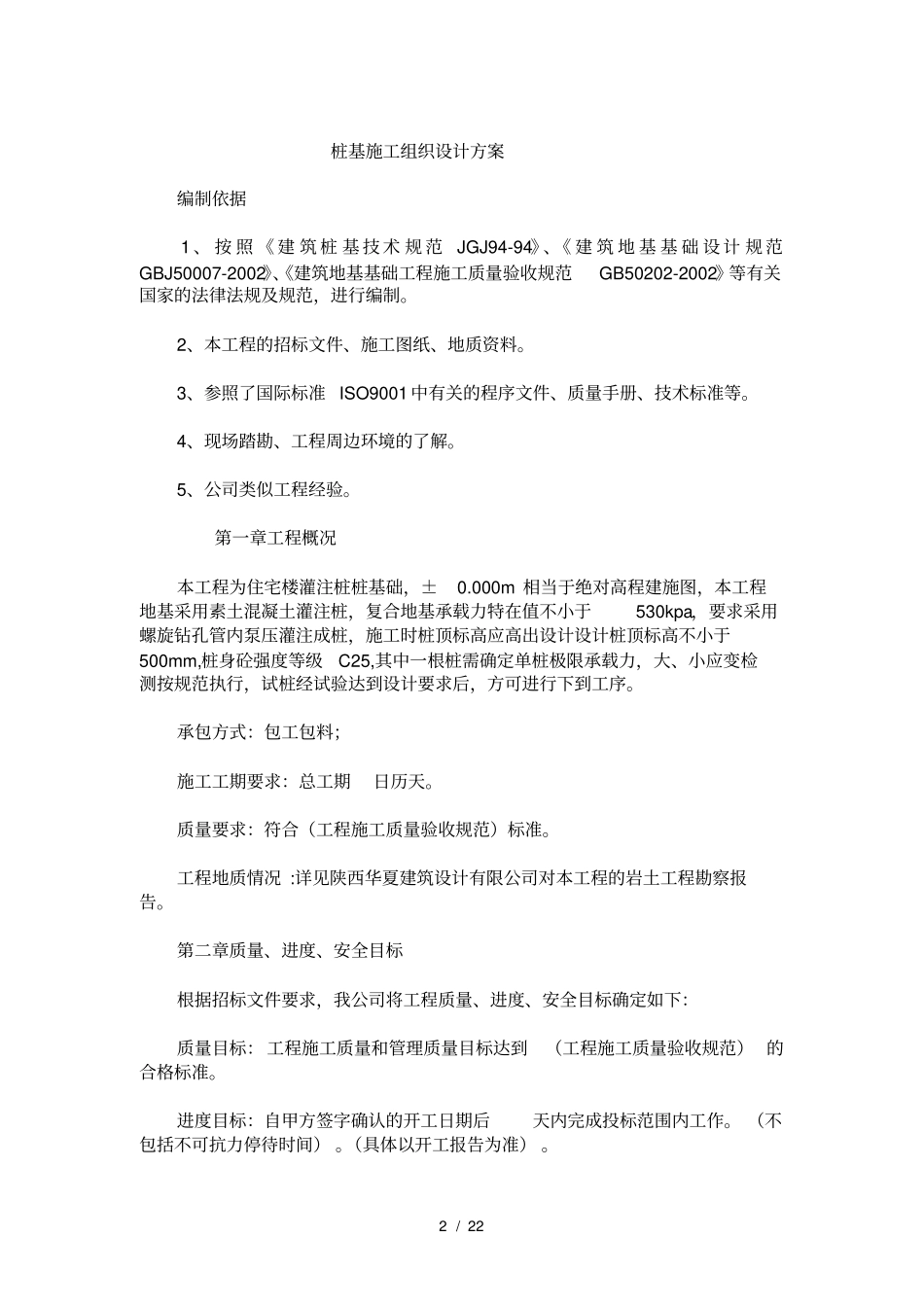

2、本工程的招标文件、施工图纸、地质资料
3、参照了国际标准 ISO9001 中有关的程序文件、质量手册、技术标准等
4、现场踏勘、工程周边环境的了解
5、公司类似工程经验
第一章工程概况本工程为住宅楼灌注桩桩基础,±0
000m 相当于绝对高程建施图,本工程地基采用素土混凝土灌注桩,复合地基承载力特在值不小于530kpa,要求采用螺旋钻孔管内泵压灌注成桩,施工时桩顶标高应高出设计设计桩顶标高不小于500mm,桩身砼强度等级C25,其中一根桩需确定单桩极限承载力,大、小应变检测按规范执行,试桩经试验达到设计要求后,方可进行下到工序
承包方式:包工包料;施工工期要求:总工期日历天
质量要求:符合(工程施工质量验收规范)标准
工程地质情况 :详见陕西华夏建筑设计有限公司对本工程的岩土工程勘察报告
第二章质量、进度、安全目标根据招标文件要求,我公司将工程质量、进度、安全目标确定如下:质量目标: 工程施工质量和管理质量目标达到(工程施工质量验收规范) 的合格标准
进度目标:自甲方签字确认的开工日期后天内完成投标范围内工作
(不包括不可抗力停待时间)
(具体以开工报告为准)
3 / 22 安全文明施工目标: 确保施工期内安全零事故; 争创陕西省安全、 文明施工标化工地
第三章施工部署第一节施工策划和施工准备一、
