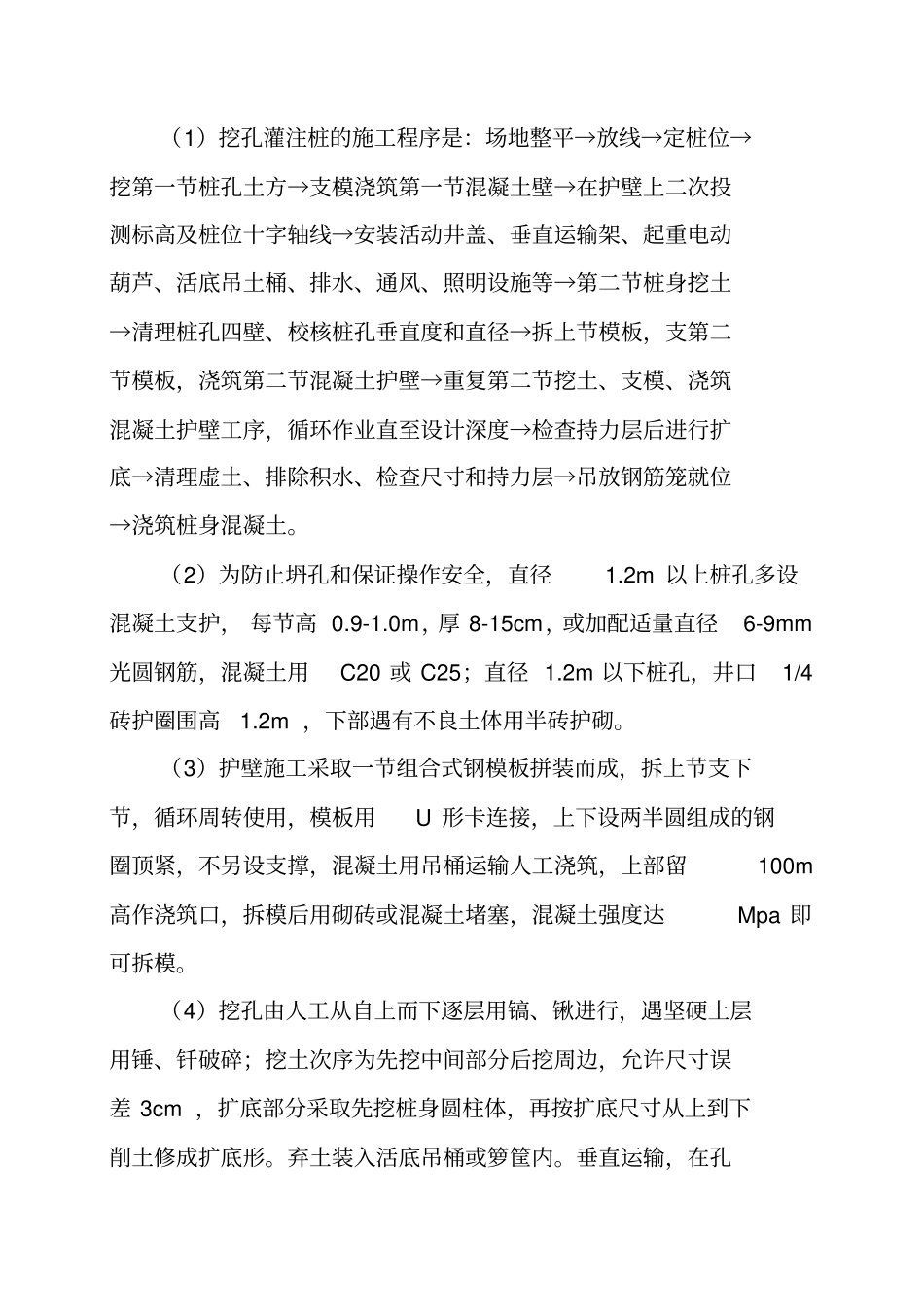

桩基础施工实施方案工程名称:合浦县西场镇第一中学公共租赁房编制单位:合浦县建筑工程公司编制人员:审核:审批:编制日期:年月日(1)挖孔灌注桩的施工程序是:场地整平→放线→定桩位→挖第一节桩孔土方→支模浇筑第一节混凝土壁→在护壁上二次投测标高及桩位十字轴线→安装活动井盖、垂直运输架、起重电动葫芦、活底吊土桶、排水、通风、照明设施等→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板,支第二节模板,浇筑第二节混凝土护壁→重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业直至设计深度→检查持力层后进行扩底→清理虚土、排除积水、检查尺寸和持力层→吊放钢筋笼就位→浇筑桩身混凝土
(2)为防止坍孔和保证操作安全,直径1
2m 以上桩孔多设混凝土支护, 每节高 0
0m,厚 8-15cm,或加配适量直径6-9mm光圆钢筋,混凝土用C20 或 C25;直径 1
2m 以下桩孔,井口1/4砖护圈围高1
2m ,下部遇有不良土体用半砖护砌
(3)护壁施工采取一节组合式钢模板拼装而成,拆上节支下节,循环周转使用,模板用U 形卡连接,上下设两半圆组成的钢圈顶紧,不另设支撑,混凝土用吊桶运输人工浇筑,上部留100m高作浇筑口,拆模后用砌砖或混凝土堵塞,混凝土强度达Mpa 即可拆模
(4)挖孔由人工从自上而下逐层用镐、锹进行,遇坚硬土层用锤、钎破碎;挖土次序为先挖中间部分后挖周边,允许尺寸误差 3cm ,扩底部分采取先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形
弃土装入活底吊桶或箩筐内

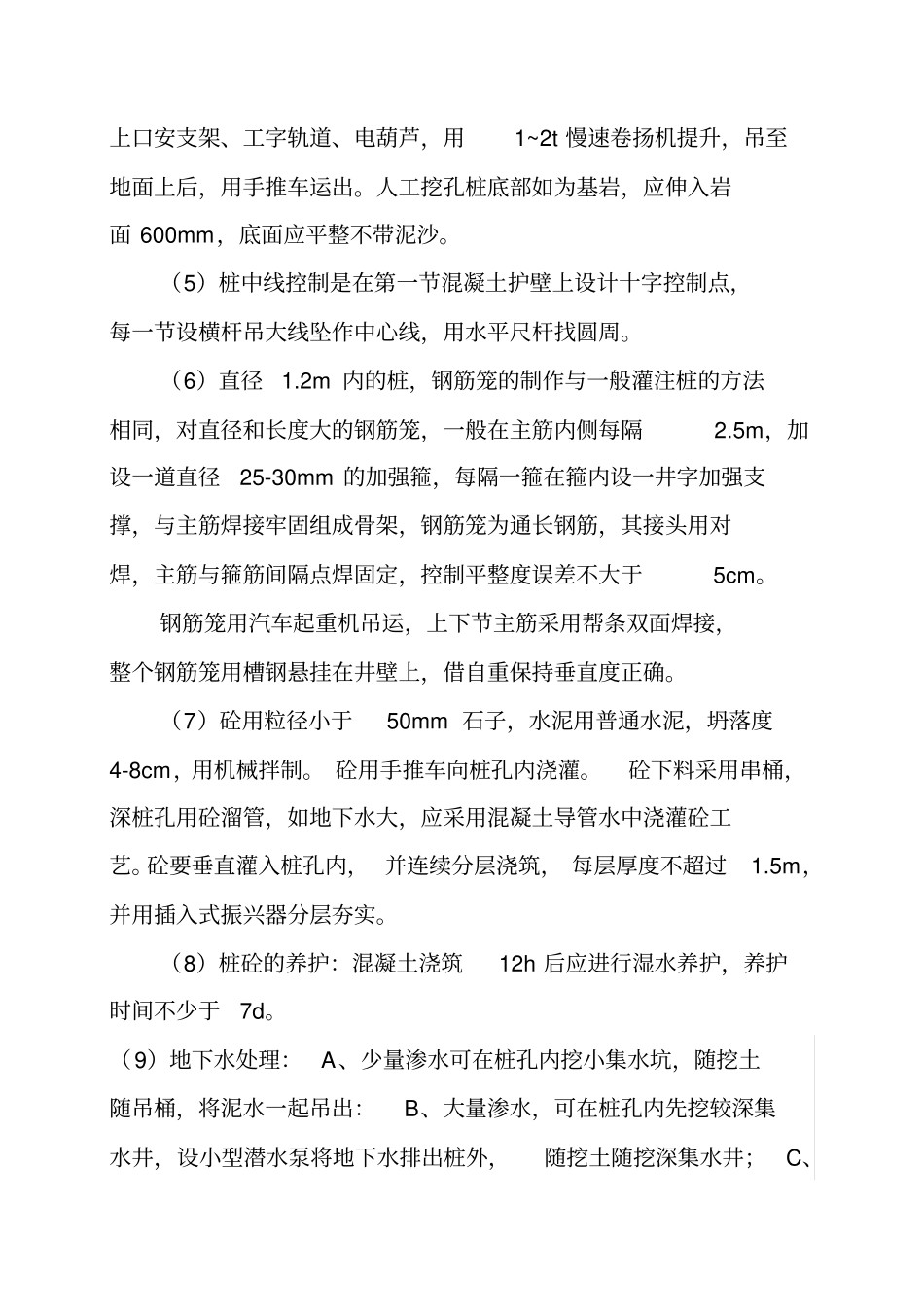

垂直运输,在孔上口安支架、工字轨道、电葫芦,用1~2t 慢速卷扬机提升,吊至地面上后,用手推车运出
人工挖孔桩底部如为基岩,应伸入岩面 600mm,底面应平整不带泥沙
(5)桩中线控制是在第一节混凝土护壁上设计十字控制点,每一节设横杆吊大线坠作中心线,用水平尺杆找圆周
(6)直径1
