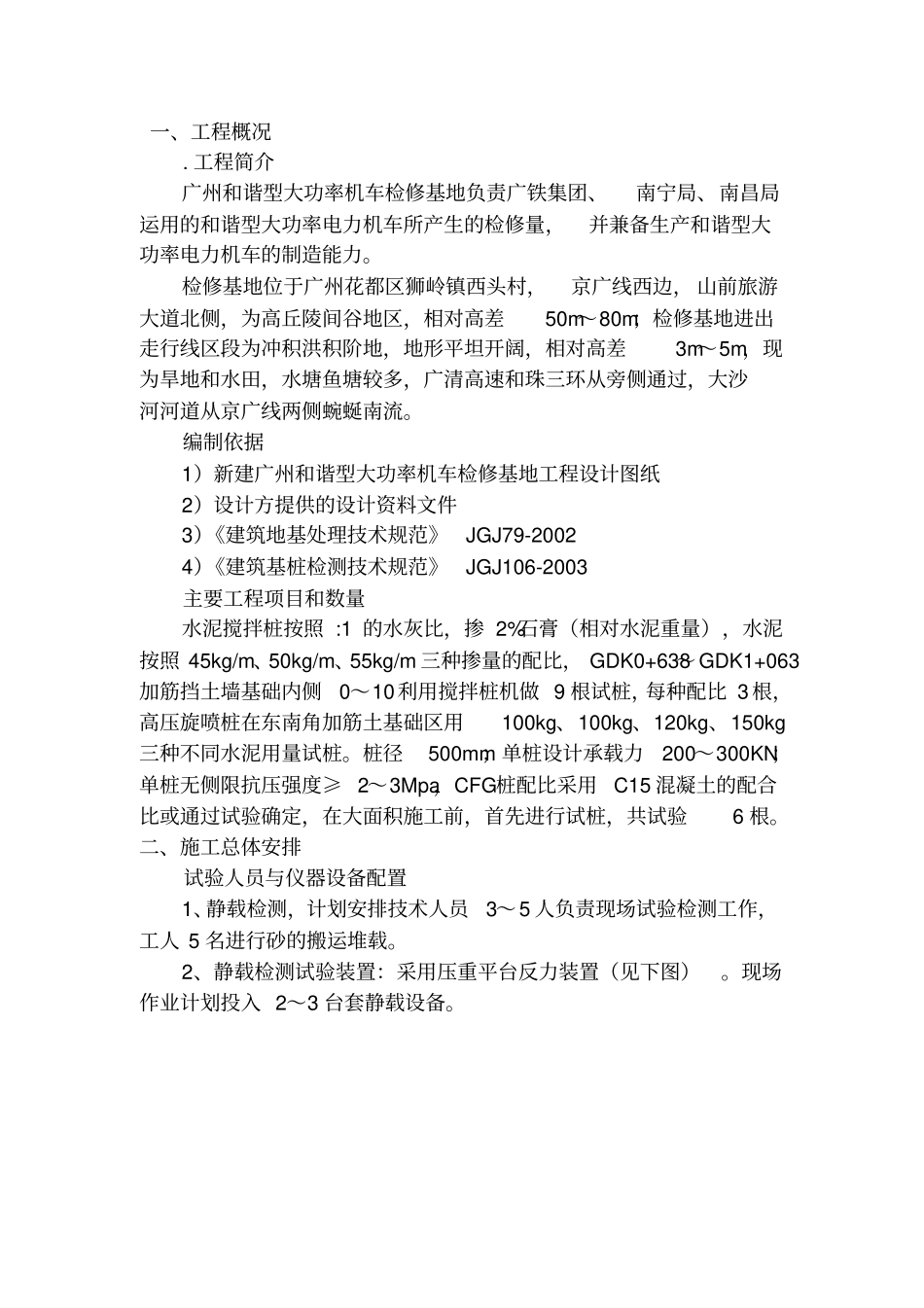

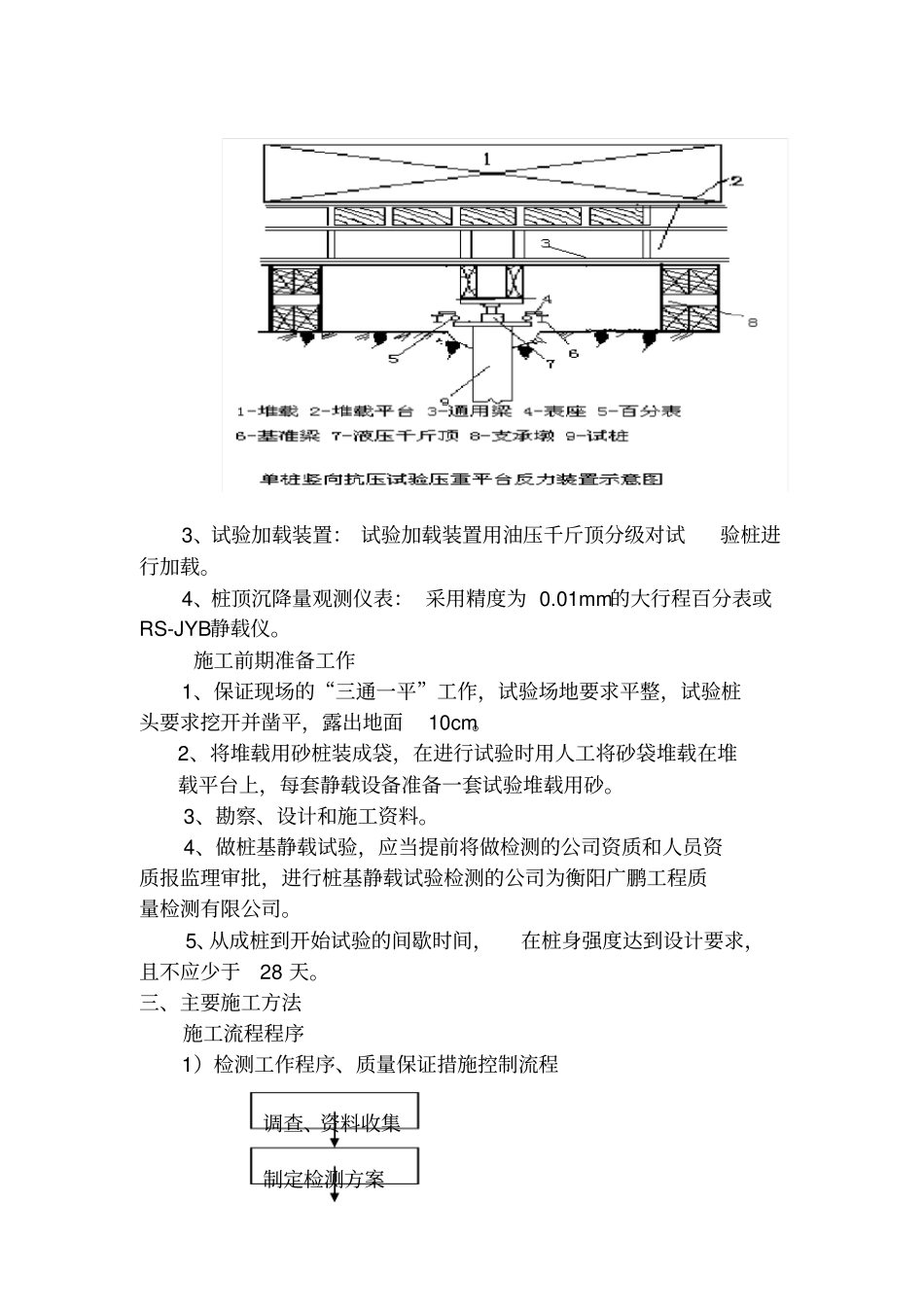

目录一、工程概况. 工程简介广州和谐型大功率机车检修基地负责广铁集团、南宁局、南昌局运用的和谐型大功率电力机车所产生的检修量,并兼备生产和谐型大功率电力机车的制造能力。检修基地位于广州花都区狮岭镇西头村,京广线西边, 山前旅游大道北侧,为高丘陵间谷地区,相对高差50m~80m;检修基地进出走行线区段为冲积洪积阶地,地形平坦开阔,相对高差3m~5m,现为旱地和水田,水塘鱼塘较多,广清高速和珠三环从旁侧通过,大沙河河道从京广线两侧蜿蜒南流。编制依据1)新建广州和谐型大功率机车检修基地工程设计图纸2)设计方提供的设计资料文件3)《建筑地基处理技术规范》JGJ79-20024)《建筑基桩检测技术规范》JGJ106-2003主要工程项目和数量水泥搅拌桩按照 :1 的水灰比,掺 2%石膏(相对水泥重量),水泥按照 45kg/m、50kg/m、55kg/m 三种掺量的配比, GDK0+638~GDK1+063加筋挡土墙基础内侧0~10利用搅拌桩机做 9 根试桩,每种配比 3 根,高压旋喷桩在东南角加筋土基础区用100kg、100kg、120kg、150kg三种不同水泥用量试桩。桩径500mm;单桩设计承载力200~300KN;单桩无侧限抗压强度≥ 2~3Mpa,CFG桩配比采用C15 混凝土的配合比或通过试验确定,在大面积施工前,首先进行试桩,共试验6 根。二、施工总体安排试验人员与仪器设备配置1、静载检测,计划安排技术人员3~5 人负责现场试验检测工作,工人 5 名进行砂的搬运堆载。2、静载检测试验装置:采用压重平台反力装置(见下图)。现场作业计划投入 2~3 台套静载设备。3、试验加载装置: 试验加载装置用油压千斤顶分级对试验桩进行加载。4、桩顶沉降量观测仪表: 采用精度为 0.01mm的大行程百分表或RS-JYB静载仪。施工前期准备工作1、保证现场的“三通一平”工作,试验场地要求平整,试验桩头要求挖开并凿平,露出地面10cm。2、将堆载用砂桩装成袋,在进行试验时用人工将砂袋堆载在堆载平台上,每套静载设备准备一套试验堆载用砂。3、勘察、设计和施工资料。4、做桩基静载试验,应当提前将做检测的公司资质和人员资质报监理审批,进行桩基静载试验检测的公司为衡阳广鹏工程质量检测有限公司。5、从成桩到开始试验的间歇时间,在桩身强度达到设计要求,且不应少于28 天。三、主要施工方法施工流程程序1)检测工作程序、质量保证措施控制流程调查、资料收集制定检测方案2)试验流程试验操作和过程控制CFG桩采用慢速维持荷载法,即逐级加载,每级荷载达到相对稳定后...
