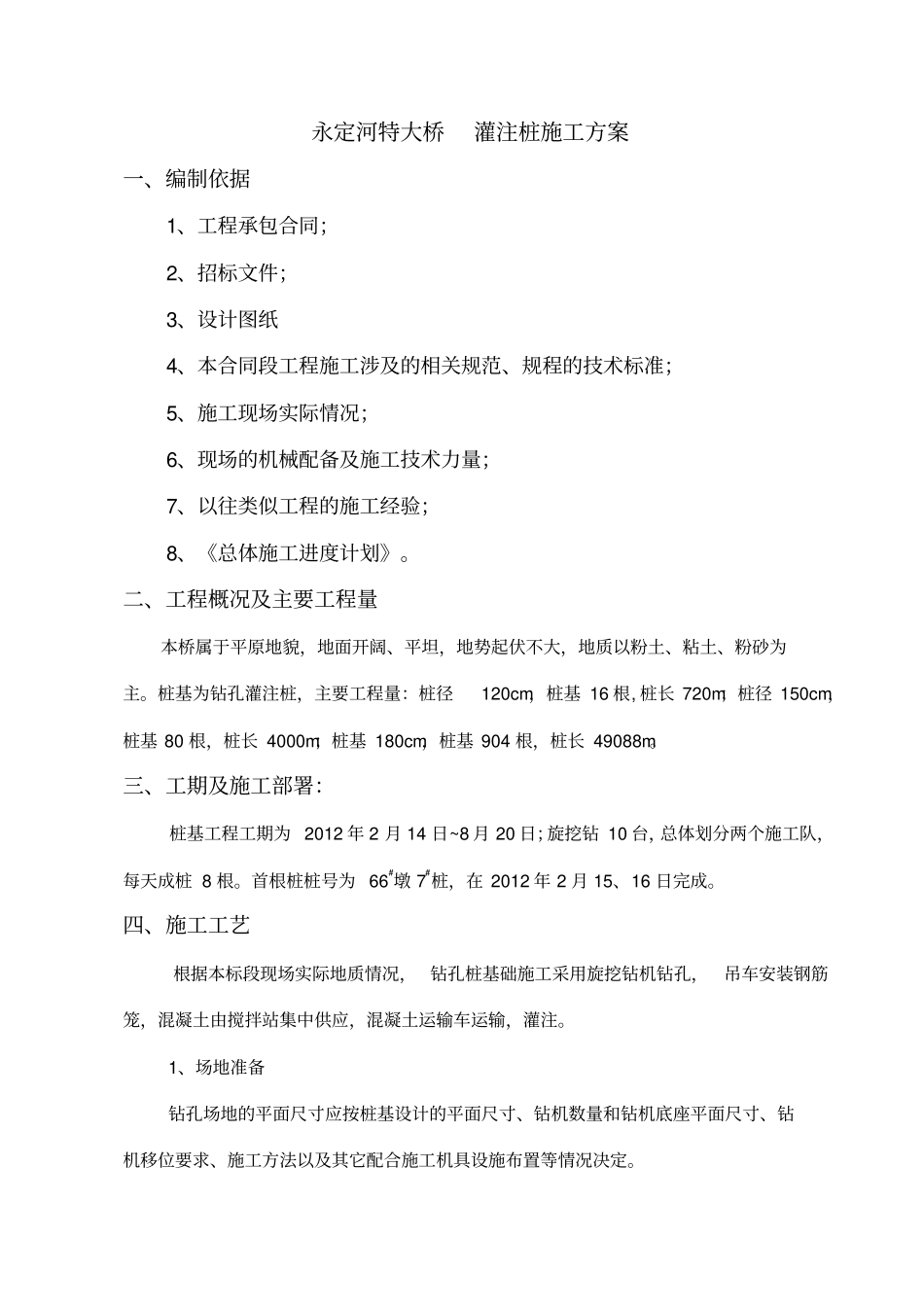

北京至台北高速公路廊坊段LQ2合同永定河特大桥首件开工报告(K11+212
5 66#墩 7#桩)河北燕峰路桥建设集团有限公司京台高速廊坊段LQ2项目部二○一二年二月十日永定河特大桥灌注桩施工方案一、编制依据1、工程承包合同;2、招标文件;3、设计图纸4、本合同段工程施工涉及的相关规范、规程的技术标准;5、施工现场实际情况;6、现场的机械配备及施工技术力量;7、以往类似工程的施工经验;8、《总体施工进度计划》
二、工程概况及主要工程量本桥属于平原地貌,地面开阔、平坦,地势起伏不大,地质以粉土、粘土、粉砂为主
桩基为钻孔灌注桩,主要工程量:桩径120cm,桩基 16 根, 桩长 720m;桩径 150cm,桩基 80 根,桩长 4000m;桩基 180cm,桩基 904 根,桩长 49088m
三、工期及施工部署:桩基工程工期为 2012 年 2 月 14 日~8 月 20 日;旋挖钻 10 台,总体划分两个施工队,每天成桩 8 根
首根桩桩号为 66#墩 7#桩,在 2012 年 2 月 15、16 日完成

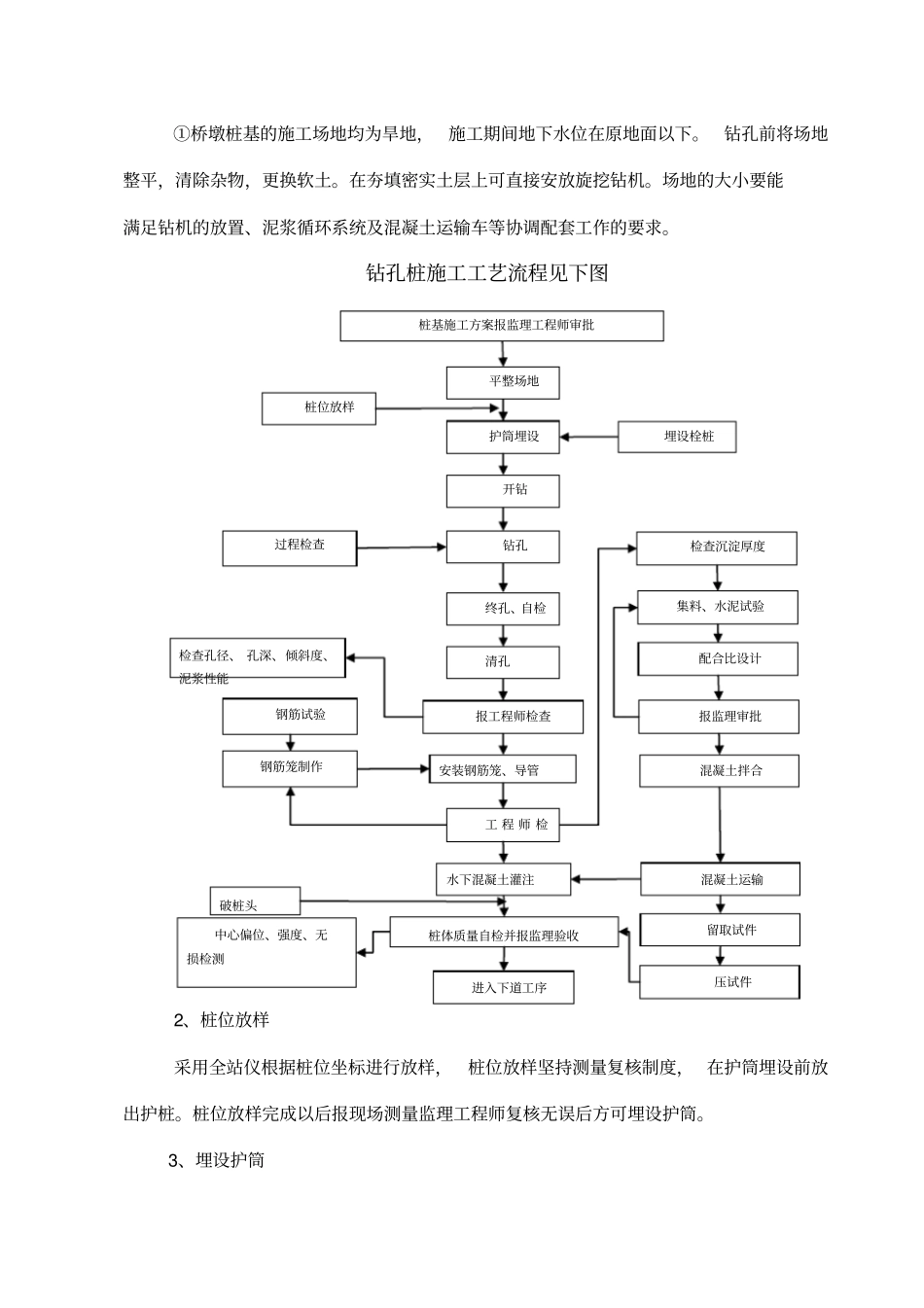

四、施工工艺根据本标段现场实际地质情况, 钻孔桩基础施工采用旋挖钻机钻孔,吊车安装钢筋笼,混凝土由搅拌站集中供应,混凝土运输车运输,灌注
1、场地准备钻孔场地的平面尺寸应按桩基设计的平面尺寸、钻机数量和钻机底座平面尺寸、钻机移位要求、施工方法以及其它配合施工机具设施布置等情况决定
桩基施工方案报监理工程师审批平整场地护筒埋设开钻安装钢筋笼、导管清孔终孔、自检报工程师检查工 程 师 检水下混凝土灌注桩体质量自检并报监理验收进入下道工序钻孔埋设栓桩桩位放样中心偏位、强度、无损检测破桩头检查孔径、 孔深、倾斜度、泥浆性能钢筋试验钢筋笼制作过程检查检查沉淀厚度集料、水泥试验配合比设计报监理审批混凝土拌合混凝土运输留取试件压试件①桥墩桩基的施工场地均为旱地,施工期间地下水位在原地
