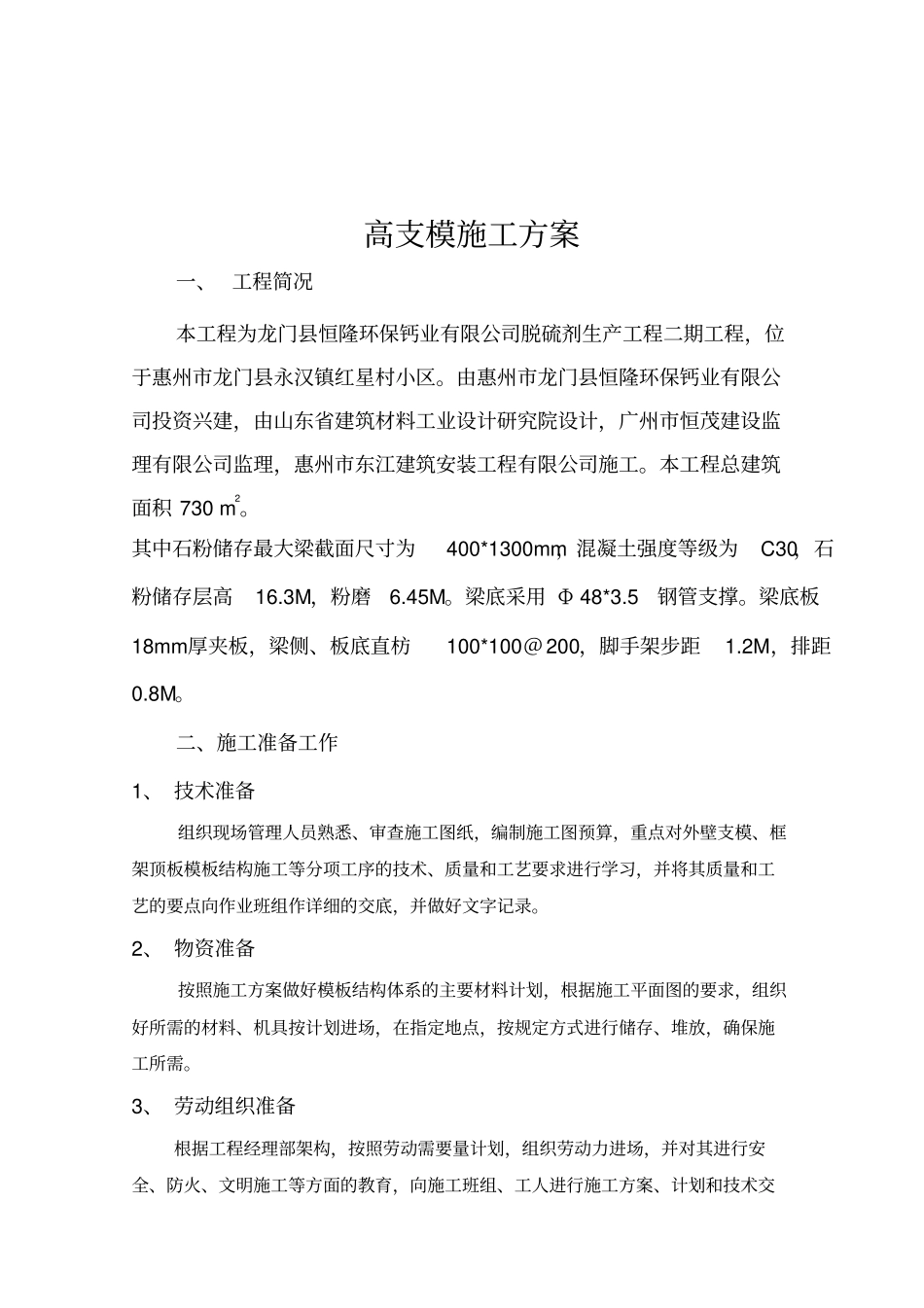

目录一、工程简况1二、施工准备工作1三、管理架构2四、计算书 2五、主要工程施工技术措施10六、技术质量保证措施10七、工程进度保证措施13八、安全生产保证措施13九、成本节约措施14十、产品保护措施15十一、文明施工措施15十二、施工图16高支模施工方案一、 工程简况本工程为龙门县恒隆环保钙业有限公司脱硫剂生产工程二期工程,位于惠州市龙门县永汉镇红星村小区
由惠州市龙门县恒隆环保钙业有限公司投资兴建,由山东省建筑材料工业设计研究院设计,广州市恒茂建设监理有限公司监理,惠州市东江建筑安装工程有限公司施工
本工程总建筑面积 730 m2
其中石粉储存最大梁截面尺寸为400*1300mm,混凝土强度等级为C30,石粉储存层高16
3M,粉磨6
梁底采用 Φ 48*3
梁底板18mm厚夹板,梁侧、板底直枋100*100@200,脚手架步距1
2M,排距0
二、施工准备工作1、 技术准备组织现场管理人员熟悉、审查施工图纸,编制施工图预算,重点对外壁支模、框架顶板模板结构施工等分项工序的技术、质量和工艺要求进行学习,并将其质量和工艺的要点向作业班组作详细的交底,并做好文字记录
2、 物资准备按照施工方案做好模板结构体系的主要材料计划,根据施工平面图的要求,组织好所需的材料、机具按计划进场,在指定地点,按规定方式进行储存、堆放,确保施工所需
3、 劳动组织准备根据工程经理部架构,按照劳动需要量计划,组织劳动力进场,并对其进行安全、防火、文明施工等方面的教育,向施工班组、工人进行施工方案、计划和技术交底
并建立、健全各项现场管理制度
三、管理架构本工程工期较短
高支模施工属于关键工序,其施工难度较大,施工过程中的安全问题尤为重要,主要体现在模板的安装及模板支架的强度及稳定性方面,为了安全、优质、高效、如期的完成该模板分项工程,特成立管理小组进行管理
组长: 江滔
