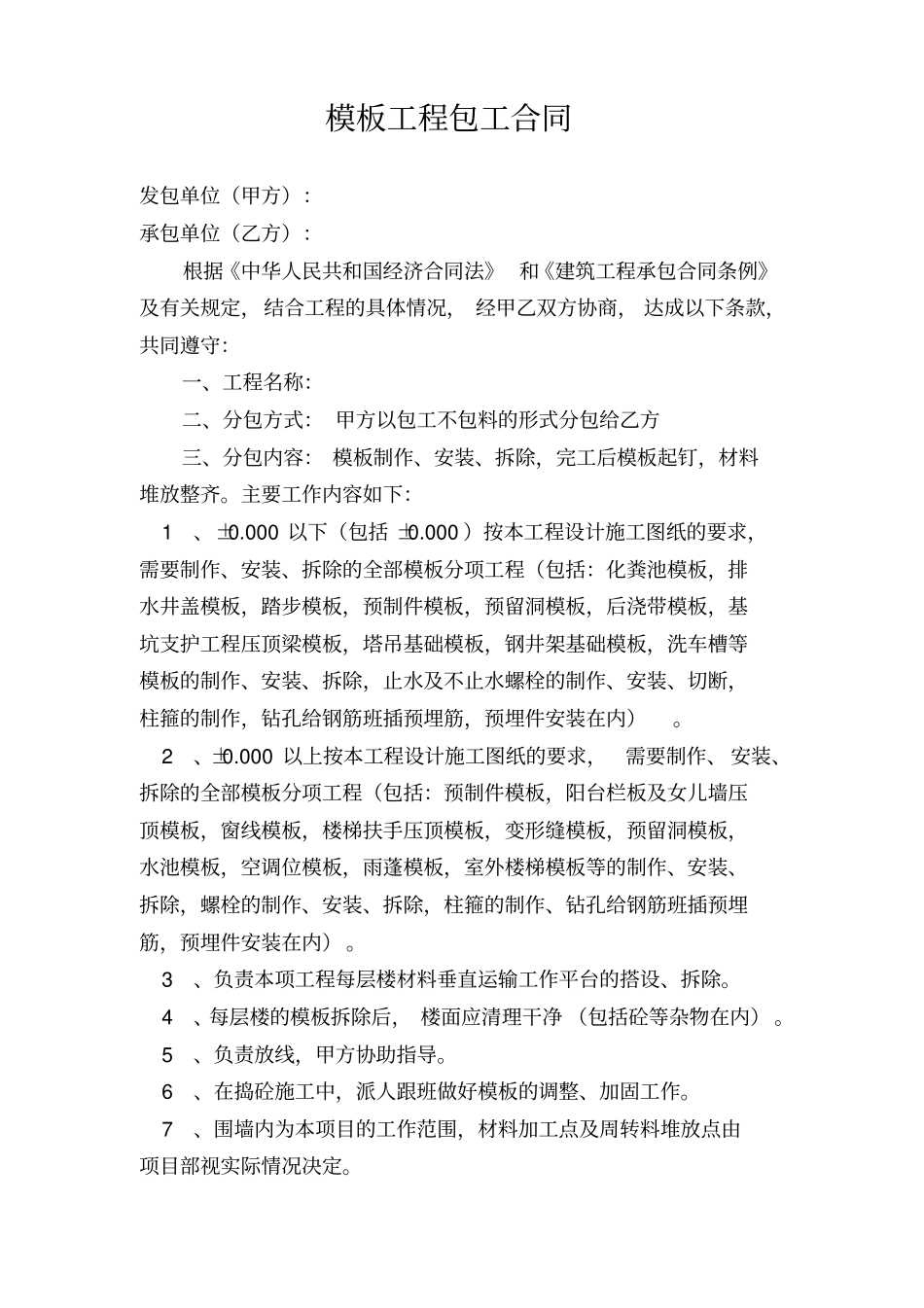

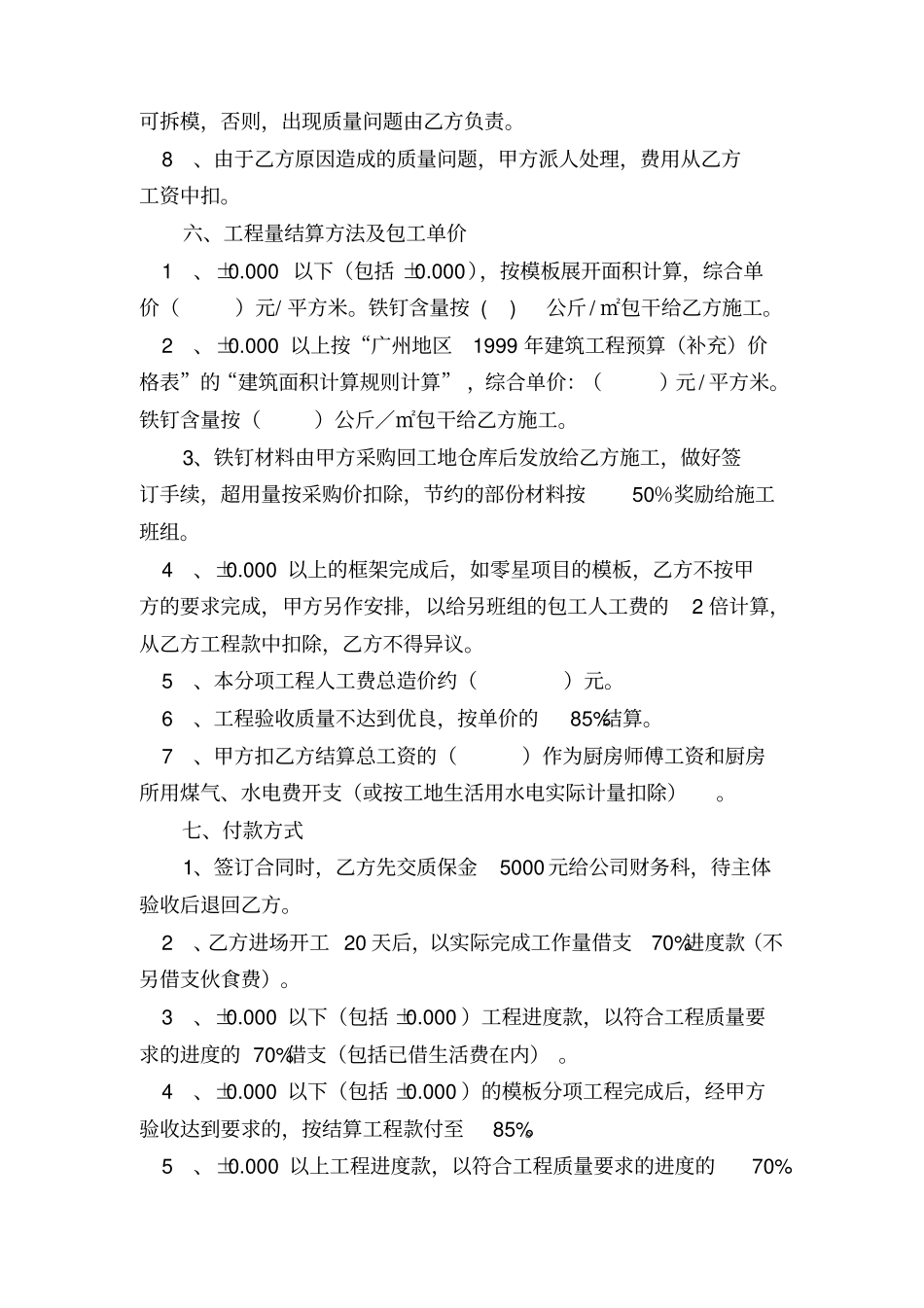

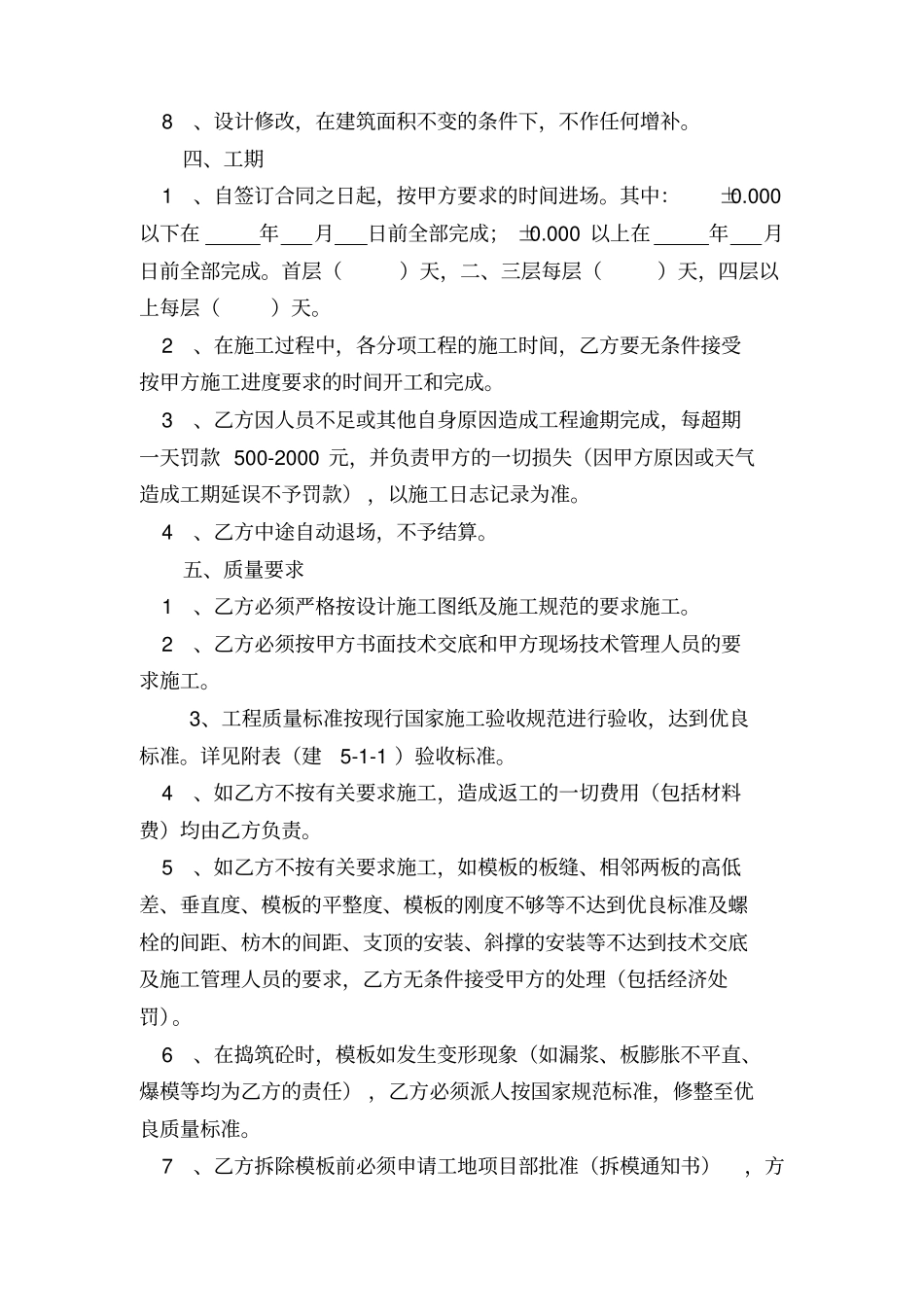

模板工程包工合同发包单位(甲方):承包单位(乙方):根据《中华人民共和国经济合同法》 和《建筑工程承包合同条例》及有关规定,结合工程的具体情况, 经甲乙双方协商, 达成以下条款,共同遵守:一、工程名称:二、分包方式: 甲方以包工不包料的形式分包给乙方三、分包内容: 模板制作、安装、拆除,完工后模板起钉,材料堆放整齐。主要工作内容如下: 1、±0.000 以下(包括 ±0.000 )按本工程设计施工图纸的要求,需要制作、安装、拆除的全部模板分项工程(包括:化粪池模板,排水井盖模板,踏步模板,预制件模板,预留洞模板,后浇带模板,基坑支护工程压顶梁模板,塔吊基础模板,钢井架基础模板,洗车槽等模板的制作、安装、拆除,止水及不止水螺栓的制作、安装、切断,柱箍的制作,钻孔给钢筋班插预埋筋,预埋件安装在内)。 2、±0.000 以上按本工程设计施工图纸的要求,需要制作、 安装、拆除的全部模板分项工程(包括:预制件模板,阳台栏板及女儿墙压顶模板,窗线模板,楼梯扶手压顶模板,变形缝模板,预留洞模板,水池模板,空调位模板,雨蓬模板,室外楼梯模板等的制作、安装、拆除,螺栓的制作、安装、拆除,柱箍的制作、钻孔给钢筋班插预埋筋,预埋件安装在内) 。 3、负责本项工程每层楼材料垂直运输工作平台的搭设、拆除。 4、每层楼的模板拆除后, 楼面应清理干净 (包括砼等杂物在内) 。 5、负责放线,甲方协助指导。 6、在捣砼施工中,派人跟班做好模板的调整、加固工作。 7、围墙内为本项目的工作范围,材料加工点及周转料堆放点由项目部视实际情况决定。 8、设计修改,在建筑面积不变的条件下,不作任何增补。四、工期 1、自签订合同之日起,按甲方要求的时间进场。其中:±0.000以下在年月日前全部完成; ±0.000 以上在年月日前全部完成。首层()天,二、三层每层()天,四层以上每层()天。 2、在施工过程中,各分项工程的施工时间,乙方要无条件接受按甲方施工进度要求的时间开工和完成。 3、乙方因人员不足或其他自身原因造成工程逾期完成,每超期一天罚款 500-2000 元,并负责甲方的一切损失(因甲方原因或天气造成工期延误不予罚款) ,以施工日志记录为准。 4、乙方中途自动退场,不予结算。五、质量要求 1、乙方必须严格按设计施工图纸及施工规范的要求施工。 2、乙方必须按甲方书面技术交底和甲方现场技术管理人员的要求施工。3、工程质量标准按现行国家施工验收规范进...
