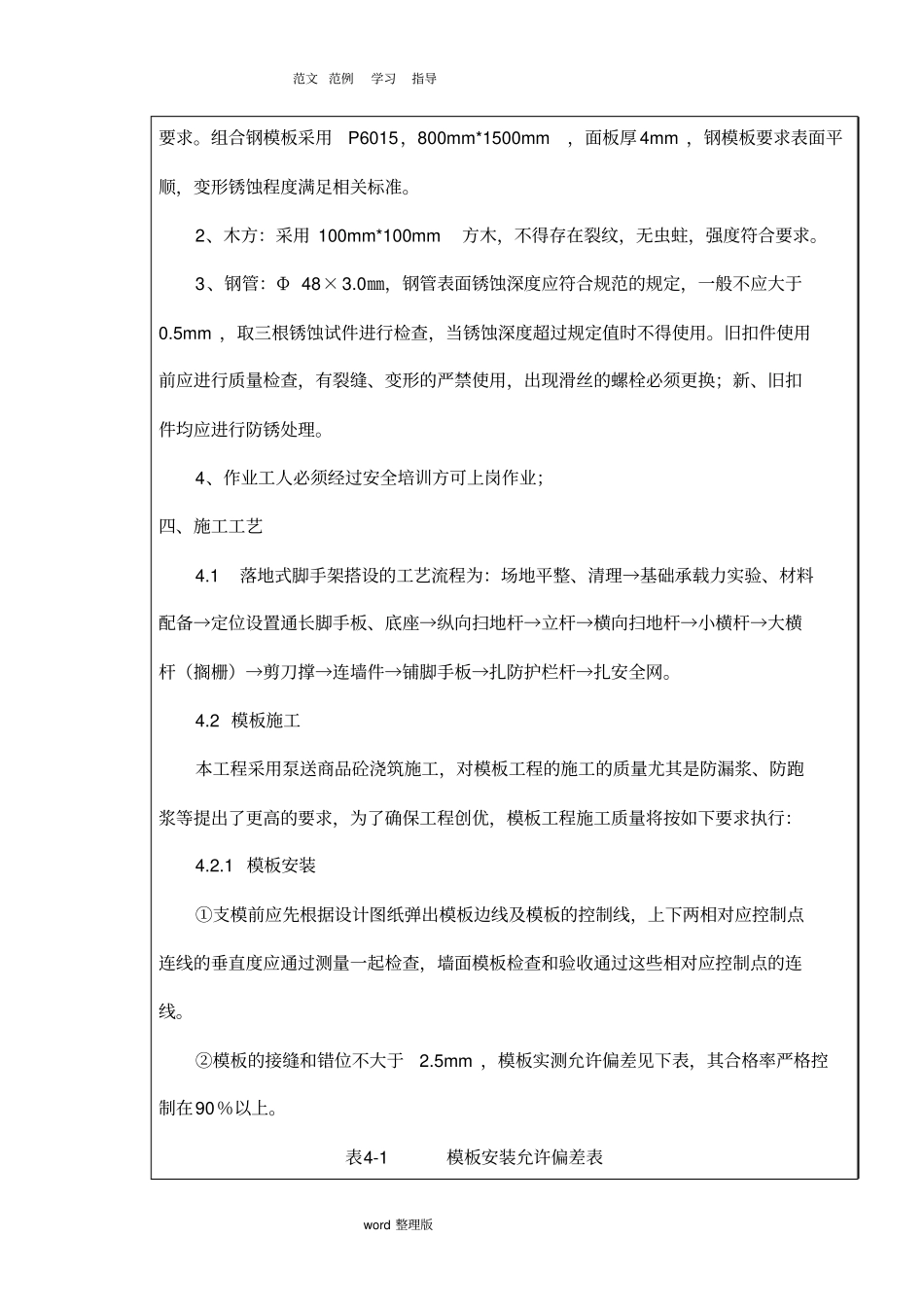

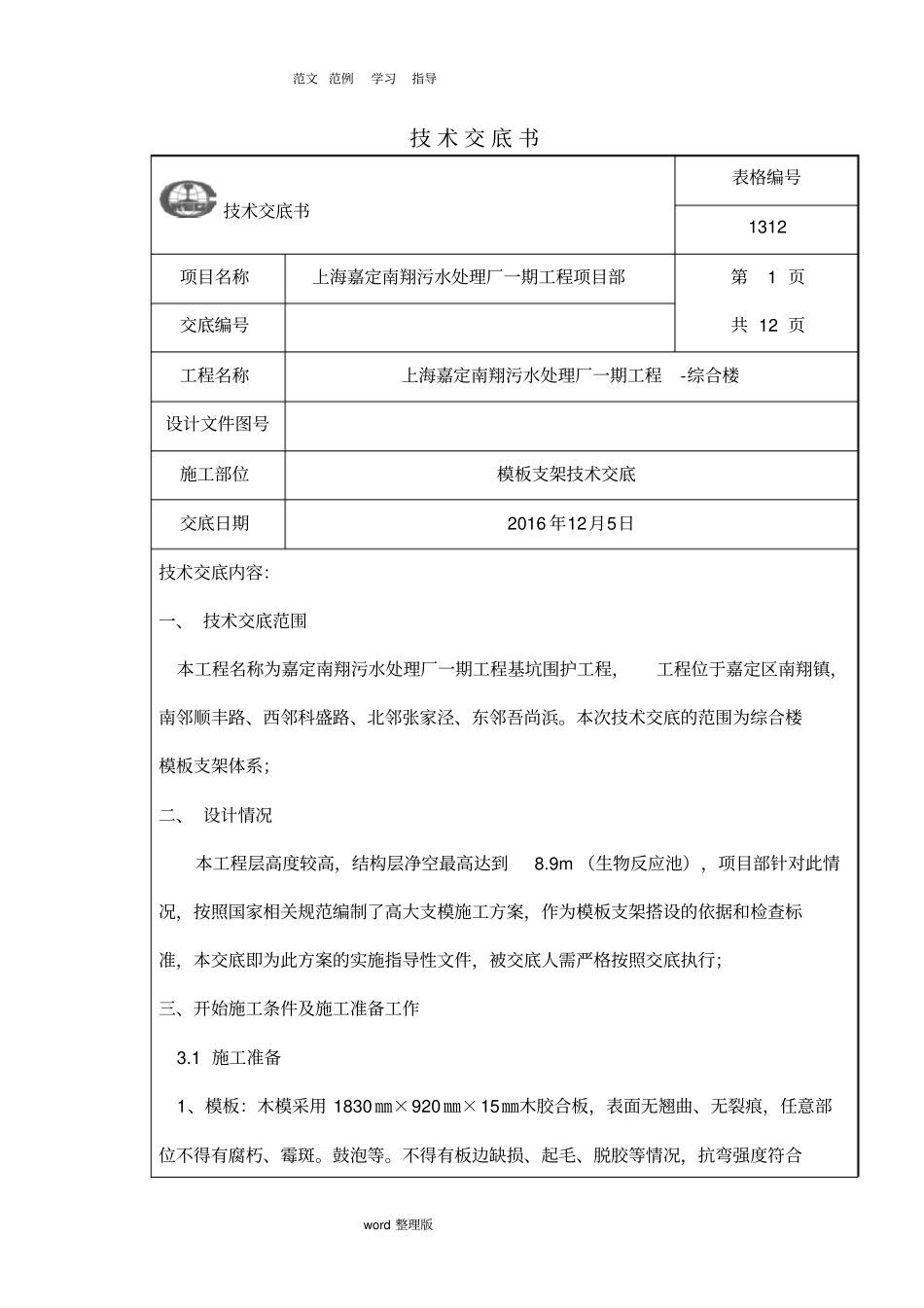

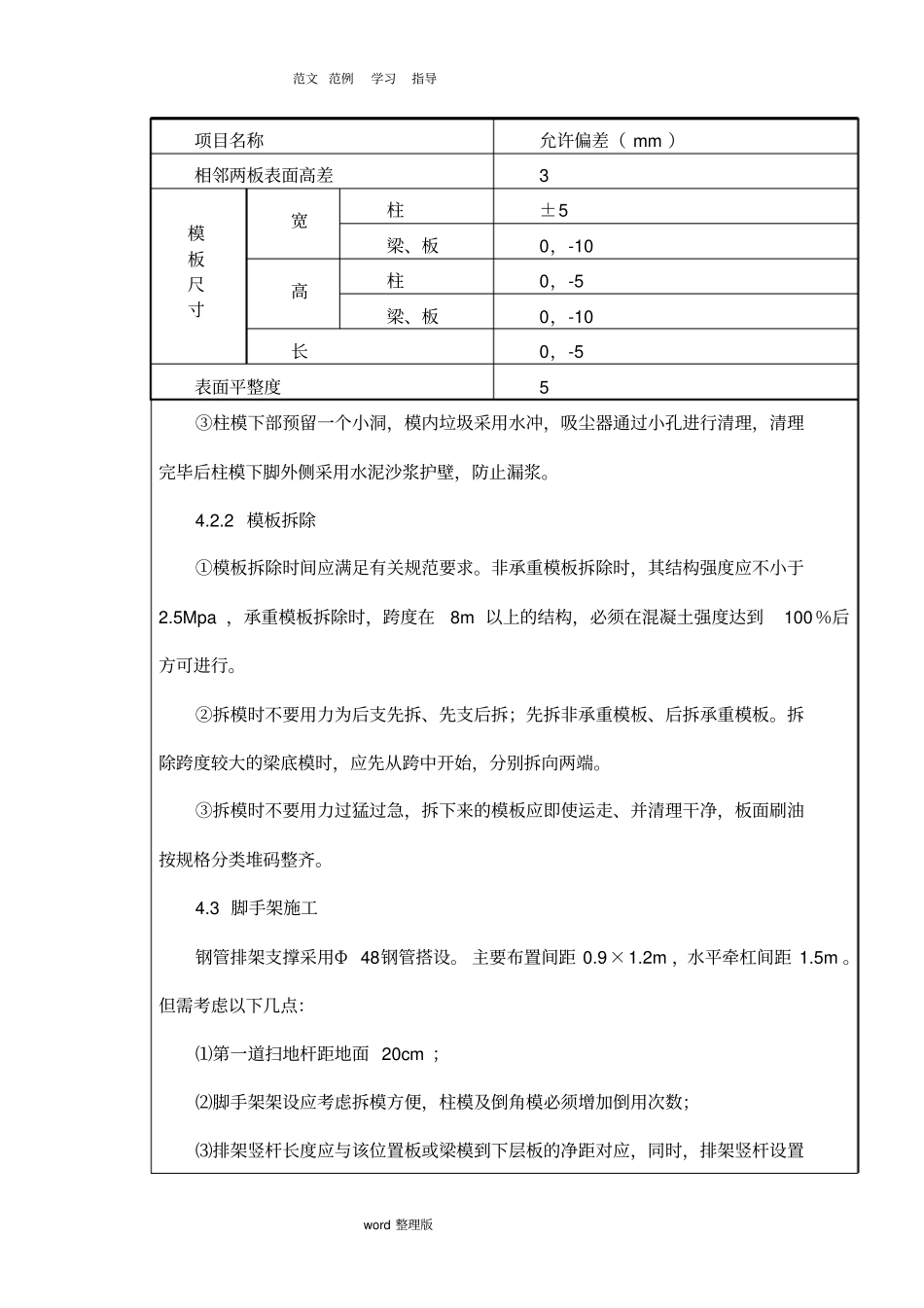

范文范例学习指导word 整理版技 术 交 底 书技术交底书表格编号1312 项目名称上海嘉定南翔污水处理厂一期工程项目部第1 页共 12 页交底编号工程名称上海嘉定南翔污水处理厂一期工程-综合楼设计文件图号施工部位模板支架技术交底交底日期2016 年12月5日技术交底内容:一、 技术交底范围本工程名称为嘉定南翔污水处理厂一期工程基坑围护工程,工程位于嘉定区南翔镇,南邻顺丰路、西邻科盛路、北邻张家泾、东邻吾尚浜。本次技术交底的范围为综合楼模板支架体系;二、 设计情况本工程层高度较高,结构层净空最高达到8.9m (生物反应池),项目部针对此情况,按照国家相关规范编制了高大支模施工方案,作为模板支架搭设的依据和检查标准,本交底即为此方案的实施指导性文件,被交底人需严格按照交底执行;三、开始施工条件及施工准备工作3.1 施工准备1、模板:木模采用 1830 ㎜×920 ㎜×15㎜木胶合板,表面无翘曲、无裂痕,任意部位不得有腐朽、霉斑。鼓泡等。不得有板边缺损、起毛、脱胶等情况,抗弯强度符合范文范例学习指导word 整理版要求。组合钢模板采用P6015,800mm*1500mm,面板厚 4mm ,钢模板要求表面平顺,变形锈蚀程度满足相关标准。2、木方:采用 100mm*100mm方木,不得存在裂纹,无虫蛀,强度符合要求。3、钢管:Φ 48× 3.0㎜,钢管表面锈蚀深度应符合规范的规定,一般不应大于0.5mm ,取三根锈蚀试件进行检查,当锈蚀深度超过规定值时不得使用。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;新、旧扣件均应进行防锈处理。4、作业工人必须经过安全培训方可上岗作业;四、施工工艺4.1 落地式脚手架搭设的工艺流程为:场地平整、清理→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。4.2 模板施工本工程采用泵送商品砼浇筑施工,对模板工程的施工的质量尤其是防漏浆、防跑浆等提出了更高的要求,为了确保工程创优,模板工程施工质量将按如下要求执行:4.2.1 模板安装①支模前应先根据设计图纸弹出模板边线及模板的控制线,上下两相对应控制点连线的垂直度应通过测量一起检查,墙面模板检查和验收通过这些相对应控制点的连线。②模板的接缝和错位不大于2.5mm ,模板实测允许偏差见下表,其合格率严格控制在90%以上。表4-1 模板安装允许偏差表范文范例学习...
