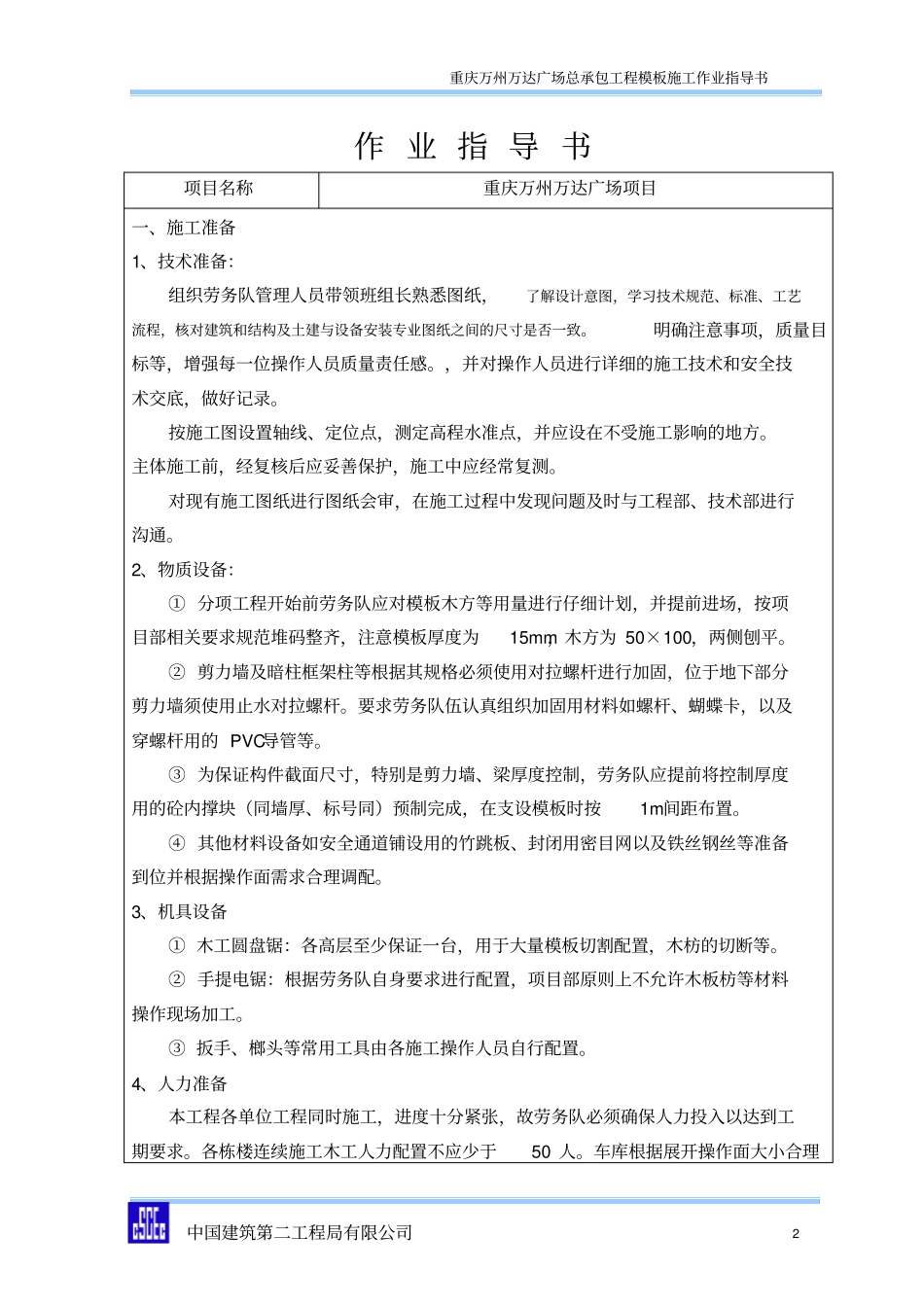

重庆万州万达广场总承包工程模板施工作业指导书中国建筑第二工程局有限公司1 重庆万州万达广场总承包工程模板施工作业指导书重庆万州万达广场总承包工程模板施工作业指导书中国建筑第二工程局有限公司2作 业 指 导 书项目名称重庆万州万达广场项目一、施工准备1、技术准备:组织劳务队管理人员带领班组长熟悉图纸,了解设计意图,学习技术规范、标准、工艺流程,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致
明确注意事项,质量目标等,增强每一位操作人员质量责任感
,并对操作人员进行详细的施工技术和安全技术交底,做好记录
按施工图设置轴线、定位点,测定高程水准点,并应设在不受施工影响的地方
主体施工前,经复核后应妥善保护,施工中应经常复测
对现有施工图纸进行图纸会审,在施工过程中发现问题及时与工程部、技术部进行沟通
2、物质设备:① 分项工程开始前劳务队应对模板木方等用量进行仔细计划,并提前进场,按项目部相关要求规范堆码整齐,注意模板厚度为15mm,木方为 50×100,两侧刨平
② 剪力墙及暗柱框架柱等根据其规格必须使用对拉螺杆进行加固,位于地下部分剪力墙须使用止水对拉螺杆
要求劳务队伍认真组织加固用材料如螺杆、蝴蝶卡,以及穿螺杆用的 PVC导管等
③ 为保证构件截面尺寸,特别是剪力墙、梁厚度控制,劳务队应提前将控制厚度用的砼内撑块(同墙厚、标号同)预制完成,在支设模板时按1m间距布置
④ 其他材料设备如安全通道铺设用的竹跳板、封闭用密目网以及铁丝钢丝等准备到位并根据操作面需求合理调配
3、机具设备① 木工圆盘锯:各高层至少保证一台,用于大量模板切割配置,木枋的切断等
② 手提电锯:根据劳务队自身要求进行配置,项目部原则上不允许木板枋等材料操作现场加工
③ 扳手、榔头等常用工具由各施工操作人员自行配置
4、人力准备本工程各单位工程同时施工,进度十分紧张,故劳务队必须确保人力投入以达到
