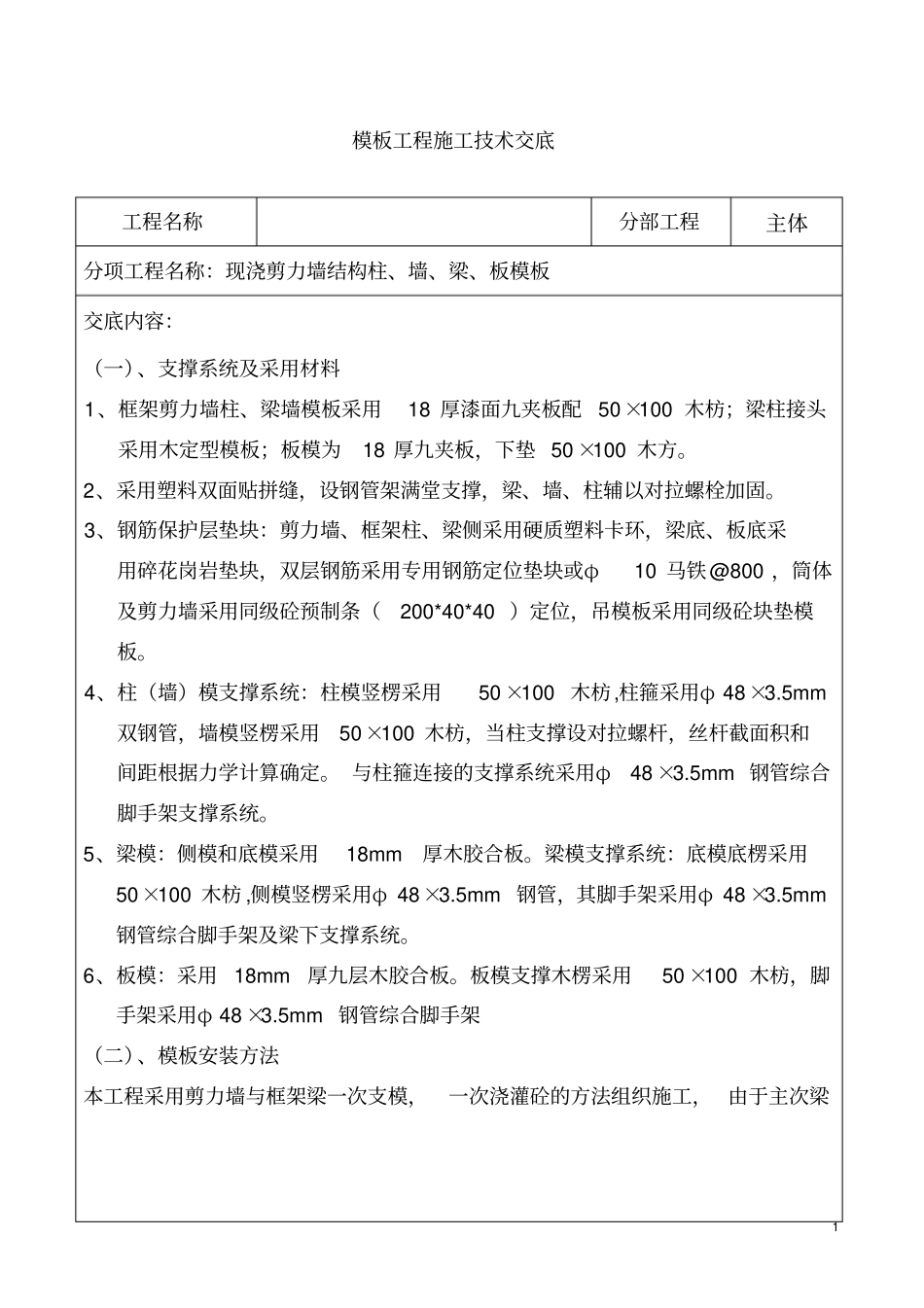

1 模板工程施工技术交底工程名称分部工程主体分项工程名称:现浇剪力墙结构柱、墙、梁、板模板交底内容:(一)、支撑系统及采用材料1、框架剪力墙柱、梁墙模板采用18 厚漆面九夹板配50×100 木枋;梁柱接头采用木定型模板;板模为18 厚九夹板,下垫 50 ×100 木方
2、采用塑料双面贴拼缝,设钢管架满堂支撑,梁、墙、柱辅以对拉螺栓加固

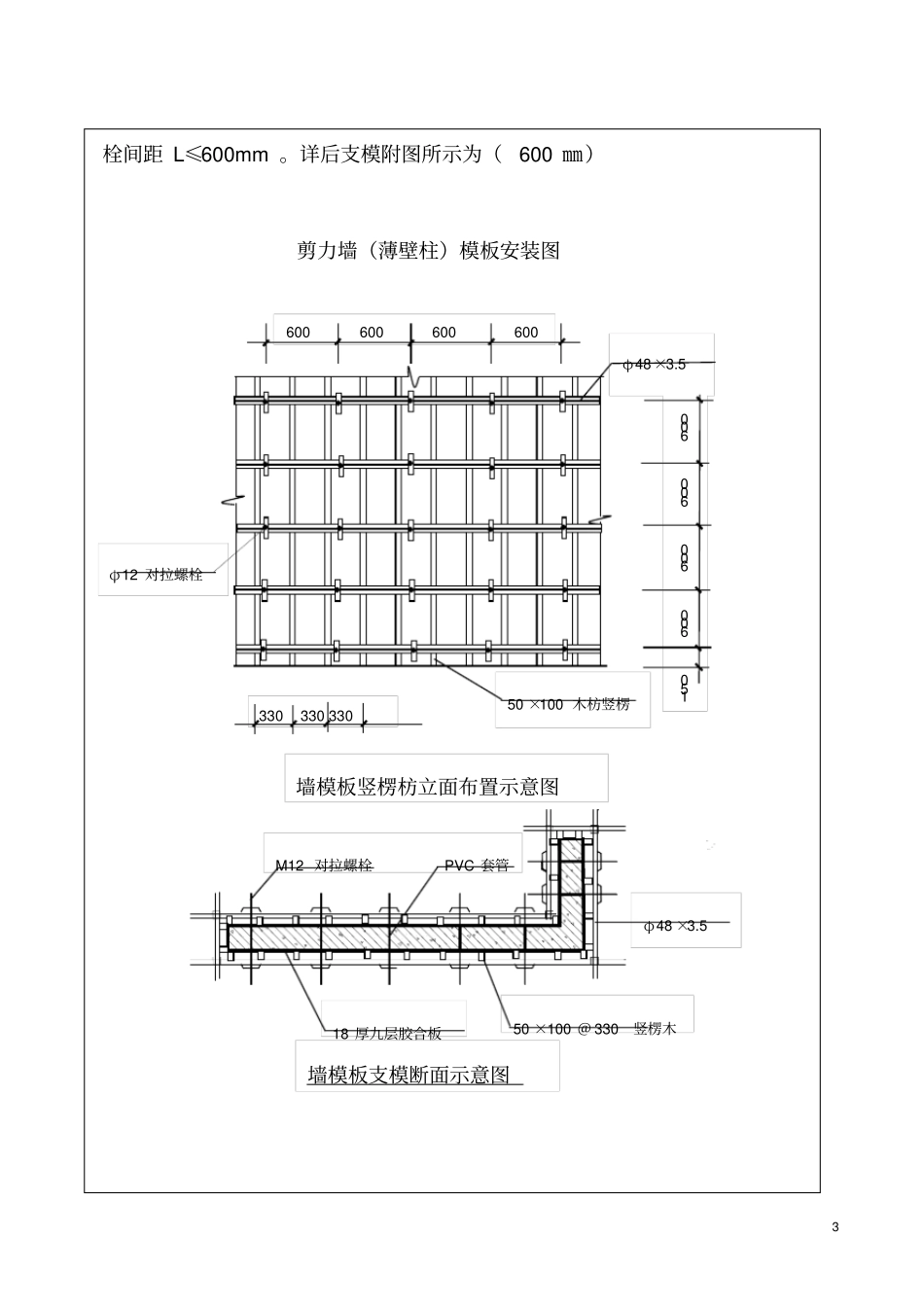

3、钢筋保护层垫块:剪力墙、框架柱、梁侧采用硬质塑料卡环,梁底、板底采用碎花岗岩垫块,双层钢筋采用专用钢筋定位垫块或φ10 马铁@800 ,筒体及剪力墙采用同级砼预制条(200*40*40 )定位,吊模板采用同级砼块垫模板
4、柱(墙)模支撑系统:柱模竖楞采用50 ×100 木枋,柱箍采用φ 48×3
5mm双钢管,墙模竖楞采用50×100 木枋,当柱支撑设对拉螺杆,丝杆截面积和间距根据力学计算确定
与柱箍连接的支撑系统采用φ48 ×3
5mm 钢管综合脚手架支撑系统
5、梁模:侧模和底模采用18mm厚木胶合板
梁模支撑系统:底模底楞采用50×100 木枋 ,侧模竖楞采用φ 48×3
5mm 钢管,其脚手架采用φ 48 ×3
5mm钢管综合脚手架及梁下支撑系统
6、板模:采用18mm厚九层木胶合板
板模支撑木楞采用50 ×100 木枋,脚手架采用φ 48 ×3
5mm 钢管综合脚手架(二)、模板安装方法本工程采用剪力墙与框架梁一次支模,一次浇灌砼的方法组织施工, 由于主次梁2 钢筋多且复杂,因此,先只能安装梁底模,校正、固定后绑扎梁钢筋,再安装梁侧模,最后安装板模

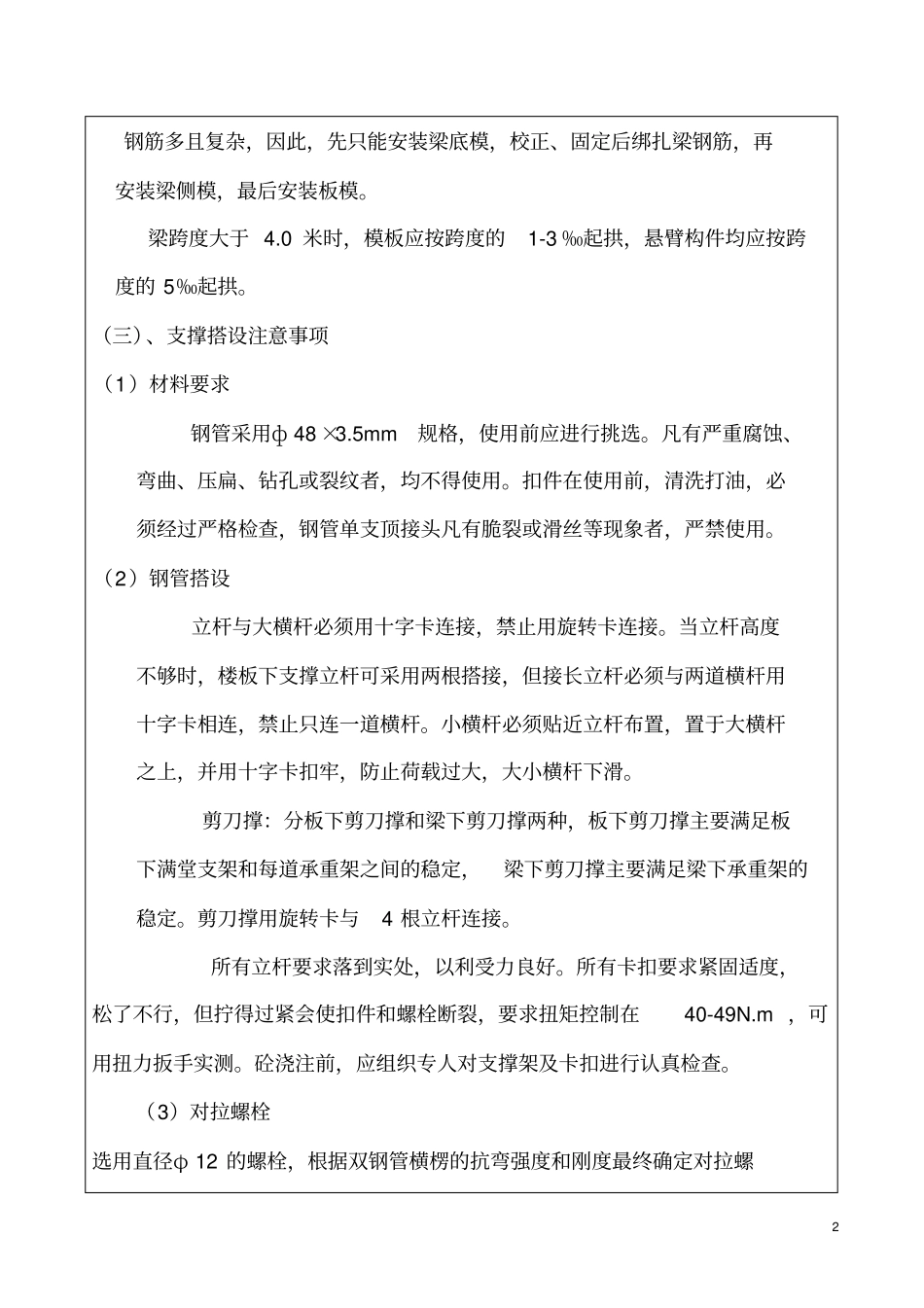

梁跨度大于 4
0 米时,模板应按跨度的1-3 ‰起拱,悬臂构件均应按跨度的 5‰起拱
(三)、支撑搭设注意事项(1)材料要求钢管采用ф 48 ×3
5mm规格,使用前应进行挑选
凡有严重腐蚀、弯曲、压扁、钻孔或裂纹者,均不得使用
扣件在使用前,清洗打油,必须经过严格检查,钢管
