如何打造省标化工地——成都高新区新怡华庭1标段工程案例代元庆提纲:一、项目基本情况二、前期准备工作三、技术准备工作四、安全管理五、文明施工管理六、协调配合一、项目基本情况项目是政府安置房,地处成都市高新区中和场,建筑面积87700㎡,框剪结构,电梯高层,地下1层,地上15-24层,共6幢,占地面积约13000平米
施工总承包,包括基础挖方到总平附属设施全过程,合同金额245,424,085元,质量标准合格,工期要求500日历天,建设单位成都高投建设有限公司、监理单位成都衡泰工程管理有限责任公司
该项目现已完成全部主体和装修施工,总平和附属预计于今年5月完工
二、前期准备工作从这个阶段开始,项目部就有做一个高质量好工程的理念,不是只看到眼下是否多花钱的问题,要求在场地平整、场地硬化、临设建设、场地绿化方面尽可能做到最好
并且,考虑到在接下来的挖土方施工中可能带来的渣土和粉尘对城市污染的问题,还特别注意在两个施工大门处修建了高压冲洗站,以便及时冲洗运渣车轮胎从工地带出的渣土

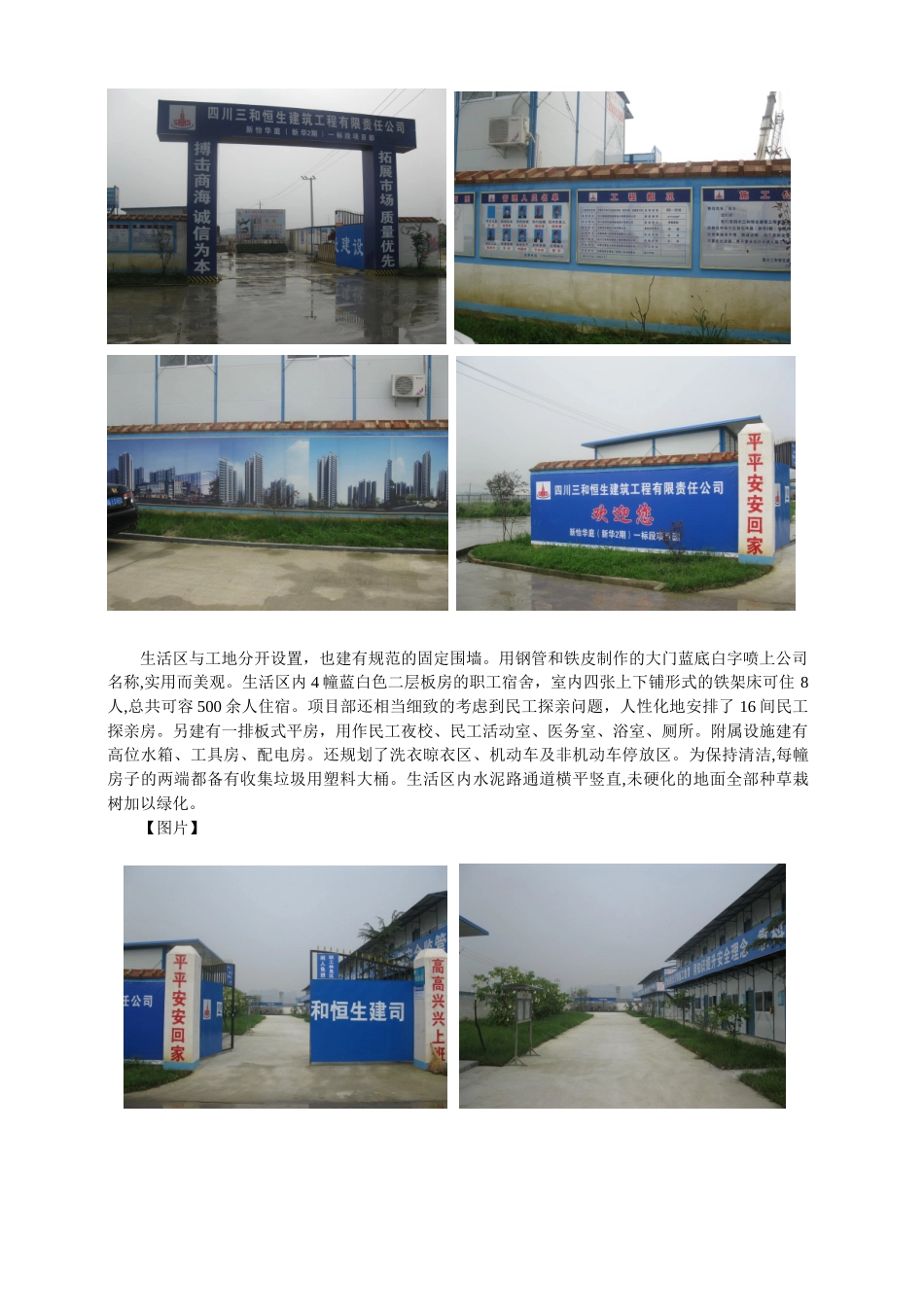

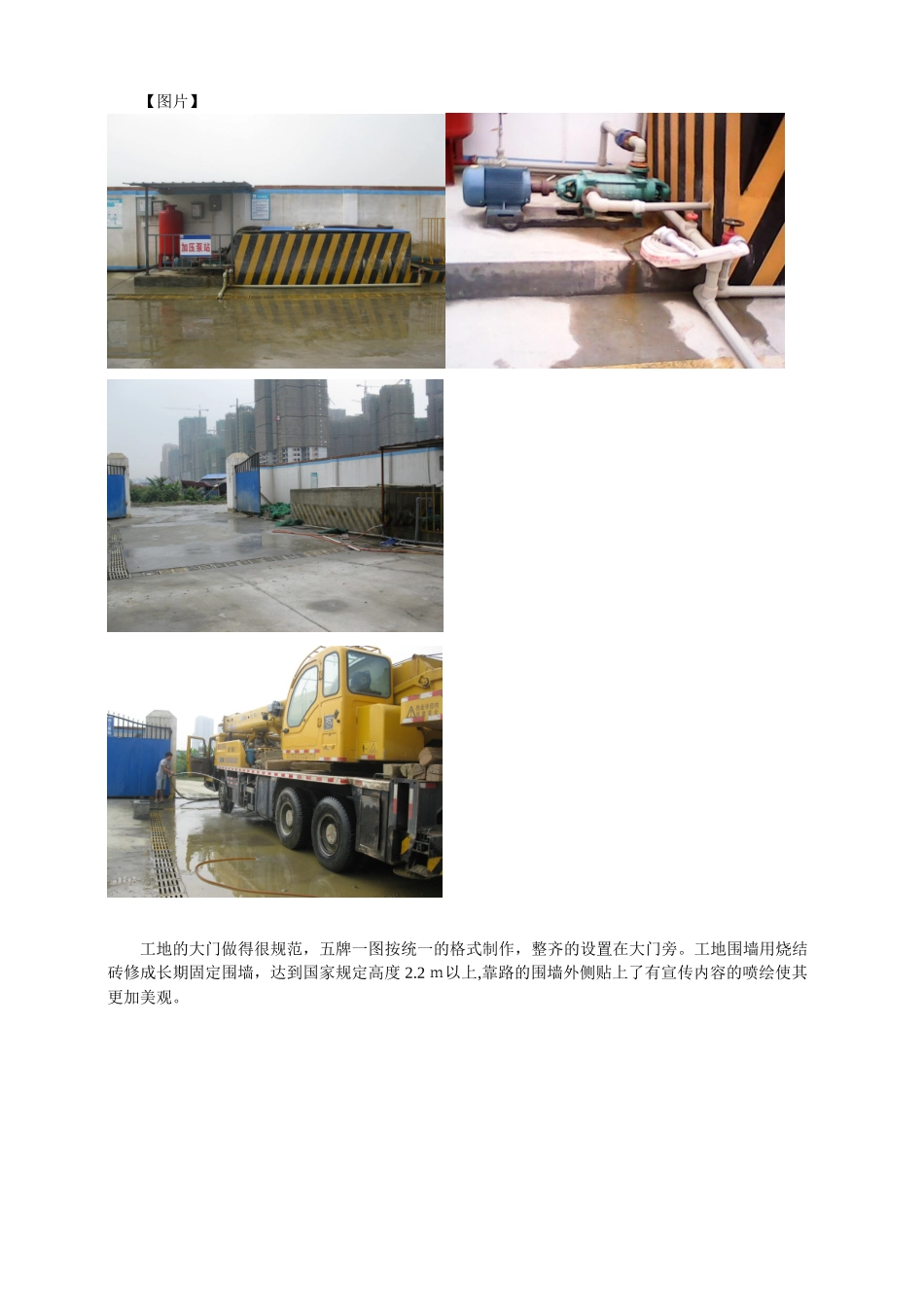

【图片】工地的大门做得很规范,五牌一图按统一的格式制作,整齐的设置在大门旁
工地围墙用烧结砖修成长期固定围墙,达到国家规定高度2
2m以上,靠路的围墙外侧贴上了有宣传内容的喷绘使其更加美观
生活区与工地分开设置,也建有规范的固定围墙
用钢管和铁皮制作的大门蓝底白字喷上公司名称,实用而美观
生活区内4幢蓝白色二层板房的职工宿舍,室内四张上下铺形式的铁架床可住8人,总共可容500余人住宿
项目部还相当细致的考虑到民工探亲问题,人性化地安排了16间民工探亲房
另建有一排板式平房,用作民工夜校、民工活动室、医务室、浴室、厕所
附属设施建有高位水箱、工具房、配电房
还规划了洗衣晾衣区、机动车及非机动车停放区
为保持清洁,每幢房子的两端都备有收集垃圾用塑料大桶
生活区内水泥路通道横平竖直,未硬化的地面全部种草栽树加以绿
