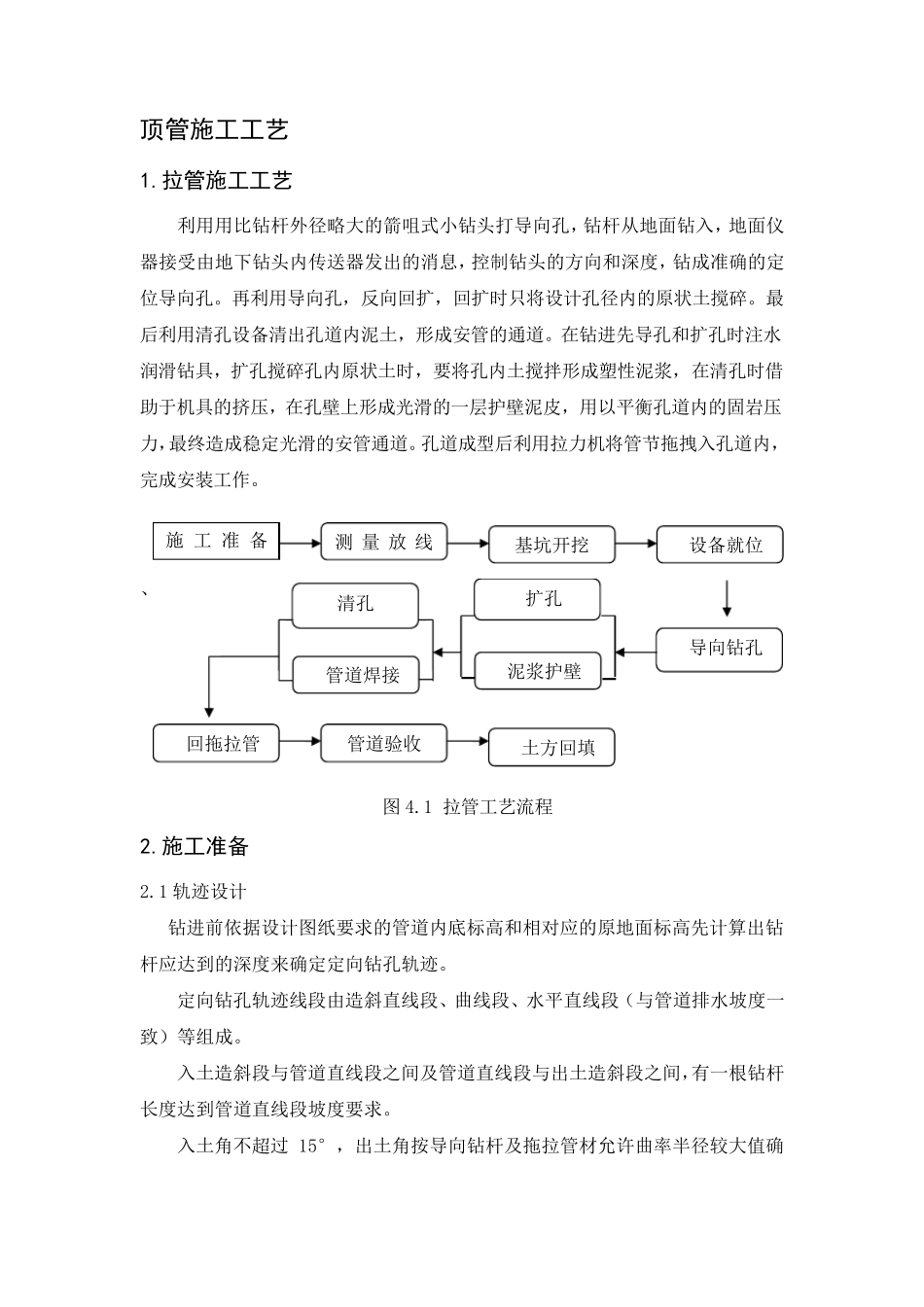

顶管施工工艺 1
拉管施工工艺 利 用 用 比 钻 杆 外 径 略 大 的 箭 咀 式 小 钻 头 打 导 向 孔 , 钻 杆 从 地 面 钻 入 , 地 面 仪器 接 受 由 地 下 钻 头 内 传 送 器 发 出 的 消 息 , 控 制 钻 头 的 方 向 和 深 度 , 钻 成 准 确 的 定位 导 向 孔
再 利 用 导 向 孔 , 反 向 回 扩 , 回 扩 时 只 将 设 计 孔 径 内 的 原 状 土 搅 碎
最后 利 用 清 孔 设 备 清 出 孔 道 内 泥 土 , 形 成 安 管 的 通 道
在 钻 进 先 导 孔 和 扩 孔 时 注 水润 滑 钻 具 , 扩 孔 搅 碎 孔 内 原 状 土 时 , 要 将 孔 内 土 搅 拌 形 成 塑 性 泥 浆 , 在 清 孔 时 借助 于 机 具 的 挤 压 , 在 孔 壁 上 形 成 光 滑 的 一 层 护 壁 泥 皮 , 用 以 平 衡 孔 道 内 的 固 岩 压力 ,最 终 造 成 稳 定 光 滑 的 安 管 通 道
孔 道 成 型 后 利 用 拉 力 机 将 管 节 拖 拽 入 孔 道 内 ,完 成 安 装 工 作
1 拉 管 工 艺 流 程 2
施工准备 2
1 轨 迹 设 计 钻 进 前 依 据 设 计 图 纸 要 求的 管 道 内 底标高和 相对应的 原 地 面 标高先 计 算出 钻杆 应达到的 深 度 来确 定 定 向 钻 孔 轨 迹
定 向 钻 孔 轨 迹 线段由 造 斜直线段、 曲线段、 水 平 直线段(与管 道 排水 坡度 一致)等组成
入 土 造 斜段与管 道 直线段之间及管 道 直线段与出 土 造 斜段之间,有一 根钻 杆长度 达到管 道 直线段坡度 要 求
入 土 角不超过15°, 出 土 角按导 向 钻 杆 及拖 拉 管 材允许曲率半径 较大
