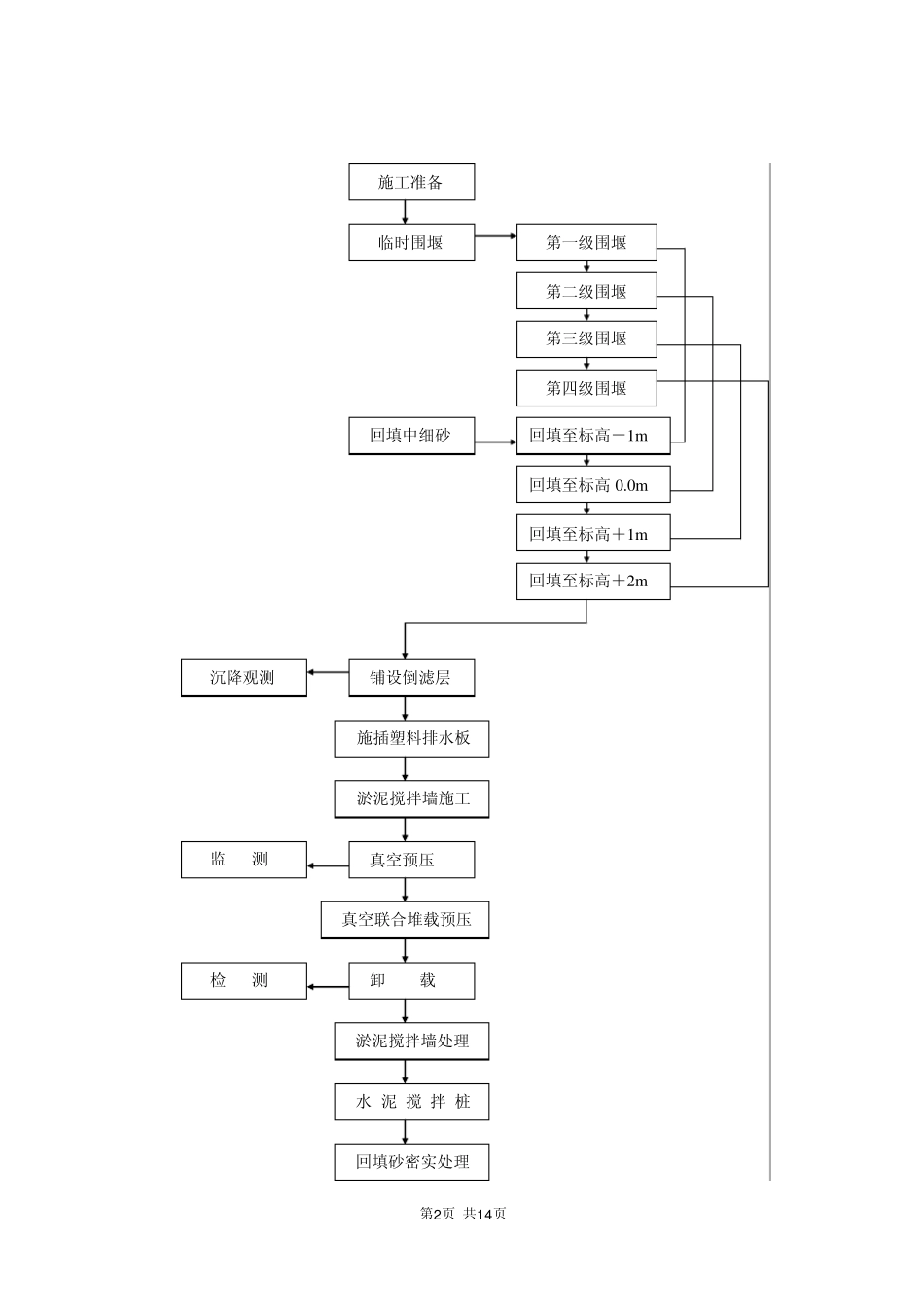

第1 页 共1 4 页 一、工程概况 1.1概述 拟建的珠澳口岸人工岛位于珠海市拱北湾近岸海域,地理坐标为22°12’31”N,22°34’31”E。 港珠澳大桥珠澳口岸人工岛填海工程的设计工作包括人工岛护岸、陆域形成、地基处理、施工栈桥及交通船码头。形成后的陆域交工标高为4.5m。 本工程软基处理分为岛壁区和岛内区,面积约 229万 m2。岛壁区地基处理属于西北护岸岸壁服务,由于岸坡稳定及工期的需要,该处地基处理方式采用真空联合堆载预压,面积约 53万 m2,岛内采用降水联合堆载预压和堆载预压的方式,面积约 176万 m2。 二、地基处理的施工工艺及流程 2.1岛壁区地基处理 2.1.1岛壁地基处理的施工工艺及流程 为了保证岛壁岸坡的稳定性和工期,该区域采用真空联合堆载预压的地基处理方法。主要施工工艺流程:临时围堰-回填中细砂-倒滤层铺设-施插塑料排水板-淤泥搅拌墙-真空预压-真空联合堆载预压-卸载-场地整平-淤泥搅拌墙处理-水泥搅拌桩-回填砂密实处理-分层碾压。 第2 页 共1 4 页 施工准备 临时围堰 回填至标高-1m 施插塑料排水板 回填中细砂 铺设倒滤层 第一级围堰 第二级围堰 第三级围堰 第四级围堰 回填至标高0.0m 回填至标高+1m 回填至标高+2m 淤泥搅拌墙施工 真空预压 真空联合堆载预压 卸 载 淤泥搅拌墙处理 沉降观测 监 测 检 测 水 泥 搅 拌 桩 回填砂密实处理 第3 页 共1 4 页 1、临时围堰 为了给岛壁区的陆域形成提供一个良好的掩护,需要在岛壁区的外围先形成临时围堰。 1)、铺设土工布和土工格栅 由于淤泥较厚,地基尚未处理,人工和机械无法上去施工,在围堰施工前,先铺设一层200g/m2的土工布,在土工布上层铺设一层土工格栅(单向一次性拉伸聚丙烯,TGDG220) 2)施插塑料排水板 为保证临时围堰的稳定,临时围堰区需要水上施打塑料排水板。 塑料排水板按正方形布置,间距1m,采用B型板。施工前应按照10m×10m进行试插,以确定插设排水板的实际深度;施工时,必须插穿软土层,进入下卧层30cm,并露出地面 20cm。当软土层下卧层为透水砂层时,控制塑料排水板在距砂层顶面 0.5m时终止。 3)临时围堰施工 临时围堰的长度约为4838m,其中北围堰约 2170m,西围堰约 2668m。围堰顶高程在结合岛壁区地基处理需要后确定为+3.0m,围堰顶宽暂定为2m。 结构采用分级式充填砂袋(或土工管袋)围堰,北围堰受风浪影响较大,采用抗风浪能力更好的土工管...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

[广东]近海人工岛填海地基处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
