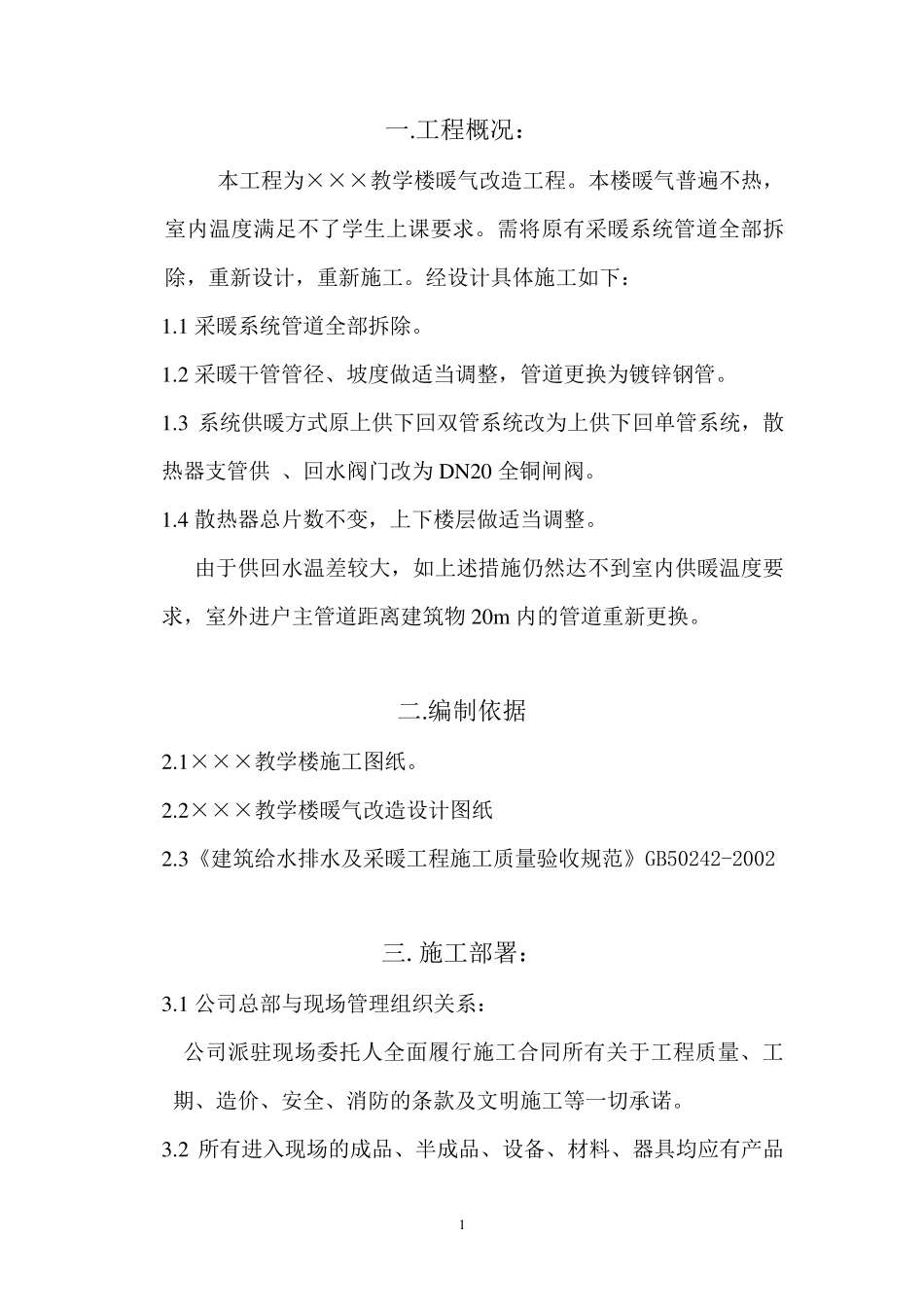

工程概况: 本工程为×××教学楼暖气改造工程
本楼暖气普遍不热,室内温度满足不了学生上课要求
需将原有采暖系统管道全部拆除,重新设计,重新施工
经设计具体施工如下: 1
1 采暖系统管道全部拆除
2 采暖干管管径、坡度做适当调整,管道更换为镀锌钢管
3 系统供暖方式原上供下回双管系统改为上供下回单管系统,散热器支管供 、回水阀门改为DN20 全铜闸阀
4 散热器总片数不变,上下楼层做适当调整
由于供回水温差较大,如上述措施仍然达不到室内供暖温度要求,室外进户主管道距离建筑物 20m 内的管道重新更换
编制依据 2
1×××教学楼施工图纸
2×××教学楼暖气改造设计图纸 2
3《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 三
施工部署: 3
1 公司总部与现场管理组织关系: 公司派驻现场委托人全面履行施工合同所有关于工程质量、工期、造价、安全、消防的条款及文明施工等 一切 承 诺

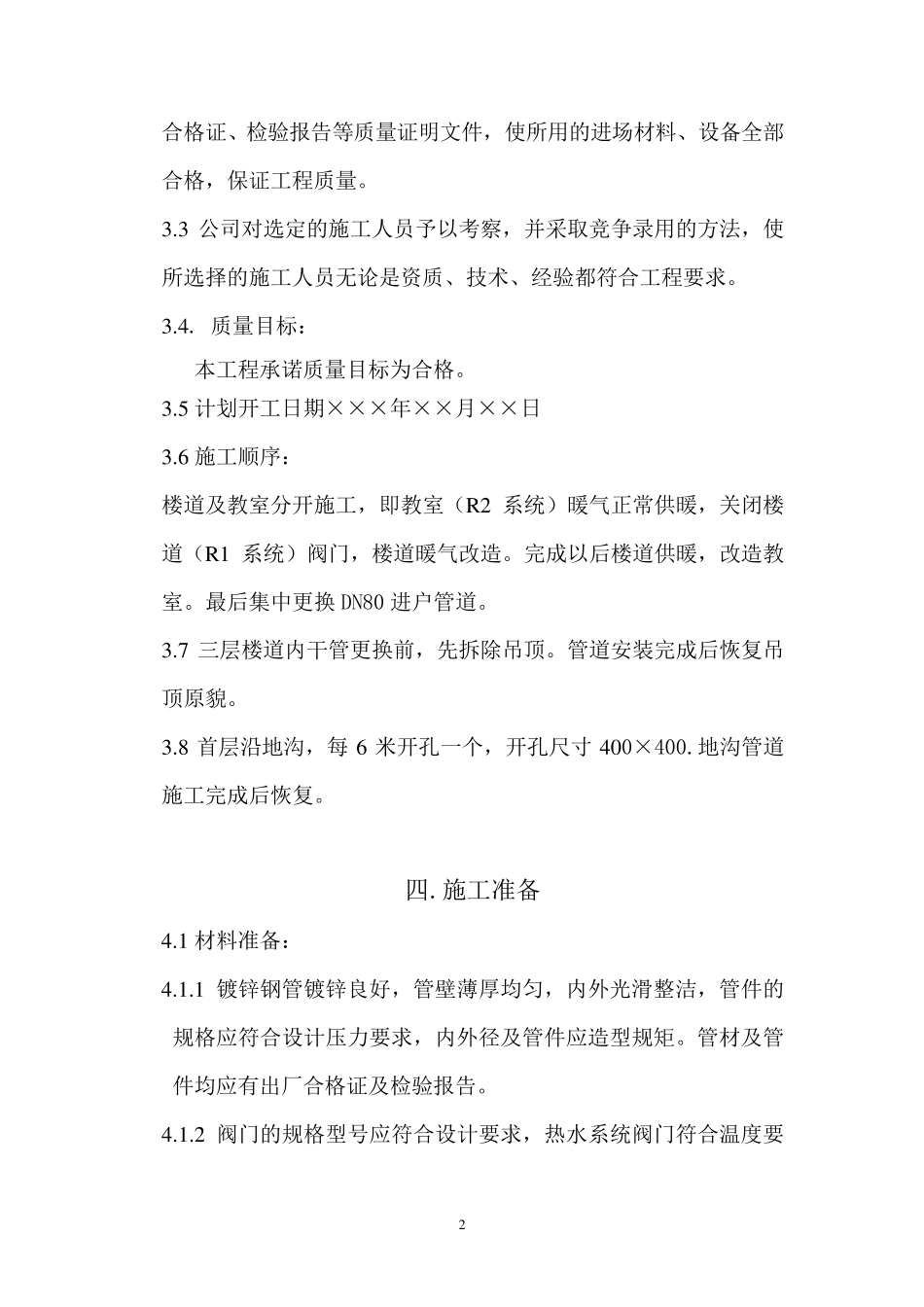

2 所有进入 现场的成 品 、半 成 品 、设备 、材 料 、器具均 应 有产 品 2 合格证、检验报告等质量证明文件,使所用的进场材料、设备全部合格,保证工程质量
3 公司对选定的施工人员予以考察,并采取竞争录用的方法,使所选择的施工人员无论是资质、技术、经验都符合工程要求
质量目标: 本工程承诺质量目标为合格

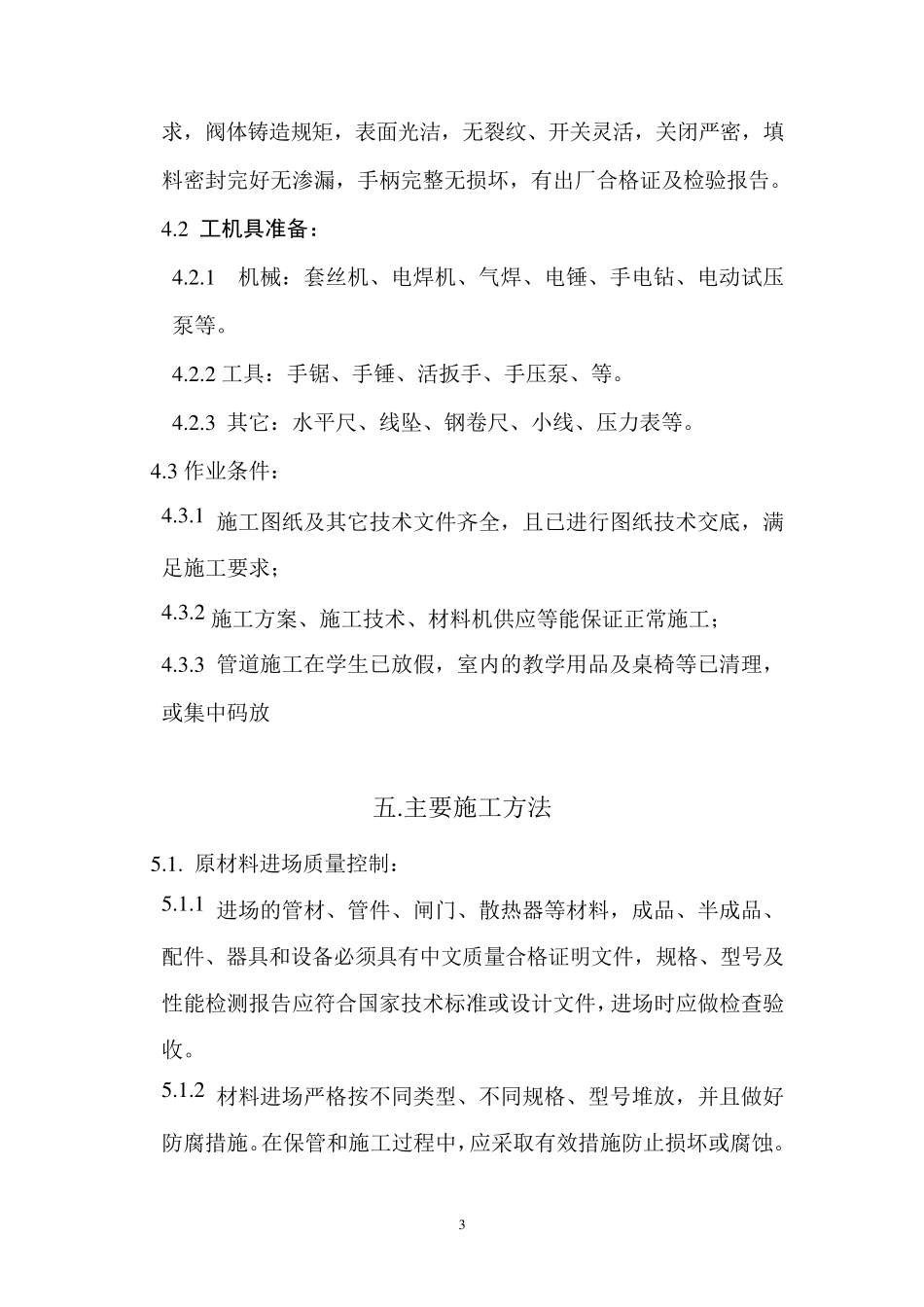

5 计划开工日期×××年××月××日 3
6 施工顺序: 楼道及教室分开施工,即教室(R 2 系统)暖气正常供暖,关闭楼道(R 1 系统)阀门,楼道暖气改造
完成以后楼道供暖,改造教室
最后集中更换 DN80 进户管道
7 三层楼道内干管更换前,先拆除吊顶
管道安装完成后恢复吊顶原貌
8 首层沿地沟,每6 米开孔一个,开孔尺寸400×400
地沟管道施工完成后恢复
