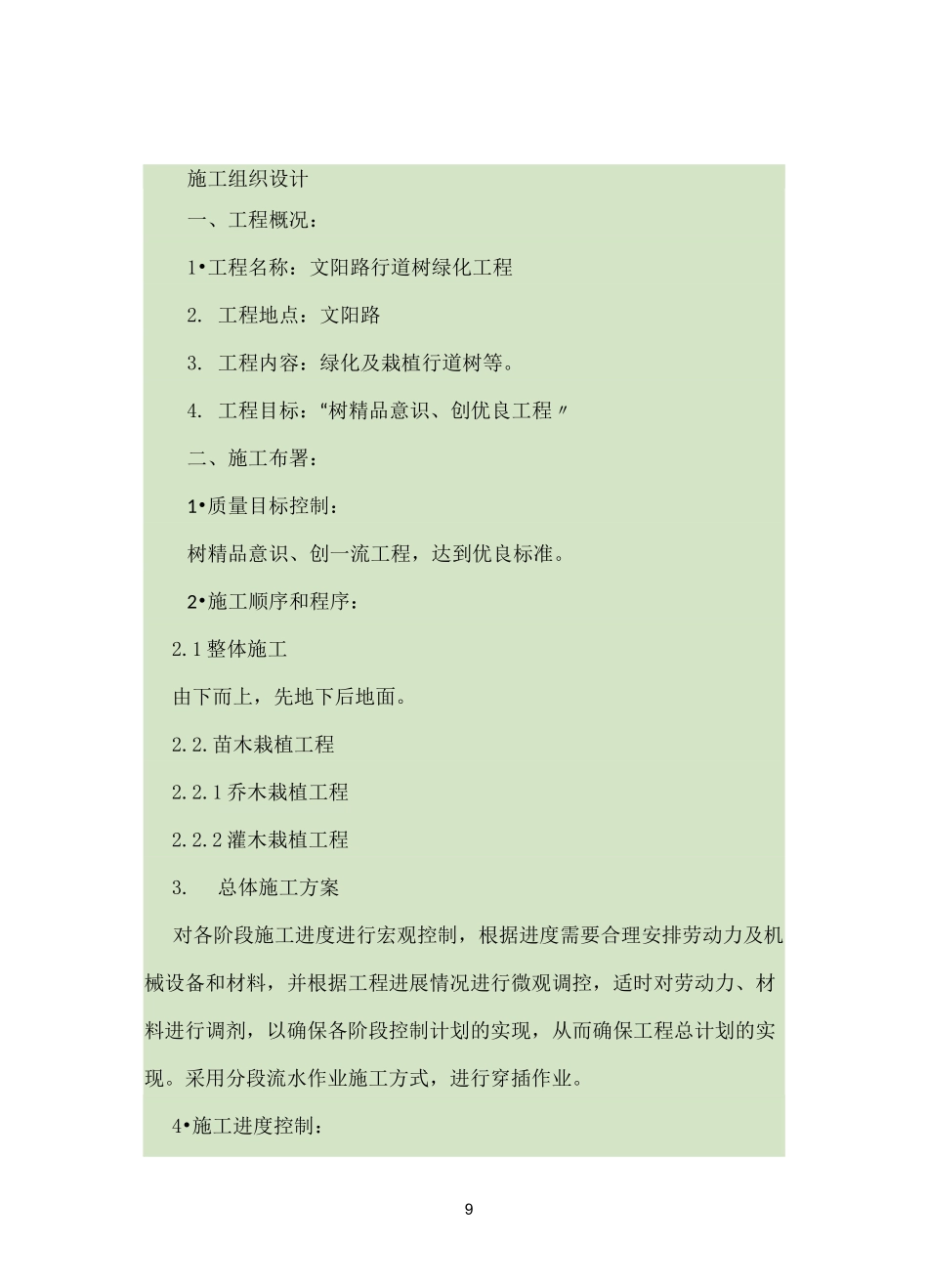

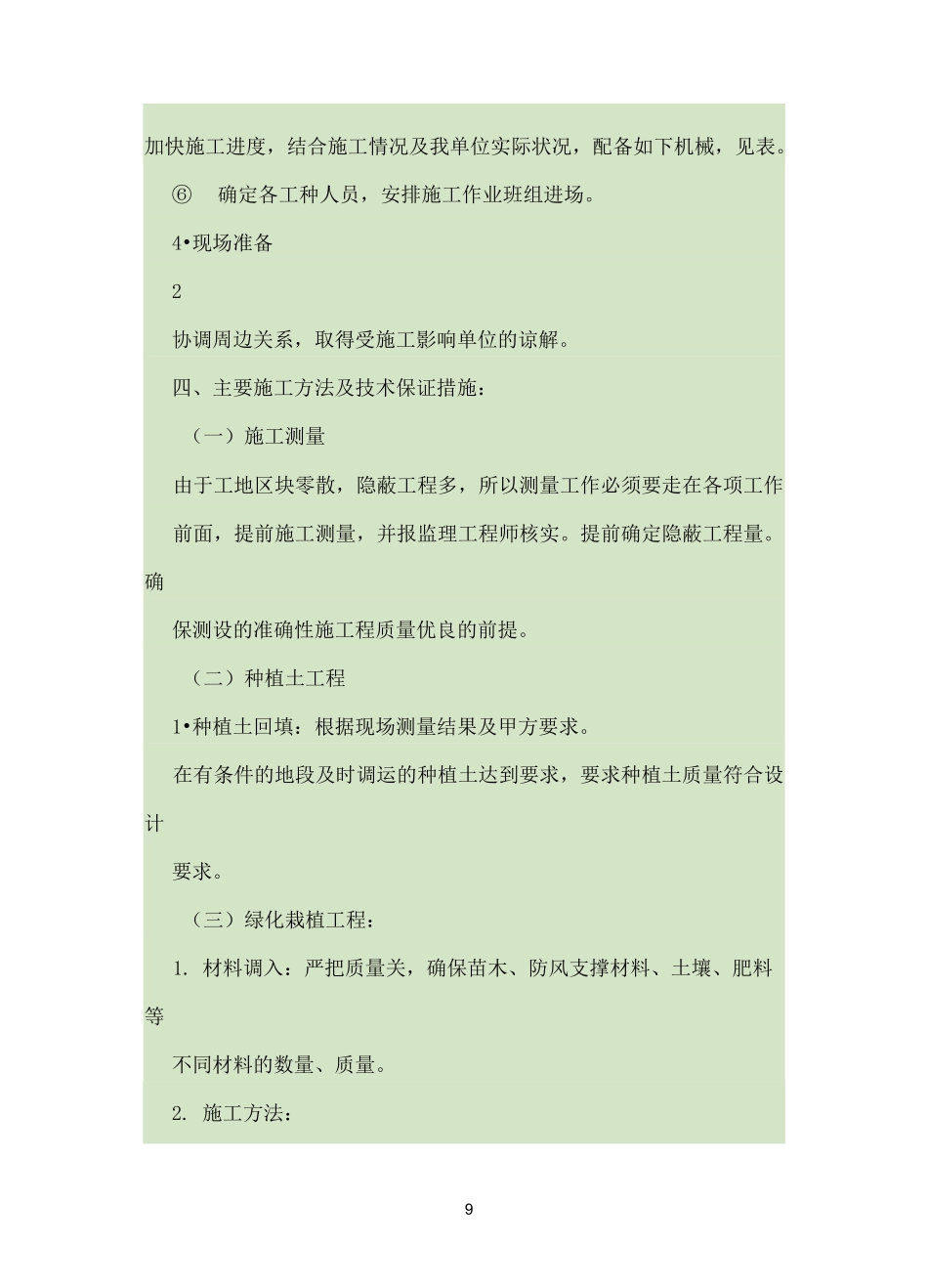

9施工组织设计一、工程概况:1•工程名称:文阳路行道树绿化工程2. 工程地点:文阳路3. 工程内容:绿化及栽植行道树等。4. 工程目标:“树精品意识、创优良工程〃二、施工布署:1•质量目标控制:树精品意识、创一流工程,达到优良标准。2•施工顺序和程序:2.1 整体施工由下而上,先地下后地面。2.2.苗木栽植工程2.2.1 乔木栽植工程2.2.2 灌木栽植工程3.总体施工方案对各阶段施工进度进行宏观控制,根据进度需要合理安排劳动力及机械设备和材料,并根据工程进展情况进行微观调控,适时对劳动力、材料进行调剂,以确保各阶段控制计划的实现,从而确保工程总计划的实现。采用分段流水作业施工方式,进行穿插作业。4•施工进度控制:91.总工期:工期要求 2005 年 11 月 20 日至 2005 年 12 月 30 日,日历 1 工期 40 天竣工。2•阶段控制清运垃圾-回填种植土-栽植苗木-播种草坪-竣工清理三、施工准备:1. 管理体系:针对本工程特点及工作需要,选调相关技术人员组成项目部,设项目部经理一名,下设工程技术部、工程管理部、工程材料部、工程质量检查部、工程财务部、工程安全部。实行项目经理负责制,在项目经理领导下层层把关,各负其责,组成了一支技术过硬、精干的施工队伍。人员组成见附表。2. 思想保证:围绕创优良工程这个主题,召开动员大会,奖罚分明,调动各方工作积极性,进行协调分工,突出质量。3•技术准备:① 组建以项目工程师为技术负责人的技术管理体系,设专职技术员、质检员、安全员。② 组织施工人员踏勘现场,领会设计意图。③ 做好技术交底,要详细交底,做到人人心中有数,严格按技术要求施工。④ 人员、设备、材料准备:根据工程进度按排相关材料入场,列出相应计划。⑤ 合理调配机械设备,提高机械化作业水平,从而提高劳动效率,9加快施工进度,结合施工情况及我单位实际状况,配备如下机械,见表。⑥确定各工种人员,安排施工作业班组进场。4•现场准备2协调周边关系,取得受施工影响单位的谅解。四、主要施工方法及技术保证措施:(一)施工测量由于工地区块零散,隐蔽工程多,所以测量工作必须要走在各项工作前面,提前施工测量,并报监理工程师核实。提前确定隐蔽工程量。确保测设的准确性施工程质量优良的前提。(二)种植土工程1•种植土回填:根据现场测量结果及甲方要求。在有条件的地段及时调运的种植土达到要求,要求种植土质量符合设计要求。(三)绿化栽植工程:1. 材料调入:严...
