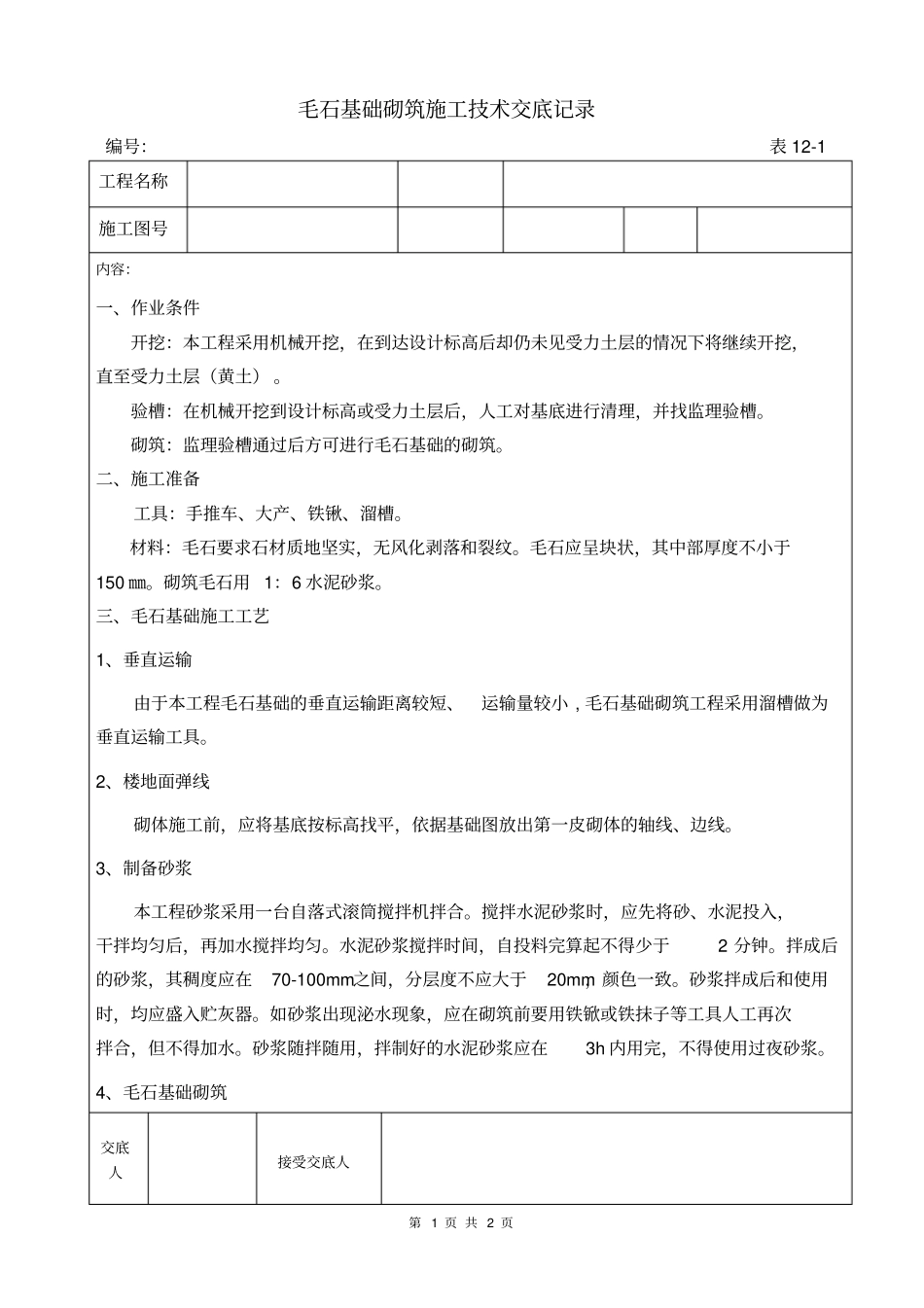

第 1 页 共 2 页毛石基础砌筑施工技术交底记录编号:表 12-1 工程名称施工图号内容:一、作业条件开挖:本工程采用机械开挖,在到达设计标高后却仍未见受力土层的情况下将继续开挖,直至受力土层(黄土)
验槽:在机械开挖到设计标高或受力土层后,人工对基底进行清理,并找监理验槽
砌筑:监理验槽通过后方可进行毛石基础的砌筑
二、施工准备工具:手推车、大产、铁锹、溜槽
材料:毛石要求石材质地坚实,无风化剥落和裂纹
毛石应呈块状,其中部厚度不小于150 ㎜
砌筑毛石用 1:6 水泥砂浆
三、毛石基础施工工艺1、垂直运输由于本工程毛石基础的垂直运输距离较短、运输量较小 , 毛石基础砌筑工程采用溜槽做为垂直运输工具
2、楼地面弹线砌体施工前,应将基底按标高找平,依据基础图放出第一皮砌体的轴线、边线
3、制备砂浆本工程砂浆采用一台自落式滚筒搅拌机拌合
搅拌水泥砂浆时,应先将砂、水泥投入,干拌均匀后,再加水搅拌均匀
水泥砂浆搅拌时间,自投料完算起不得少于2 分钟
拌成后的砂浆,其稠度应在70-100mm之间,分层度不应大于20mm,颜色一致
砂浆拌成后和使用时,均应盛入贮灰器
如砂浆出现泌水现象,应在砌筑前要用铁锨或铁抹子等工具人工再次拌合,但不得加水
砂浆随拌随用,拌制好的水泥砂浆应在3h 内用完,不得使用过夜砂浆

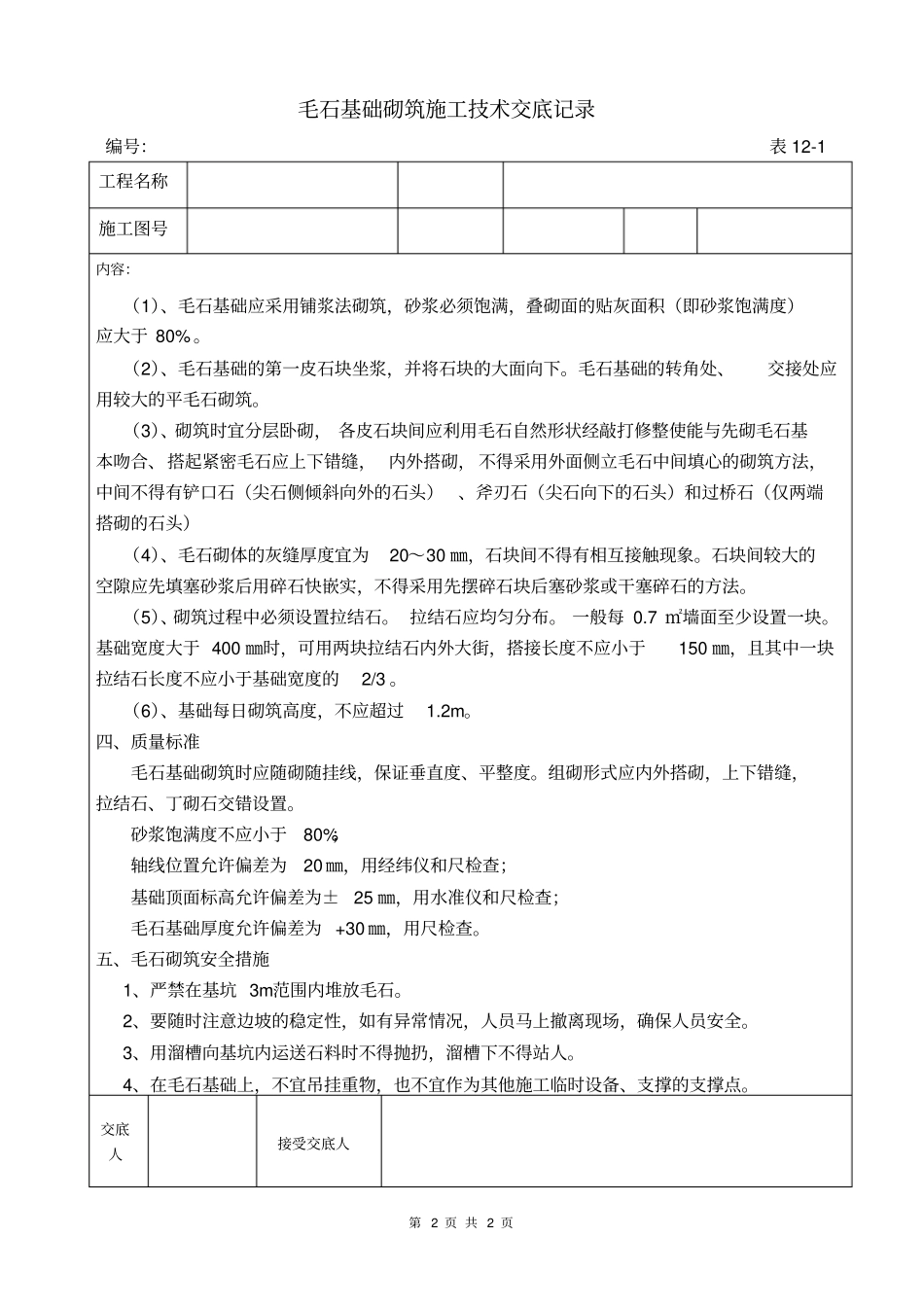

4、毛石基础砌筑交底人接受交底人第 2 页 共 2 页毛石基础砌筑施工技术交底记录编号:表 12-1 工程名称施工图号内容:(1)、毛石基础应采用铺浆法砌筑,砂浆必须饱满,叠砌面的贴灰面积(即砂浆饱满度)应大于 80%
(2)、毛石基础的第一皮石块坐浆,并将石块的大面向下
毛石基础的转角处、交接处应用较大的平毛石砌筑
(3)、砌筑时宜分层卧砌, 各皮石块间应利用毛石自然形状经敲打修整使能与先砌毛石基本吻合、搭起紧密毛石应上下错缝, 内外搭砌, 不得采用外面侧立毛石中间填心
