1 / 7 芜 湖 电 厂 五 期 煤 码 头 工 程水上沉桩监理实施细则监理工程师:总监理工程师:镇江市兴华工程建设监理有限责任公司芜湖发电厂五期煤码头工程监理部二00九年三月二十日2 / 7 目录一、 工程概况二、质量控制标准三、质量控制目标四、质量控制重点及技术措施五、施工工序及监理程序六、监理技术管理要点和注意事项七、桩基验收八、施工安全3 / 7 一工程概况1、本工程位于芜湖市四褐山重点工业区四褐山下游侧、芜湖发电厂五期扩建工程厂址范围内, 上游距规划的厂区取水口360m,下游距规划的排水口271m

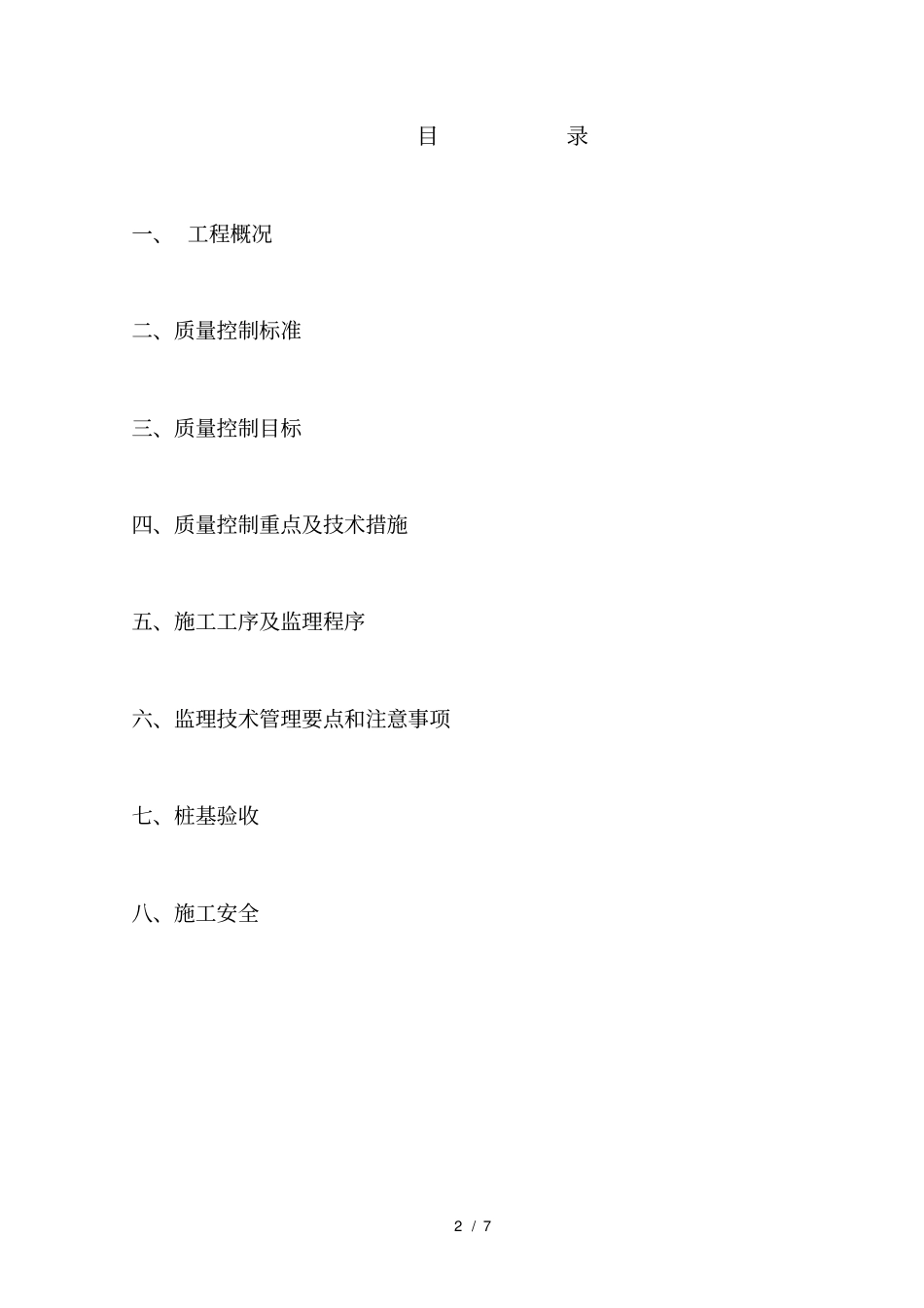

主要建设 5000DWT 级专用煤炭进口码头一座,设2 个泊位, 平面尺度为 210m(长)× 20m(宽);采用整桩台结构,排架间距7

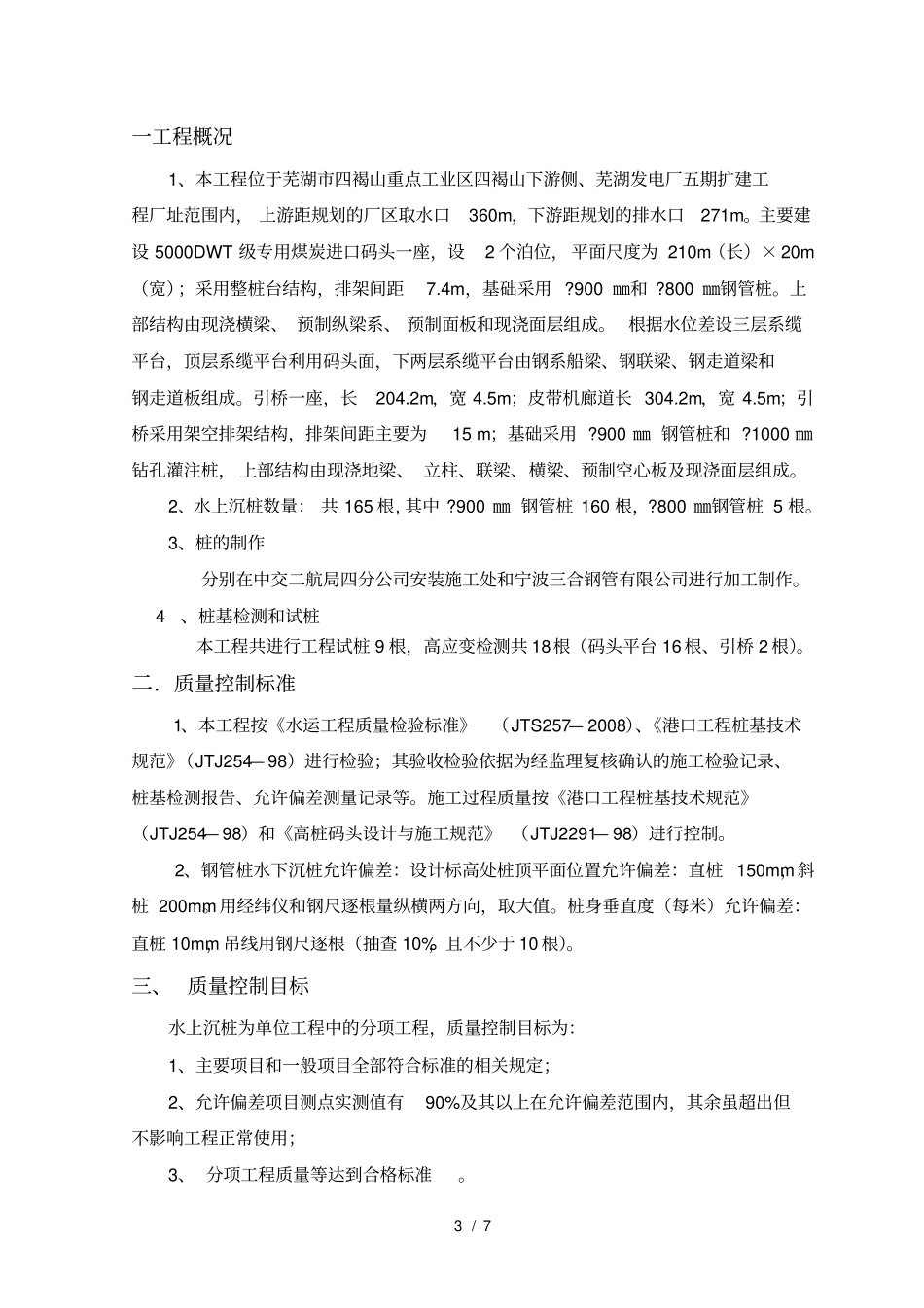

4m,基础采用
900 ㎜和
800 ㎜钢管桩
上部结构由现浇横梁、 预制纵梁系、 预制面板和现浇面层组成
根据水位差设三层系缆平台,顶层系缆平台利用码头面,下两层系缆平台由钢系船梁、钢联梁、钢走道梁和钢走道板组成
引桥一座,长204
2m,宽 4
5m;皮带机廊道长 304
2m,宽 4
5m;引桥采用架空排架结构,排架间距主要为15 m;基础采用
900 ㎜ 钢管桩和
1000 ㎜钻孔灌注桩, 上部结构由现浇地梁、 立柱、联梁、横梁、预制空心板及现浇面层组成
2、水上沉桩数量: 共 165 根, 其中
900 ㎜ 钢管桩 160 根,
800 ㎜钢管桩 5 根
3、桩的制作分别在中交二航局四分公司安装施工处和宁波三合钢管有限公司进行加工制作
4、桩基检测和试桩本工程共进行工程试桩 9 根,高应变检测共 18根(码头平台 16 根、引桥 2 根)
二.质量控制标准1、本工程按《水运工程质量检验标准》(JTS257— 2008)、《港口工程桩基技术规范》(JTJ254— 98)进行检验;其验收检验依据为经监理复核确认的
