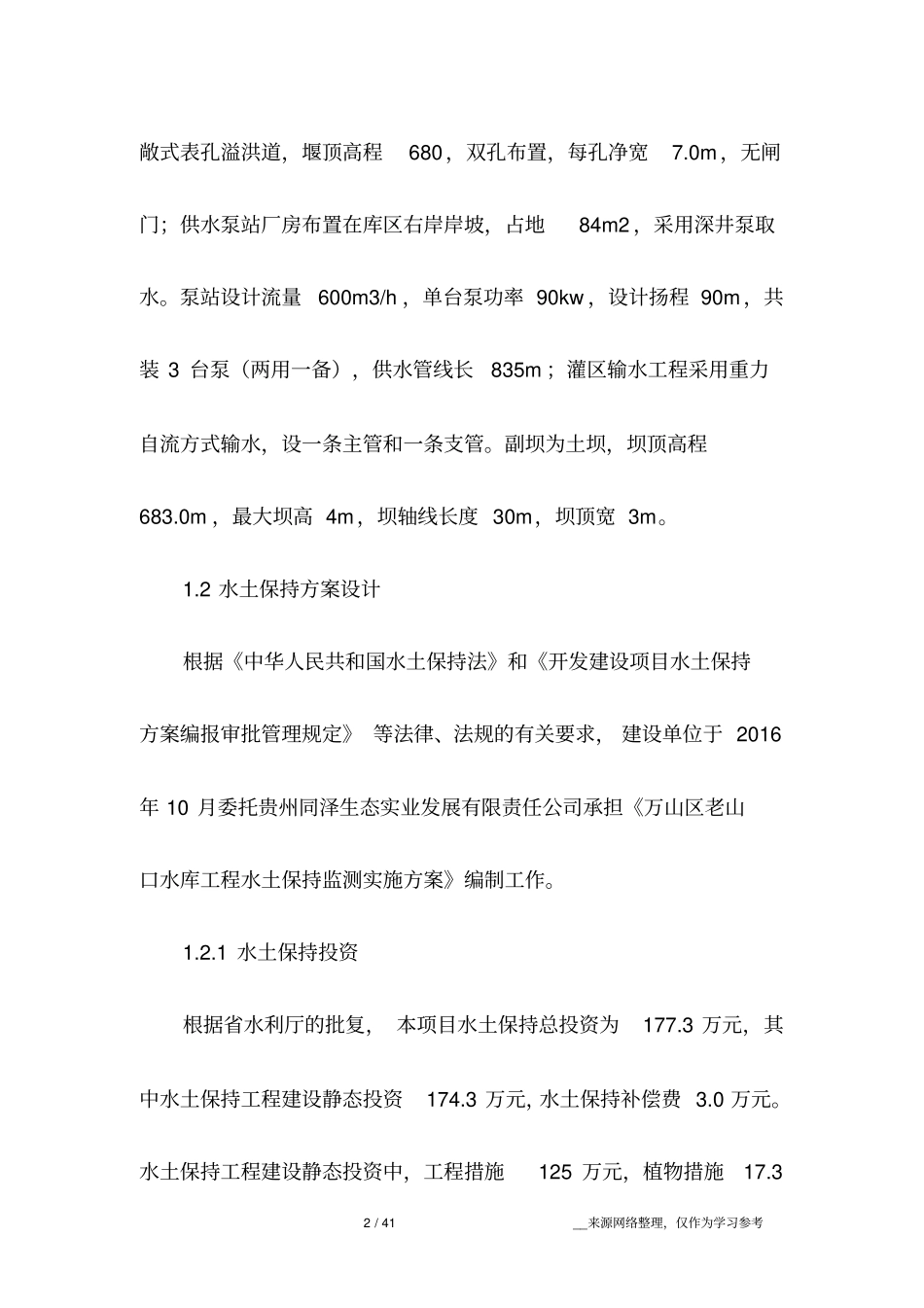

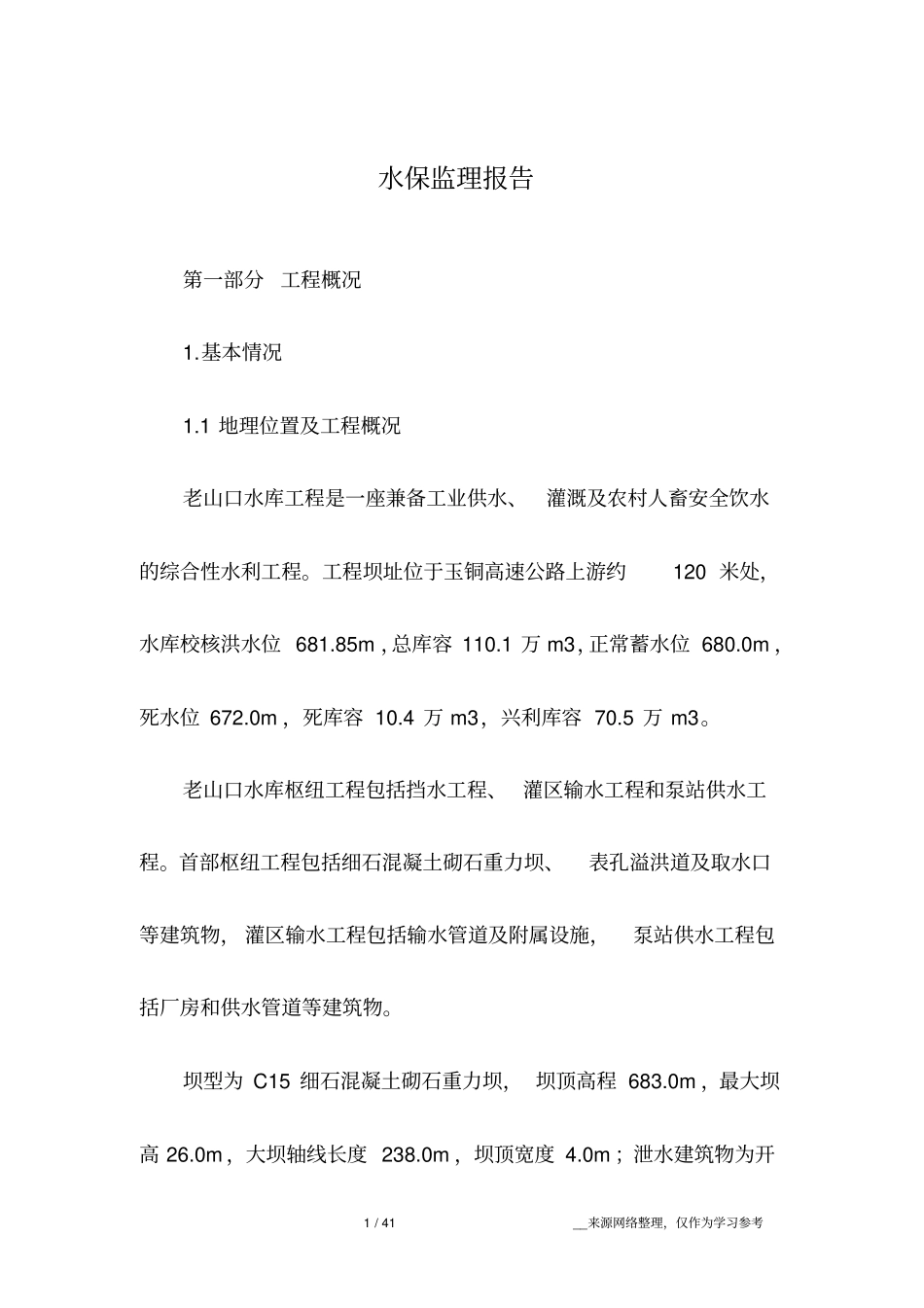

1 / 41__来源网络整理,仅作为学习参考水保监理报告第一部分工程概况1.基本情况1.1 地理位置及工程概况老山口水库工程是一座兼备工业供水、灌溉及农村人畜安全饮水的综合性水利工程。工程坝址位于玉铜高速公路上游约120 米处,水库校核洪水位 681.85m ,总库容 110.1 万 m3,正常蓄水位 680.0m ,死水位 672.0m ,死库容 10.4 万 m3,兴利库容 70.5 万 m3。老山口水库枢纽工程包括挡水工程、 灌区输水工程和泵站供水工程。首部枢纽工程包括细石混凝土砌石重力坝、表孔溢洪道及取水口等建筑物, 灌区输水工程包括输水管道及附属设施,泵站供水工程包括厂房和供水管道等建筑物。坝型为 C15 细石混凝土砌石重力坝, 坝顶高程 683.0m ,最大坝高 26.0m ,大坝轴线长度 238.0m ,坝顶宽度 4.0m ;泄水建筑物为开2 / 41__来源网络整理,仅作为学习参考敞式表孔溢洪道,堰顶高程680,双孔布置,每孔净宽7.0m ,无闸门;供水泵站厂房布置在库区右岸岸坡,占地84m2 ,采用深井泵取水。泵站设计流量600m3/h ,单台泵功率 90kw ,设计扬程 90m ,共装 3 台泵(两用一备),供水管线长835m ;灌区输水工程采用重力自流方式输水,设一条主管和一条支管。副坝为土坝,坝顶高程683.0m ,最大坝高 4m,坝轴线长度 30m,坝顶宽 3m。1.2 水土保持方案设计根据《中华人民共和国水土保持法》和《开发建设项目水土保持方案编报审批管理规定》 等法律、法规的有关要求, 建设单位于 2016年 10 月委托贵州同泽生态实业发展有限责任公司承担《万山区老山口水库工程水土保持监测实施方案》编制工作。1.2.1 水土保持投资根据省水利厅的批复, 本项目水土保持总投资为177.3 万元,其中水土保持工程建设静态投资174.3 万元,水土保持补偿费 3.0 万元。水土保持工程建设静态投资中,工程措施125 万元,植物措施17.33 / 41__来源网络整理,仅作为学习参考万元,临时措施 32 万元。1.2.2 水土保持措施《万山区老山口水库工程水土保持监测实施方案》设计的本项目水土流失治理措施体系由工程措施、植物措施和临时措施等构成。 工程措施主要是挡土墙、截水沟、覆土整治以及全面整地;植物措施是指扰动地表后空闲地的植被恢复; 临时措施为施工前对可剥离表土区域采取的表土剥离和过程中采取的临时拦挡。水土保持方案中项目区水土流失防治措施如下:水源枢纽区(包括渣场)——采用分级开挖的方法控制开挖边坡;...
