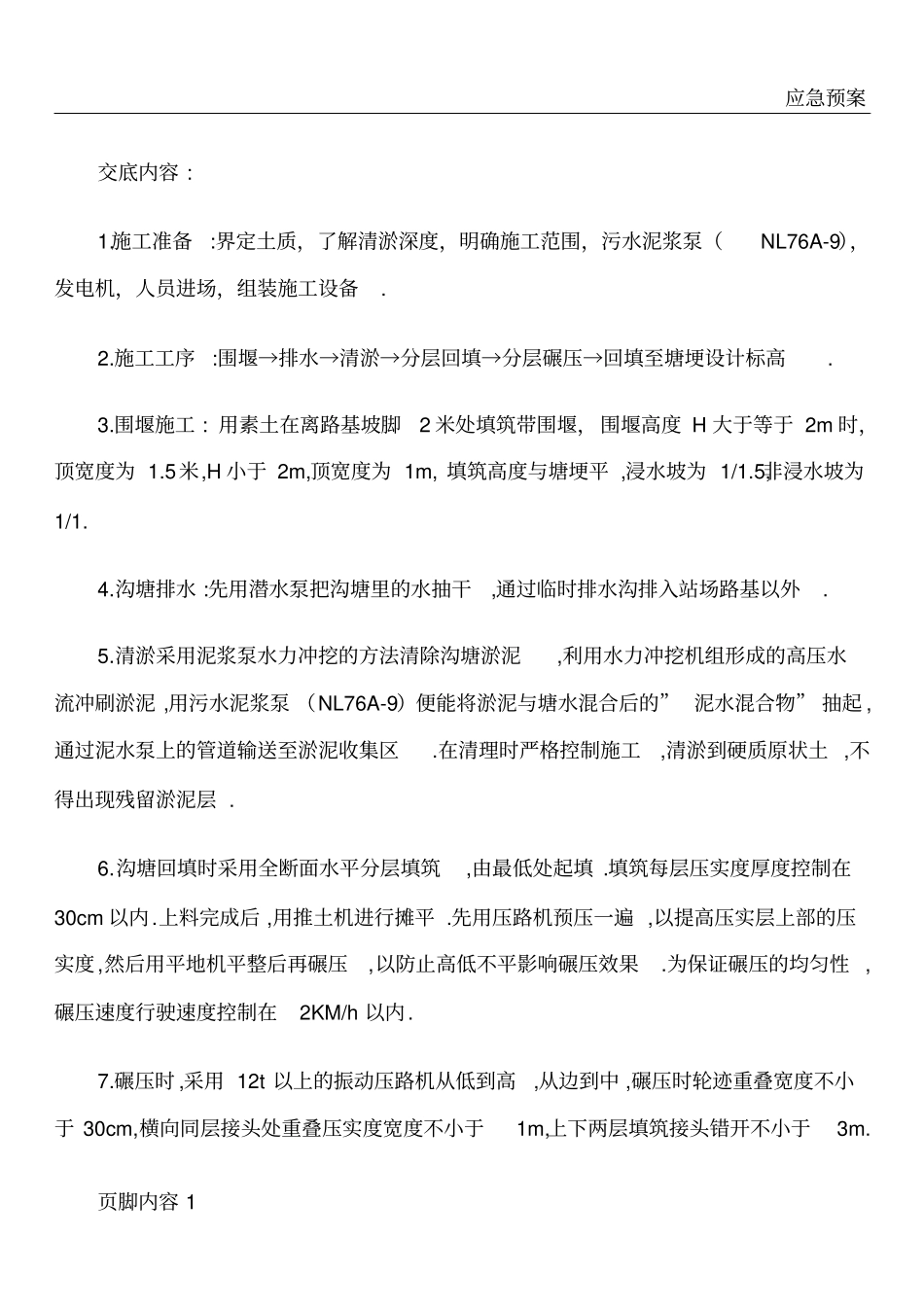

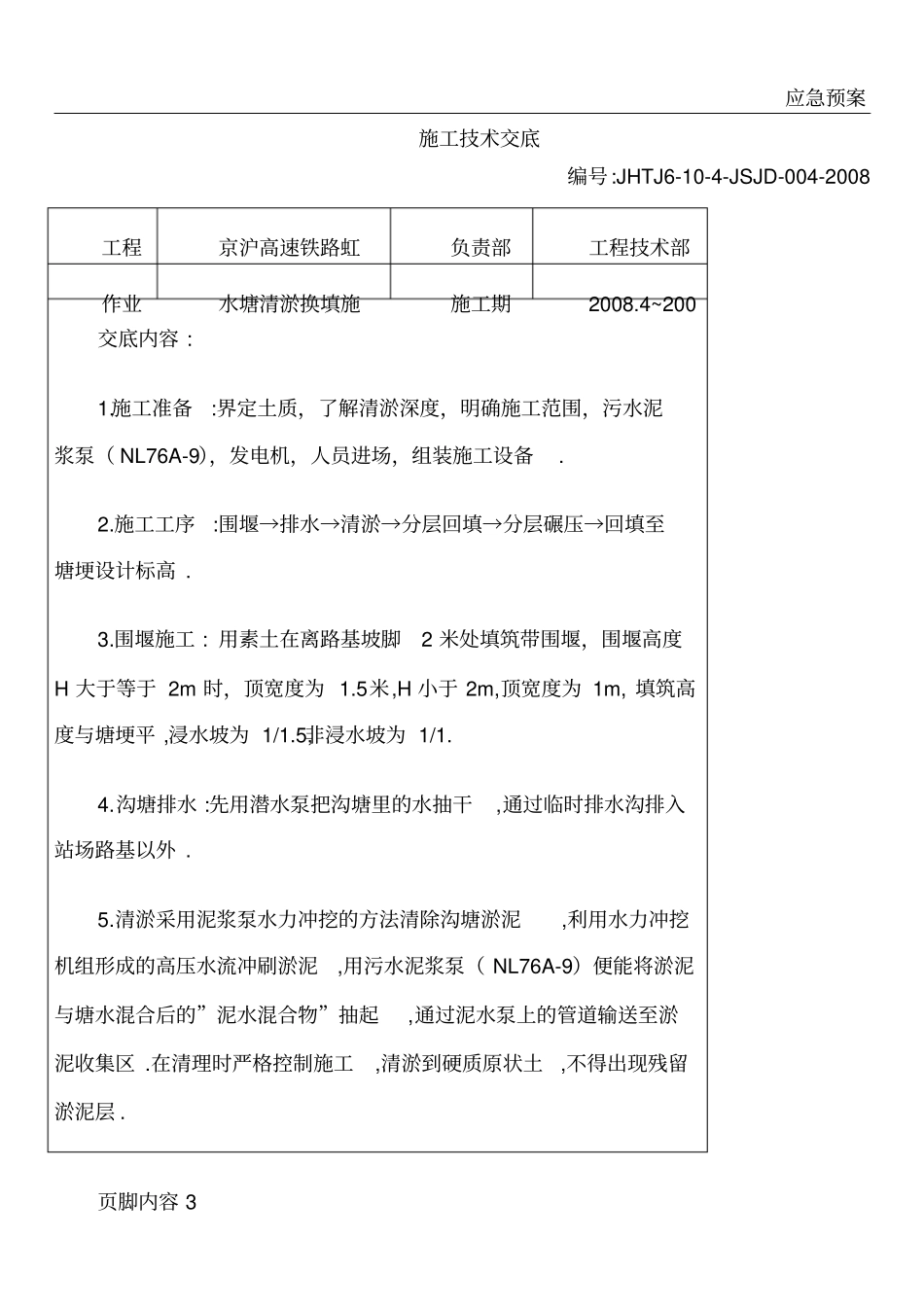

施工准备:界定土质,了解清淤深度,明确施工范围,污水泥浆泵(NL76A-9),发电机,人员进场,组装施工设备
施工工序:围堰→排水→清淤→分层回填→分层碾压→回填至塘埂设计标高
围堰施工 : 用素土在离路基坡脚2 米处填筑带围堰,围堰高度 H 大于等于 2m 时,顶宽度为 1
5米,H 小于 2m,顶宽度为 1m, 填筑高度与塘埂平 ,浸水坡为 1/1
5,非浸水坡为1/1
沟塘排水 :先用潜水泵把沟塘里的水抽干,通过临时排水沟排入站场路基以外
清淤采用泥浆泵水力冲挖的方法清除沟塘淤泥,利用水力冲挖机组形成的高压水流冲刷淤泥 ,用污水泥浆泵 (NL76A-9)便能将淤泥与塘水混合后的” 泥水混合物” 抽起 ,通过泥水泵上的管道输送至淤泥收集区
在清理时严格控制施工,清淤到硬质原状土 ,不得出现残留淤泥层
沟塘回填时采用全断面水平分层填筑,由最低处起填
填筑每层压实度厚度控制在30cm 以内
上料完成后 ,用推土机进行摊平
先用压路机预压一遍 ,以提高压实层上部的压实度,然后用平地机平整后再碾压,以防止高低不平影响碾压效果
为保证碾压的均匀性 ,碾压速度行驶速度控制在2KM/h 以内
碾压时 ,采用 12t 以上的振动压路机从低到高,从边到中 ,碾压时轮迹重叠宽度不小于 30cm,横向同层接头处重叠压实度宽度不小于1m,上下两层填筑接头错开不小于3m

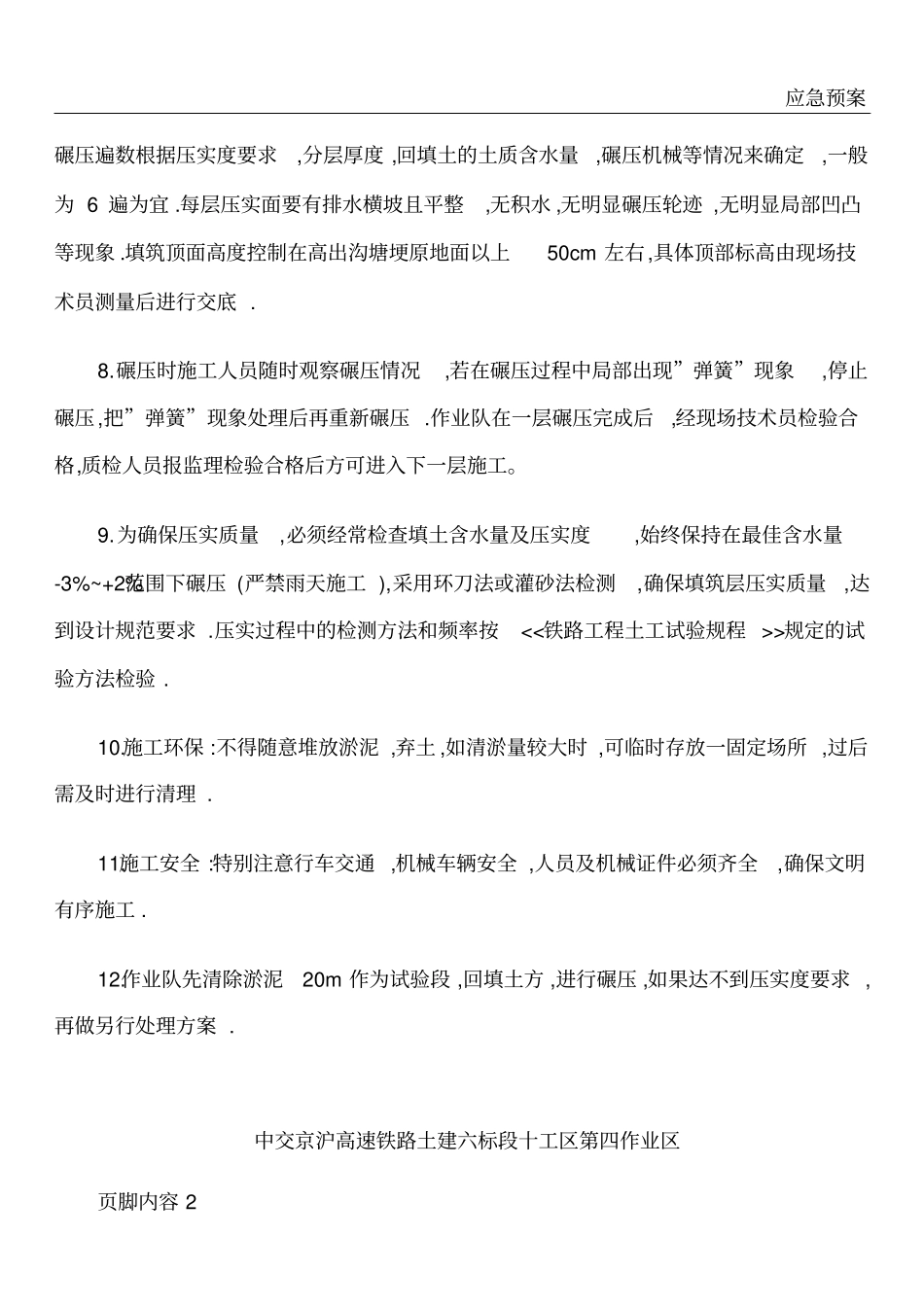

应急预案页脚内容 2碾压遍数根据压实度要求,分层厚度 ,回填土的土质含水量,碾压机械等情况来确定,一般为 6 遍为宜
每层压实面要有排水横坡且平整,无积水 ,无明显碾压轮迹 ,无明显局部凹凸等现象
填筑顶面高度控制在高出沟塘埂原地面以上50cm 左右,具体顶部标高由现场技术员测量后进行交底
碾压时施工人员随时观察碾压情况,若在碾压过程中局部出现”弹簧”
