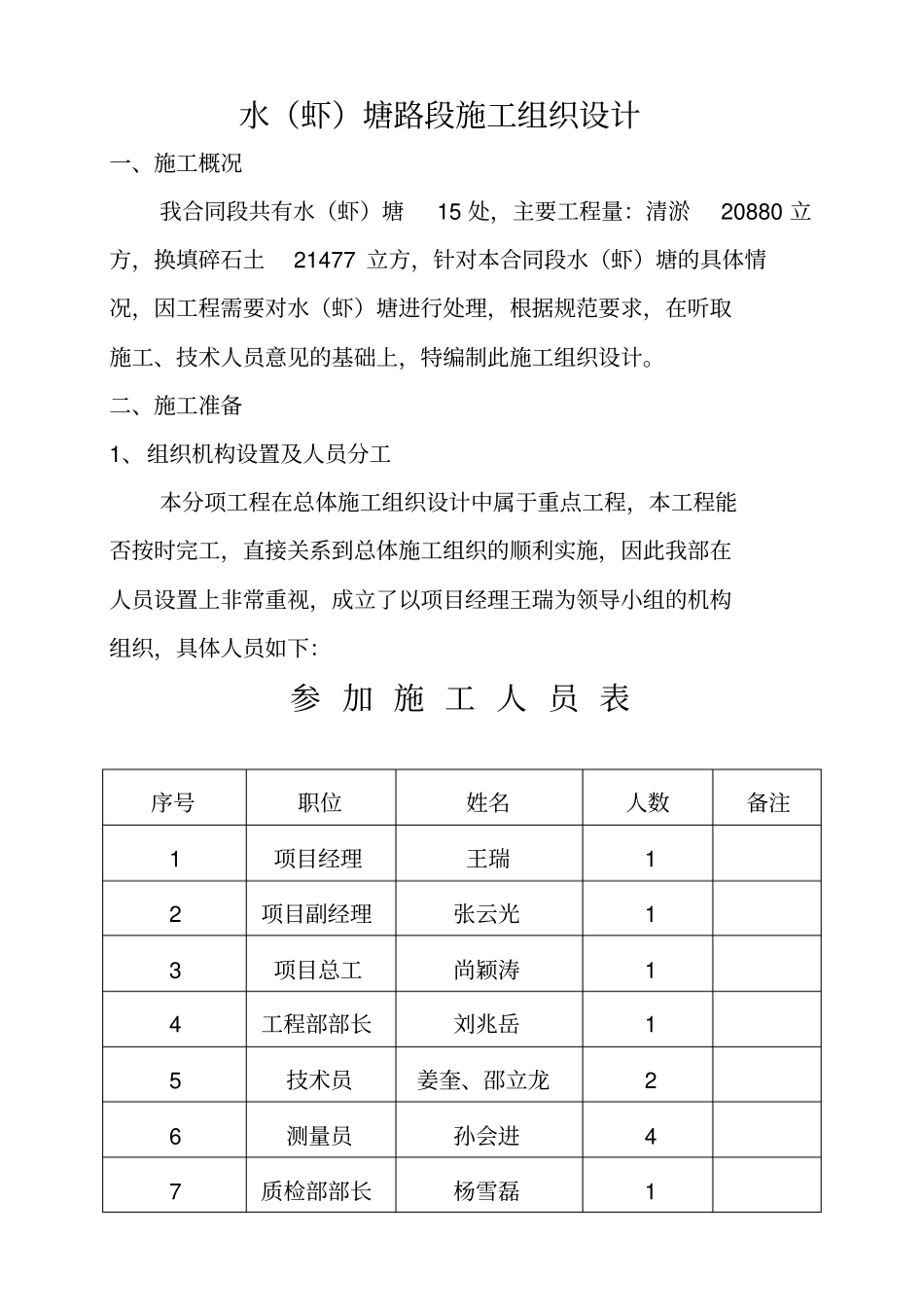

青岛滨海公路南段一期工程第三合同段(水(虾)塘路段)施工技术方案内蒙古自治区公路工程局青岛滨海公路南段一期工程第三合同段项目经理部2008 年 5 月 13 日水(虾)塘路段施工组织设计一、施工概况我合同段共有水(虾)塘15 处,主要工程量:清淤20880 立方,换填碎石土21477 立方,针对本合同段水(虾)塘的具体情况,因工程需要对水(虾)塘进行处理,根据规范要求,在听取施工、技术人员意见的基础上,特编制此施工组织设计

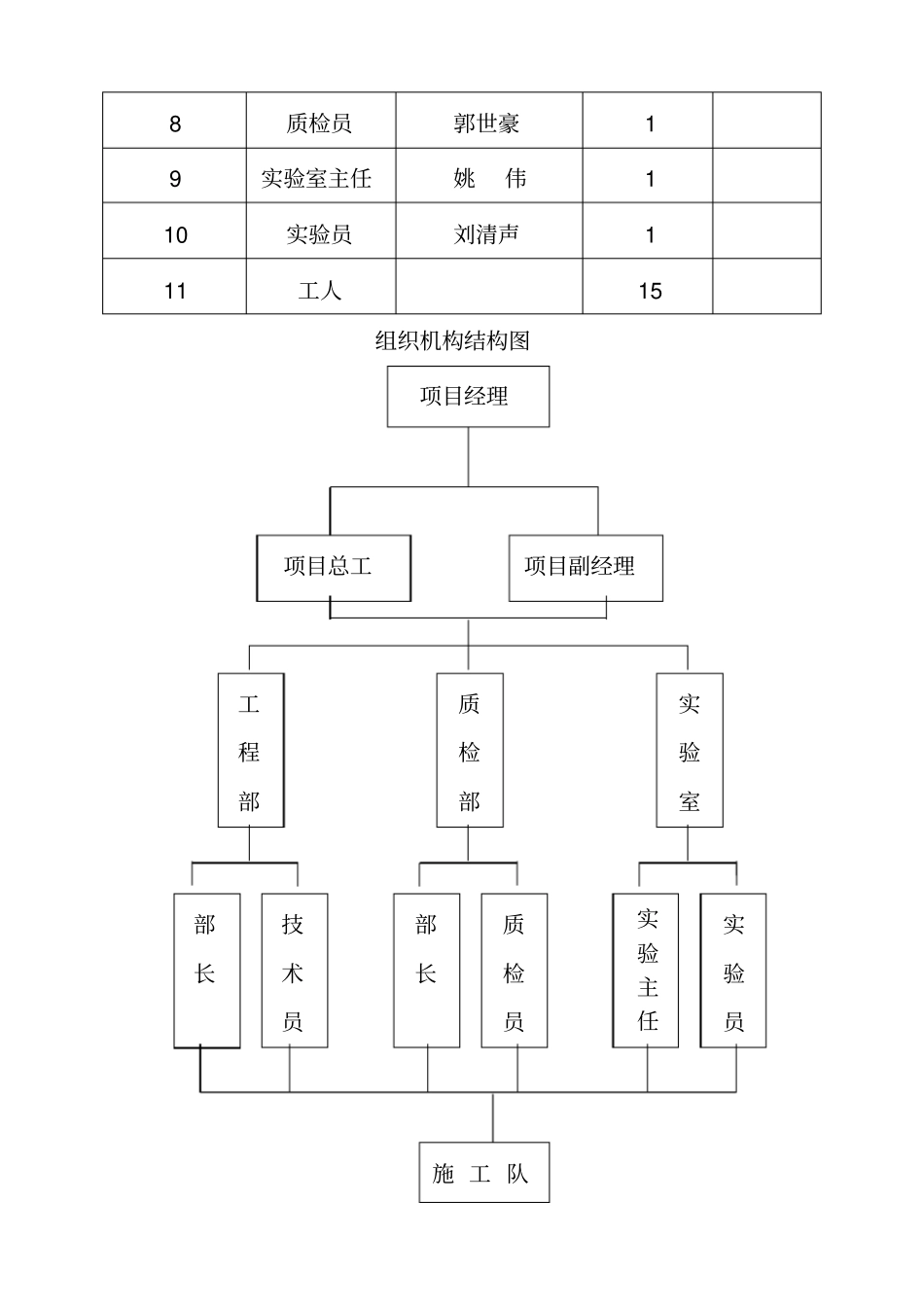

二、施工准备1、组织机构设置及人员分工本分项工程在总体施工组织设计中属于重点工程,本工程能否按时完工,直接关系到总体施工组织的顺利实施,因此我部在人员设置上非常重视,成立了以项目经理王瑞为领导小组的机构组织,具体人员如下:参 加 施 工 人 员 表序号职位姓名人数备注1项目经理王瑞12项目副经理张云光13项目总工尚颖涛14工程部部长刘兆岳15技术员姜奎、邵立龙26测量员孙会进47质检部部长杨雪磊18质检员郭世豪19实验室主任姚伟110实验员刘清声111工人15组织机构结构图项目副经理项目总工工程部质检部实验室部长部长实验主任技术员质检员实验员项目经理施 工 队项目部职责分工1) 项目经理:全面负责本工程的生产、安全、质量工作,负责协调个方面之间的工作,确保本工程的工程质量,按期顺利完成
2) 项目副经理:负责生产、材料供应、安全生产及机械设备调度等工作
3) 项目总工:全面负责本工程的工程技术、计划、质量检验、试验等工作,通过工程、质检部门对本工程的施工进行技术管理和质量管理等
4) 工程部:负责组织施工队伍,优化施工队人员、机械等其它生产资源的配置,优质高效的组织施工
加强施工工艺控制,并对施工过程中各工序的质量进行控制,确保施工质量满足设计规范要求
专业测量小组,负责本工程测量定线、施工放样及施工测量控制工作
5) 质检部:负责质量检测、监控工作,确
