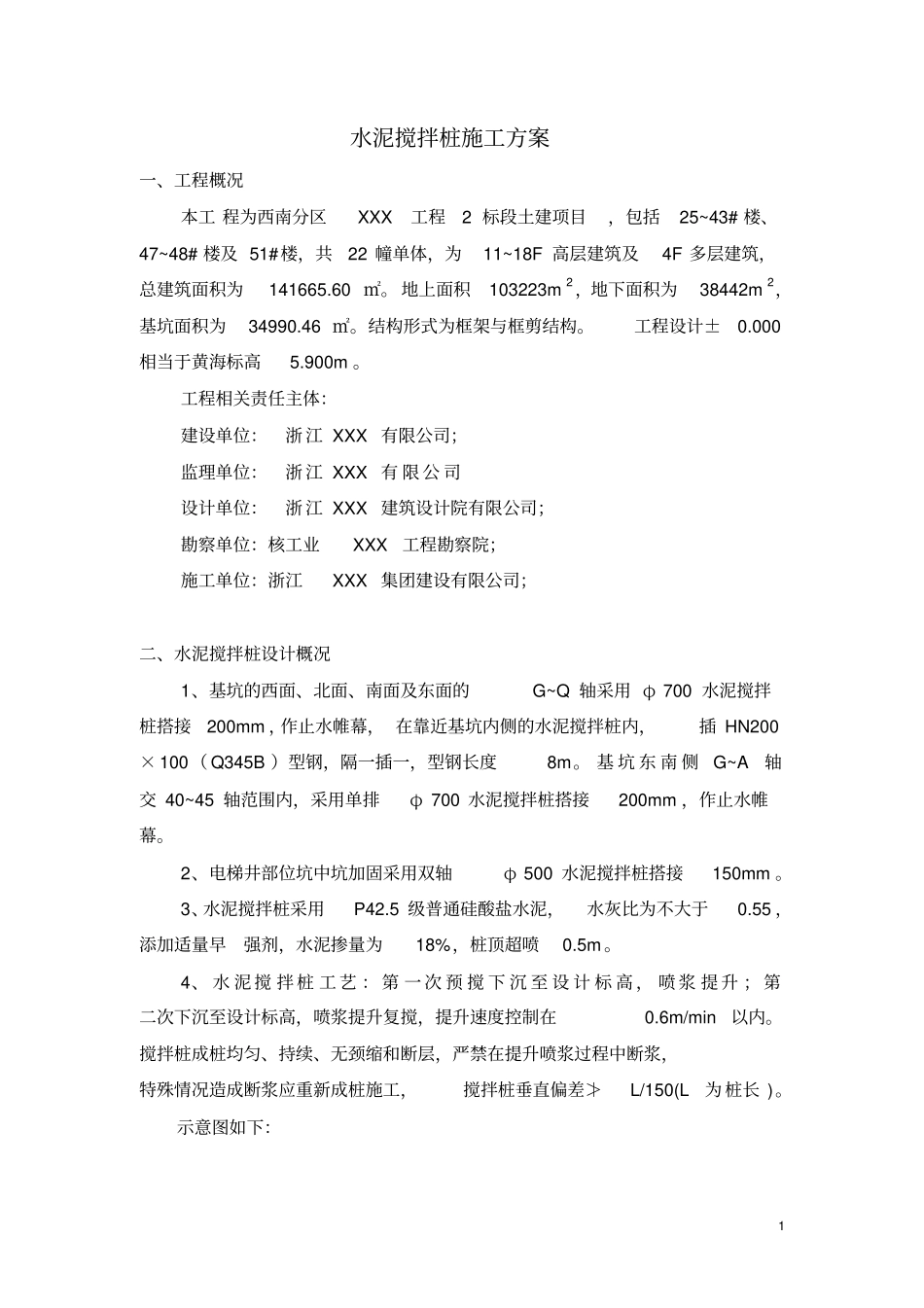

1 水泥搅拌桩施工方案一、工程概况本工 程为西南分区XXX工程2 标段土建项目,包括25~43# 楼、47~48# 楼及 51#楼,共22 幢单体,为11~18F 高层建筑及4F 多层建筑,总建筑面积为141665.60 ㎡。 地上面积103223m2,地下面积为38442m2,基坑面积为34990.46 ㎡。结构形式为框架与框剪结构。工程设计±0.000相当于黄海标高5.900m 。工程相关责任主体:建设单位:浙 江 XXX 有限公司;监理单位:浙 江 XXX 有 限 公 司设计单位:浙 江 XXX 建筑设计院有限公司;勘察单位:核工业XXX工程勘察院;施工单位:浙江XXX 集团建设有限公司;二、水泥搅拌桩设计概况1、基坑的西面、北面、南面及东面的G~Q 轴采用 φ 700 水泥搅拌桩搭接200mm ,作止水帷幕, 在靠近基坑内侧的水泥搅拌桩内,插 HN200× 100( Q345B )型钢,隔一插一,型钢长度8m。 基 坑 东 南 侧G~A轴交 40~45 轴范围内,采用单排φ 700 水泥搅拌桩搭接200mm ,作止水帷幕。2、电梯井部位坑中坑加固采用双轴φ 500 水泥搅拌桩搭接150mm 。3、水泥搅拌桩采用P42.5 级普通硅酸盐水泥,水灰比为不大于0.55 ,添加适量早强剂,水泥掺量为18%,桩顶超喷0.5m 。4、 水 泥 搅 拌 桩 工 艺 : 第 一 次 预 搅 下 沉 至 设 计 标 高 , 喷 浆 提 升 ; 第二次下沉至设计标高,喷浆提升复搅,提升速度控制在0.6m/min以内。搅拌桩成桩均匀、持续、无颈缩和断层,严禁在提升喷浆过程中断浆,特殊情况造成断浆应重新成桩施工,搅拌桩垂直偏差≯L/150(L为 桩长 )。示意图如下:2 三、施工步骤(一)、场地回填平整水泥搅拌机施工前, 必须先进行场地平整, 清除施工区域内的表层硬物,素土回填夯实。 在场地平整过程中, 应首先对水泥搅拌桩施工部位清障,深度控制在 4 米左右。注意及时查看是否有地下古物和遗址的发现。一旦在清障过程中有不明遗址或古物,应立即联系相关文保单位,并做好现场妥善保护工作。水泥搅拌桩施工区域由于受地表障碍物的影响较为明显,因此一定要预先做好清障工作,确保没有大的障碍物影响水泥搅拌桩施工。(二)、测量放线根据提供的坐标基准点, 按照设计图进行放样定位及高程引测工作,并做好永久及临时标志。放样定位后做好测量技术复核单, 提请监理进行复核验收签证。确认无误后进行施工。(三)、开挖沟槽根据基坑围护内边控制线, 采用挖土机开挖沟槽, 并清除地下障碍物, ...
