一 、 工 程 概 况本 工 程 水 泥 搅 拌 主 要 是 外 江 侧 闸 站 前 段 和 内 河 侧 闸 站 后 段两 侧 空 箱 翼 墙 基 础 处 理
工 程 量 18265m
Ф 600mm 水 泥 搅 拌 桩 、行 、排 距 1
水泥土平均置换率为27
3 ﹪(水泥掺量为13~15﹪
作为防渗帷幕处水泥搅拌桩搭接20cm,局部水泥搅拌桩形成格棚作侧向支护
设计桩长度10m,桩顶标高比设计地基标高高60cm,凿桩 50cm后成桩
二、施工部署1、施工地面高程按设计文件, 施工地面高程控制在左岸不低于▼1
18 米,右岸不低于▼ 0
18~ ▼0
为便于基槽挖土,计划施工地面高程为▼2
2、工期计划根 据 工 程 设 计 , 地 层 情 况 以 及 施 工 经 验 , 计 划 每 台 桩 机 日 成桩 30 根
开 动 一 台 桩 机 , 每 天 24 小 时 施 工 , 计 划 工 期 55 天 , 由 7 月中 旬 开 始 于 9 月 上 旬 完 成
3、 作 业 计 划安 排 一 台 搅 拌 桩 机 施 工 ,根 据 工 程 量 及 工 期 计 划 ,合 理 安 排
4、 材 料 计 划本 工 程 使 用 主 要 材 料 为 普 通 425# 水 泥 ,计 划 用 量 850 吨 左 右 ,采 用 散 装 水 泥 ,按 放 一 只 20 吨 水 泥 罐 ,平 均 日 供 水 泥 20 吨 左 右
并 掺 合 水 泥 重 的 0
2%的 木 钙 减 水 剂 和 2%的 生 石 膏
5、 水 电 计 划本 工 程 开 动 一 台 水 泥 搅 拌 桩 机 ,桩 机 正 常 用 电 50KW左 右 ,现场 供 电 容 量 应 大 于 50KVA
施 工 用 水 为 1
5 寸水管连到现场

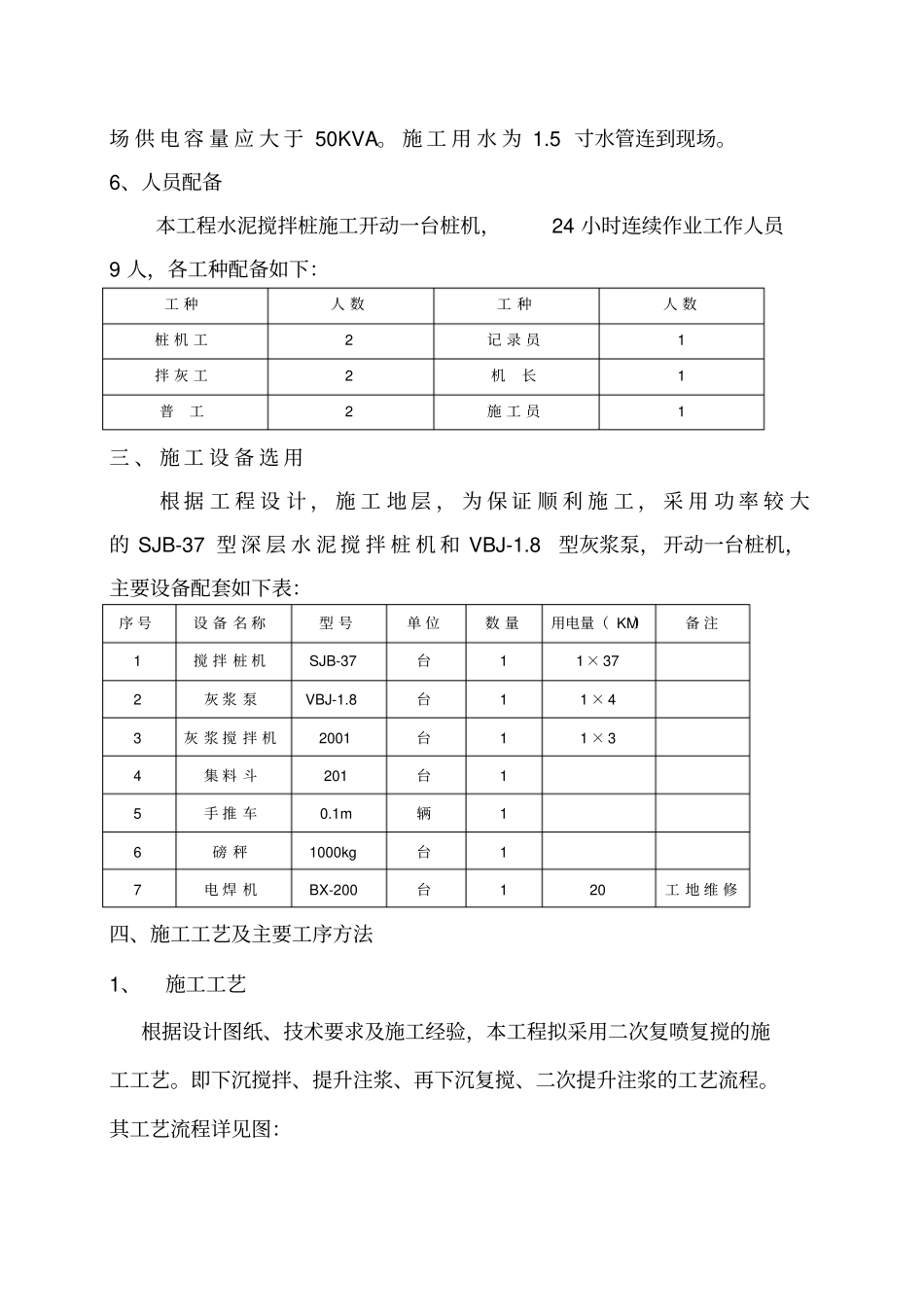

6、人员配备本工程水泥搅拌桩施工开
