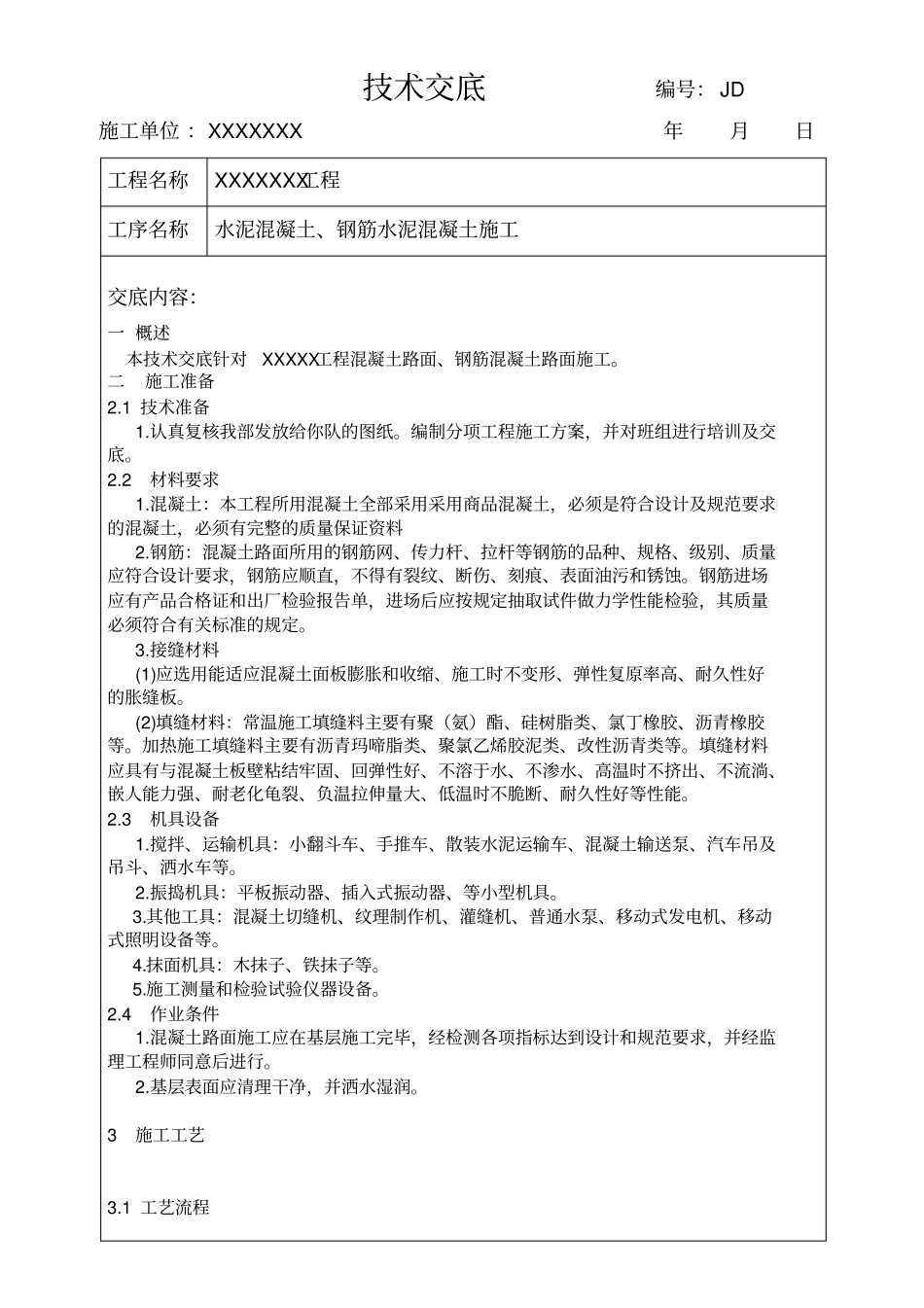

技术交底编号: JD施工单位 :XXXXXXX 年月日工程名称XXXXXXX工程工序名称水泥混凝土、钢筋水泥混凝土施工交底内容:一 概述本技术交底针对XXXXX工程混凝土路面、钢筋混凝土路面施工
二施工准备2
1 技术准备1
认真复核我部发放给你队的图纸
编制分项工程施工方案,并对班组进行培训及交底
2 材料要求1
混凝土:本工程所用混凝土全部采用采用商品混凝土,必须是符合设计及规范要求的混凝土,必须有完整的质量保证资料2
钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀
钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定
接缝材料(1)应选用能适应混凝土面板膨胀和收缩、施工时不变形、弹性复原率高、耐久性好的胀缝板
(2)填缝材料:常温施工填缝料主要有聚(氨)酯、硅树脂类、氯丁橡胶、沥青橡胶等
加热施工填缝料主要有沥青玛啼脂类、聚氯乙烯胶泥类、改性沥青类等
填缝材料应具有与混凝土板壁粘结牢固、回弹性好、不溶于水、不渗水、高温时不挤出、不流淌、嵌人能力强、耐老化龟裂、负温拉伸量大、低温时不脆断、耐久性好等性能
3 机具设备1
搅拌、运输机具:小翻斗车、手推车、散装水泥运输车、混凝土输送泵、汽车吊及吊斗、洒水车等
振捣机具:平板振动器、插入式振动器、等小型机具
其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等
抹面机具:木抹子、铁抹子等
施工测量和检验试验仪器设备
4 作业条件1
混凝土路面施工应在基层施工完毕,经检测各项指标达到设计和规范要求,并经监理工程师同意后进行
基层表面应清理干净,并洒水湿润
3施工工艺3

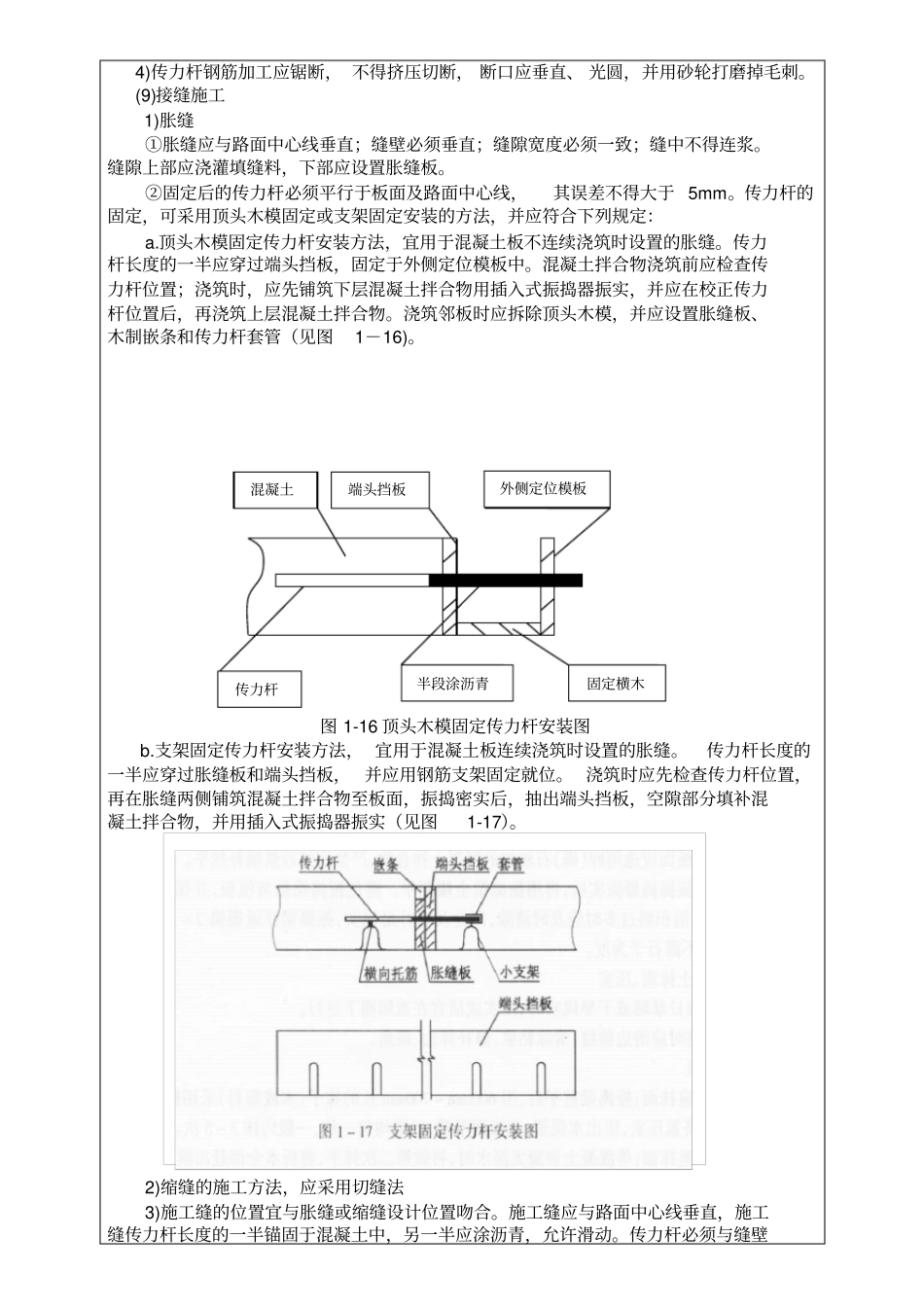

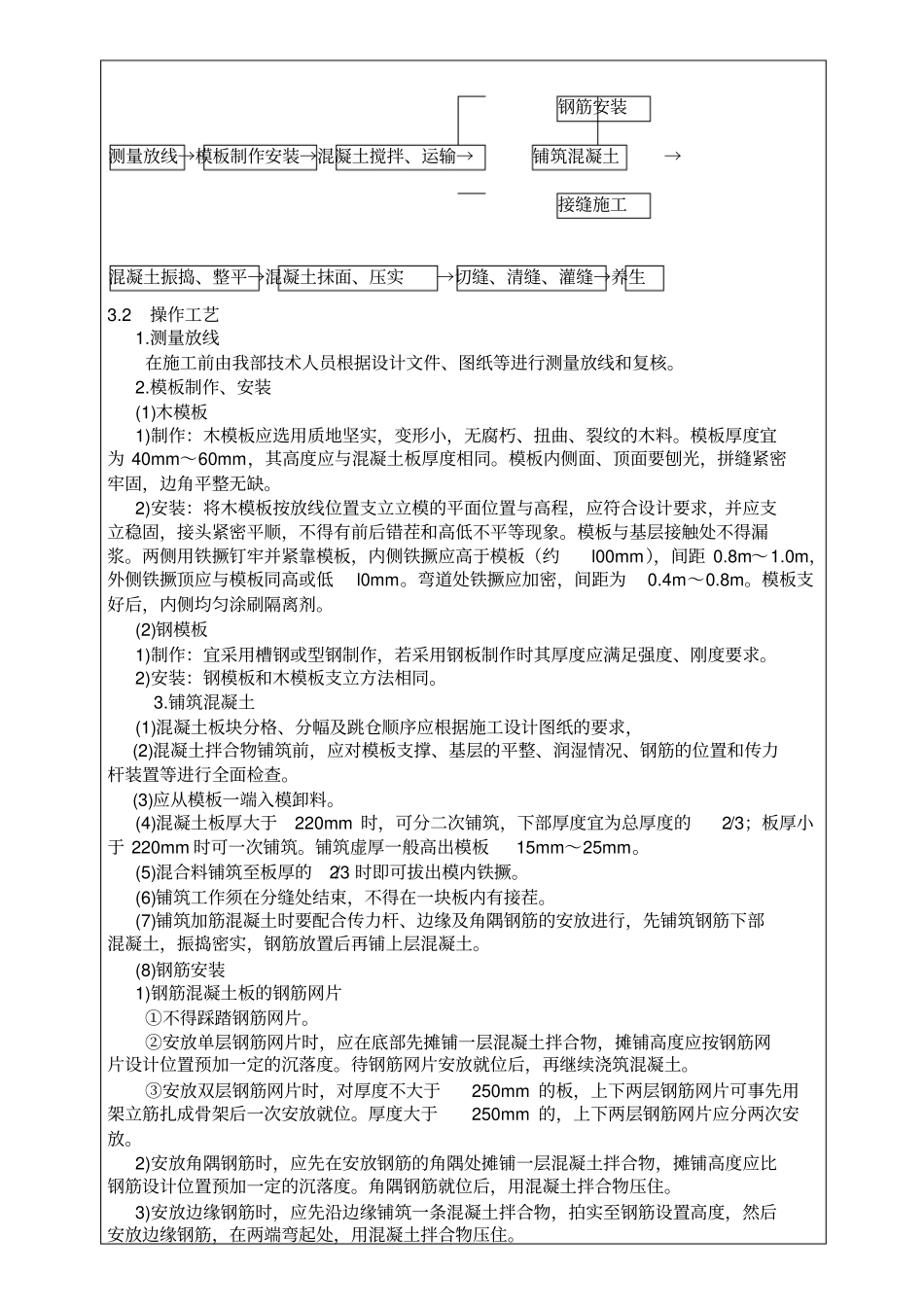

1 工艺流程钢筋安装测量放线→模板制作安装→混凝
