水泥混凝土路面施工主要注意事项VIP免费

水泥混凝土路面施工主要注意事项_第1页
1/4
水泥混凝土路面施工主要注意事项_第2页
2/4
水泥混凝土路面施工主要注意事项_第3页
3/4

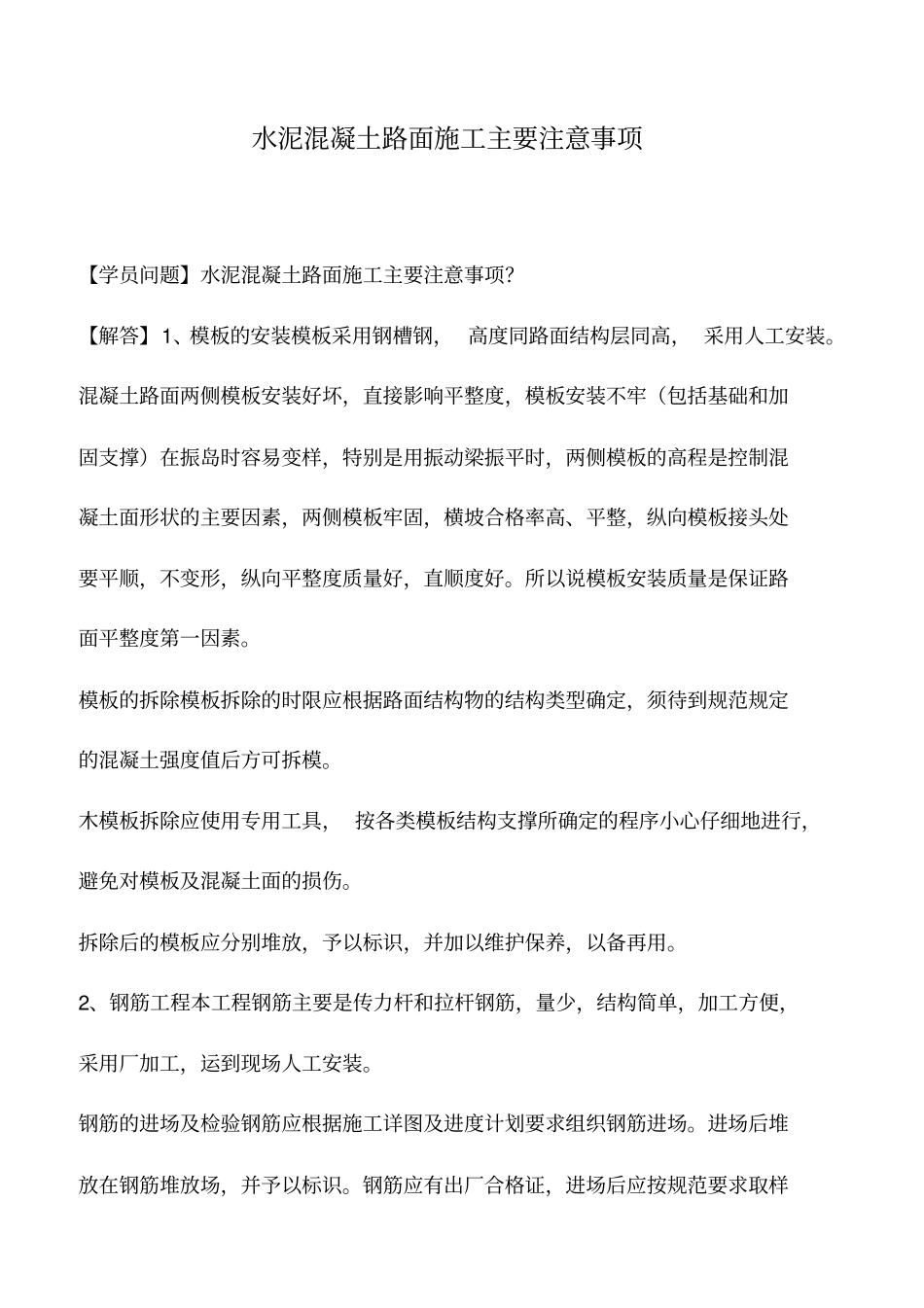

水泥混凝土路面施工主要注意事项【学员问题】水泥混凝土路面施工主要注意事项?【解答】1、模板的安装模板采用钢槽钢, 高度同路面结构层同高, 采用人工安装。混凝土路面两侧模板安装好坏,直接影响平整度,模板安装不牢(包括基础和加固支撑)在振岛时容易变样,特别是用振动梁振平时,两侧模板的高程是控制混凝土面形状的主要因素,两侧模板牢固,横坡合格率高、平整,纵向模板接头处要平顺,不变形,纵向平整度质量好,直顺度好。所以说模板安装质量是保证路面平整度第一因素。模板的拆除模板拆除的时限应根据路面结构物的结构类型确定,须待到规范规定的混凝土强度值后方可拆模。木模板拆除应使用专用工具, 按各类模板结构支撑所确定的程序小心仔细地进行,避免对模板及混凝土面的损伤。拆除后的模板应分别堆放,予以标识,并加以维护保养,以备再用。2、钢筋工程本工程钢筋主要是传力杆和拉杆钢筋,量少,结构简单,加工方便,采用厂加工,运到现场人工安装。钢筋的进场及检验钢筋应根据施工详图及进度计划要求组织钢筋进场。进场后堆放在钢筋堆放场,并予以标识。钢筋应有出厂合格证,进场后应按规范要求取样复检,合格后方可使用到本工程上。3、混凝土运输入仓为减少和避免混凝土在受料、卸拉过程中骨料的分离,必须改进搅拌出料槽的长度,用8T 自卸汽车直接受料,混凝土卸料高度在70cm以内,在仓内卸料时,采用汽车边卸料边同前缓慢移动。4、摊铺初平混凝土卸到仓内后人工进行摊铺,每工作点前台全部操作人员15 人。混凝土表面平整在施工技术人员的指导下,由具有摊铺经验的操作人员完成,摊铺中要按照测量标出的高程控制点水平线,按水平线将混凝土铺均匀。处理表面平整,尤其骨料分布要均匀。此后除必要操作人员在规律在作精细平整操作外,其他人员均不得在松铺的混凝土上走动。5、振捣、找平把摊铺好混凝土先用插入式振动器初振一遍,补平低凹部位,铲除超高部分,然后平板振动,边振动人工边补料、弃料,使振后表面基本初平,然后选用相应板宽的微振动梁靠在两侧模板顶进行振动,这时表面泛浆量大,微振动梁沿纵向向前振时一般不允许再补料,但如果在明显凹部用碾压人工补平,再振一遍,最后人工用长尺表面找平,并准备真空吸水。6、表面处理混凝土路面表面处理,包括真空吸水、 磨浆、抹光、压防滑痕等工序,是关系混凝土路面表面平整度关键一道。真空吸水量少,浆稀且薄,抹光效果差,压痕容易出现齿状,影响处观和平整。实...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥混凝土路面施工主要注意事项

文库响当当+ 关注
实名认证
内容提供者

该用户很懒,什么也没介绍

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
