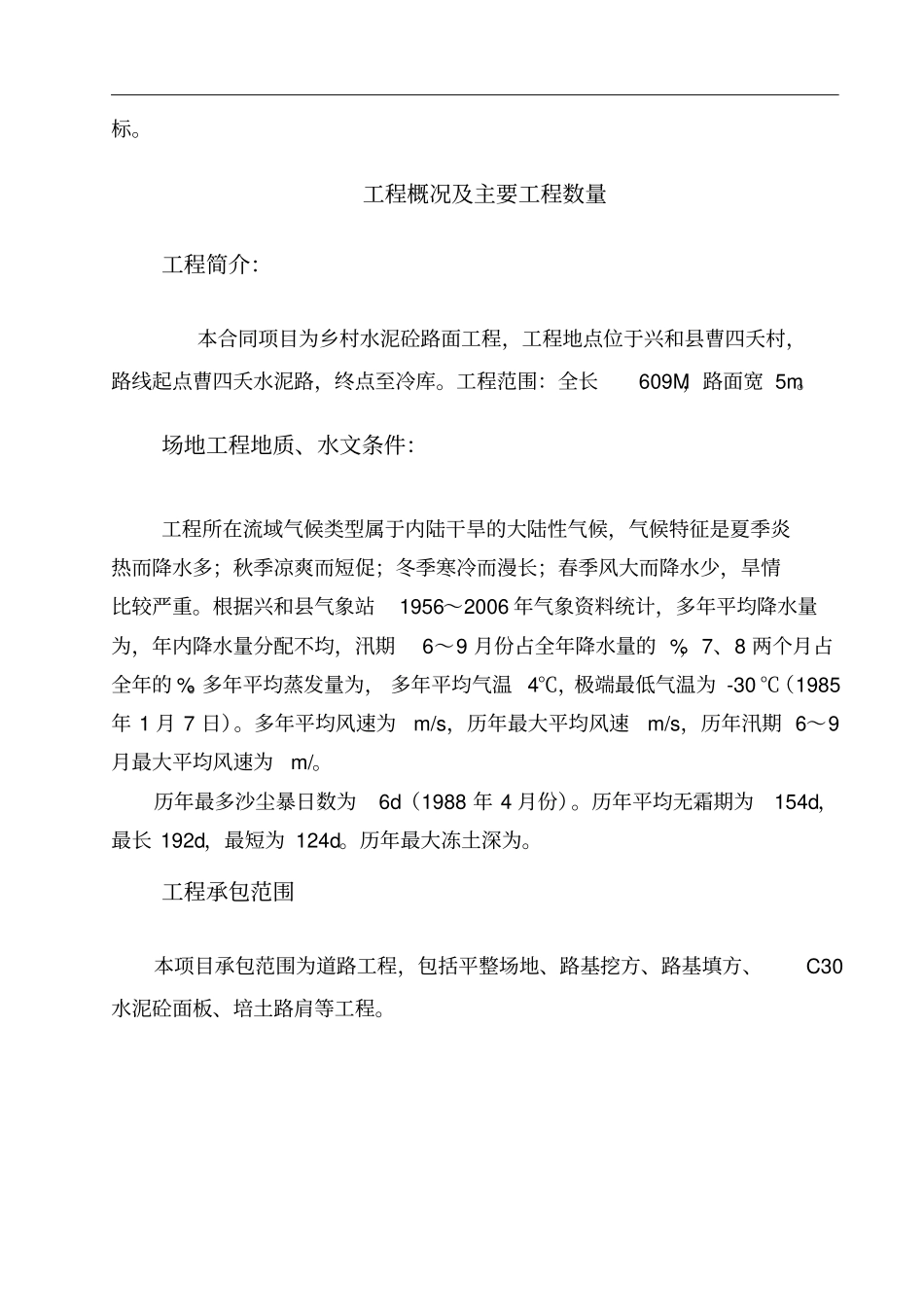

曹四夭水泥路至冷库道路硬化工程施工组织设计赤峰安通路桥工程有限责任公司二○一一年九月二十日1.施工组织设计文字说明编制依据及原则编制依据1、乡村公路水泥砼路面工程施工图设计文件。2、现行城市道路设计规范,公路工程施工技术规程及相应的质量检验评标准。3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工。4、经验用施工现场及周围环境的调查所掌握有关资料。编制原则1、单位工程合格率100%。2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量检验评定标准,正确组织施工,确保工程质量合格。3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。工程概况及主要工程数量工程简介:本合同项目为乡村水泥砼路面工程,工程地点位于兴和县曹四夭村,路线起点曹四夭水泥路,终点至冷库。工程范围:全长609M,路面宽 5m。场地工程地质、水文条件:工程所在流域气候类型属于内陆干旱的大陆性气候,气候特征是夏季炎热而降水多;秋季凉爽而短促;冬季寒冷而漫长;春季风大而降水少,旱情比较严重。根据兴和县气象站1956~2006 年气象资料统计,多年平均降水量为,年内降水量分配不均,汛期6~9 月份占全年降水量的 %,7、8 两个月占全年的 %。多年平均蒸发量为, 多年平均气温 4℃,极端最低气温为 -30 ℃(1985年 1 月 7 日)。多年平均风速为m/s,历年最大平均风速m/s,历年汛期 6~9月最大平均风速为m/。历年最多沙尘暴日数为6d(1988 年 4 月份)。历年平均无霜期为154d,最长 192d,最短为 124d。历年最大冻土深为。工程承包范围本项目承包范围为道路工程,包括平整场地、路基挖方、路基填方、C30水泥砼面板、培土路肩等工程。2. 设备、人员动员周期和设备、人员、材料运往施工现场的方法设备、人员动员周期我公司签订中标合同后,立即进行人员、设备的动员和调遣工作。3 天内派项目经理部的主要负责人、管理...
