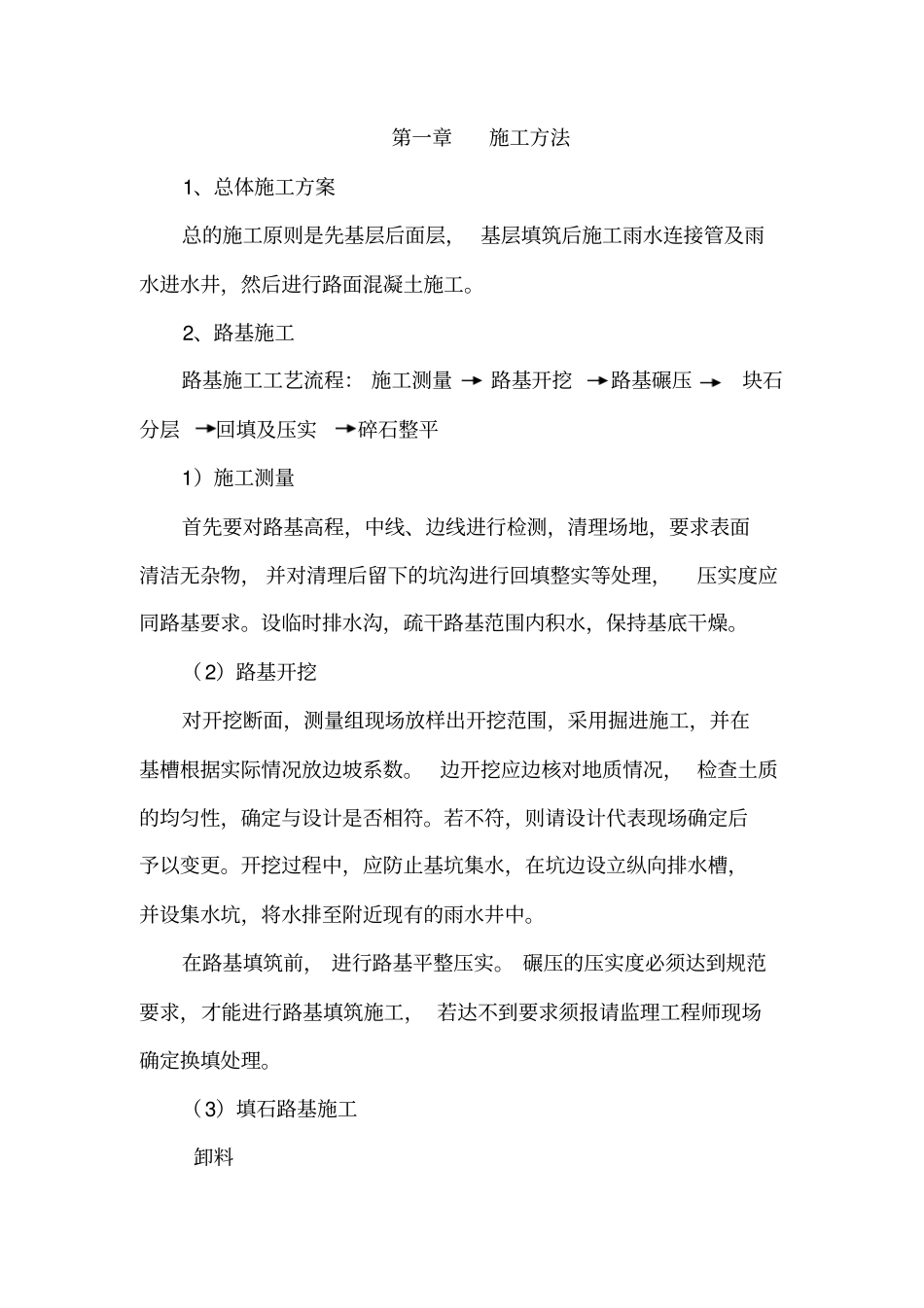

第一章施工方法1、总体施工方案总的施工原则是先基层后面层, 基层填筑后施工雨水连接管及雨水进水井,然后进行路面混凝土施工
2、路基施工路基施工工艺流程: 施工测量路基开挖路基碾压块石分层回填及压实碎石整平1)施工测量首先要对路基高程,中线、边线进行检测,清理场地,要求表面清洁无杂物, 并对清理后留下的坑沟进行回填整实等处理,压实度应同路基要求
设临时排水沟,疏干路基范围内积水,保持基底干燥
(2)路基开挖对开挖断面,测量组现场放样出开挖范围,采用掘进施工,并在基槽根据实际情况放边坡系数
边开挖应边核对地质情况, 检查土质的均匀性,确定与设计是否相符
若不符,则请设计代表现场确定后予以变更
开挖过程中,应防止基坑集水,在坑边设立纵向排水槽,并设集水坑,将水排至附近现有的雨水井中
在路基填筑前, 进行路基平整压实
碾压的压实度必须达到规范要求,才能进行路基填筑施工, 若达不到要求须报请监理工程师现场确定换填处理

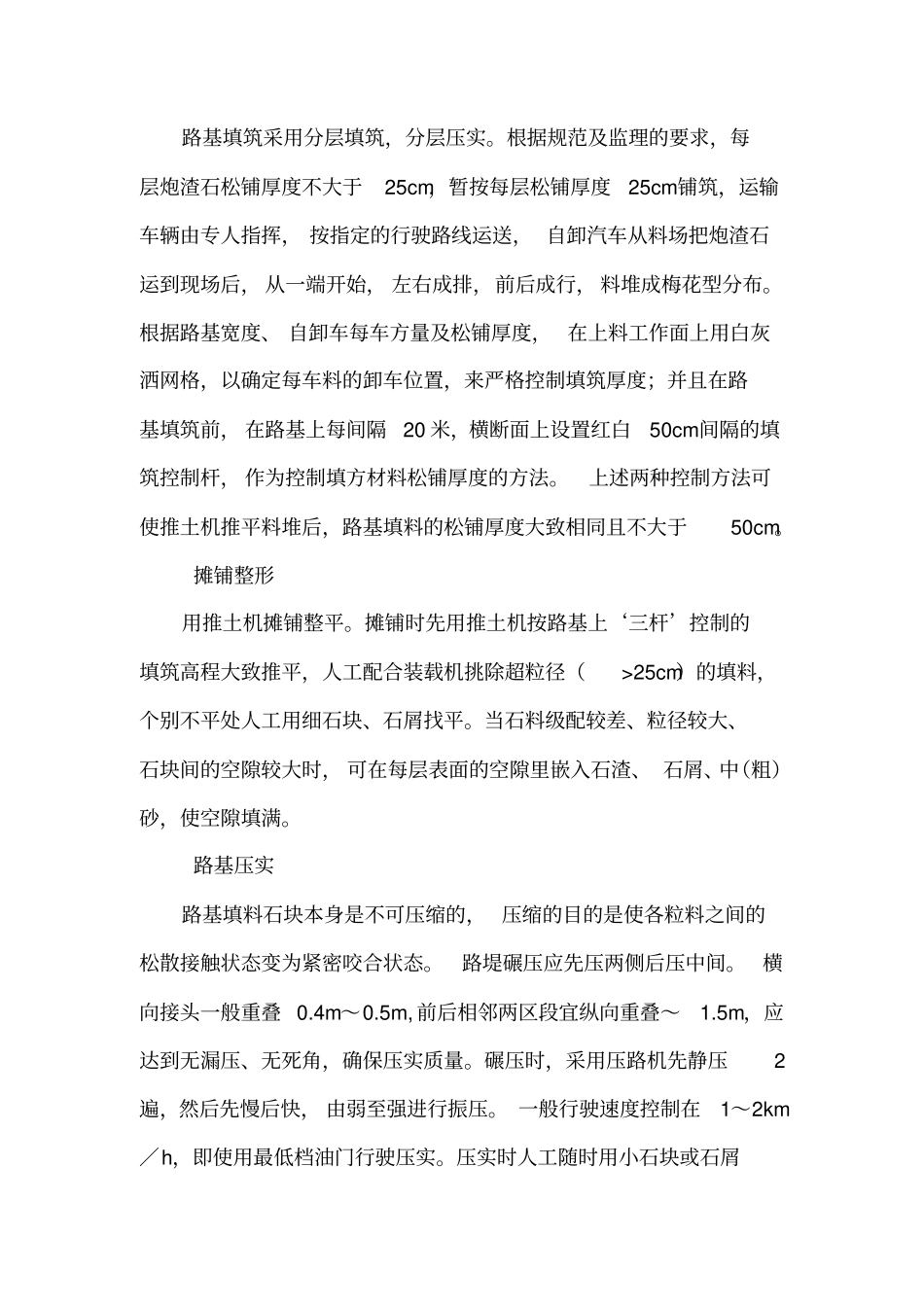

(3)填石路基施工卸料路基填筑采用分层填筑,分层压实
根据规范及监理的要求,每层炮渣石松铺厚度不大于25cm,暂按每层松铺厚度25cm铺筑,运输车辆由专人指挥, 按指定的行驶路线运送, 自卸汽车从料场把炮渣石运到现场后, 从一端开始, 左右成排,前后成行, 料堆成梅花型分布
根据路基宽度、 自卸车每车方量及松铺厚度, 在上料工作面上用白灰洒网格,以确定每车料的卸车位置,来严格控制填筑厚度;并且在路基填筑前, 在路基上每间隔20 米,横断面上设置红白50cm间隔的填筑控制杆, 作为控制填方材料松铺厚度的方法
上述两种控制方法可使推土机推平料堆后,路基填料的松铺厚度大致相同且不大于50cm
摊铺整形用推土机摊铺整平
摊铺时先用推土机按路基上‘三杆’控制的填筑高程大致推平,人工配合装载机挑除超粒径(>25cm)的填料,个别不平处人工用细石块、石屑找平

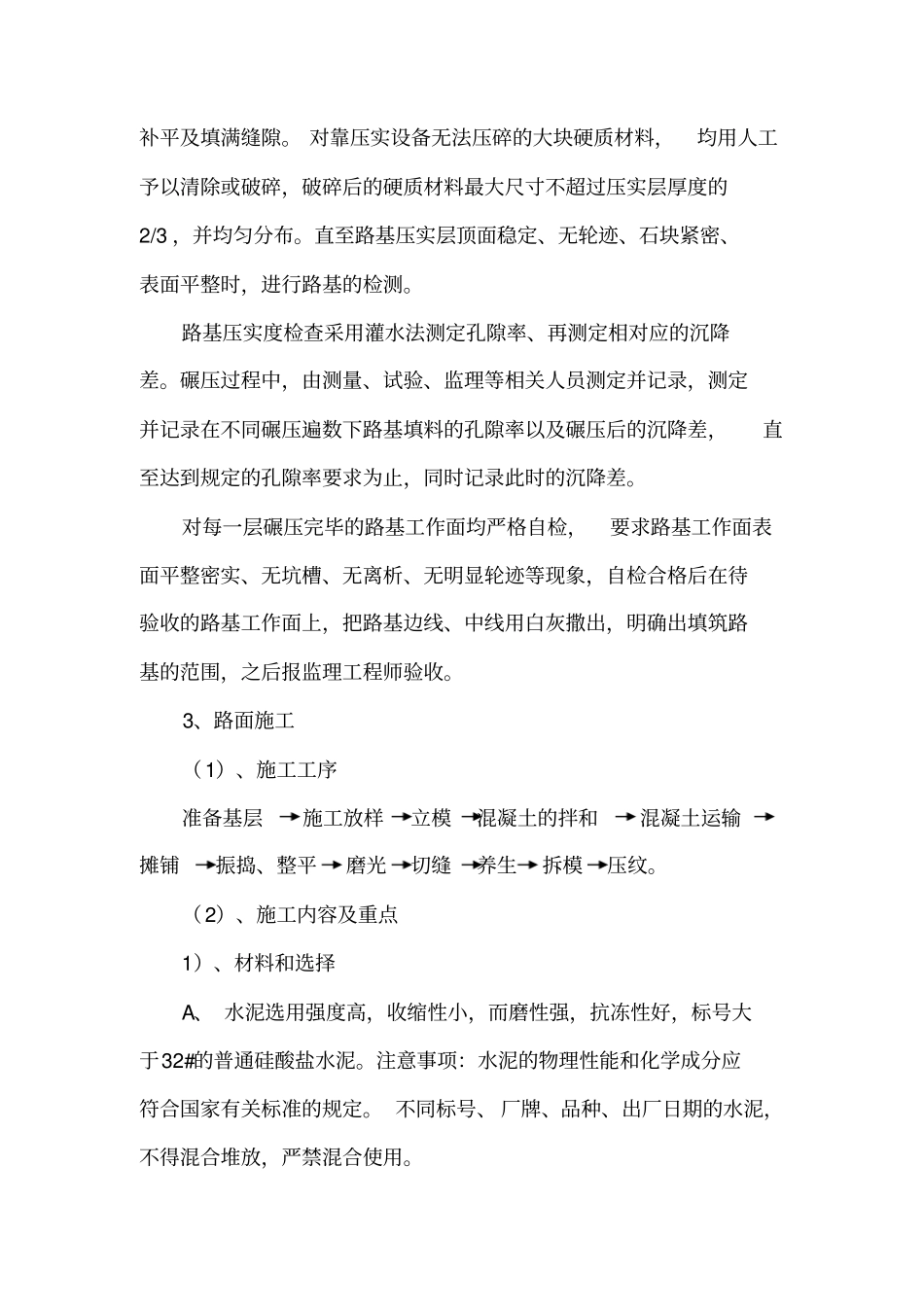

当石料级配较差、粒径较
