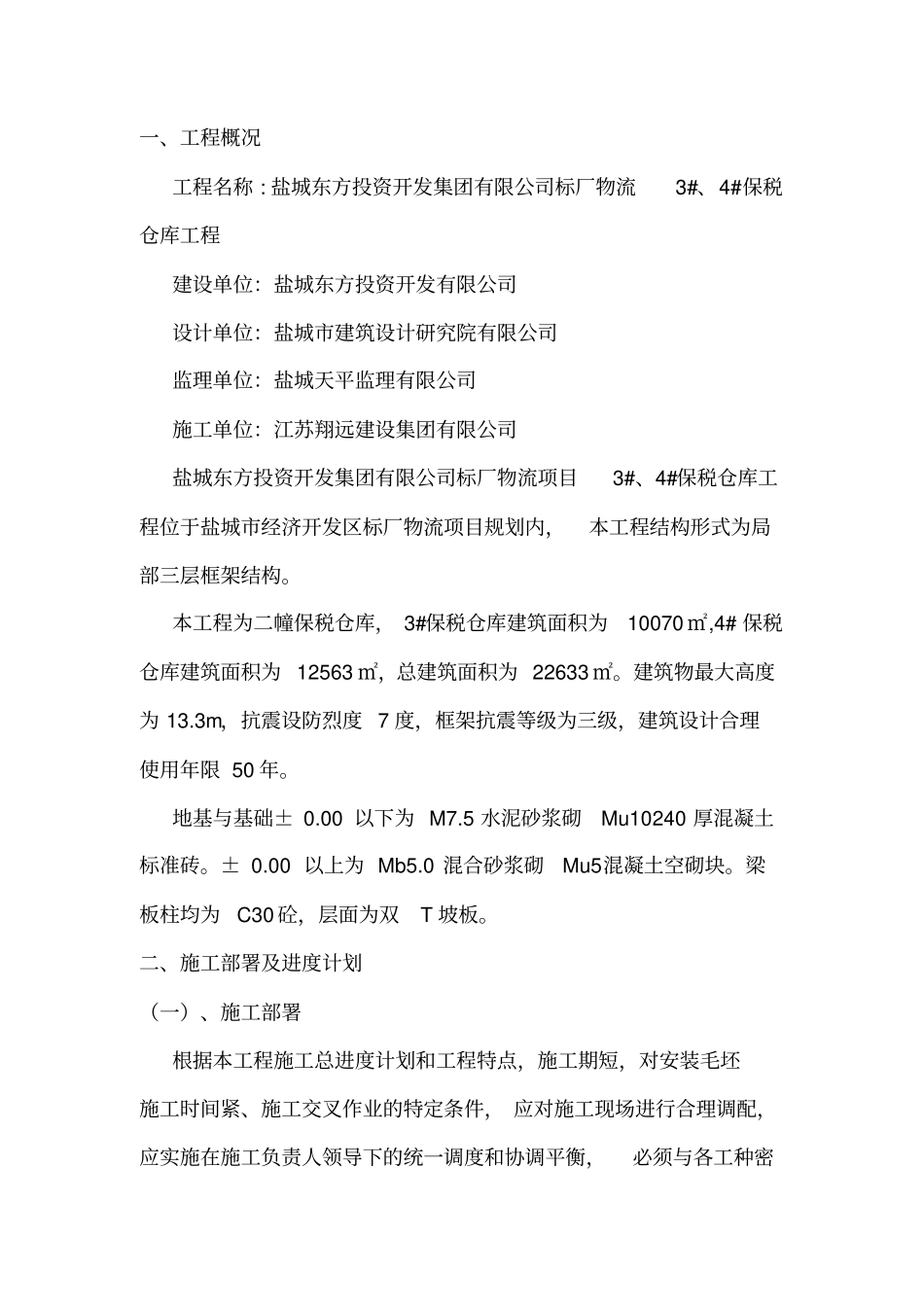

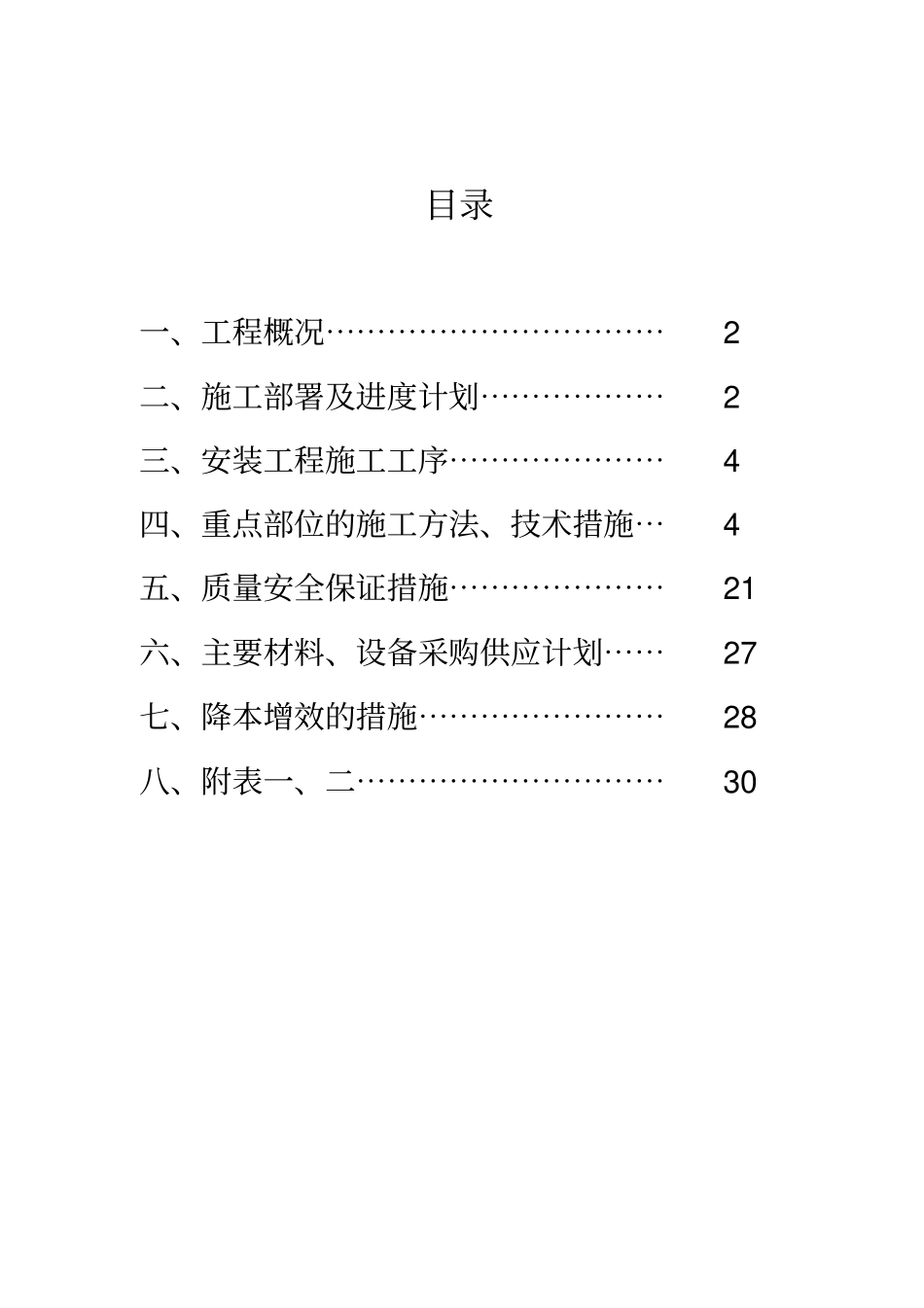

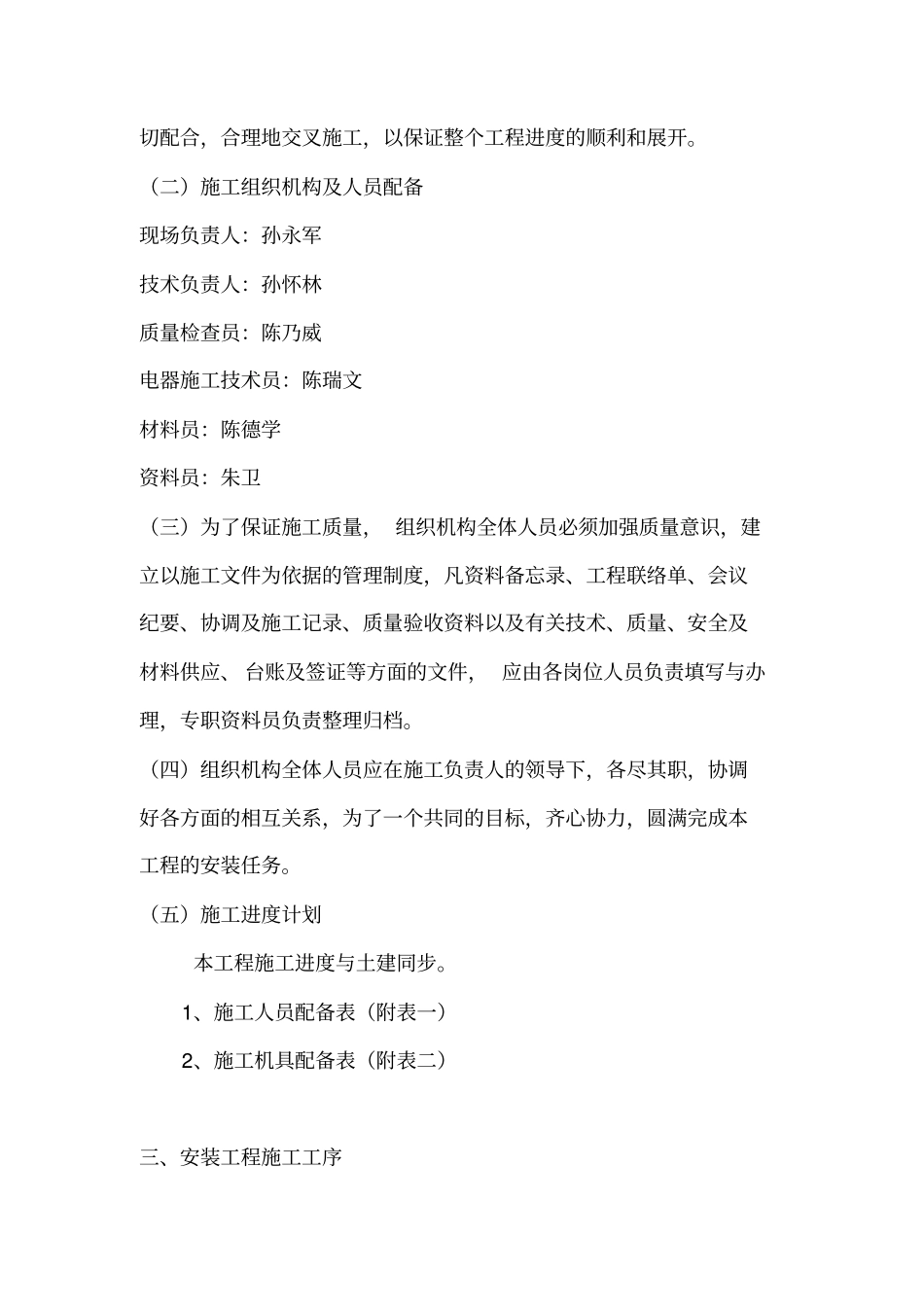

目录一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 二、施工部署及进度计划⋯⋯⋯⋯⋯⋯2 三、安装工程施工工序⋯⋯⋯⋯⋯⋯⋯4 四、重点部位的施工方法、技术措施⋯4 五、质量安全保证措施⋯⋯⋯⋯⋯⋯⋯21 六、主要材料、设备采购供应计划⋯⋯27 七、降本增效的措施⋯⋯⋯⋯⋯⋯⋯⋯28 八、附表一、二⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯30一、工程概况工程名称 : 盐城东方投资开发集团有限公司标厂物流3#、4#保税仓库工程建设单位:盐城东方投资开发有限公司设计单位:盐城市建筑设计研究院有限公司监理单位:盐城天平监理有限公司施工单位:江苏翔远建设集团有限公司盐城东方投资开发集团有限公司标厂物流项目3#、4#保税仓库工程位于盐城市经济开发区标厂物流项目规划内,本工程结构形式为局部三层框架结构。本工程为二幢保税仓库, 3#保税仓库建筑面积为10070 ㎡,4# 保税仓库建筑面积为 12563 ㎡,总建筑面积为 22633 ㎡。建筑物最大高度为 13.3m,抗震设防烈度 7 度,框架抗震等级为三级,建筑设计合理使用年限 50 年。地基与基础± 0.00 以下为 M7.5 水泥砂浆砌Mu10 240 厚混凝土标准砖。± 0.00 以上为 Mb5.0 混合砂浆砌Mu5混凝土空砌块。梁板柱均为C30 砼,层面为双T 坡板。二、施工部署及进度计划(一)、施工部署根据本工程施工总进度计划和工程特点,施工期短,对安装毛坯施工时间紧、施工交叉作业的特定条件, 应对施工现场进行合理调配,应实施在施工负责人领导下的统一调度和协调平衡,必须与各工种密切配合,合理地交叉施工,以保证整个工程进度的顺利和展开。(二)施工组织机构及人员配备现场负责人:孙永军技术负责人:孙怀林质量检查员:陈乃威电器施工技术员:陈瑞文材料员:陈德学资料员:朱卫(三)为了保证施工质量, 组织机构全体人员必须加强质量意识,建立以施工文件为依据的管理制度,凡资料备忘录、工程联络单、会议纪要、协调及施工记录、质量验收资料以及有关技术、质量、安全及材料供应、 台账及签证等方面的文件, 应由各岗位人员负责填写与办理,专职资料员负责整理归档。(四)组织机构全体人员应在施工负责人的领导下,各尽其职,协调好各方面的相互关系,为了一个共同的目标,齐心协力,圆满完成本工程的安装任务。(五)施工进度计划本工程施工进度与土建同步。1、施工人员配备表(附表一)2、施工机具配备表(附表二)三、安装工程施工工序(一)电气部分1、电气照明配合土建预埋管道→管内...
