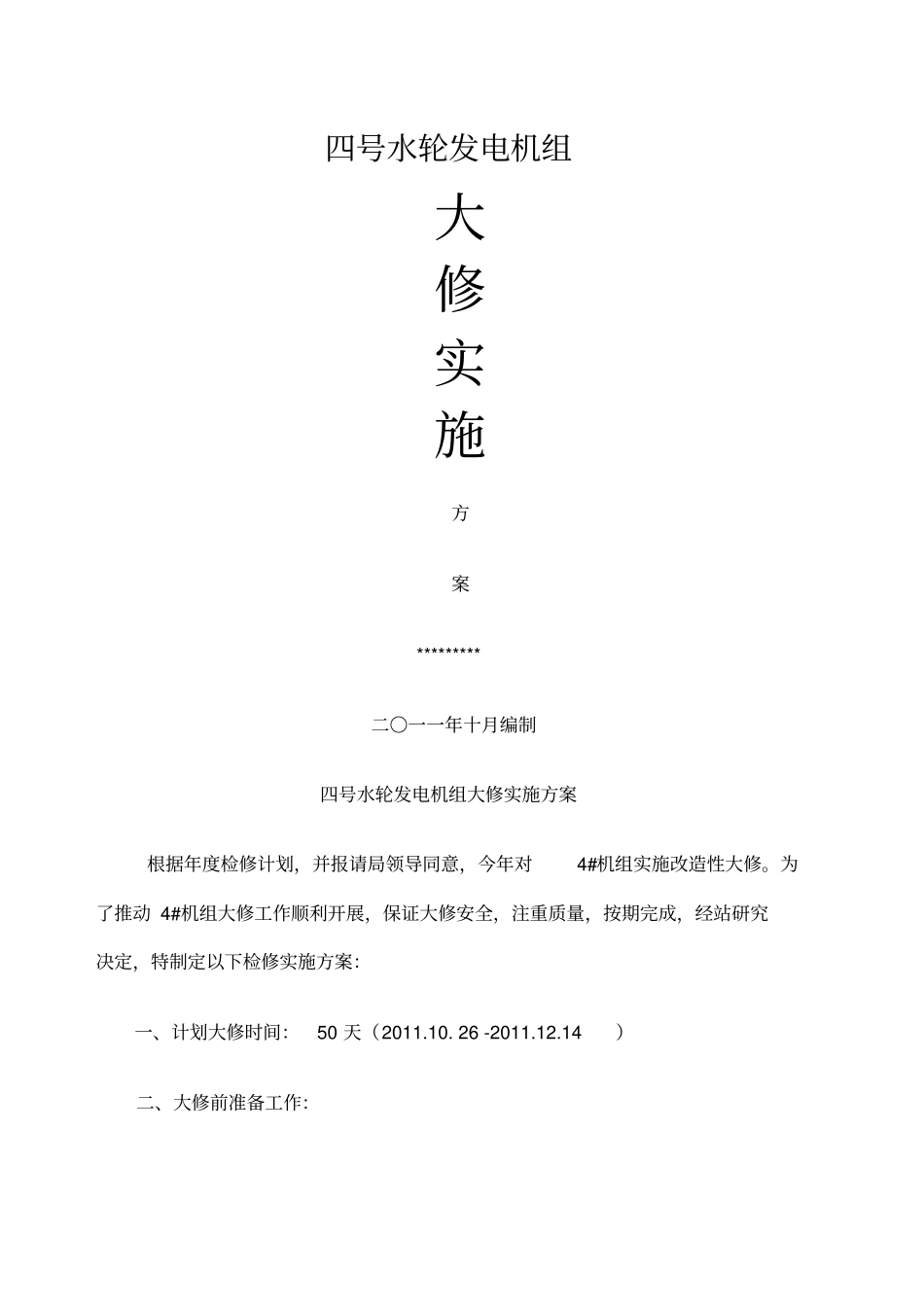

四号水轮发电机组大修实施方案*********二〇一一年十月编制四号水轮发电机组大修实施方案根据年度检修计划,并报请局领导同意,今年对4#机组实施改造性大修

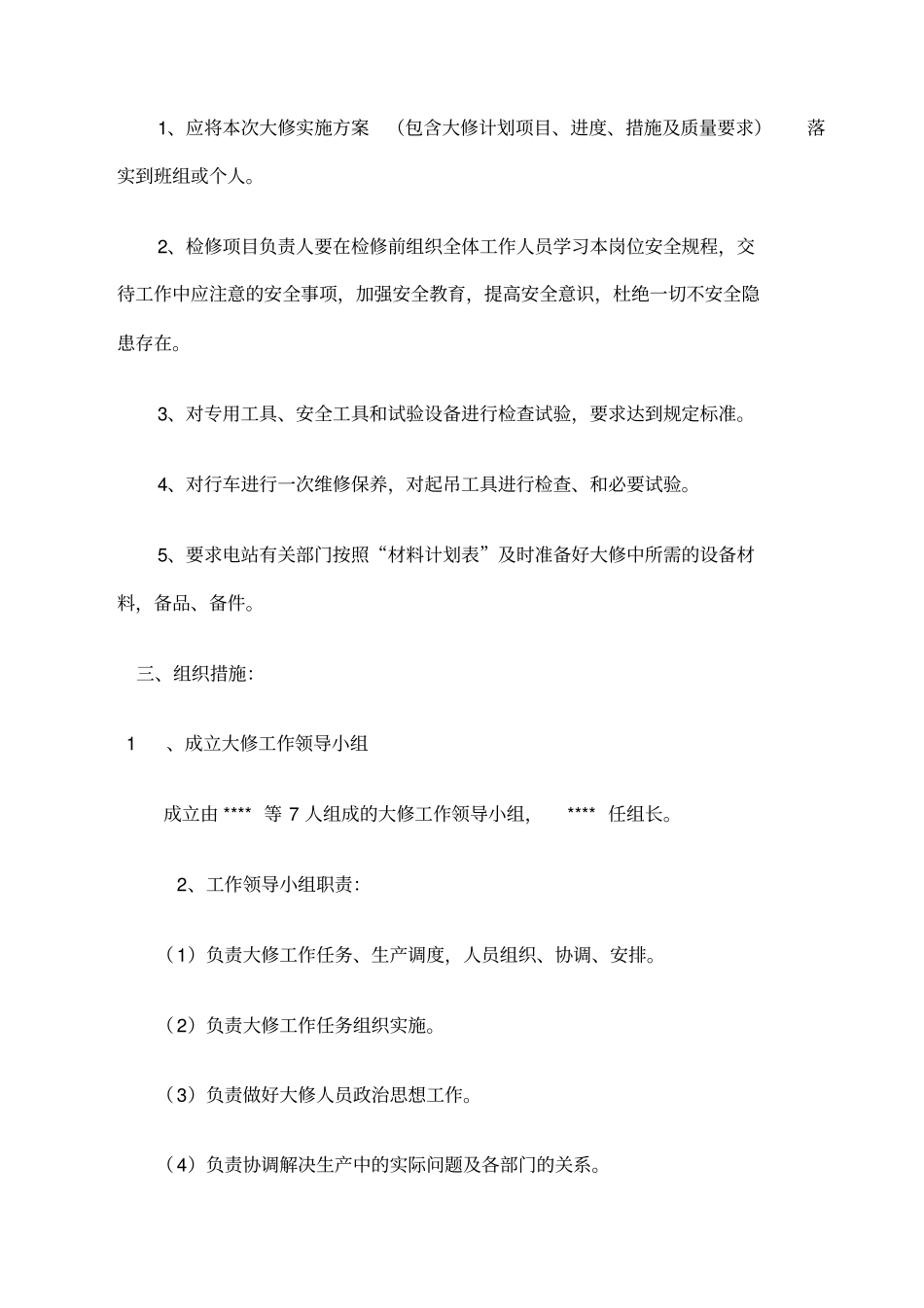

为了推动 4#机组大修工作顺利开展,保证大修安全,注重质量,按期完成,经站研究决定,特制定以下检修实施方案:一、计划大修时间:50 天(2011
26 -2011
14)二、大修前准备工作:1、应将本次大修实施方案(包含大修计划项目、进度、措施及质量要求)落实到班组或个人
2、检修项目负责人要在检修前组织全体工作人员学习本岗位安全规程,交待工作中应注意的安全事项,加强安全教育,提高安全意识,杜绝一切不安全隐患存在
3、对专用工具、安全工具和试验设备进行检查试验,要求达到规定标准
4、对行车进行一次维修保养,对起吊工具进行检查、和必要试验
5、要求电站有关部门按照“材料计划表”及时准备好大修中所需的设备材料,备品、备件
三、组织措施: 1、成立大修工作领导小组成立由 **** 等 7 人组成的大修工作领导小组,**** 任组长
2、工作领导小组职责:( 1)负责大修工作任务、生产调度,人员组织、协调、安排
( 2)负责大修工作任务组织实施
( 3)负责做好大修人员政治思想工作
( 4)负责协调解决生产中的实际问题及各部门的关系
3、工作领导小组人员具体分工:(1)*** 同志负责本次大修的全面工作
(2)*** 同志负责大修中安全检查和监督
(3)*** 同志负责大修中安全检查和监督
(4)*** 同志负责本次大修的安全管理,以及电气检修项目的质量工作
(5)*** 同志负责机械检修项目的质量及安全工作,做好盘车记录、间隙记录、气隙记录等各种机械技术数据和整理工作
(6)*** 同志负责大修文明卫生,监督、检查劳动考勤
(7)*** 同志负责大修人员的协调,负责电气检修安全工作,做好所有电气设备实验数据的
