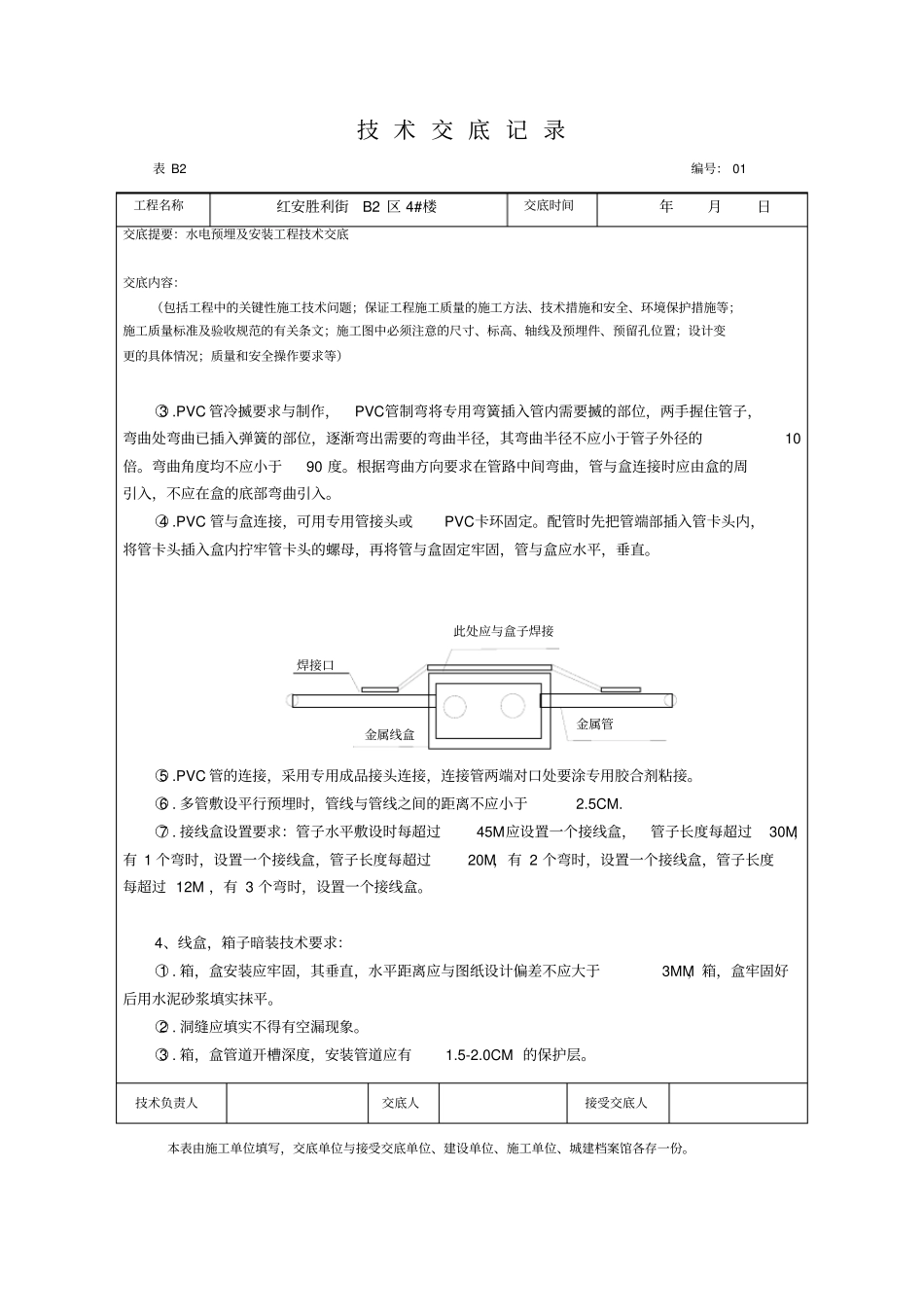

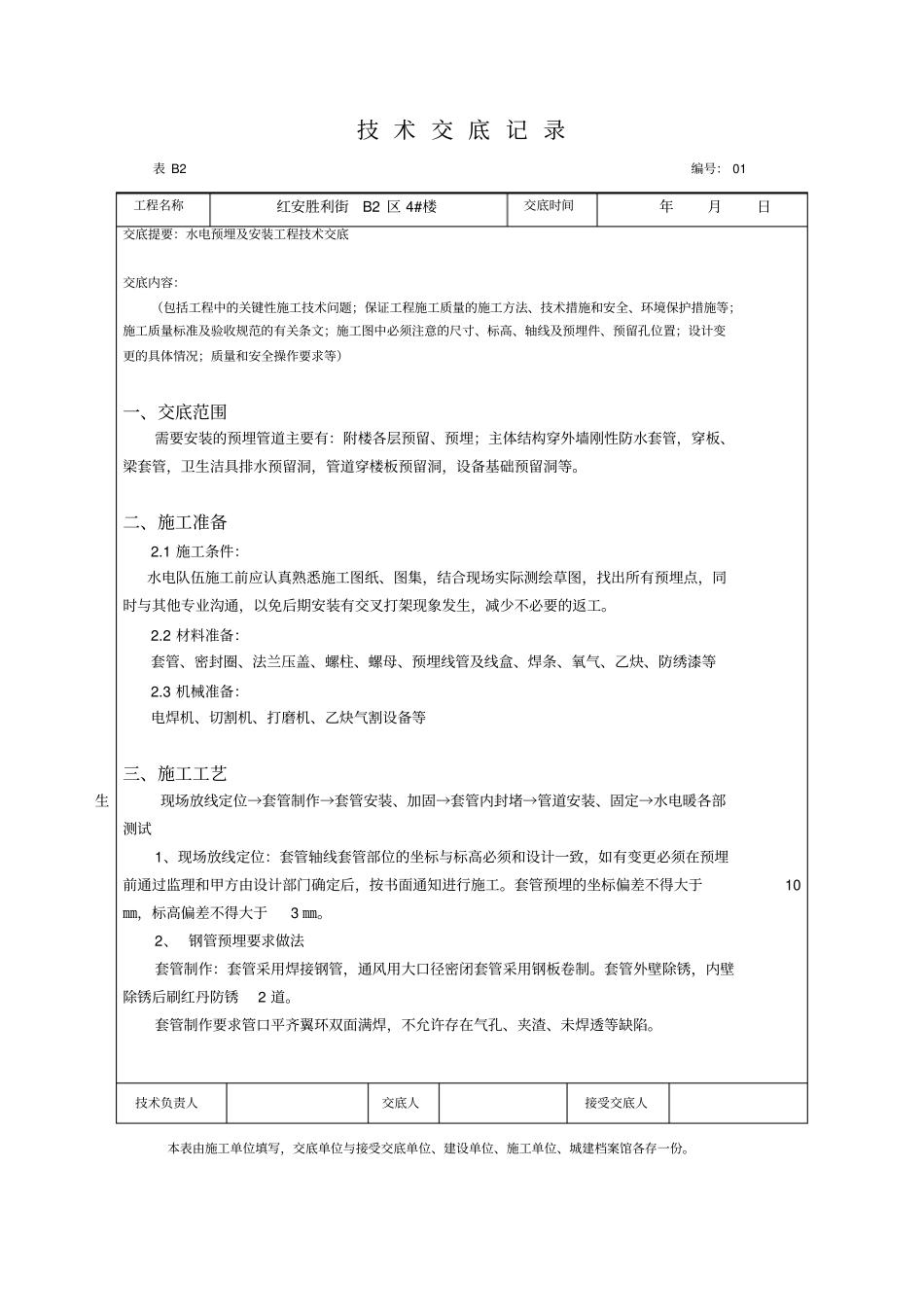

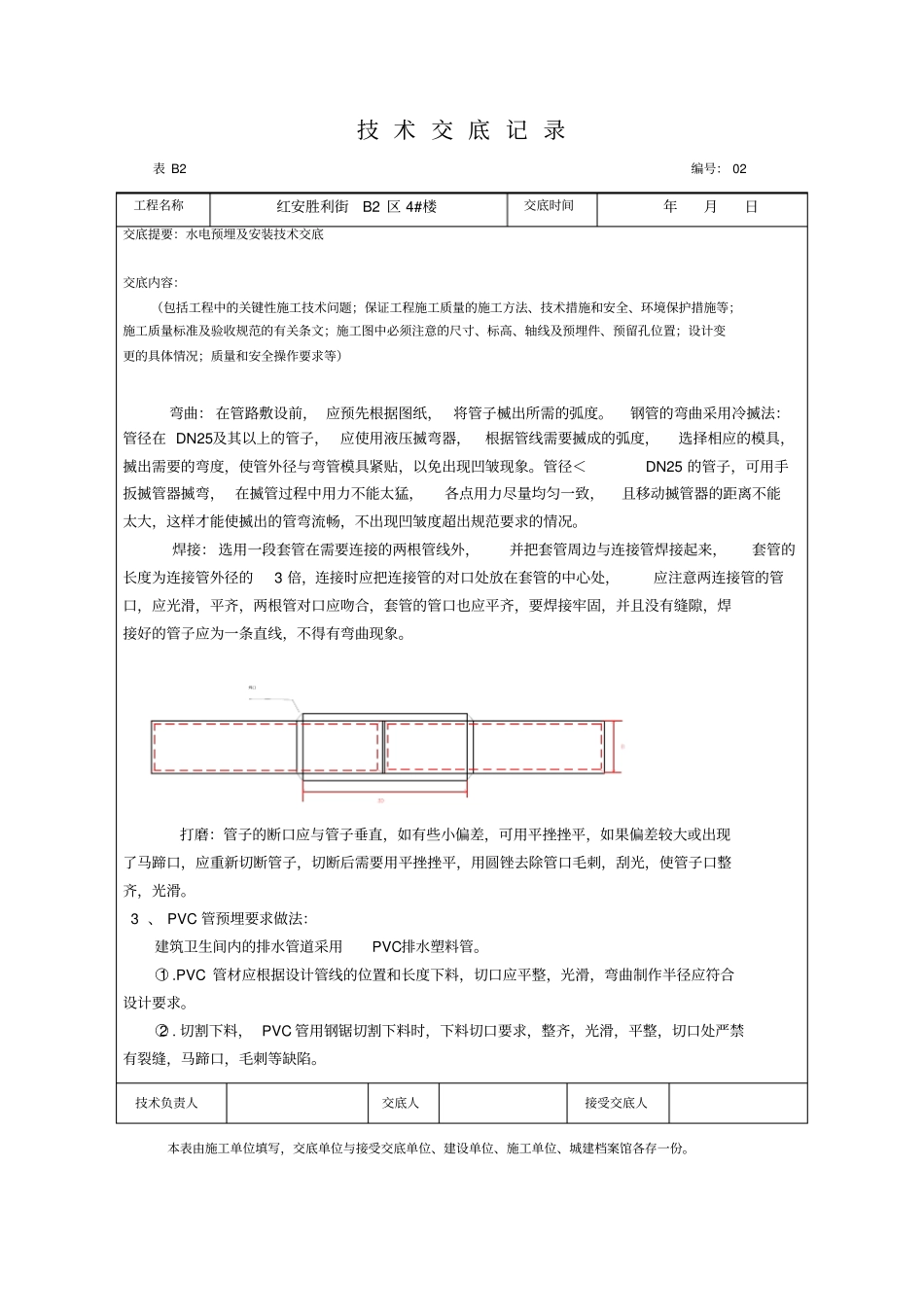

技 术 交 底 记 录表 B2 编号: 01 工程名称红安胜利街B2 区 4#楼交底时间年月日交底提要:水电预埋及安装工程技术交底交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、交底范围需要安装的预埋管道主要有:附楼各层预留、预埋;主体结构穿外墙刚性防水套管,穿板、梁套管,卫生洁具排水预留洞,管道穿楼板预留洞,设备基础预留洞等。二、施工准备2.1 施工条件:水电队伍施工前应认真熟悉施工图纸、图集,结合现场实际测绘草图,找出所有预埋点,同时与其他专业沟通,以免后期安装有交叉打架现象发生,减少不必要的返工。2.2 材料准备:套管、密封圈、法兰压盖、螺柱、螺母、预埋线管及线盒、焊条、氧气、乙炔、防绣漆等2.3 机械准备:电焊机、切割机、打磨机、乙炔气割设备等三、施工工艺生现场放线定位→套管制作→套管安装、加固→套管内封堵→管道安装、固定→水电暖各部测试1、现场放线定位:套管轴线套管部位的坐标与标高必须和设计一致,如有变更必须在预埋前通过监理和甲方由设计部门确定后,按书面通知进行施工。套管预埋的坐标偏差不得大于10㎜,标高偏差不得大于3 ㎜。2、 钢管预埋要求做法套管制作:套管采用焊接钢管,通风用大口径密闭套管采用钢板卷制。套管外壁除锈,内壁除锈后刷红丹防锈2 道。套管制作要求管口平齐翼环双面满焊,不允许存在气孔、夹渣、未焊透等缺陷。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。技 术 交 底 记 录表 B2 编号: 02 工程名称红安胜利街B2 区 4#楼交底时间年月日交底提要:水电预埋及安装技术交底交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全、环境保护措施等;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)弯曲: 在管路敷设前, 应预先根据图纸, 将管子楲出所需的弧度。钢管的弯曲采用冷揻法:管径在 DN25及其以上的管子, 应使用液压揻弯器,根据管线需要揻成的弧度,选择相应的模具,揻出需要的弯度,使管外径与弯管模具紧贴,以免出...
