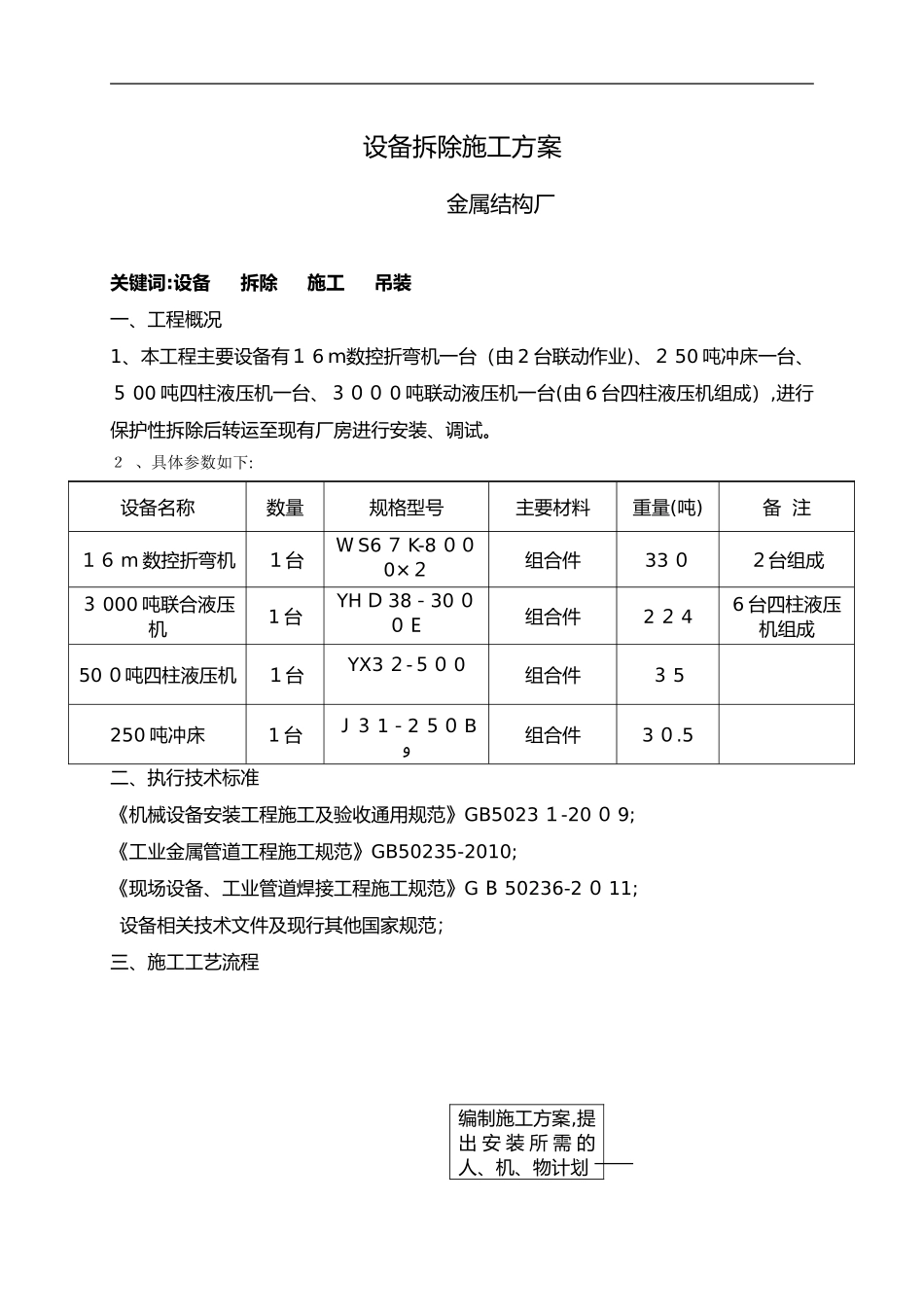

设备拆除施工方案金属结构厂关键词:设备拆除施工吊装一、工程概况1、本工程主要设备有16m数控折弯机一台(由2台联动作业)、250吨冲床一台、500吨四柱液压机一台、3000吨联动液压机一台(由6台四柱液压机组成),进行保护性拆除后转运至现有厂房进行安装、调试
2、具体参数如下:设备名称数量规格型号主要材料重量(吨)备注16m数控折弯机1台WS67K-8000×2组合件3302台组成3000吨联合液压机1台YHD38-3000E组合件2246台四柱液压机组成500吨四柱液压机1台YX32-500组合件35250吨冲床1台J31-250Bﻭ组合件30
5二、执行技术标准《机械设备安装工程施工及验收通用规范》GB50231-2009;《工业金属管道工程施工规范》GB50235-2010;《现场设备、工业管道焊接工程施工规范》GB50236-2011;设备相关技术文件及现行其他国家规范;三、施工工艺流程编制施工方案,提出安装所需的人、机、物计划熟悉设计和设备的技术文件及现场勘查施工准备设备转运及组装就位对土建完工的设备基础进行复查,放定位线并处理垫铁位置设备运转确认,部件标识、拆除四、施工工艺4
1施工准备1)施工前,应具备设计和设备的技术文件,施工人员应熟悉各类设备的结构,性能及安装要求,提出设备安装所需的材料,机具及劳动力计划
2)土建施工工程已经完工,基础混凝土强度达到安装要求,安装施工地点及附近的建筑材料、泥土、杂物等应清除干净
3)拖运、起吊设备时,应对起吊机具及承力点进行换算,确保设备安全就位
4)绘制施工现场平面图,选定材料、构件存放场地、加工场地等;水源点、电源搭接点进行确认;施工机具清点、检查是否完好等;4
2设备状态确认所有设备拆解前,将设备通电空运转一次,检查设备运转是否有故障、异响,发现问题提出并记录,并由三方进行签字确认,以确保设备拆除前的性能得到完整体现
