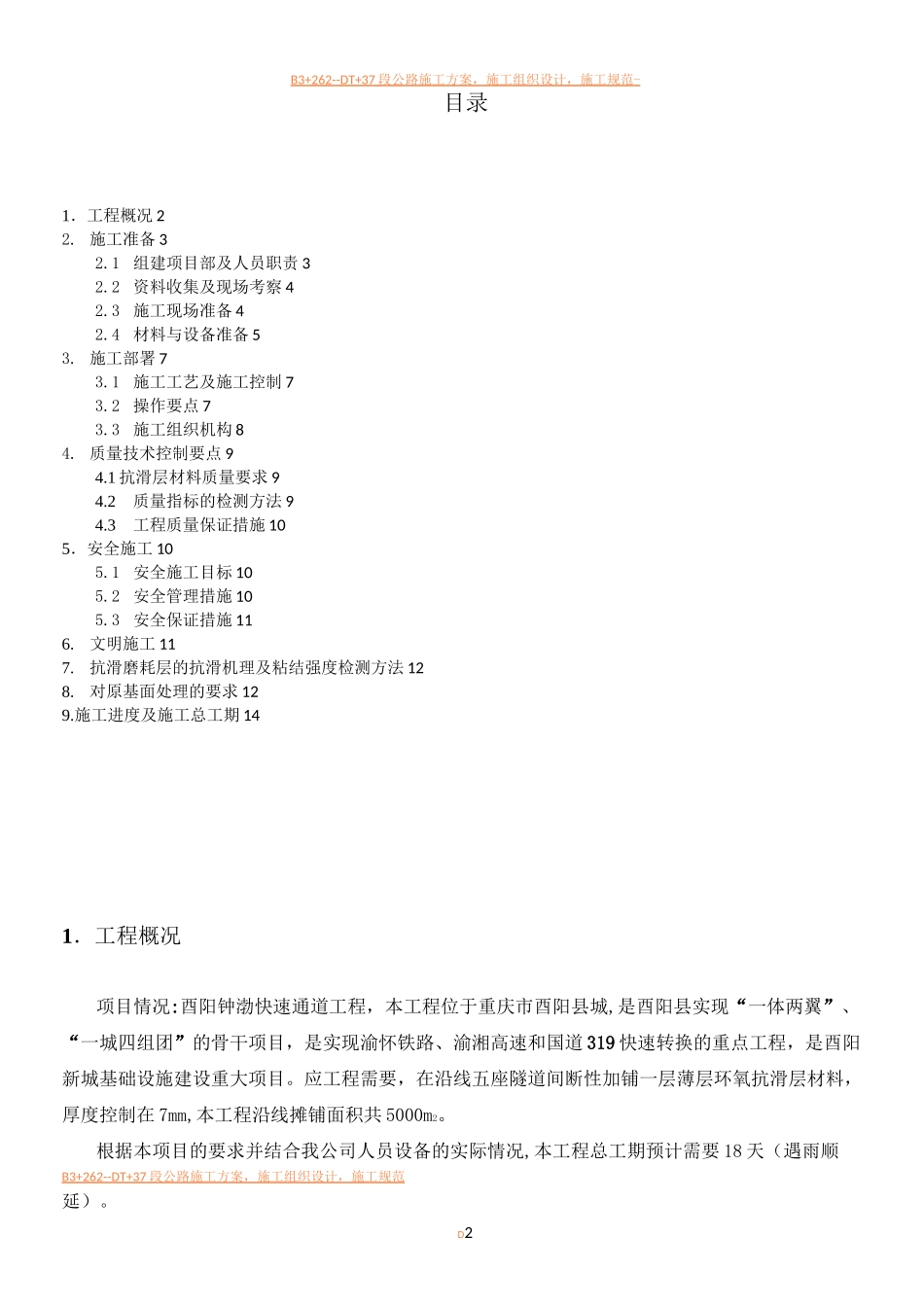

D1薄层彩色环氧抗滑层(AM)施工组织方案重庆伍圣建材有限公司2012 年 5 月D2B3+262--DT+37 段公路施工方案,施工组织设计,施工规范 - 目录1.工程概况 22
施工准备 32
1组建项目部及人员职责 32
2资料收集及现场考察 42
3施工现场准备 42
4材料与设备准备 53
施工部署 73
1施工工艺及施工控制 73
2操作要点 73
3施工组织机构 84
质量技术控制要点 94
1 抗滑层材料质量要求 94
2质量指标的检测方法 94
3工程质量保证措施 105.安全施工 105
1安全施工目标 105
2安全管理措施 105
3安全保证措施 116
文明施工 117
抗滑磨耗层的抗滑机理及粘结强度检测方法 128
对原基面处理的要求 129
施工进度及施工总工期 141.工程概况项目情况:酉阳钟渤快速通道工程,本工程位于重庆市酉阳县城,是酉阳县实现“一体两翼”、“一城四组团”的骨干项目,是实现渝怀铁路、渝湘高速和国道 319 快速转换的重点工程,是酉阳新城基础设施建设重大项目
应工程需要,在沿线五座隧道间断性加铺一层薄层环氧抗滑层材料,厚度控制在 7mm,本工程沿线摊铺面积共 5000m2
根据本项目的要求并结合我公司人员设备的实际情况,本工程总工期预计需要 18 天(遇雨顺B3+262--DT+37 段公路施工方案,施工组织设计,施工规范 延)

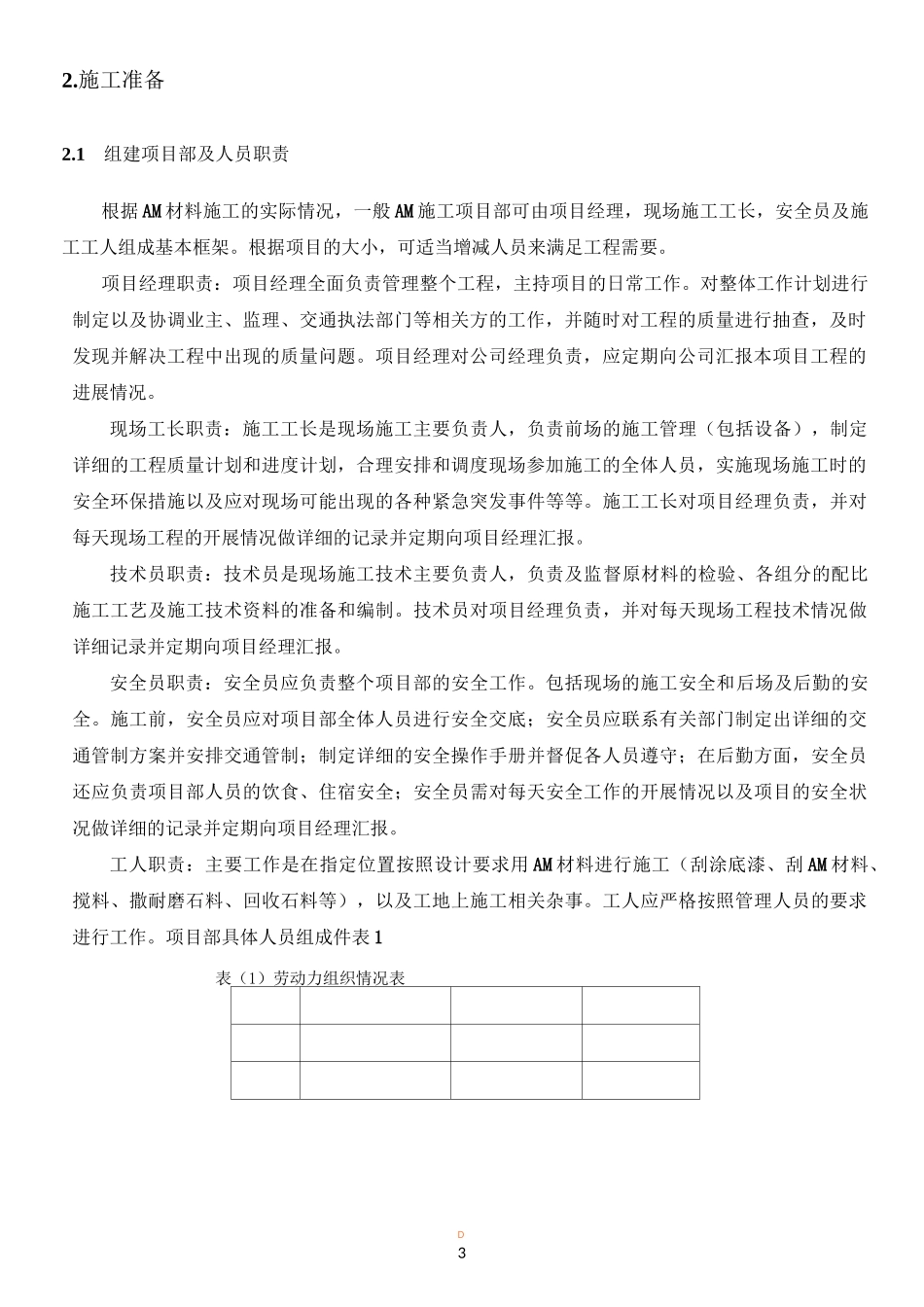

1组建项目部及人员职责根据 AM 材料施工的实际情况,一般 AM 施工项目部可由项目经理,现场施工工长,安全员及施工工人组成基本框架
根据项目的大小,可适当增减人员来满足工程需要
项目经理职责:项目经理全面负责管理整个工程,主持项目的日常工作
对整体工作计划进行制定以及协调业主、监理、交通执法部门等相关方的工作,并随时对工程的质量进行抽查,及时发现并解决工程中出现的质量问题
