范文范例指导学习一、施工进度计划和各阶段进度保障措施1、合理的施工进度计划施工进度计划我们将合理组织劳力和配置施工机具设备,满足建设方对各施工阶段的节点安排,我们将根据业主要求随时对初步施工进度计划进行调整,完全达到工期目标

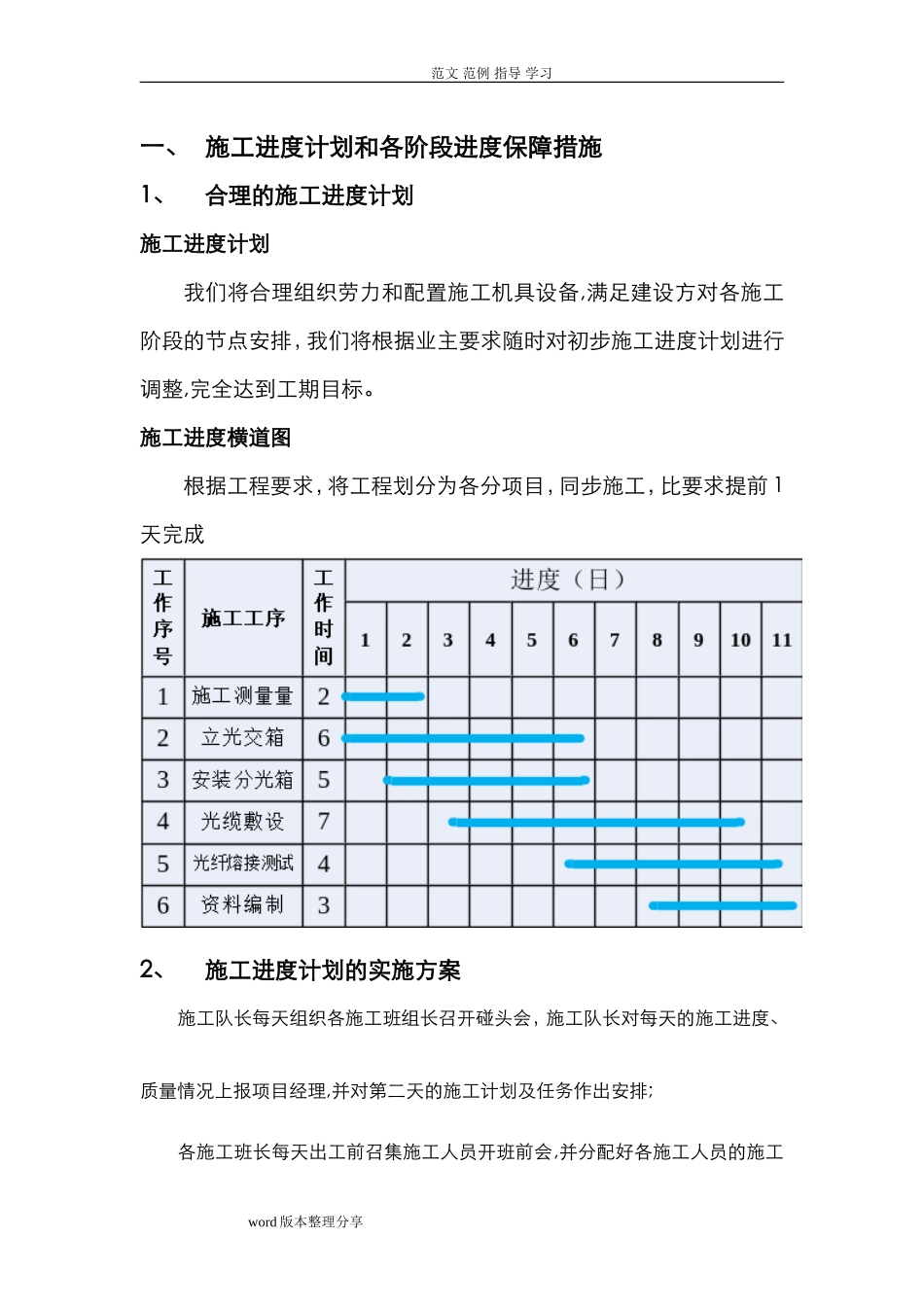

施工进度横道图根据工程要求,将工程划分为各分项目,同步施工,比要求提前1天完成2、施工进度计划的实施方案施工队长每天组织各施工班组长召开碰头会,施工队长对每天的施工进度、质量情况上报项目经理,并对第二天的施工计划及任务作出安排;各施工班长每天出工前召集施工人员开班前会,并分配好各施工人员的施工word版本整理分享范文范例指导学习任务
编制月(周)作业计划为了实施施工进度计划,将规定的任务结合现场施工条件,如施工场地的情况、劳动力机械等资源条件和施工的实际进度,在施工开始前和过程中不断地编制本月(周)的作业计划,这是便施工计划更具体、切合实际和可行
在月(周)计划中要明确:本月(周)应完成的任务,所需要的各种按源量,提高劳动生产率和节约措施
签发施工任务书编制好月(周)作业计划以后,将每项具体任务通过签发施工任务书的方式便其进一步落实
施工任务书是向班组下达任务实行责任承包、全面管理和原始记录的综合性文件
施工班组必须保证指令任务的完成
它是计划和实施的纽带
做好施工进度记录填好施工进度统计表,在计划任务完成的过程中,各级施工进度计划的执行者都要跟踪做好施工记录,记载计划中的每项工作开始日期、工作进度和完成日期
为施工项目进度检查分析提供信息,因此要求实事求是记载,并填好有关图表
做好施工中的调度工作施工中的调度是组织施工中各阶段、环节、专业和工种的互相配合、进度协调的指挥核心
调度工作是使施工进度计划实施顺利进行的重要手段
其主要任务是掌握计划实施情况,协调各方面关系,采取word版本整理分享范文范例指导学习清施,排出各种矛盾,加强各薄弱环节,实现动态
