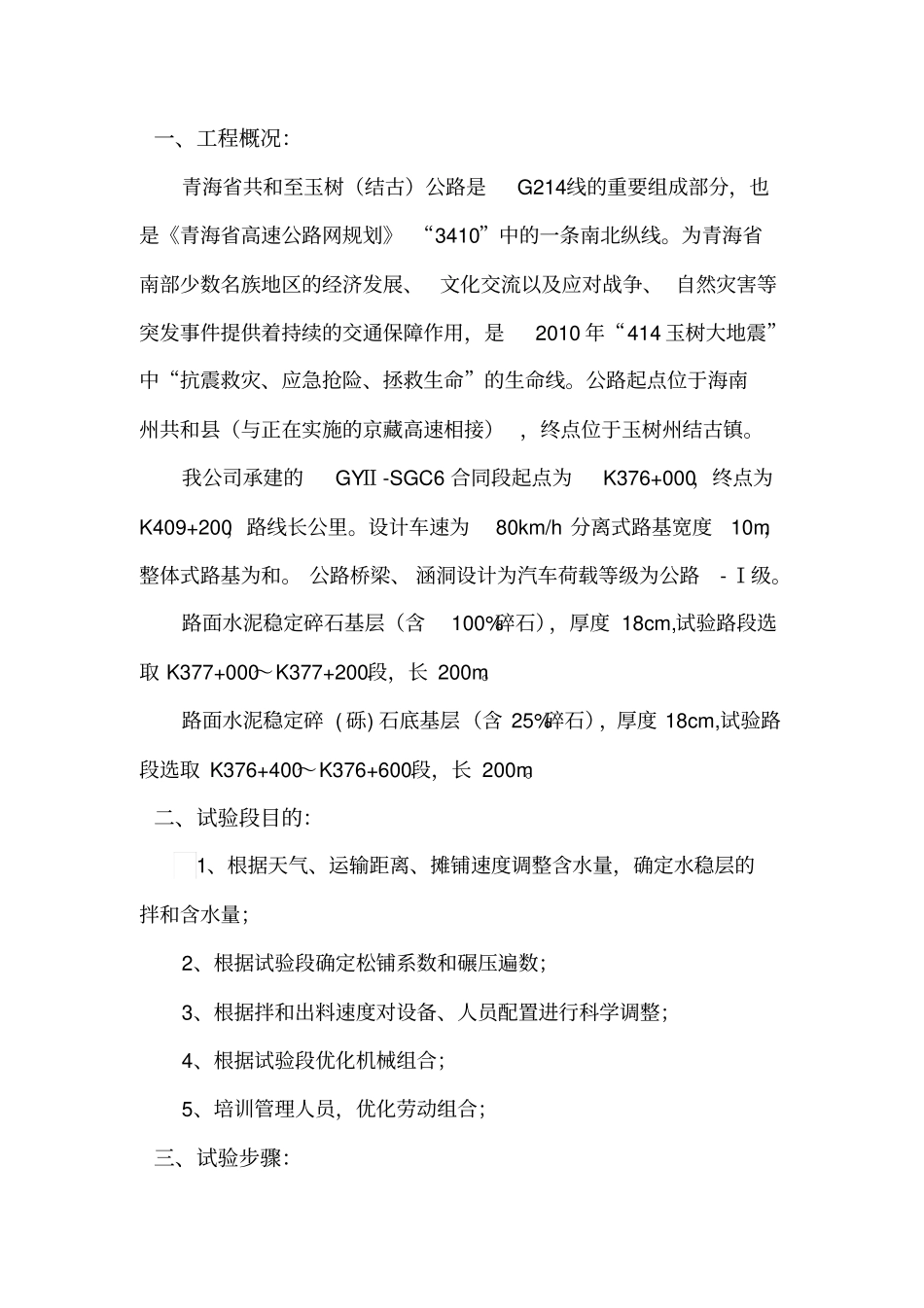

一、工程概况:青海省共和至玉树(结古)公路是G214线的重要组成部分,也是《青海省高速公路网规划》 “3410”中的一条南北纵线
为青海省南部少数名族地区的经济发展、文化交流以及应对战争、 自然灾害等突发事件提供着持续的交通保障作用,是2010 年“414 玉树大地震”中“抗震救灾、应急抢险、拯救生命”的生命线
公路起点位于海南州共和县(与正在实施的京藏高速相接) ,终点位于玉树州结古镇
我公司承建的GYⅡ-SGC6 合同段起点为K376+000,终点为K409+200,路线长公里
设计车速为80km/h 分离式路基宽度10m,整体式路基为和
公路桥梁、 涵洞设计为汽车荷载等级为公路- Ⅰ级
路面水泥稳定碎石基层(含100%碎石),厚度 18cm,试验路段选取 K377+000~K377+200段,长 200m
路面水泥稳定碎 ( 砾) 石底基层(含 25%碎石),厚度 18cm,试验路段选取 K376+400~K376+600段,长 200m

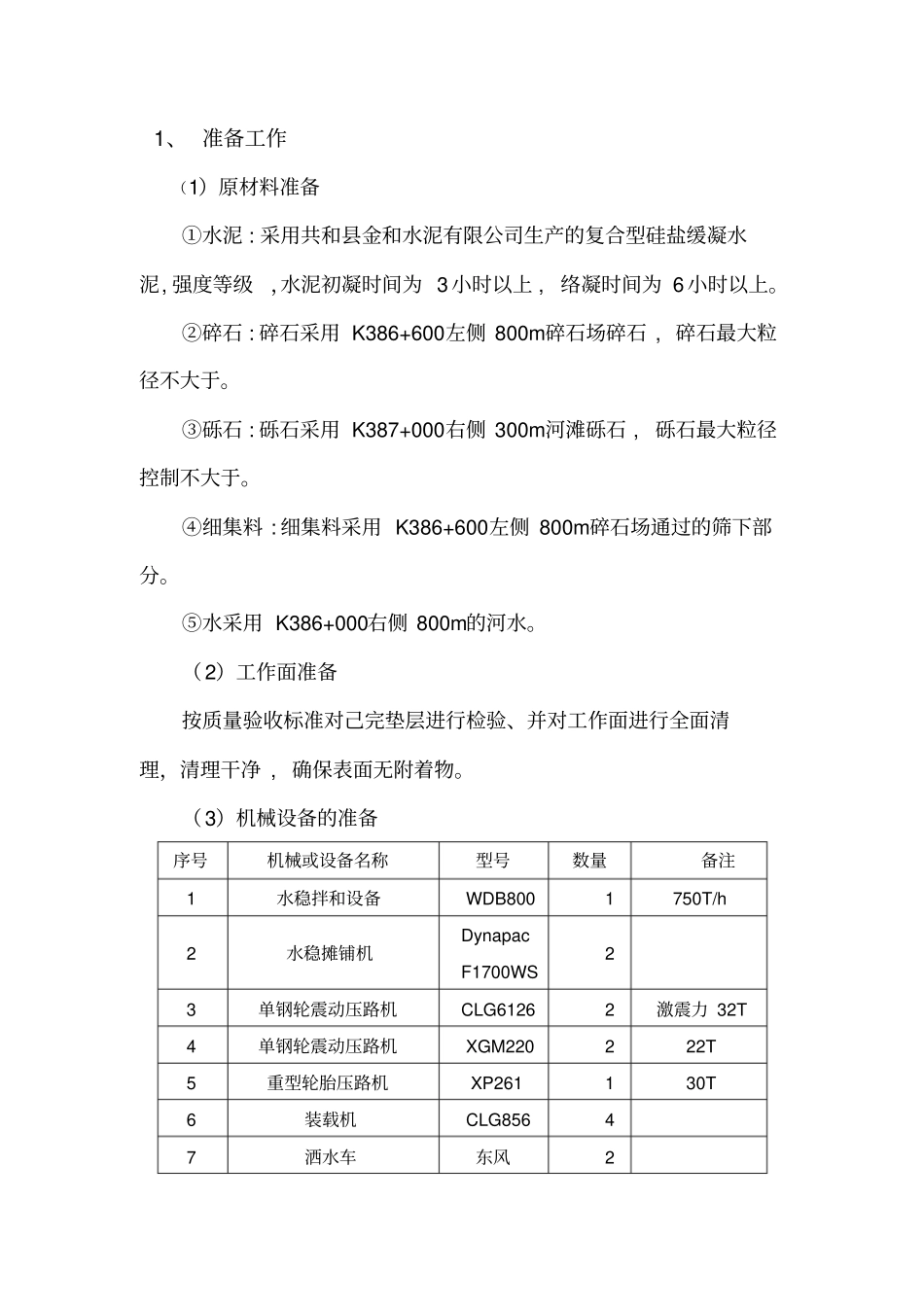

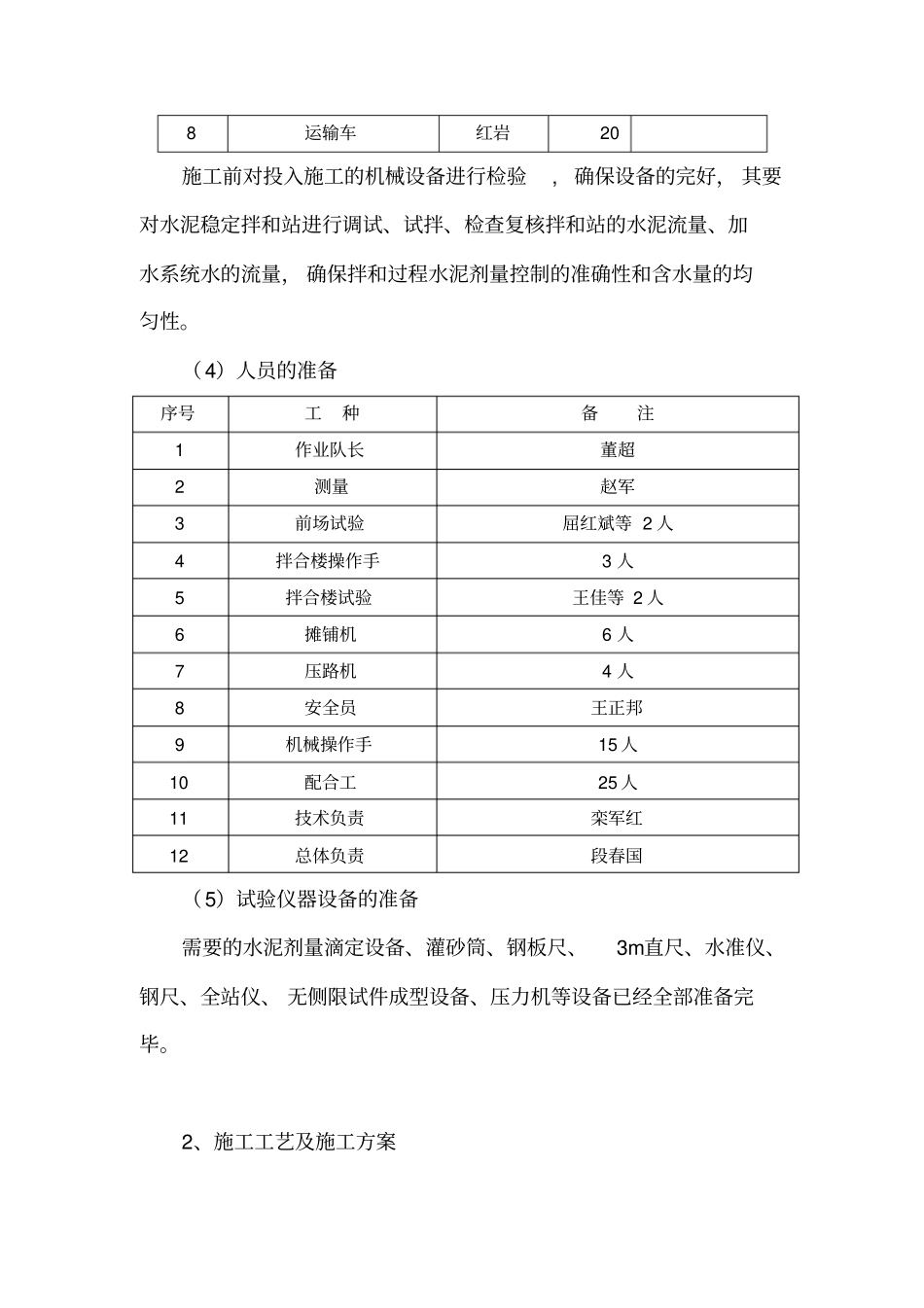

二、试验段目的:1、根据天气、运输距离、摊铺速度调整含水量,确定水稳层的拌和含水量;2、根据试验段确定松铺系数和碾压遍数;3、根据拌和出料速度对设备、人员配置进行科学调整;4、根据试验段优化机械组合;5、培训管理人员,优化劳动组合;三、试验步骤:1、 准备工作(1)原材料准备①水泥 : 采用共和县金和水泥有限公司生产的复合型硅盐缓凝水泥, 强度等级,水泥初凝时间为 3 小时以上 , 络凝时间为 6 小时以上
②碎石 : 碎石采用 K386+600左侧 800m碎石场碎石 , 碎石最大粒径不大于
③砾石 : 砾石采用 K387+000右侧 300m河滩砾石 , 砾石最大粒径控制不大于
④细集料 : 细集料采用 K386+600左侧 800m碎石场通过的筛下部分
⑤水采用 K386+000右侧 800m的河水
(2)工作面准备按质量验
