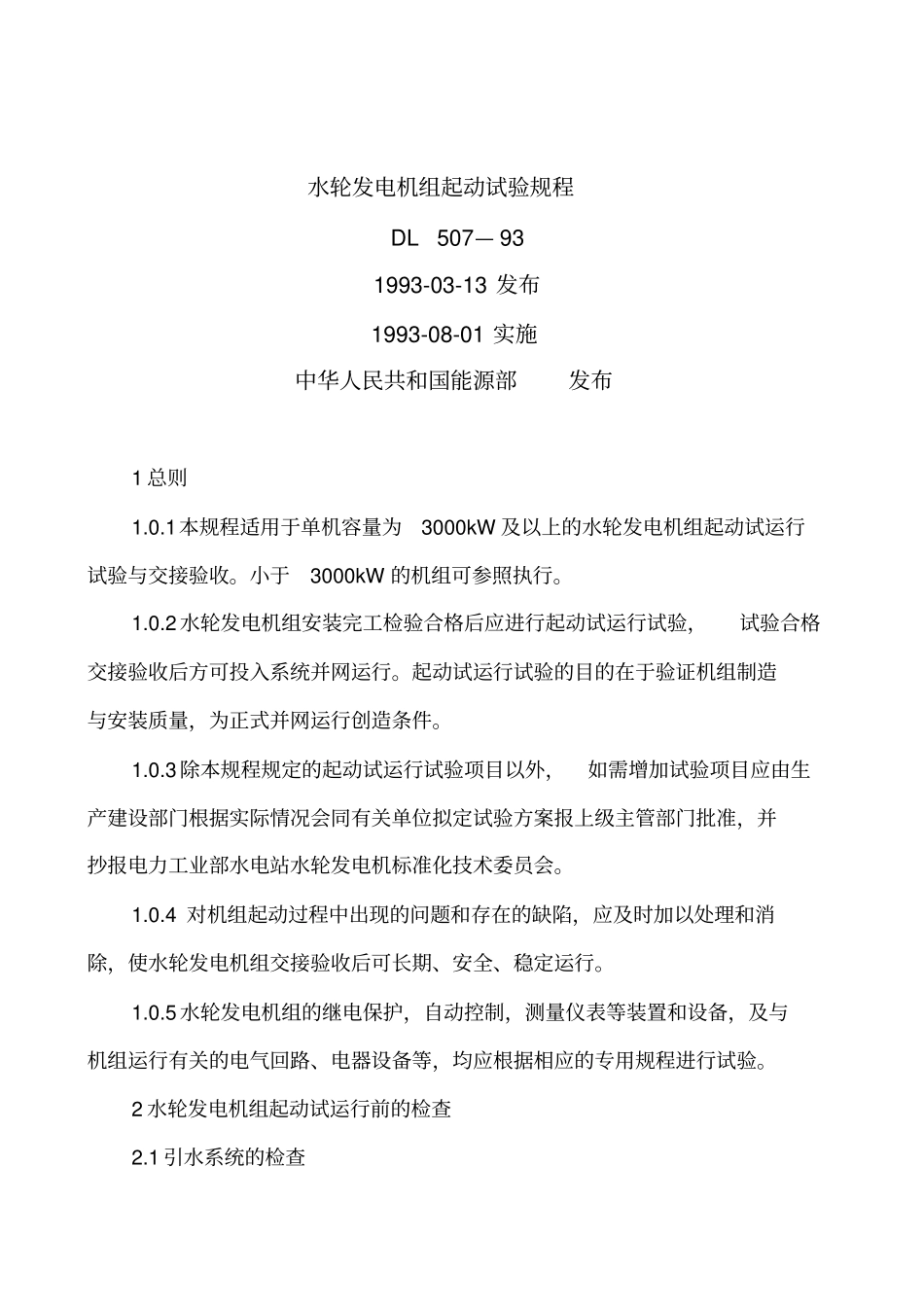

水轮发电机组起动试验规程DL507— 93 1993-03-13 发布1993-08-01 实施中华人民共和国能源部发布1 总则1
1本规程适用于单机容量为3000kW 及以上的水轮发电机组起动试运行试验与交接验收
小于3000kW 的机组可参照执行
2 水轮发电机组安装完工检验合格后应进行起动试运行试验,试验合格交接验收后方可投入系统并网运行
起动试运行试验的目的在于验证机组制造与安装质量,为正式并网运行创造条件
3 除本规程规定的起动试运行试验项目以外,如需增加试验项目应由生产建设部门根据实际情况会同有关单位拟定试验方案报上级主管部门批准,并抄报电力工业部水电站水轮发电机标准化技术委员会
4 对机组起动过程中出现的问题和存在的缺陷,应及时加以处理和消除,使水轮发电机组交接验收后可长期、安全、稳定运行
5 水轮发电机组的继电保护,自动控制,测量仪表等装置和设备,及与机组运行有关的电气回路、电器设备等,均应根据相应的专用规程进行试验
2 水轮发电机组起动试运行前的检查2
1 引水系统的检查2

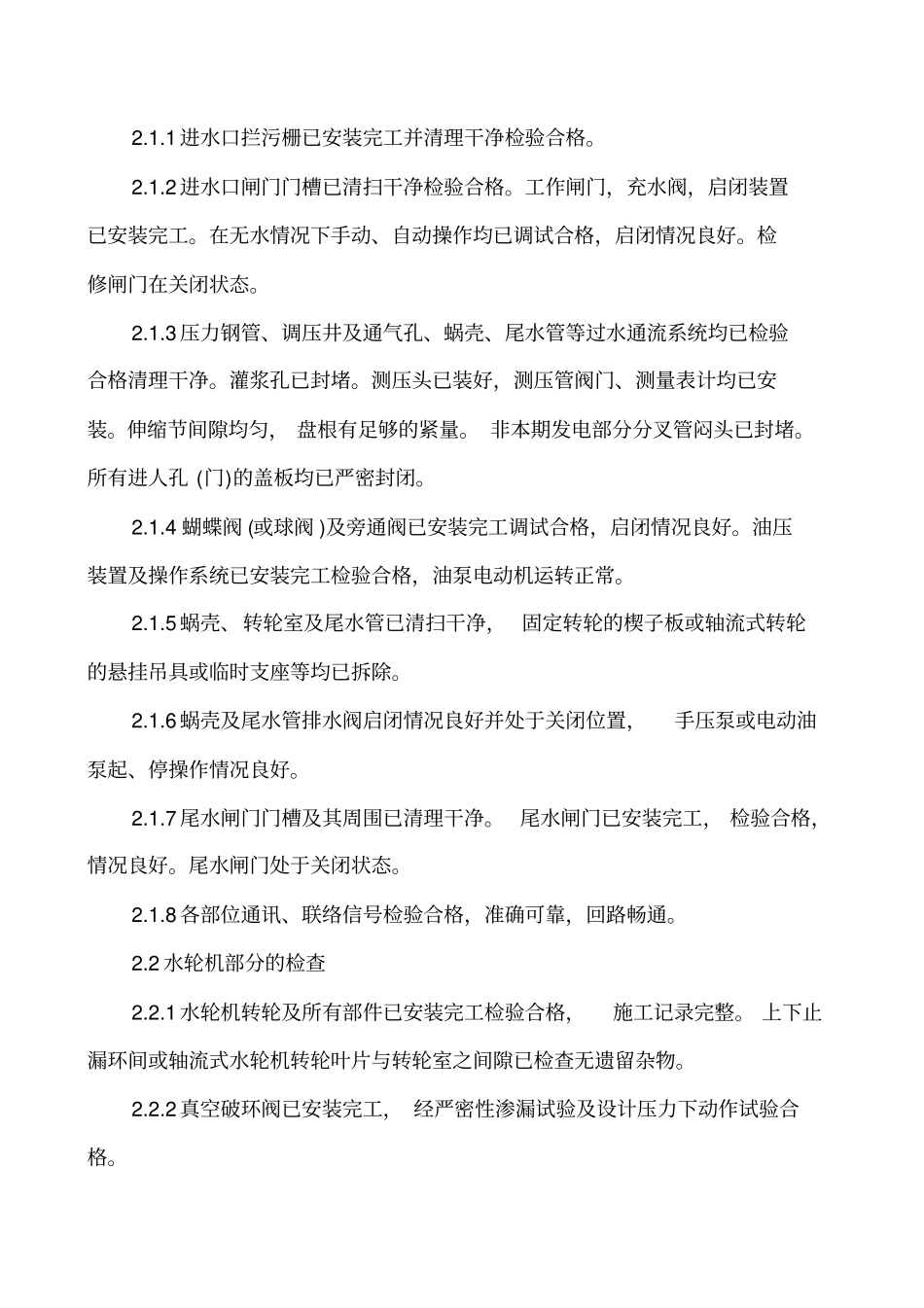

1 进水口拦污栅已安装完工并清理干净检验合格
2 进水口闸门门槽已清扫干净检验合格
工作闸门,充水阀,启闭装置已安装完工
在无水情况下手动、自动操作均已调试合格,启闭情况良好
检修闸门在关闭状态
3 压力钢管、调压井及通气孔、蜗壳、尾水管等过水通流系统均已检验合格清理干净
灌浆孔已封堵
测压头已装好,测压管阀门、测量表计均已安装
伸缩节间隙均匀, 盘根有足够的紧量
非本期发电部分分叉管闷头已封堵
所有进人孔 (门)的盖板均已严密封闭
4 蝴蝶阀 (或球阀 )及旁通阀已安装完工调试合格,启闭情况良好
油压装置及操作系统已安装完工检验合格,油泵电动机运转正常

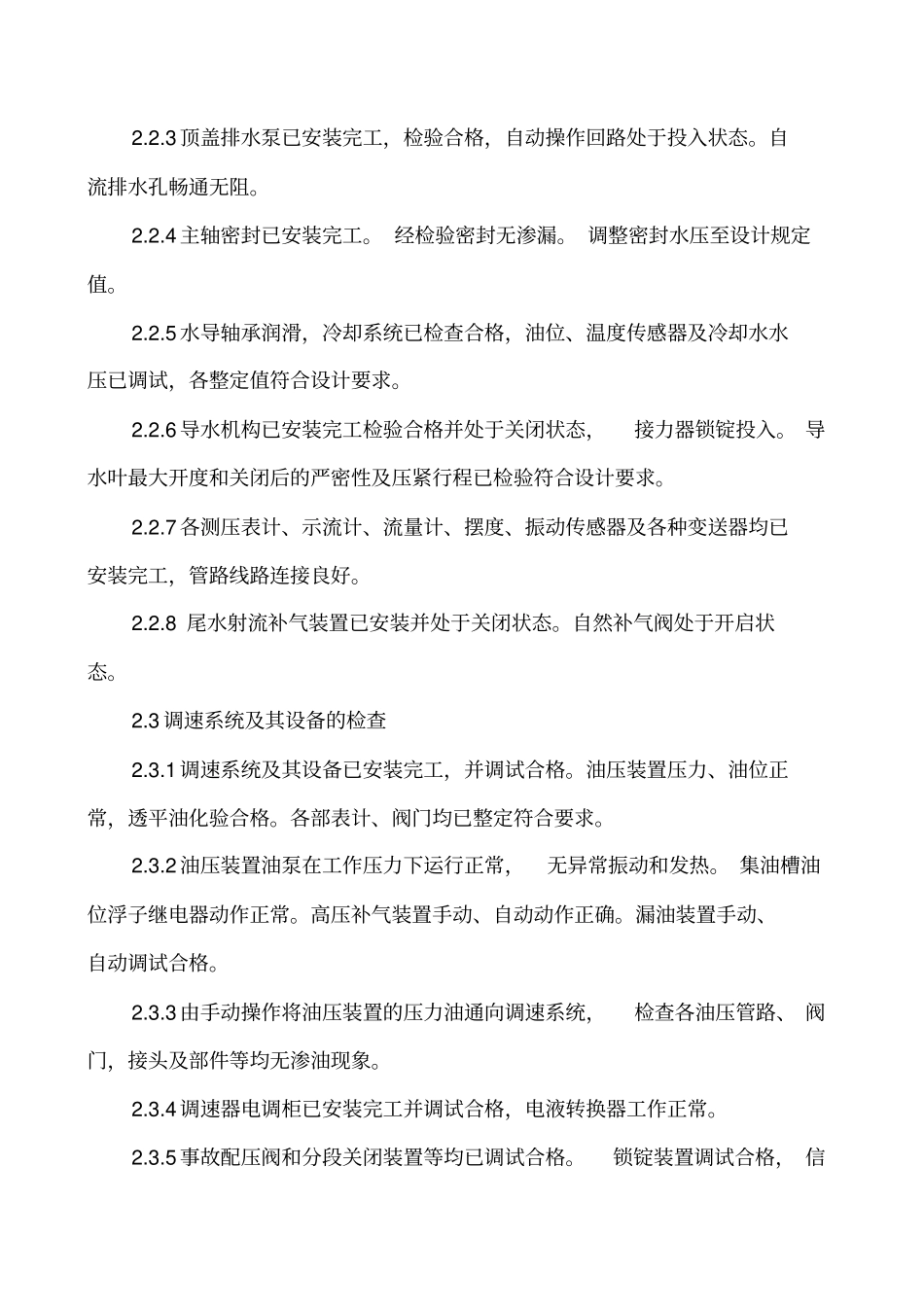

5 蜗壳、转轮室及尾水管已清扫干净, 固定转轮的楔子板或轴
