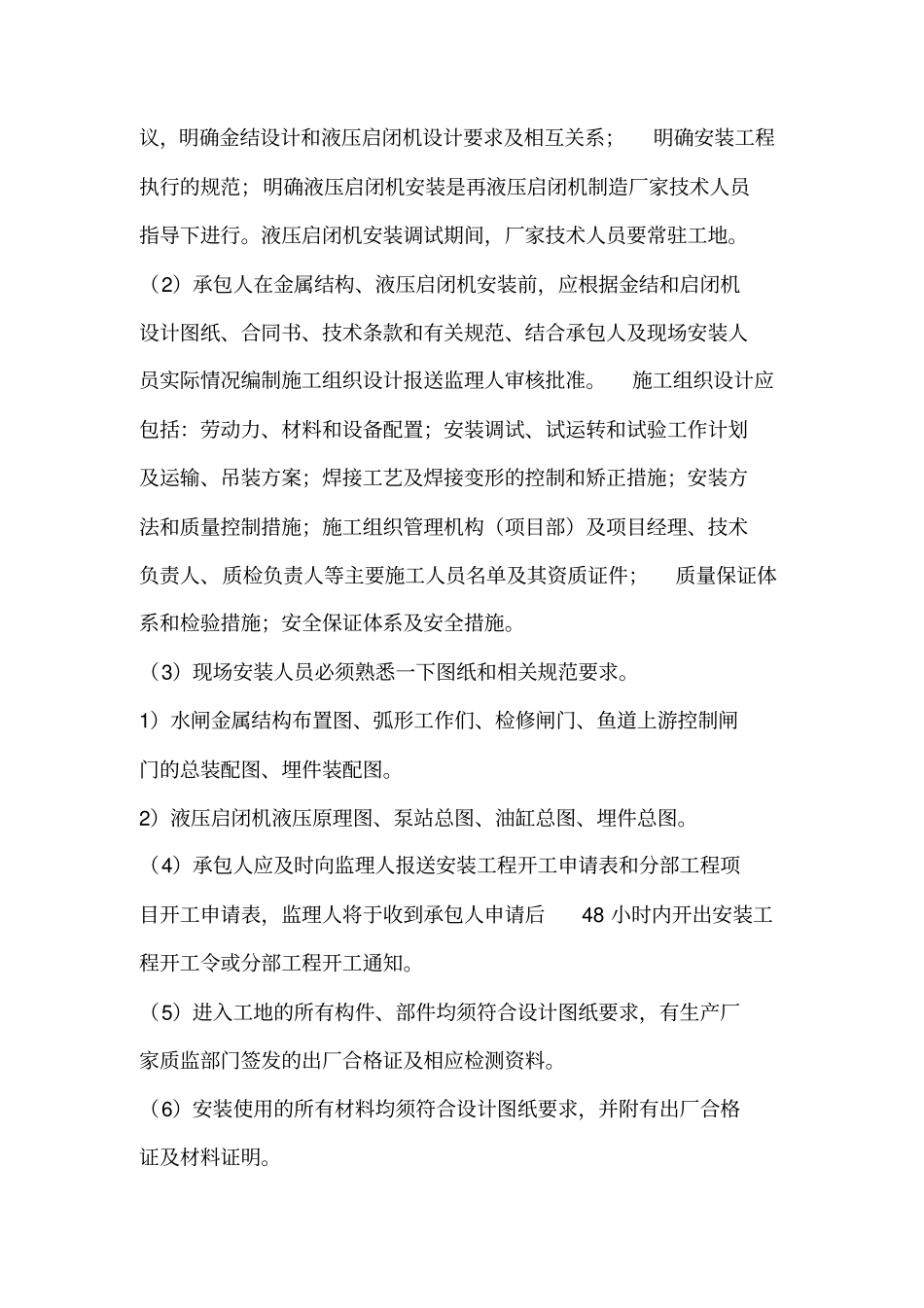

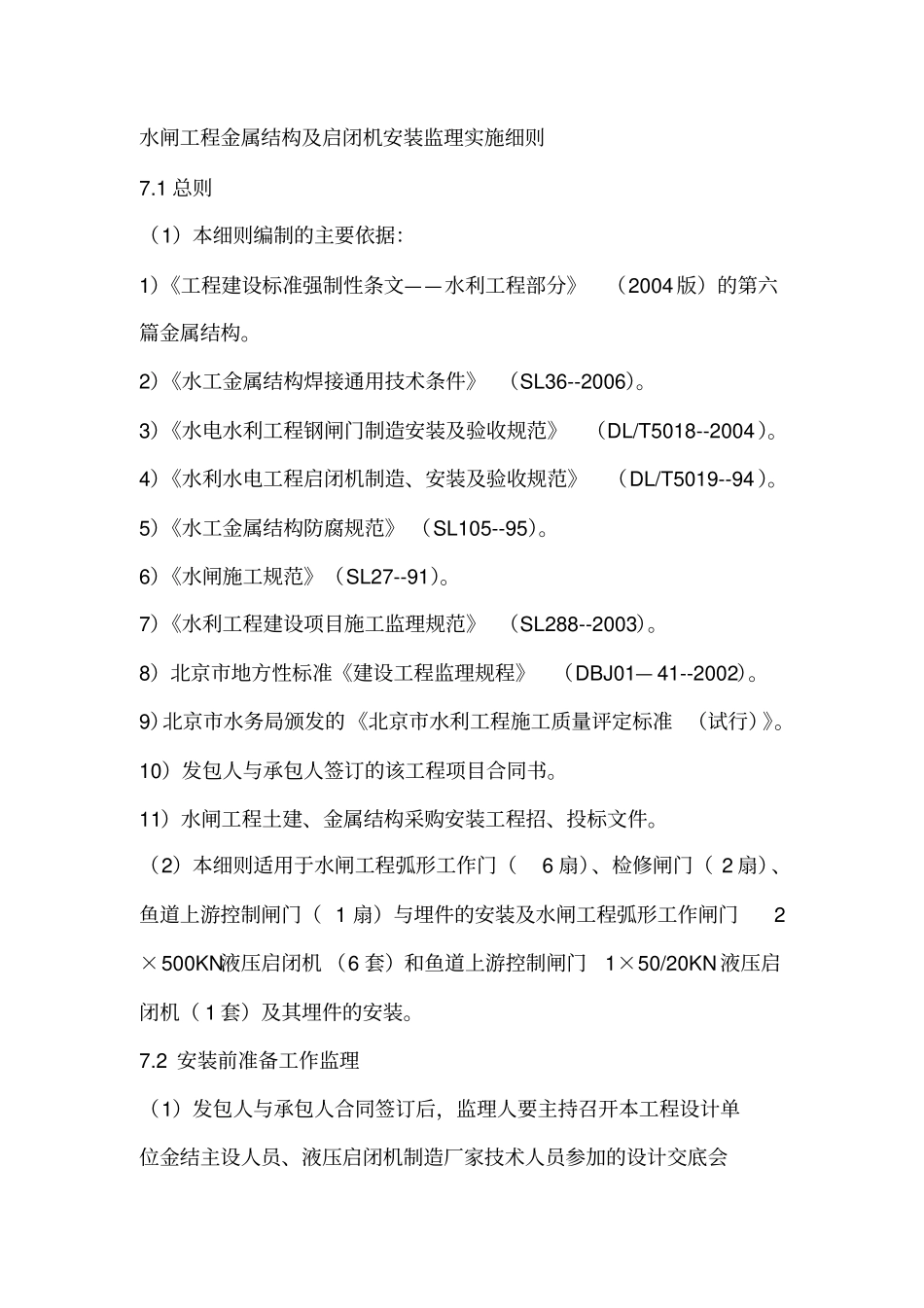

水闸工程金属结构及启闭机安装监理实施细则7.1 总则(1)本细则编制的主要依据:1)《工程建设标准强制性条文——水利工程部分》(2004 版)的第六篇金属结构。2)《水工金属结构焊接通用技术条件》 (SL36--2006)。3)《水电水利工程钢闸门制造安装及验收规范》(DL/T5018--2004)。4)《水利水电工程启闭机制造、安装及验收规范》(DL/T5019--94 )。5)《水工金属结构防腐规范》 (SL105--95)。6)《水闸施工规范》(SL27--91)。7)《水利工程建设项目施工监理规范》 (SL288--2003)。8)北京市地方性标准《建设工程监理规程》(DBJ01— 41--2002)。9)北京市水务局颁发的《北京市水利工程施工质量评定标准 (试行)》。10)发包人与承包人签订的该工程项目合同书。11)水闸工程土建、金属结构采购安装工程招、投标文件。(2)本细则适用于水闸工程弧形工作门(6 扇)、检修闸门( 2 扇)、鱼道上游控制闸门( 1 扇)与埋件的安装及水闸工程弧形工作闸门2×500KN液压启闭机 (6 套)和鱼道上游控制闸门1×50/20KN 液压启闭机( 1 套)及其埋件的安装。7.2 安装前准备工作监理(1)发包人与承包人合同签订后,监理人要主持召开本工程设计单位金结主设人员、液压启闭机制造厂家技术人员参加的设计交底会议,明确金结设计和液压启闭机设计要求及相互关系;明确安装工程执行的规范;明确液压启闭机安装是再液压启闭机制造厂家技术人员指导下进行。液压启闭机安装调试期间,厂家技术人员要常驻工地。(2)承包人在金属结构、液压启闭机安装前,应根据金结和启闭机设计图纸、合同书、技术条款和有关规范、结合承包人及现场安装人员实际情况编制施工组织设计报送监理人审核批准。施工组织设计应包括:劳动力、材料和设备配置;安装调试、试运转和试验工作计划及运输、吊装方案;焊接工艺及焊接变形的控制和矫正措施;安装方法和质量控制措施;施工组织管理机构(项目部)及项目经理、技术负责人、质检负责人等主要施工人员名单及其资质证件;质量保证体系和检验措施;安全保证体系及安全措施。(3)现场安装人员必须熟悉一下图纸和相关规范要求。1)水闸金属结构布置图、弧形工作们、检修闸门、鱼道上游控制闸门的总装配图、埋件装配图。2)液压启闭机液压原理图、泵站总图、油缸总图、埋件总图。(4)承包人应及时向监理人报送安装工程开工申请表和分部工程项目开工申请表,监理人将于收到承包人申请后48 小时内开出安装工程...
