江都此互通主张桥下部构造承台施工组织设计

江都此互通主张桥下部构造承台施工组织设计_第1页
1/21
江都此互通主张桥下部构造承台施工组织设计_第2页
2/21
江都此互通主张桥下部构造承台施工组织设计_第3页
3/21

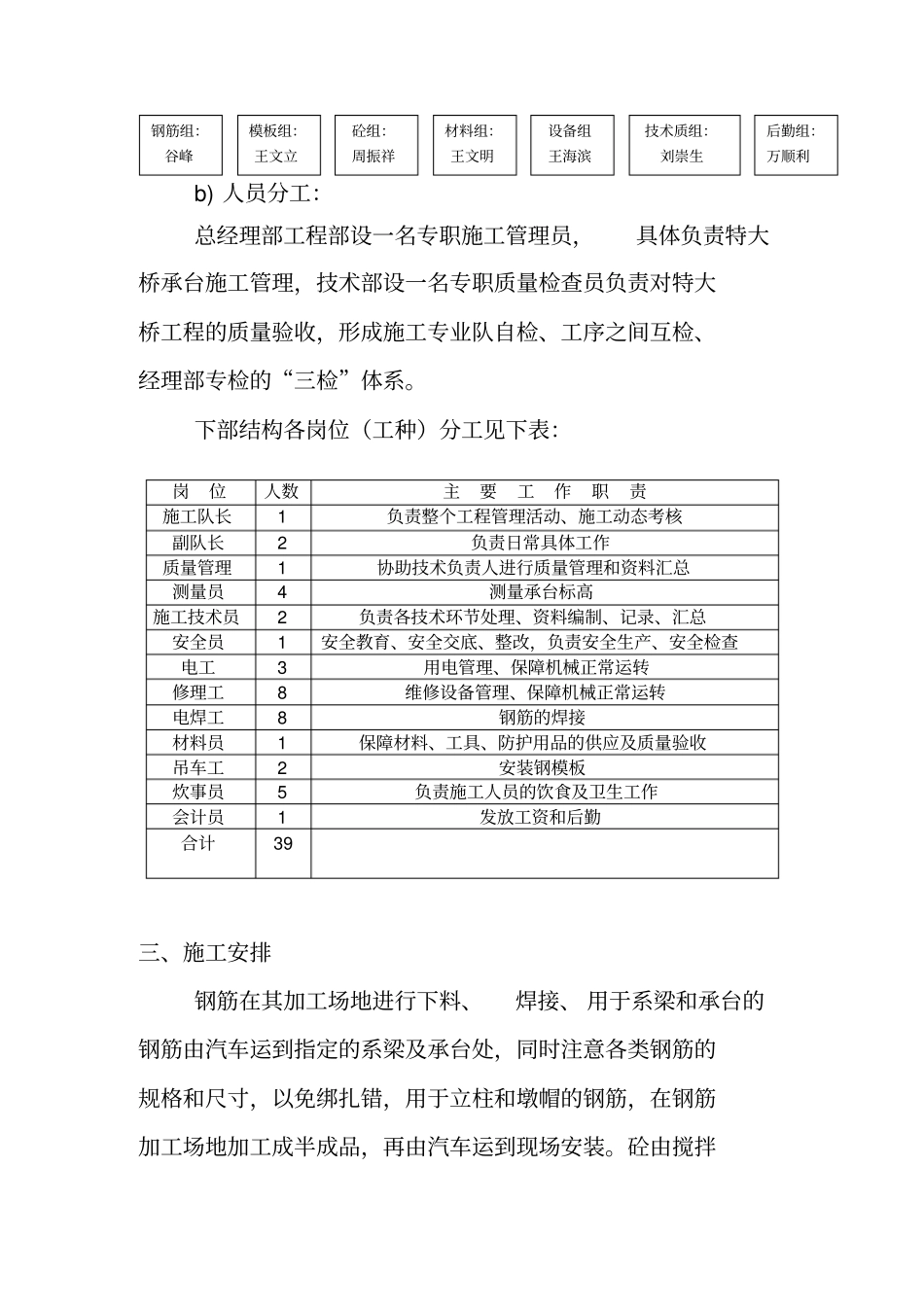

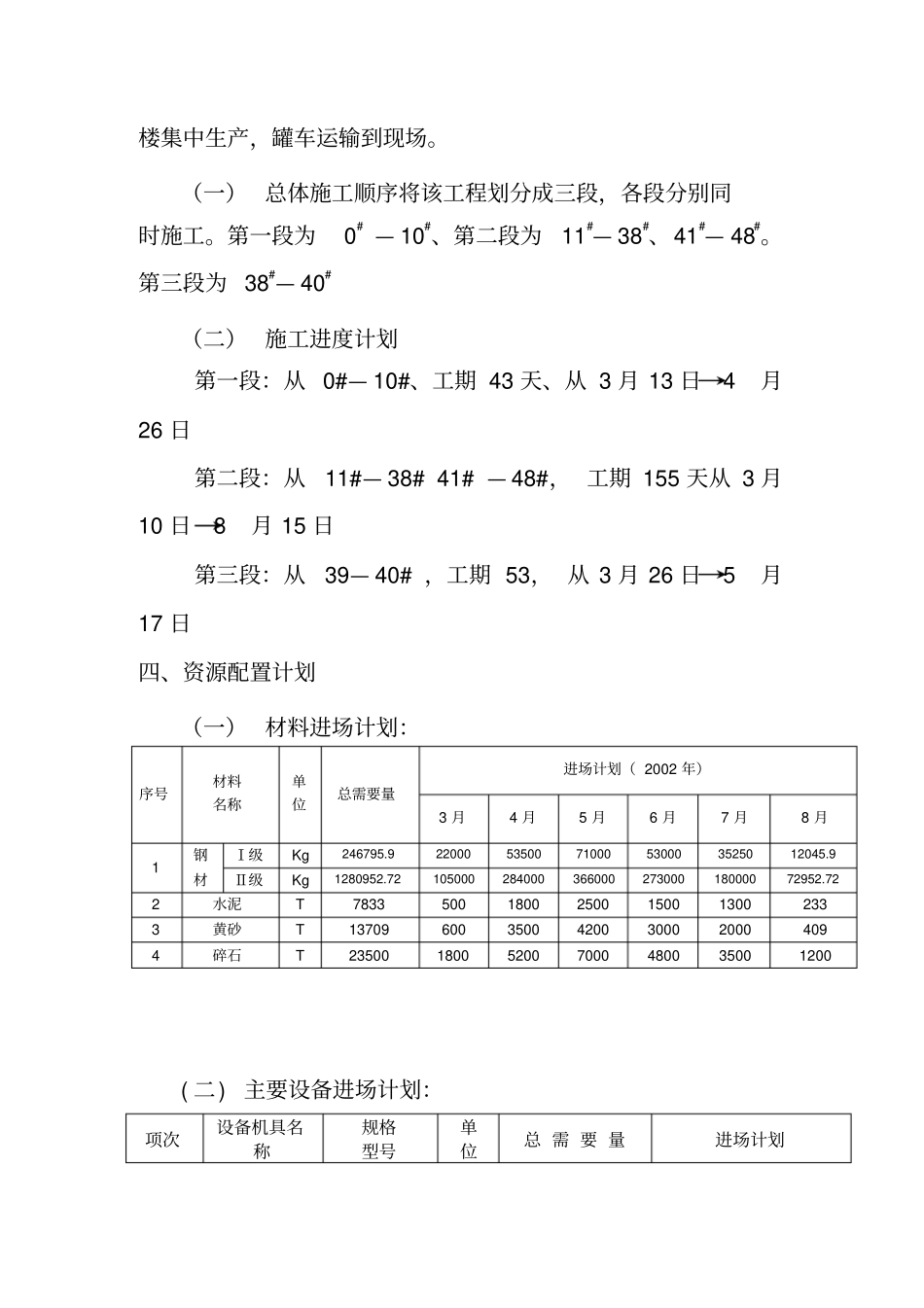

江都北互通主线桥承台施 工 组 织 设 计一、 工程概况扬州西北绕诚高速公路江都二标位于扬州市双沟镇内,本桥起点为K5+630.75 终点为 K6+881.95 全长 1251.2M 共有49 排架,陆上承台有28 座,水中承台有4 座,施工时间从2 月 13 日到 8 月 15 日二、 施工管理组织机构及人员分工a) 管理机构:项目经理 :张林常务副经理 :徐伟项目总工 :顾金林工程部 :仲崇祥生产经理 :闫留科技术部 :曹佃卫项目施工管理员 :汪清华质量员 :柏叶青工地试验室 :史兵测 量: 李永杰桥一队队长:王继栋技术负责人:周振山b) 人员分工:总经理部工程部设一名专职施工管理员,具体负责特大桥承台施工管理,技术部设一名专职质量检查员负责对特大桥工程的质量验收,形成施工专业队自检、工序之间互检、经理部专检的“三检”体系。下部结构各岗位(工种)分工见下表:三、施工安排钢筋在其加工场地进行下料、焊接、 用于系梁和承台的钢筋由汽车运到指定的系梁及承台处,同时注意各类钢筋的规格和尺寸,以免绑扎错,用于立柱和墩帽的钢筋,在钢筋加工场地加工成半成品,再由汽车运到现场安装。砼由搅拌岗位人数主要工作职责施工队长1负责整个工程管理活动、施工动态考核副队长2负责日常具体工作质量管理1协助技术负责人进行质量管理和资料汇总测量员4测量承台标高施工技术员2负责各技术环节处理、资料编制、记录、汇总安全员1安全教育、安全交底、整改,负责安全生产、安全检查电工3用电管理、保障机械正常运转修理工8维修设备管理、保障机械正常运转电焊工8钢筋的焊接材料员1保障材料、工具、防护用品的供应及质量验收吊车工2安装钢模板炊事员5负责施工人员的饮食及卫生工作会计员1发放工资和后勤合计39钢筋组:谷峰模板组:王文立砼组:周振祥材料组:王文明设备组王海滨技术质组:刘崇生后勤组:万顺利楼集中生产,罐车运输到现场。(一) 总体施工顺序将该工程划分成三段,各段分别同时施工。第一段为0# — 10#、第二段为11#— 38#、41#— 48#。第三段为 38#— 40#(二) 施工进度计划第一段:从 0#— 10#、工期 43 天、从 3 月 13 日 4月26 日第二段:从11#— 38# 41# — 48#, 工期 155 天从 3 月10 日 8月 15 日第三段:从39— 40# ,工期 53, 从 3 月 26 日 5月17 日四、资源配置计划(一) 材料进场计划:序号材料名称单位总需要量进场计划( 2002 年)3 月4 月5 月6 月7 月8...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

江都此互通主张桥下部构造承台施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
